規格住宅-繭-まゆ 諏訪形モデル

上田市 新築 モデルハウス 延べ床面積26.52坪 UA値0.24W/㎥K

スタイル別に見る|すべて

建築中レポート

1. 2025年12月08日

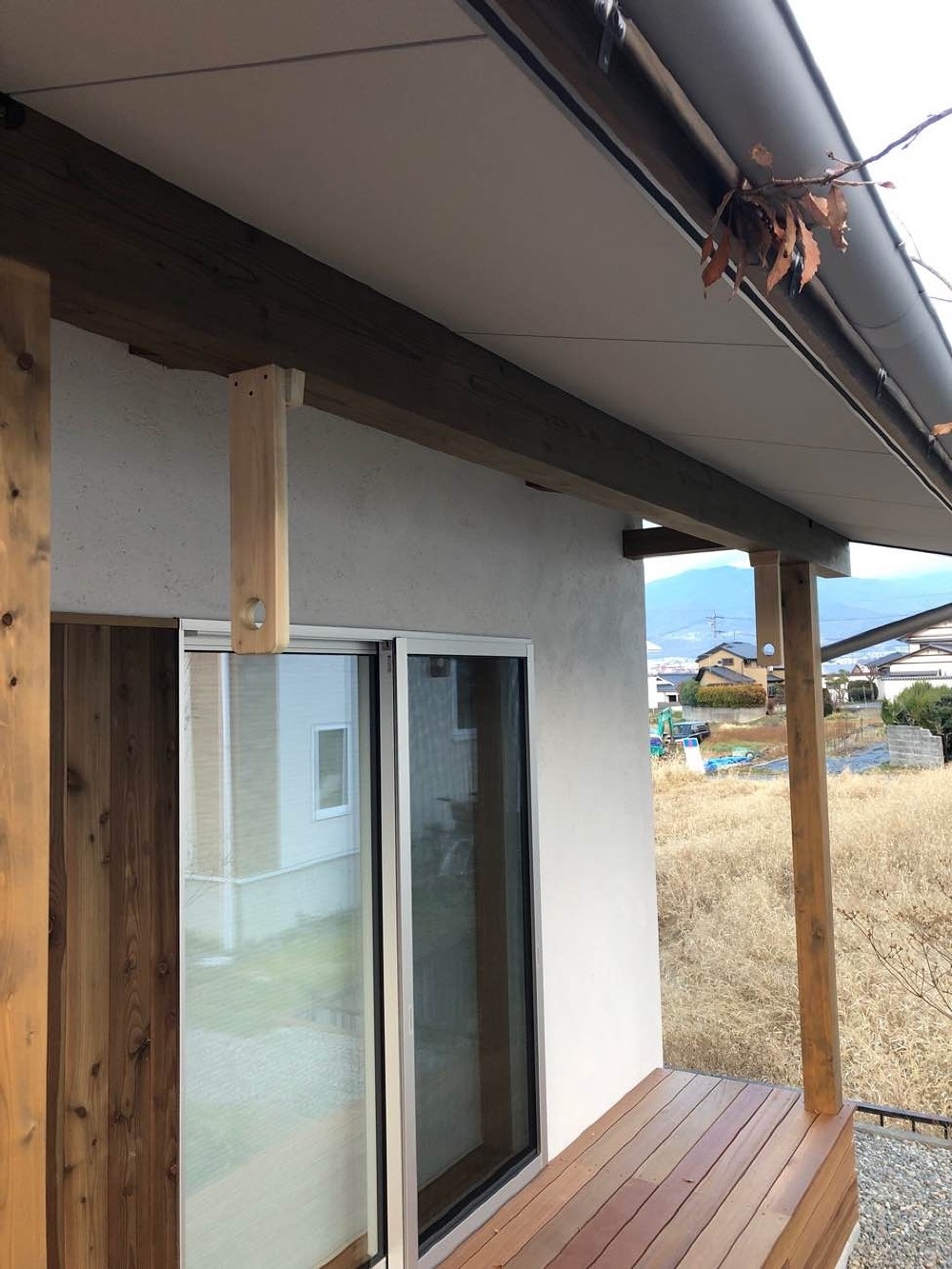

物干し取付完了

物干し取付完了

物干しの取り付けが完了しました。既製品ではなく木製にすることで、板張りの外観にそっと寄り添うような、優しい佇まいになりました。

2. 2025年11月19日

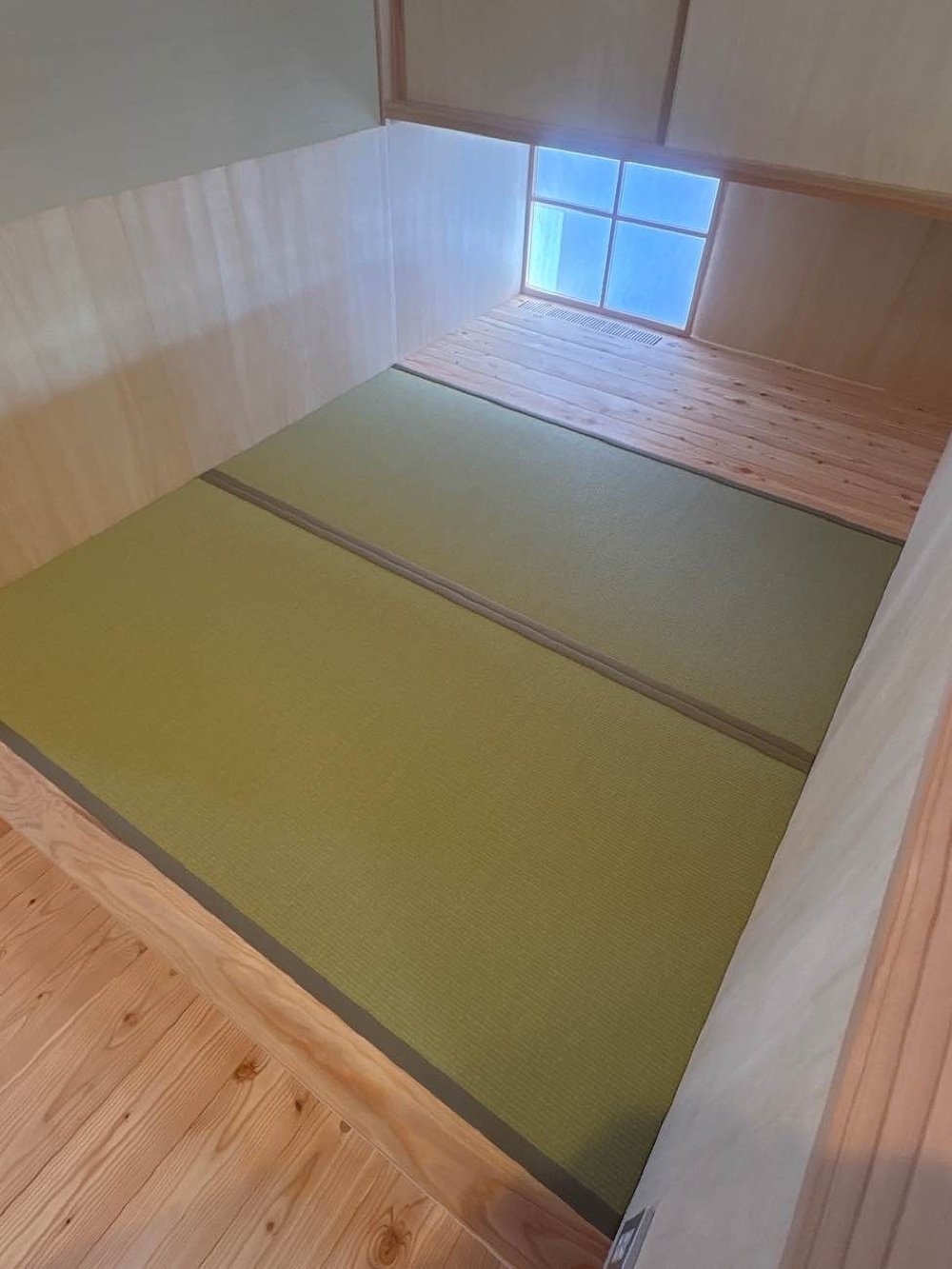

畳の敷き込み

畳の敷き込み

小上がりの畳が敷き込まれました。木の香りと相まって、心落ち着く居場所の完成です。

3. 2025年11月14日

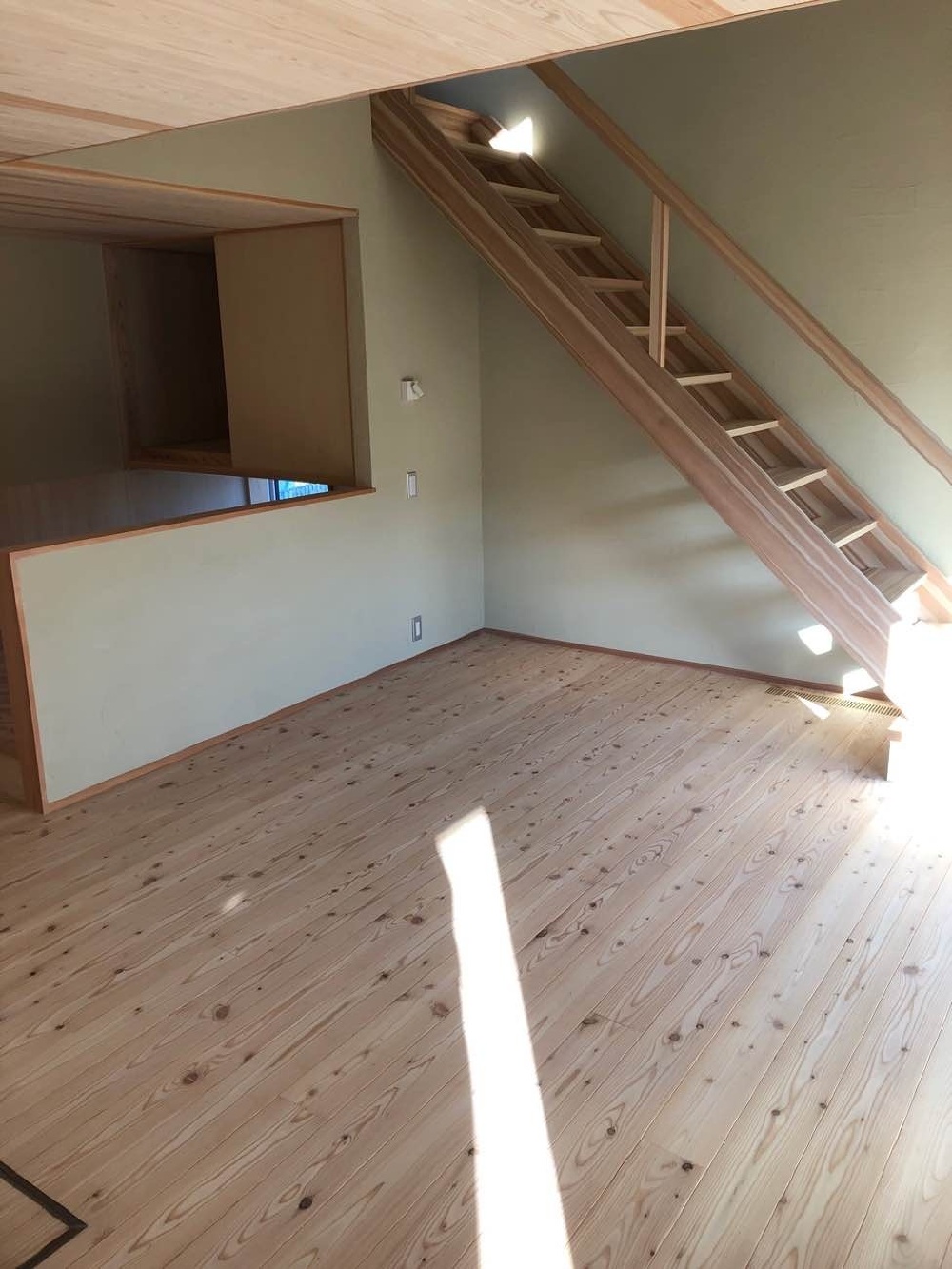

養生撤去

養生撤去

養生を撤去して、床、階段、天井。すべてが繋がり、ひとつの風景になりました。『現場』から『住まい』へ。いよいよ完成です。

4. 2025年11月02日

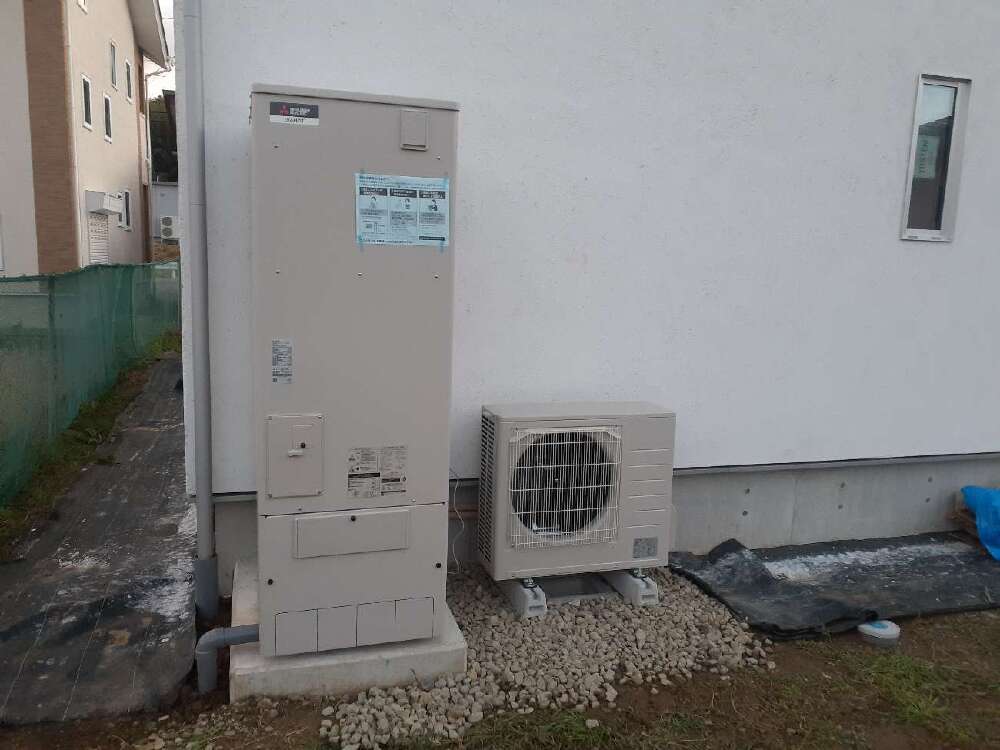

給排水設備設置中

給排水設備設置中

住まいのライフライン。目に見えない配管のひとつひとつが、これからの当たり前の日常を力強く支えてくれます。

5. 2025年10月28日

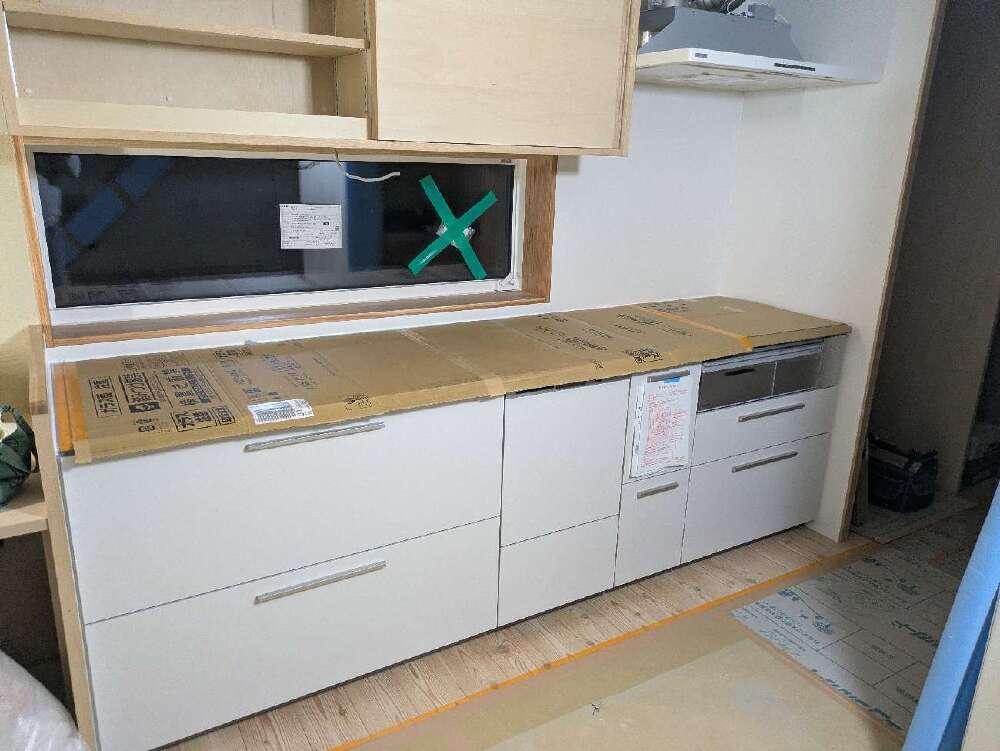

キッチン据付

キッチン据付

設備工事も佳境へ。キッチンの据付が終わると、内装工事の終わりももうすぐそこ。次は養生が外れる瞬間が楽しみです。

6. 2025年10月21日
左官塗り壁完了

左官塗り壁完了

左官塗り壁が完了しました。職人さんの手仕事によって刻まれた繊細な線が、空間に唯一無二の表情を与えてくれています。

7. 2025年10月08日

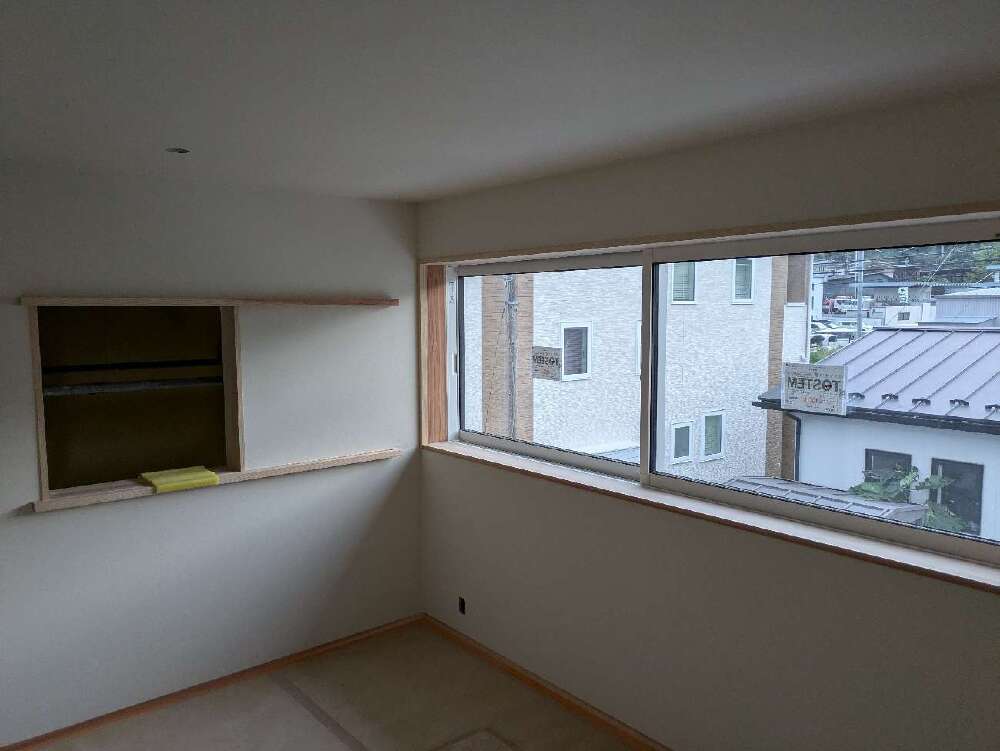

壁クロス張り完了

壁クロス張り完了

壁のクロス張りが完了しました。黄色いボードに覆われていた室内に、光が灯ったような明るさが広がりました。

8. 2025年10月07日
外部足場解体

外部足場解体

足場がある間、この家を守り、作り上げてくれた職人さんたちに感謝。今日、最高の完成形がお披露目となりました。

9. 2025年09月27日

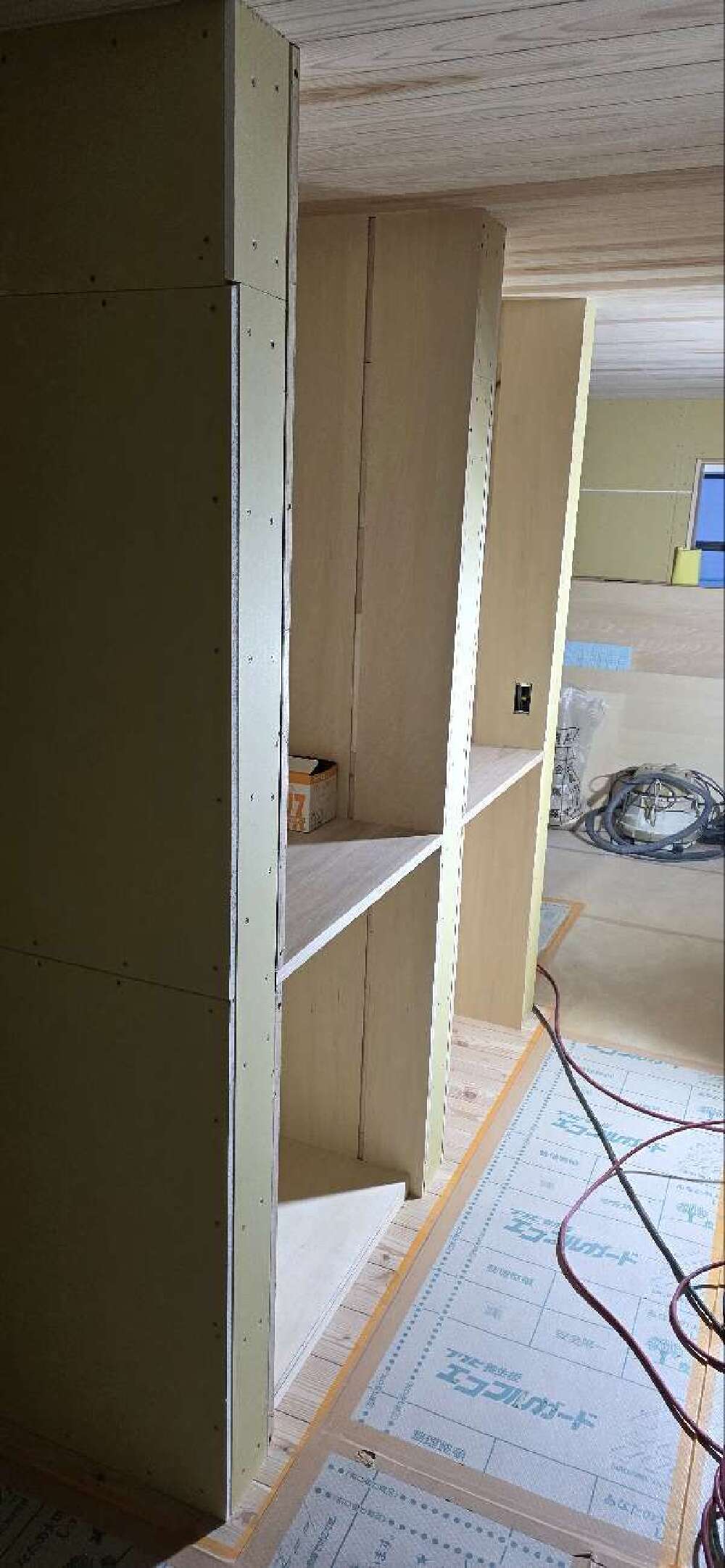

造作家具

造作家具

造作家具の製作がはじまりました。箱が組まれ、棚板が入るたびに、住まいとしての表情が豊かになっていきます。

10. 2025年09月16日

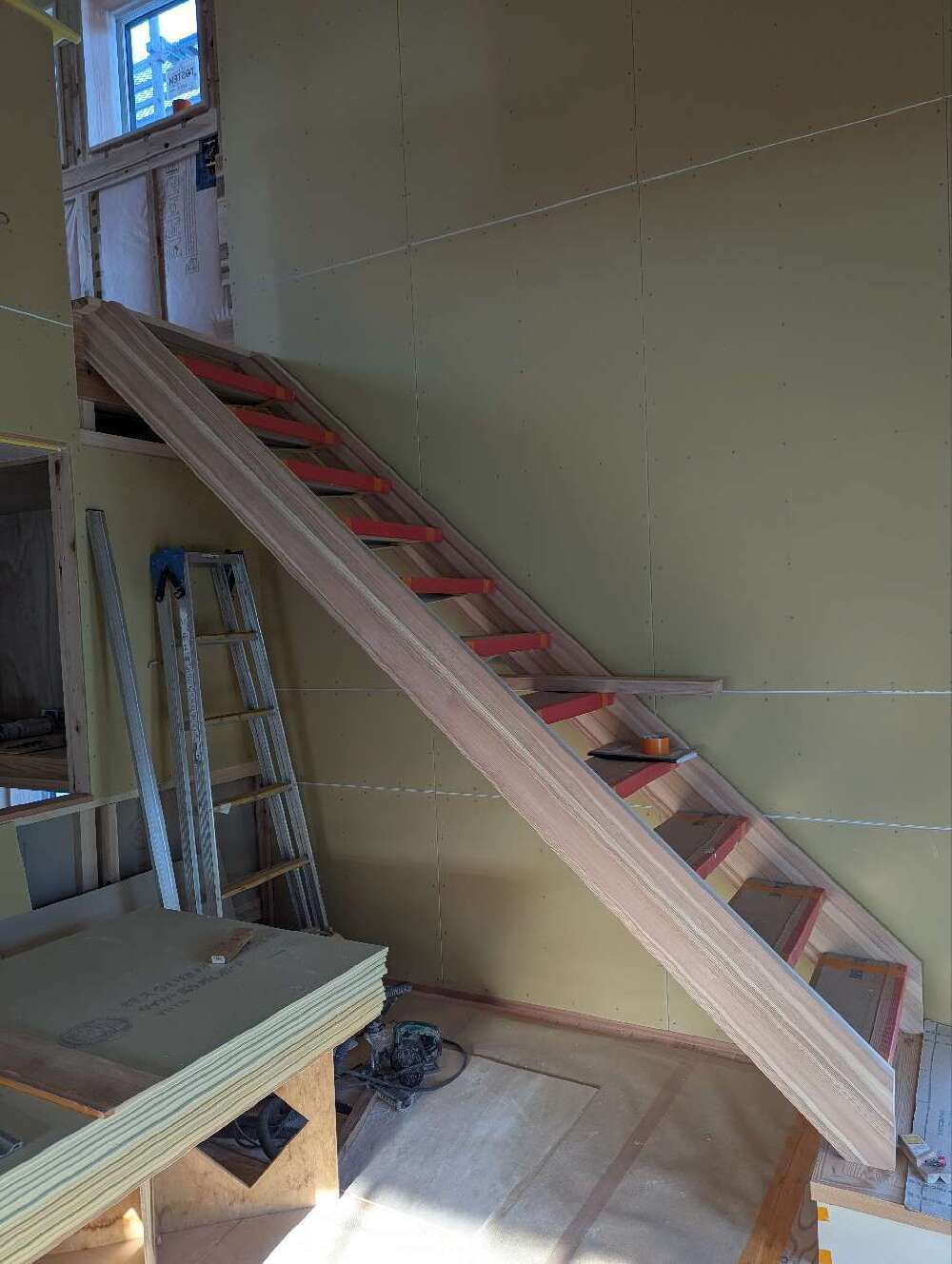

階段取付

階段取付

ついに階段が架かりました。上下の空間がひとつに繋がり、住まいとしての実感が、ぐっと深まりました。

11. 2025年08月30日
壁ボード

壁ボード

2階壁ボード施工中です。

12. 2025年08月25日
給排水設備工事

給排水設備工事

2階トイレの給排水配管を立ち上げています。内部で各所造作工事がスタートしています。

13. 2025年08月06日
ユニットバス組み

ユニットバス組み

断熱工事が完了し、ユニットバスの搬入・組立を行っております。

14. 2025年08月01日
屋根吹込み断熱

屋根吹込み断熱

屋根にGW断熱材の吹込み充填を行っております。断熱・気密工事を行い、住宅性能を上げています。

15. 2025年07月17日
面材耐力壁

面材耐力壁

外部では、面材耐力壁を取り付けています。地震に強い家になるよう、揺れに対する強度を強くしています。

16. 2025年07月15日
耐震金物取付

耐震金物取付

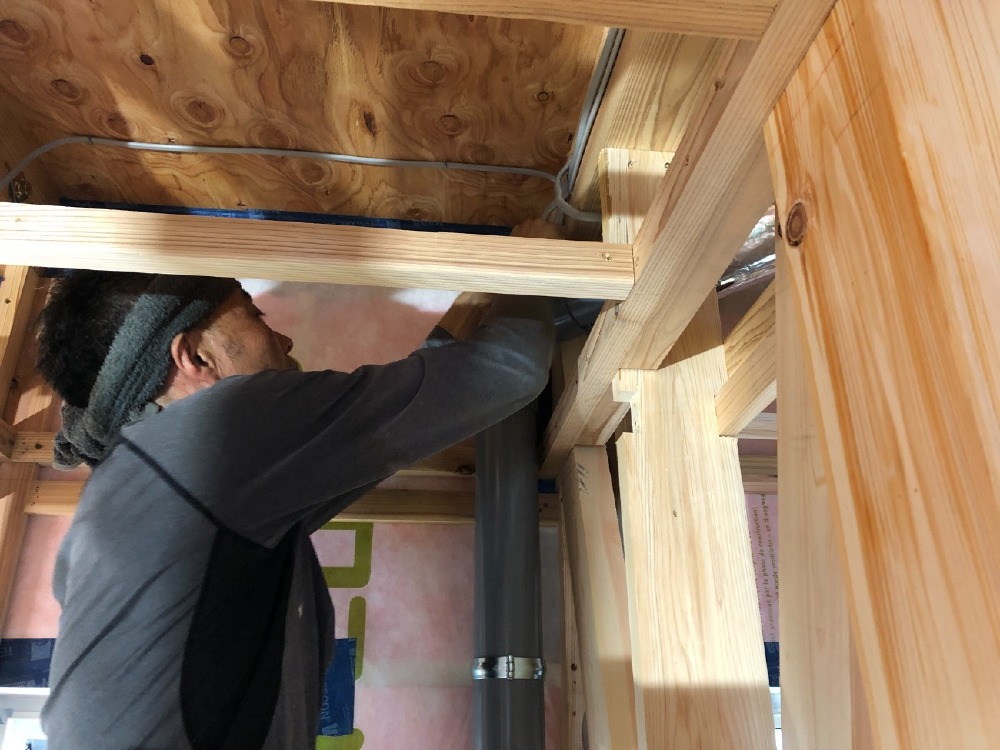

大工さんの方で、耐震金物を取付ています。

17. 2025年07月03日
祝 上棟

祝 上棟

本日無事上棟することが出来ました。梅雨の時期でしたが、雨が降ることなく、屋根ルーフィング張りまで進めることが出来ました。

18. 2025年07月01日
外部足場組み

外部足場組み

本日外部足場組みを行いました。建方に向け、工事が進んでおります。

19. 2025年06月27日
土台伏せ

土台伏せ

晴天の中、土台伏せを行いました。1階床に、柱梁を入れて養生を行います。

20. 2025年06月23日
羽柄材の加工

羽柄材の加工

弊社倉庫では、大工さんによる羽柄材の加工を進めております。

21. 2025年06月17日
土間部分の掘削

土間部分の掘削

土間部分の掘削を行っています。土間コンは金鏝仕上げになります。

22. 2025年06月09日
外周部立上り・耐圧盤コンクリート打設

外周部立上り・耐圧盤コンクリート打設

型枠建て込み・基礎配筋が完了し、1回目のコンクリートを打設します。

23. 2025年05月30日
基礎工事

基礎工事

基礎屋さんが乗込んできています。掘削・床付け・砕石敷きと流れていきます。
