建築中レポート
- 1. 2026年03月04日
-

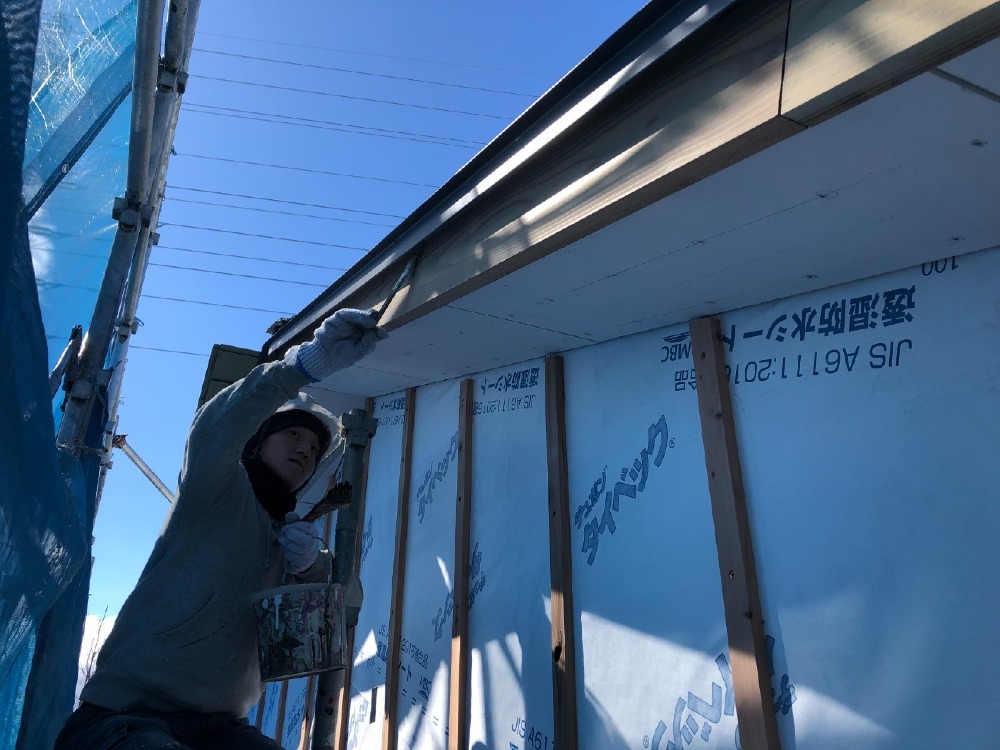

塗装工事 破風塗装
本日、屋根の端の部分にあたる破風の塗装を行いました。
雨風にさらされやすい場所だからこそ
塗装でしっかりコーティングすることで、木材や下地の傷みを防ぎ、長持ちさせます。
- 2. 2026年03月04日
-

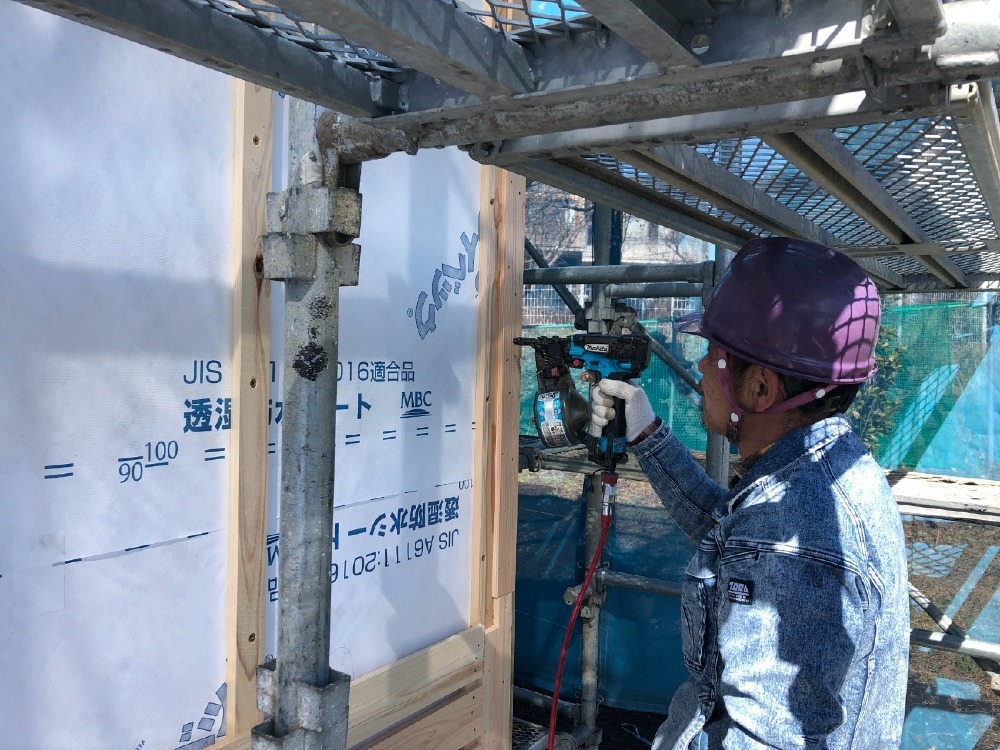

木工事 外壁ラス下取付け
外壁の下地材となるラス下の取付けが進んでいます。
防水シートや通気胴縁の上に、横方向へ木の板を等間隔に張っていく作業です。
この木の板が、これから塗っていく外壁材をしっかりと支える土台になります。
- 3. 2026年03月02日
-

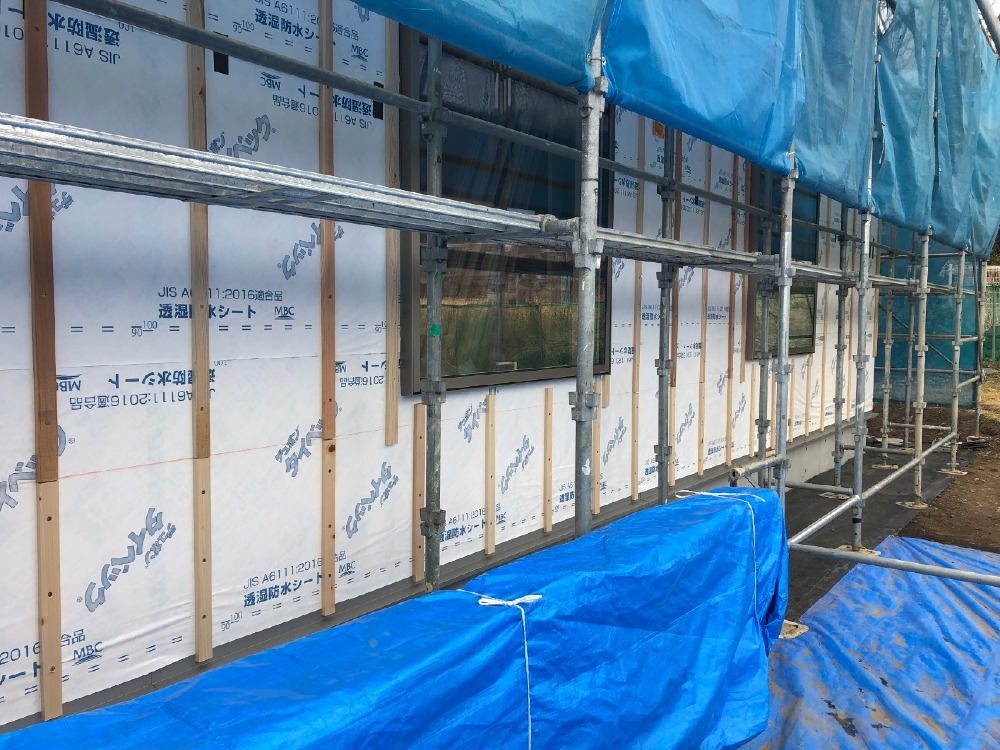

木工事 外壁通気胴縁取付
外壁の下地となる通気胴縁の取付けを行いました。
防水シートの上に縦方向に取り付けているこの木材には、
壁の中に空気の通り道を作り、湿気を逃がして結露を防ぐ、とても重要な役割があります。
- 4. 2026年02月28日
-

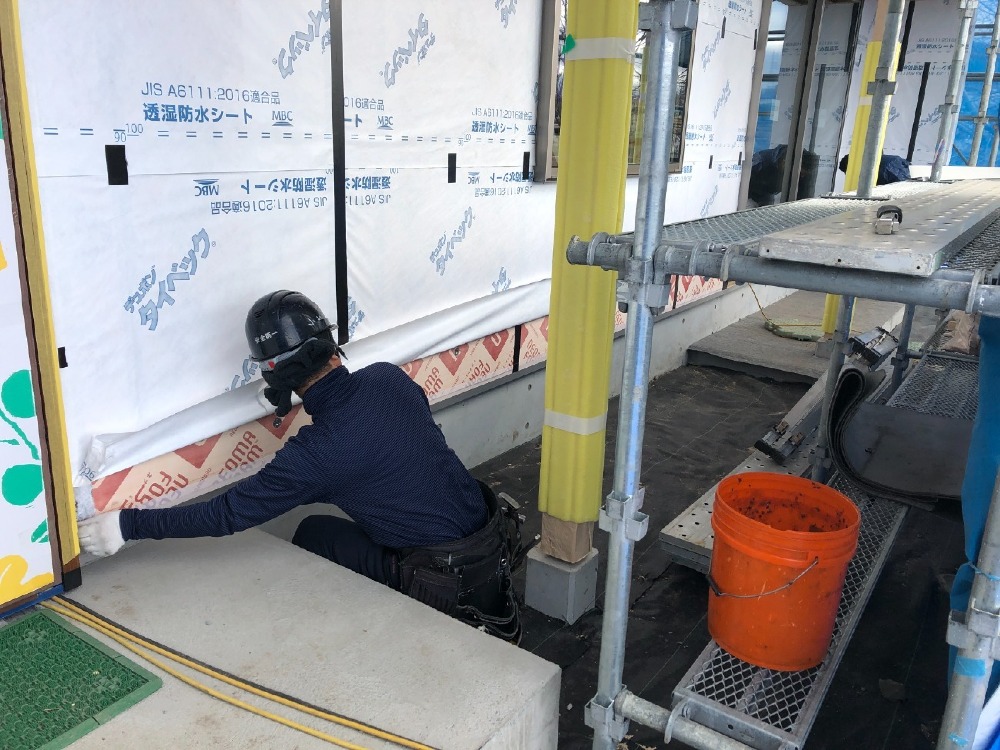

板金工事 土台水切り取付け
土台水切りの取付け作業を進めています。
土台水切りとは、基礎と外壁の間に取り付ける金属製の部材のことで、土台を腐食から守る非常に重要な役割を持っています。
- 5. 2026年02月26日
-

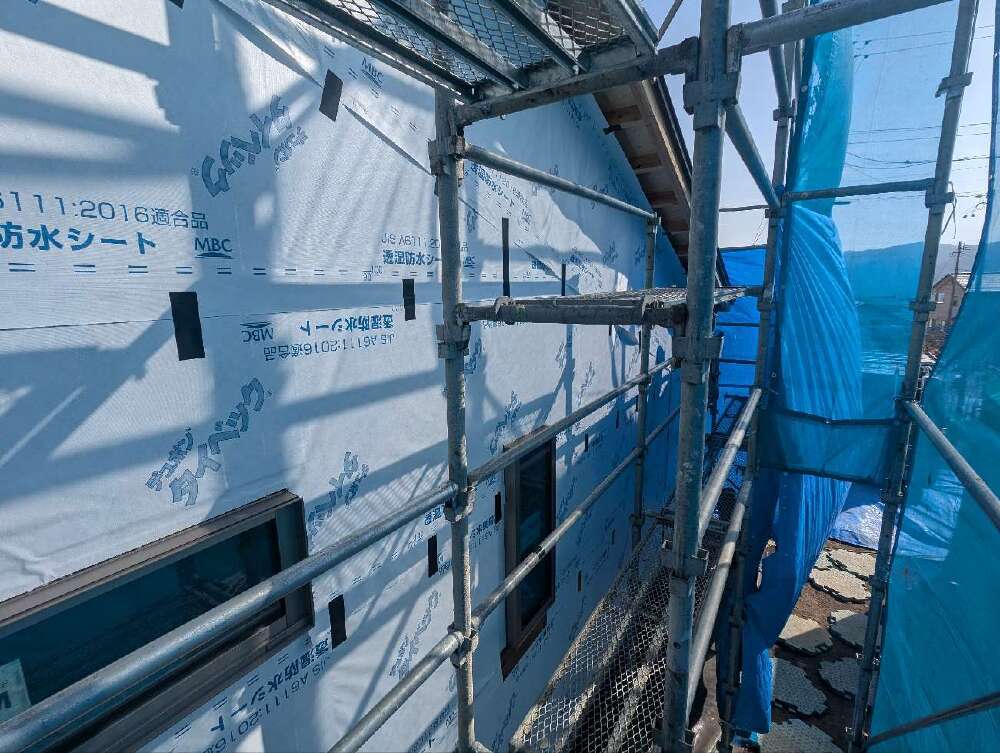

木工事 外壁透湿、防水シート張り
外壁の下地となる透湿防水シートを張る作業が進んでいます。
外側からの雨水の浸入をしっかりと防ぎます。
- 6. 2026年02月26日
-

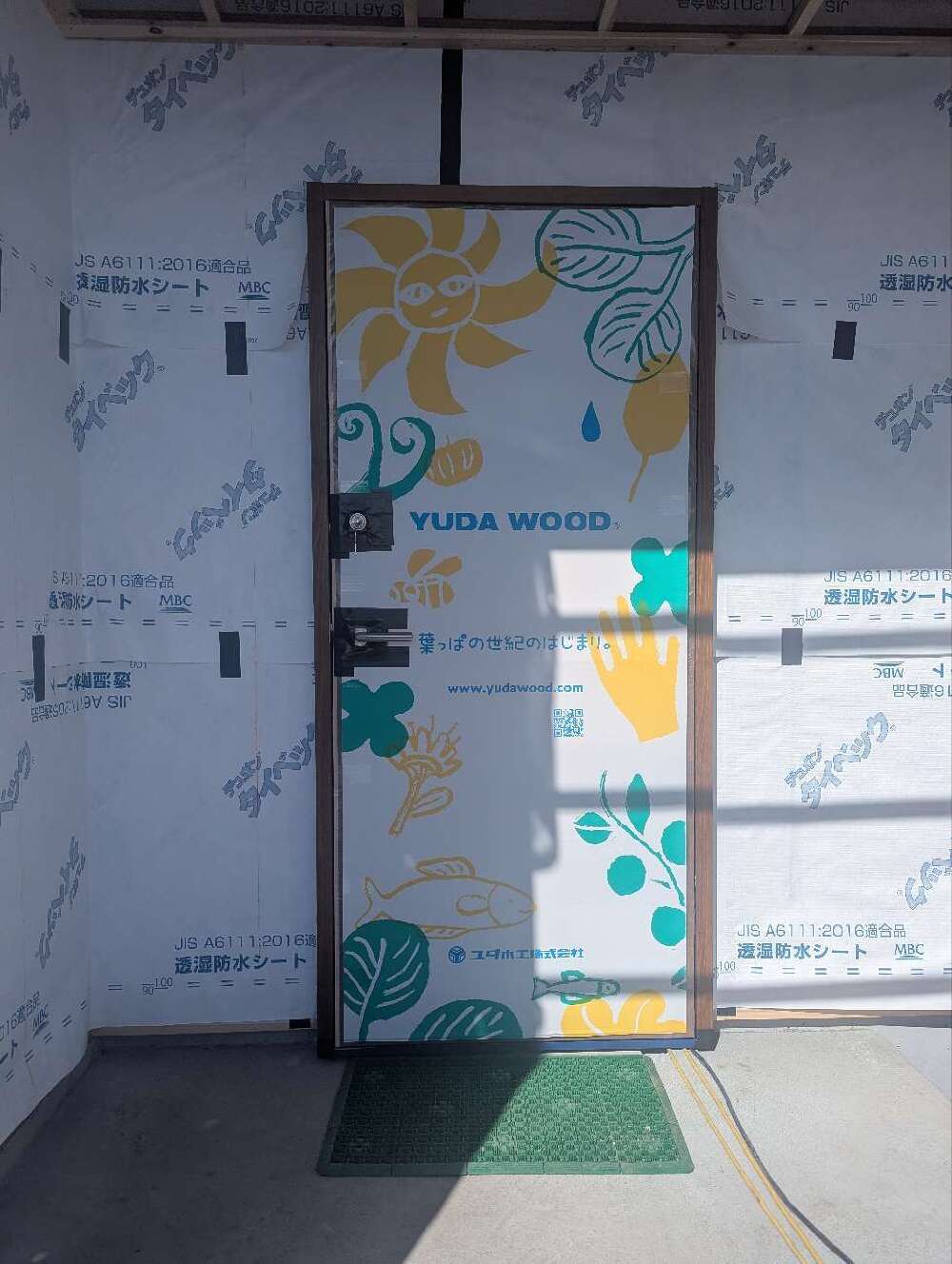

木工事 玄関戸取付
玄関ドア取付けが無事完了しました。
- 7. 2026年02月24日
-

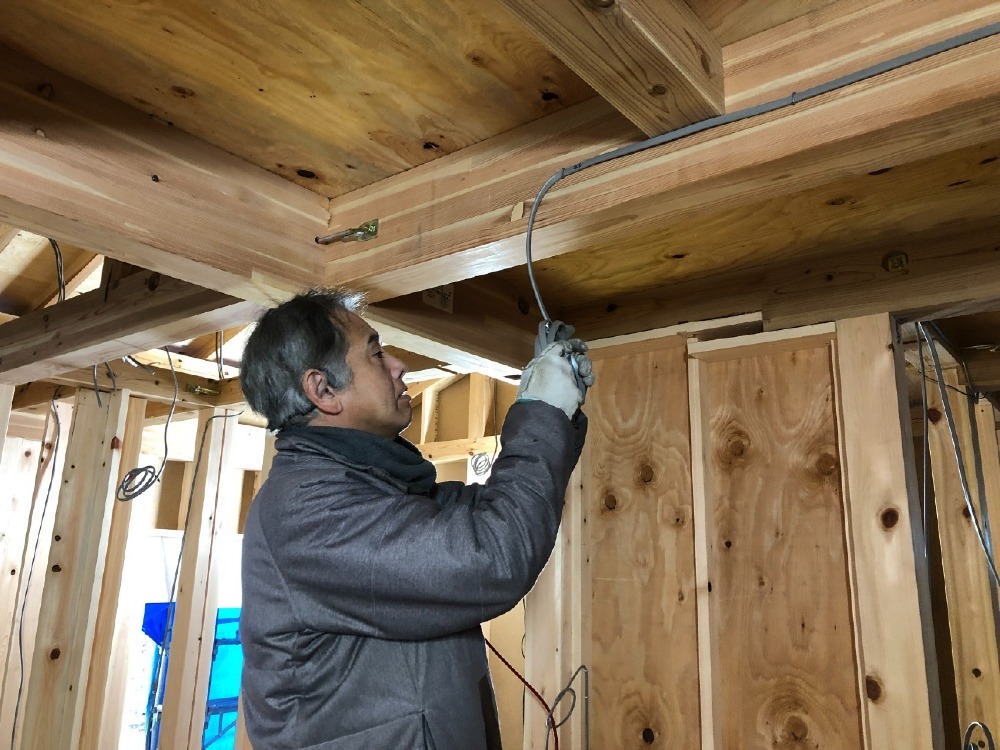

電気工事 内部配線
建物内部の電気配線工事を行っています。
壁や天井が出来上がる前に、スイッチ、コンセント、照明などへつながるケーブルを家中に張り巡らせる作業です。
- 8. 2026年02月23日
-

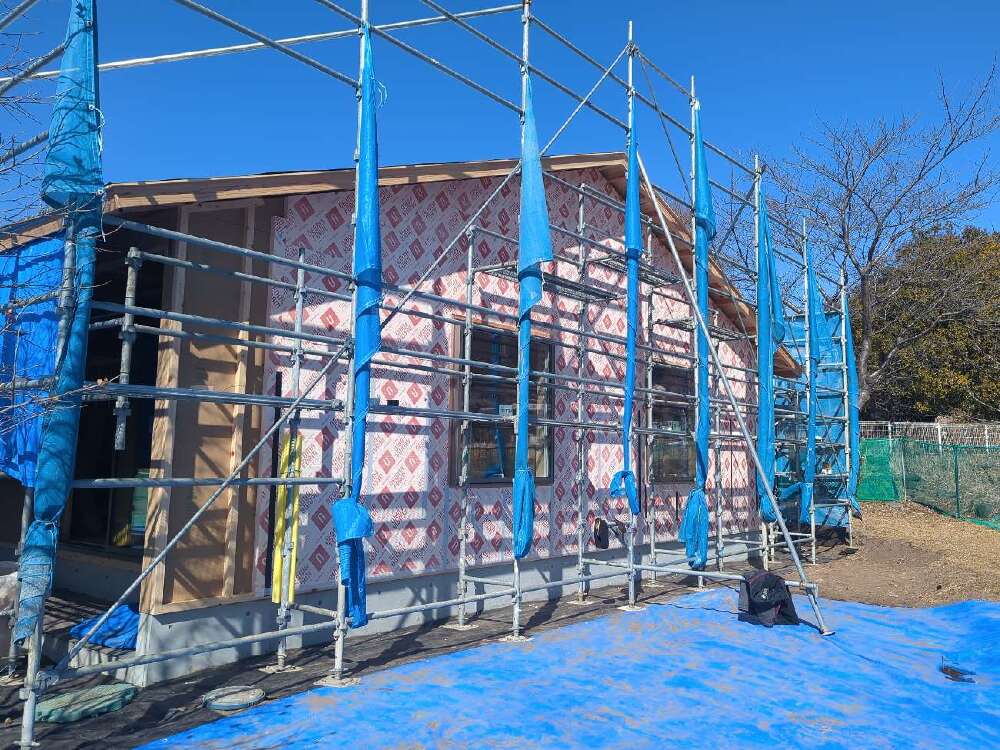

木工事 外張り断熱
外張り断熱の作業が進んでいます。
外張り断熱とは、家を魔法瓶のように外側からすっぽりと断熱材で包み込む工法のことです。
- 9. 2026年02月19日
-
木工事 サッシ取付下地
サッシの搬入を終え、それらを固定するためのサッシ取付下地の施工を行っております。
- 10. 2026年02月18日
-
鋼製建具工事 サッシ搬入
現場にサッシの搬入が完了しました。
断熱性や気密性を左右する大切な建具ですので、傷や不備がないか一台ずつ入念に検品を行ないながら、図面通りの位置へ正確に取り付けを進めてまいります。
サッシが入ることで、雨風の侵入を防ぎながら内部の造作工事をよりスムーズに進められるようになります。お住まいの表情が一気に形になってまいりますので、楽しみにお待ちください。
- 11. 2026年02月17日
-
木工事 耐震金物取付
柱と梁を繋ぐ重要な箇所へ耐震金物の取り付けを行っています。
- 12. 2026年02月17日
-
木工事 面材下地取付
面材下地の取り付けを進めています。
柱や梁の外側に強度のある合板を隙間なく打ち付けることで、地震や風に強い、より強固な構造体へと仕上げています。
- 13. 2026年02月13日
-
建方工事 建方
天候に恵まれた本日、いよいよ建方を執り行いました。
早朝より熟練の職人さんが集結し、レッカー車を用いて次々と柱や梁を組み上げています。
- 14. 2026年02月13日
-
建方工事 建方
屋根の最上部の棟木が上がり、無事上棟を迎えました。
G様、本日は誠におめでとうございます‼
- 15. 2026年02月05日
-
建方工事 養生完了
1階床材料搬入後の養生が完了しました。
- 16. 2026年02月04日
-
第三者現場立会監査 土台伏せ
第三者機関による現場立会監査が実施されました。
今回の監査対象は土台伏せの工程です。基礎と土台を繋ぐアンカーボルトが正確な位置で締め付けられているか、土台に使用されている木材に欠損や不備はないか、また図面通りの配置・施工がされているかといった項目について、専門の監査員による厳しいチェックが行われました。
検査の結果、無事に合格しました。
- 17. 2026年02月04日
-
建方工事 1階床構造合板敷き
土台伏せが完了し、引き続き、1階床構造合板敷きの作業を行いました。
土台・大引の上に、厚みのある構造用合板を隙間なく敷き込み、しっかりと固定しました。これにより、強固な床下地が出来上がっています。
- 18. 2026年02月03日
-
建方工事 土台伏せ
基礎の上に搬入された土台を並べる土台伏せ作業をおこないました。
アンカーボルトで一本ずつ丁寧に固定しています。
- 19. 2026年02月03日
-
建方工事 土台伏せ材搬入
土台伏せに使用する木材が搬入されました。
- 20. 2026年01月29日
-
給排水設備工事 先行配管
建物内部の給排水設備の先行配管工事を実施しました。
- 21. 2026年01月28日
-
建方工事
本日、建方の現場で使用する羽柄材の加工作業がすべて完了しました。
- 22. 2026年01月28日
-
基礎工事
これまで進めてきました基礎工事が、本日完了しました。
コンクリートの養生期間を経て、型枠の取り外しや周囲の埋め戻し作業を終え、建物を支える基礎が出来上がりました。
- 23. 2025年12月19日
-
基礎工事
本日より基礎工事の工程に入り、現場への乗り込みと敷地整地を開始しました。
現場に重機を搬入し、建物を建てるための地盤を平坦に整える作業を進めています。
- 24. 2025年12月16日
-
仮設工事 現場仮囲い
本格的な着工に先立ちまして、本日、現場の仮囲い、および進入ゲートの設置が完了しました。
この仮囲いは、工事期間中の安全を確保するとともに、第三者の立ち入り防止や、近隣の皆様へのご迷惑を最小限に抑えるための重要な準備工程となります。
