山景を抱く家

上田市 新築 K様 延べ床面積27.77坪 UA値0.21W/㎡K

スタイル別に見る|パッシブエアコン

建築中レポート

1. 2026年06月08日

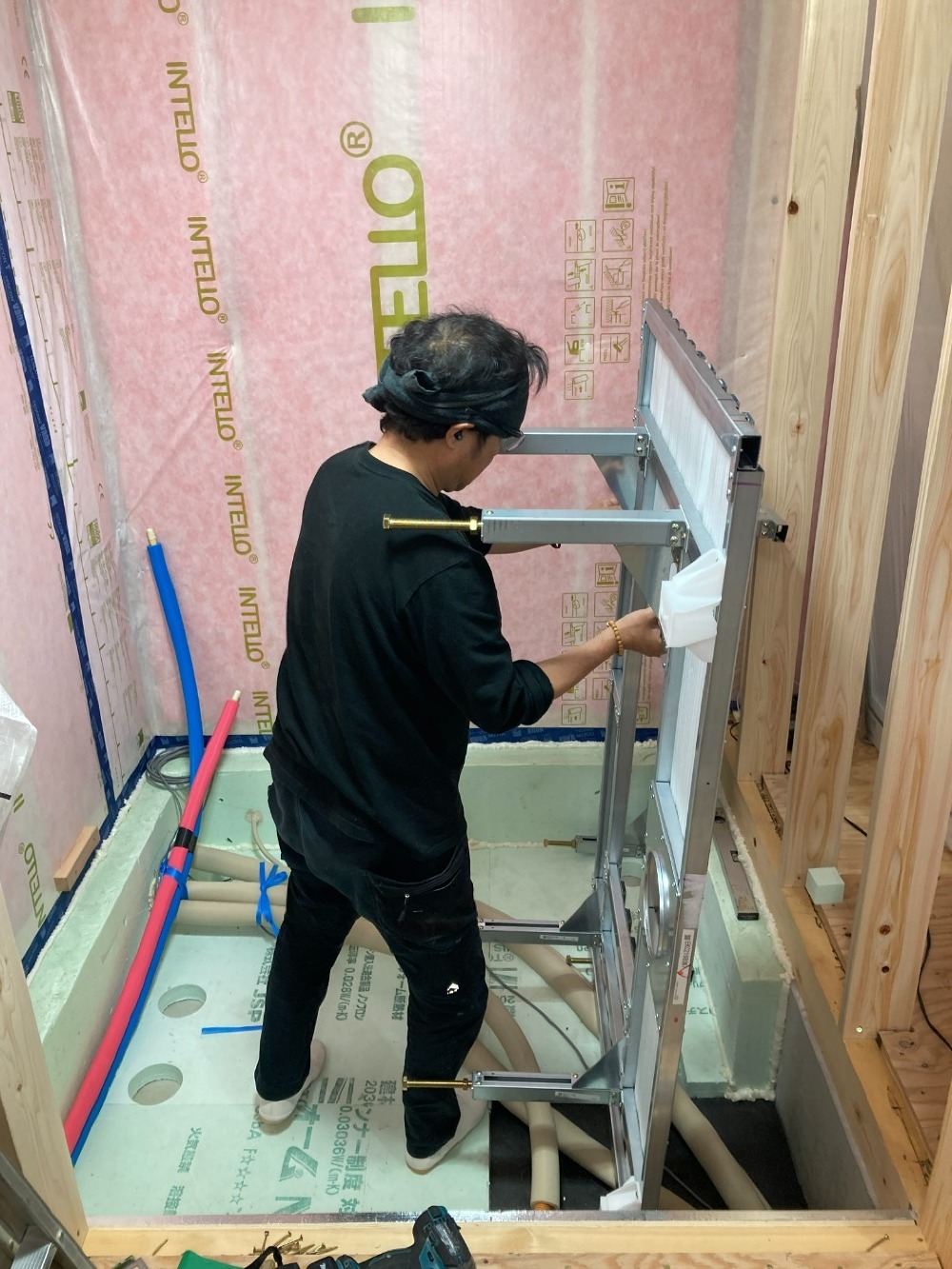

住設機器工事 ユニットバス据付け

住設機器工事 ユニットバス据付け

搬入されたユニットバスの据え付け工事がはじまりました。

床や壁、浴槽が職人さんの手によって組み立てられていきます。

2. 2026年06月08日

木工事 フローリング張り

木工事 フローリング張り

唐松のフローリング張りがスタートしました。

無垢材の一枚一枚が持つ木目の表情やバランスを見極めながら、丁寧に床へ固定していきます。
張り終えた場所からすぐに傷防止の養生シートで覆ってしまうため、完成までしばらくお預けとなりますが、どうぞお楽しみに。

3. 2026年06月08日

住設機器工事 ユニットバス搬入

住設機器工事 ユニットバス搬入

ユニットバスの部材が搬入されました。

傷をつけないよう慎重に室内へと運び込み、組み立ての準備を整えます。
お住まいの中に最初に入る大きな設備ということもあり、現場の雰囲気も一気に進捗を感じさせます。

4. 2026年06月04日
木工事 唐松フローリング材搬入

木工事 唐松フローリング材搬入

唐松のフローリング材が現場に搬入されました。

豊かな自然で育った無垢材は、足触りがよく、年月を重ねるほどに深みのある色合いへと変化していきます。

5. 2026年06月04日

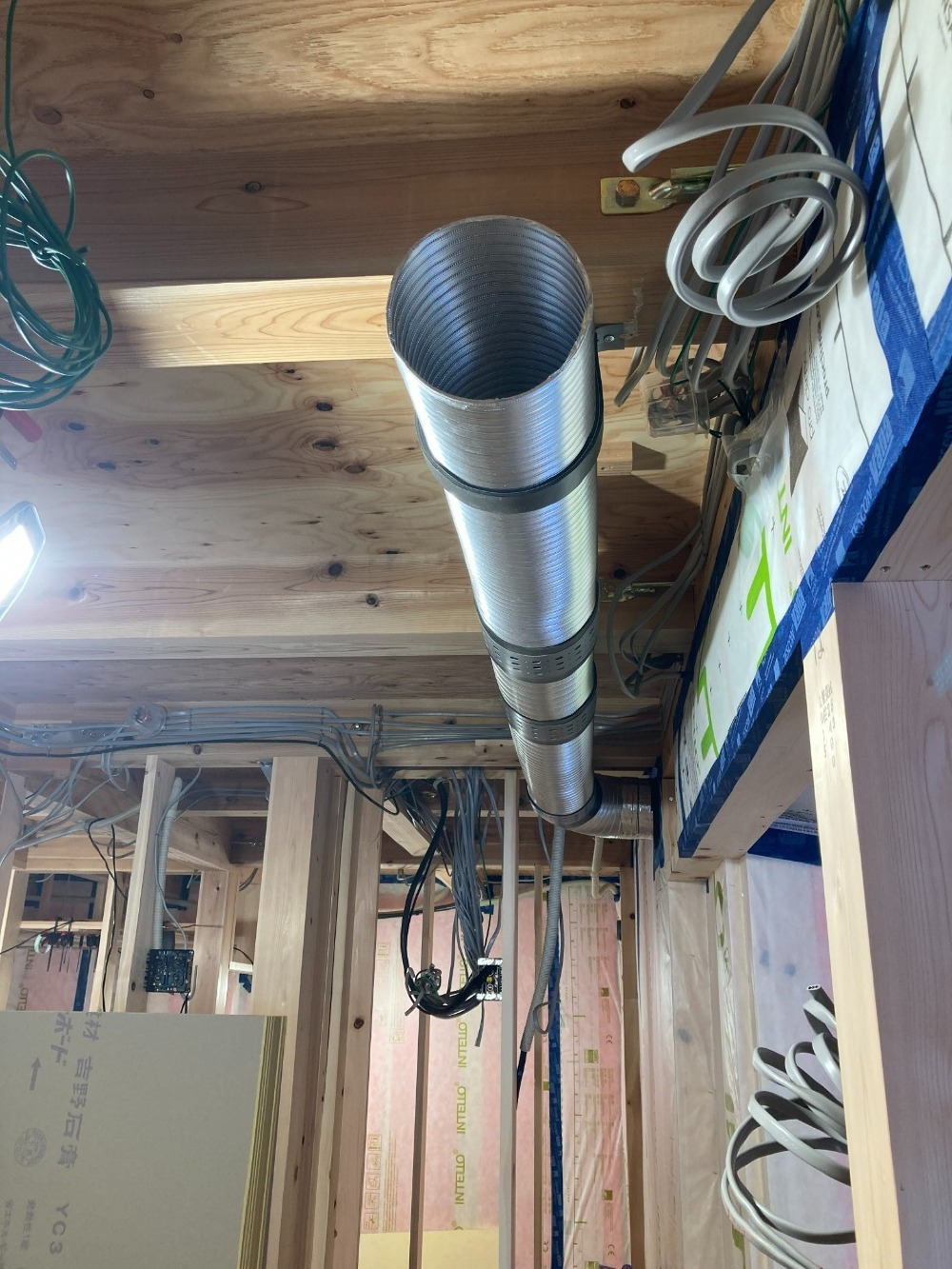

住設機器工事 キッチンダクト配管

住設機器工事 キッチンダクト配管

キッチンの換気ダクト配管と、パッシブエアコンの先行ダクト配管工事をおこないました。

6. 2026年05月29日
第三者機関監査 NEXT STAGE監査(断熱)

第三者機関監査 NEXT STAGE監査(断熱)

この日は屋根の付加断熱工事が完了し、第三者機関による「NEXT STAGE断熱監査」を実施。
スタッフ立ち会いのもと厳しい検査に無事合格しました。
現場ではその後、開放的な斜天井のボード張りと、上下階の音を和らげる2階床の遮音ボード張りへと移り、細かな手仕事で美しく施工されています。

7. 2026年05月26日

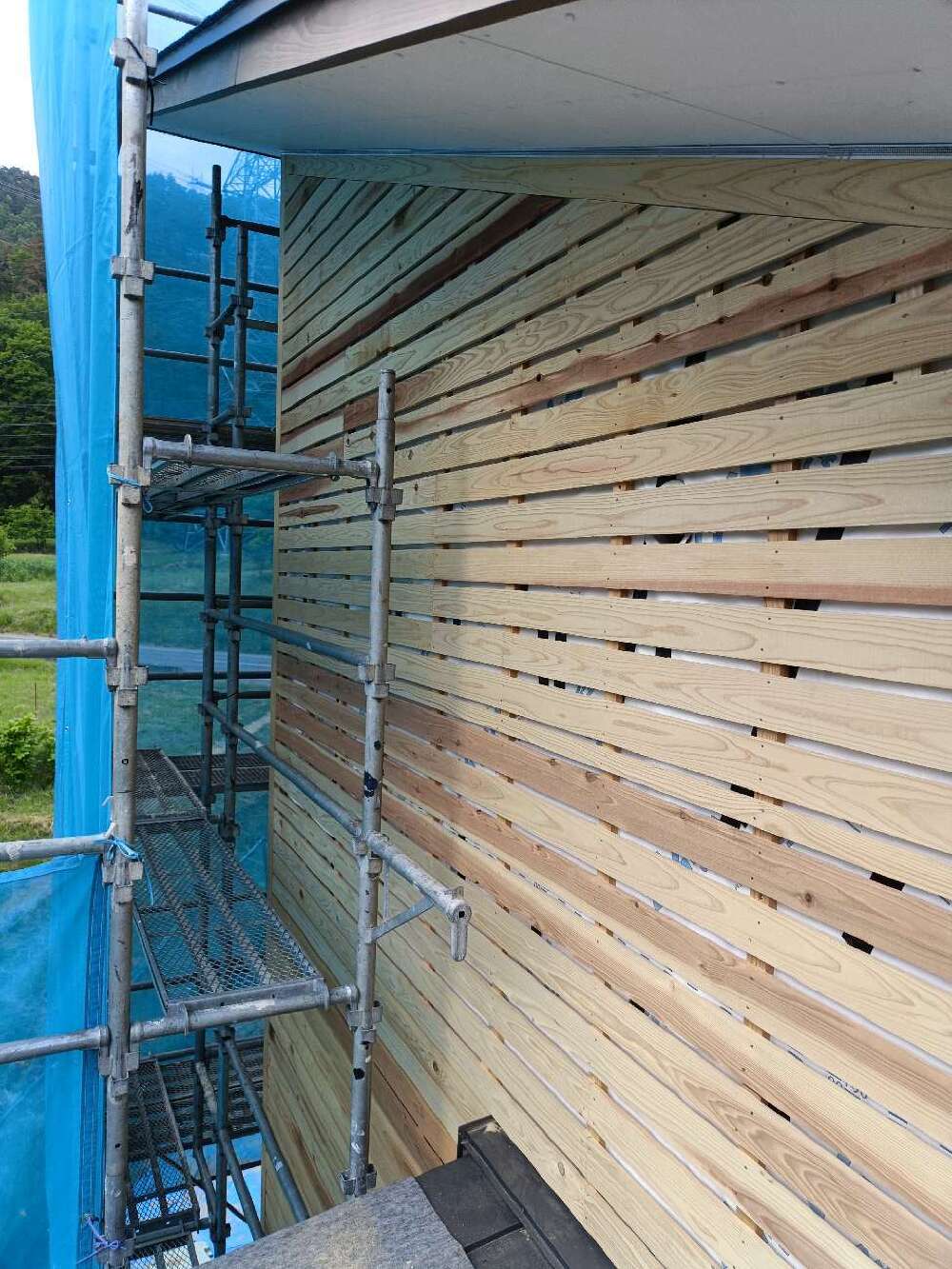

木工事 外壁下地組み(ラス下地)

木工事 外壁下地組み(ラス下地)

外壁の仕上げの土台となる「ラス下地」の施工と、屋根の断熱性をさらに高めるための「付加断熱下地」を組み上げました。
家を長持ちさせ、厳しい寒暖差から守るための大切な骨組みづくりを、一箇所ずつ丁寧に形にしています。

8. 2026年05月15日

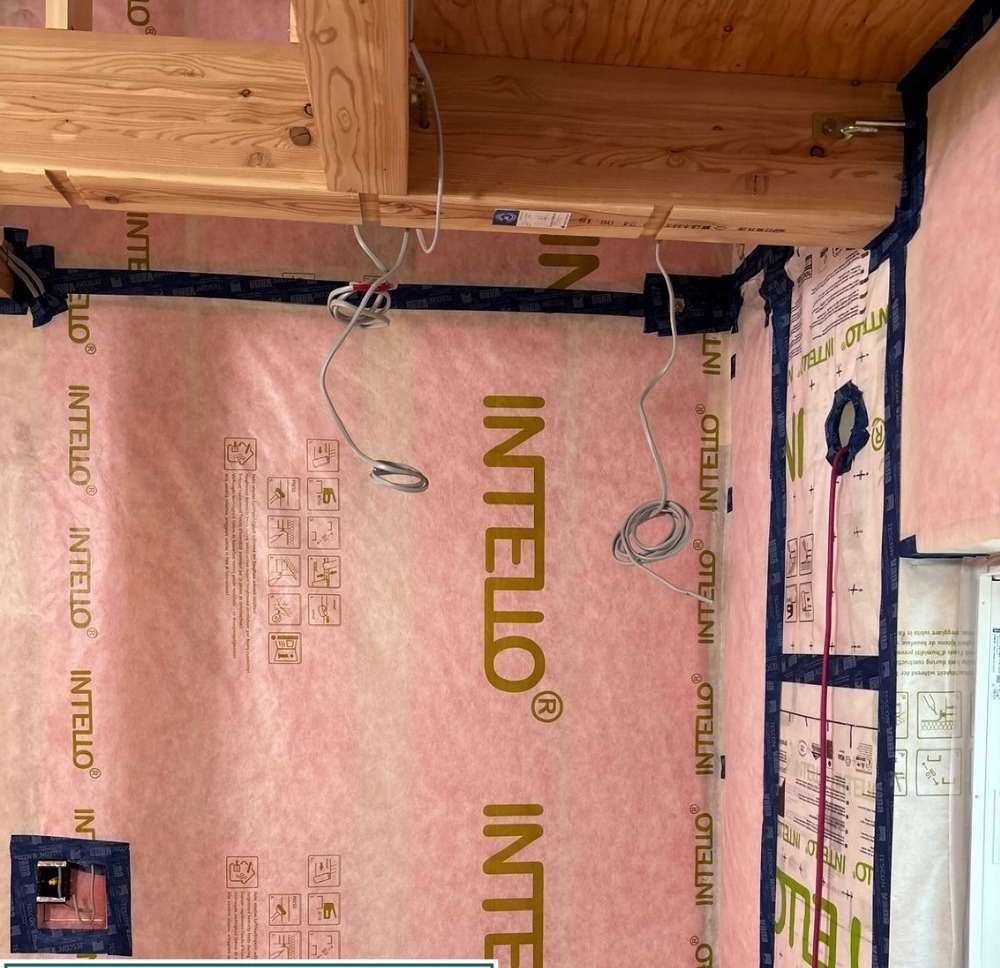

断熱工事 気密シート張り

断熱工事 気密シート張り

使用しているシートは、冬場は室内の暖かく湿った空気が壁の中に入り込むのをブロックし、夏場は壁の中に溜まった湿気を室内に逃がして逃がすという、季節に応じて透湿性を変化させる優れた賢さを持っています。

シートの継ぎ目や、スイッチボックス、電気配線が貫通する細かな部分まで、気密テープを使って隙間なく丁寧に密閉しています。

9. 2026年05月15日

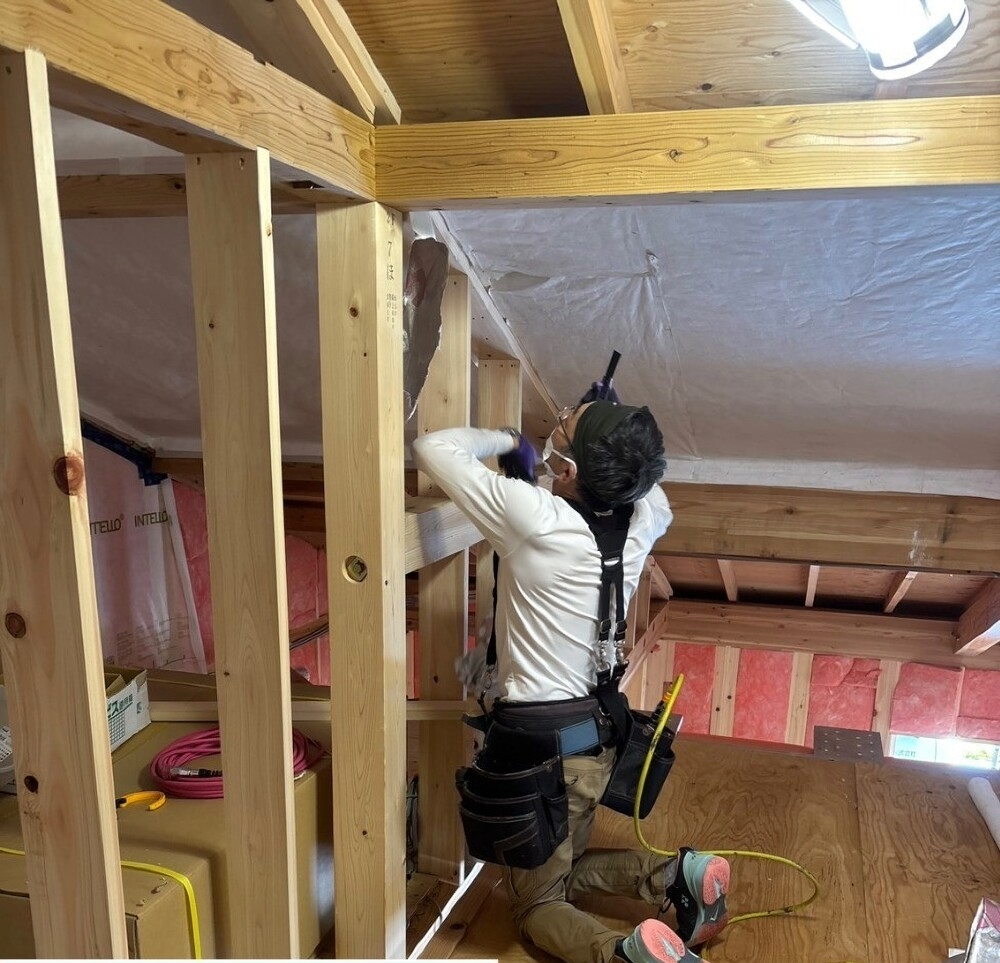

断熱工事 通気層シート張り

断熱工事 通気層シート張り

屋根のすぐ下に通気層を確保しながら、透湿防水・遮熱シートを隙間なく丁寧に張り進めています。

屋根面は、夏の強い直射日光による熱を最も受けやすい場所です。ここに遮熱・透湿性に優れたシートを張ることで、太陽の熱を効果的に遮断し、さらに構造体の中にこもりがちな湿気を外へとスムーズに逃がします。

10. 2026年05月15日

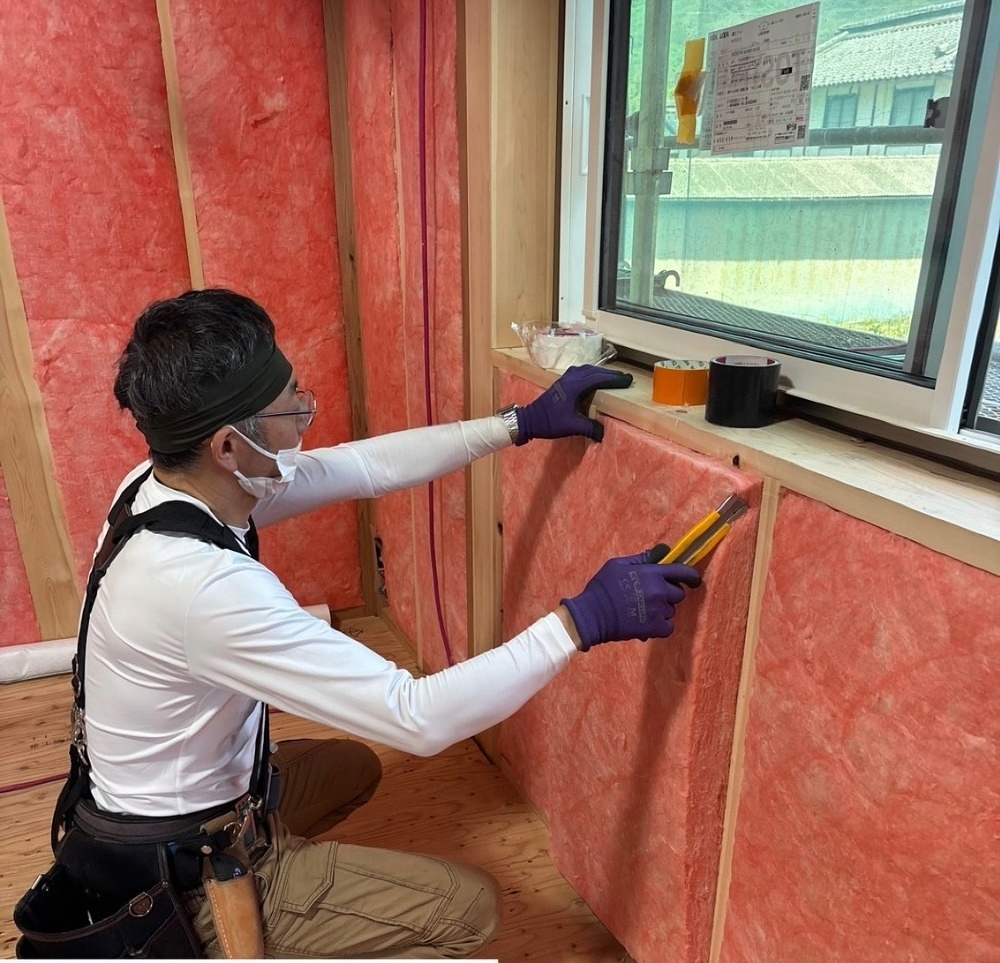

断熱工事 断熱材敷込み

断熱工事 断熱材敷込み

柱と柱の間の空間に断熱材を専門の職人さんが手作業で敷き込んでいます。

断熱材は、ただ詰めれば良いというわけではなく、柱との間にわずかでも「隙間」があると、そこから熱が逃げたり結露の原因になったりしてしまいます。

窓のまわりなど複雑な形状の場所でも、職人さんがその都度サイズを細かく微調整しながらカッターで綺麗にカットし、ぴったりと、押し潰しすぎない絶妙な加減で施工しています。

11. 2026年05月14日

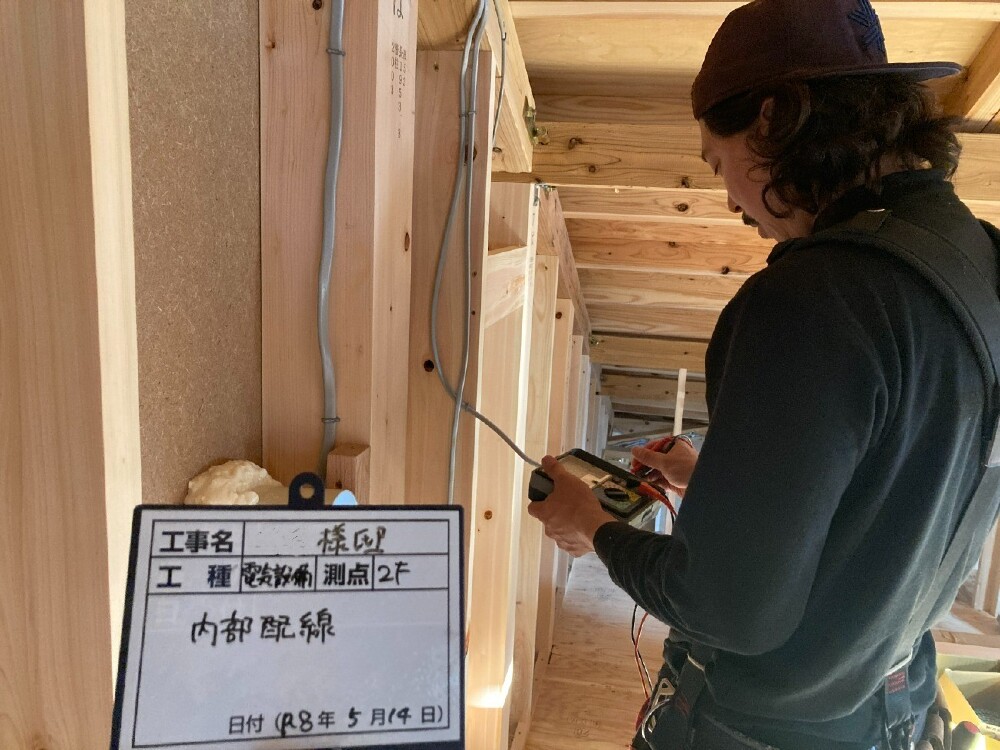

電気設備工事 付加断熱前先行配線結線確認

電気設備工事 付加断熱前先行配線結線確認

付加断熱の施工を前に、壁の中の配線や結線状態を最終確認しました。

断熱材できれいに包み込む前の、安全と品質を守る重要なチェックです。

12. 2026年05月14日

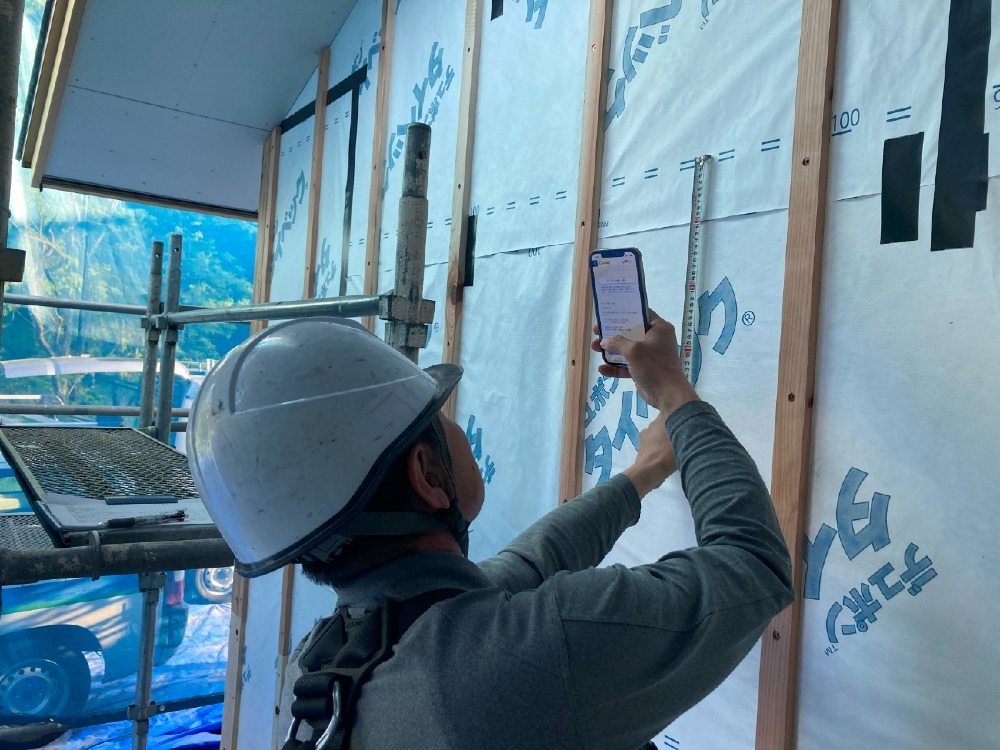

第三者機関監査(防水紙)

第三者機関監査(防水紙)

第三者機関による防水紙の監査を実施しました。

万が一の雨水の侵入も許さない丁寧な防水処理が、基準通り確実に施工されていることを確認済みです。

13. 2026年05月14日

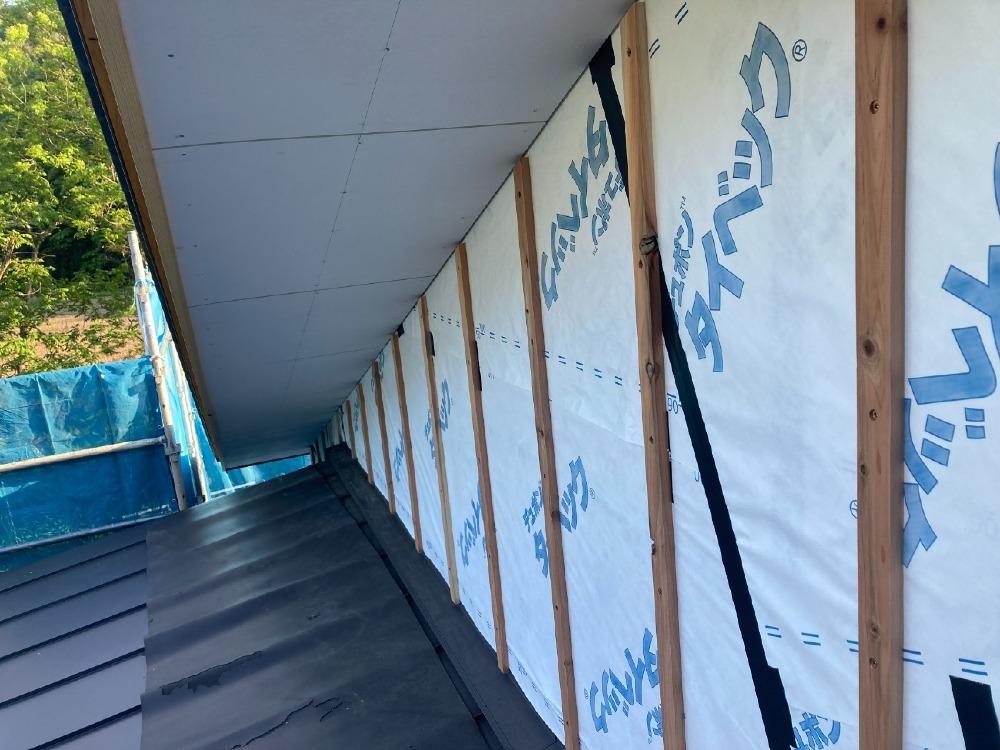

木工事 軒天ケイカル板張り完了

木工事 軒天ケイカル板張り完了

軒下の天井にあたる「ケイカル板」の張り付け作業が完了しました。

軒天に使用したケイカル板は、火災時の延焼を防ぐ高い防火性と、湿気に強い耐久性を兼ね備えた安心の素材です。
一枚一枚の継ぎ目を美しく揃えて張り上げることで、見上げた時にすっきりとした印象に仕上がりました。

14. 2026年05月14日
木工事 外部戸袋造作 木枠取付け

木工事 外部戸袋造作 木枠取付け

戸袋のベースとなる木枠の取付けをおこないました。

窓まわりに美しい木の表情が加わり、外観のアクセントとしても住まいを引き立てます。

15. 2026年05月13日

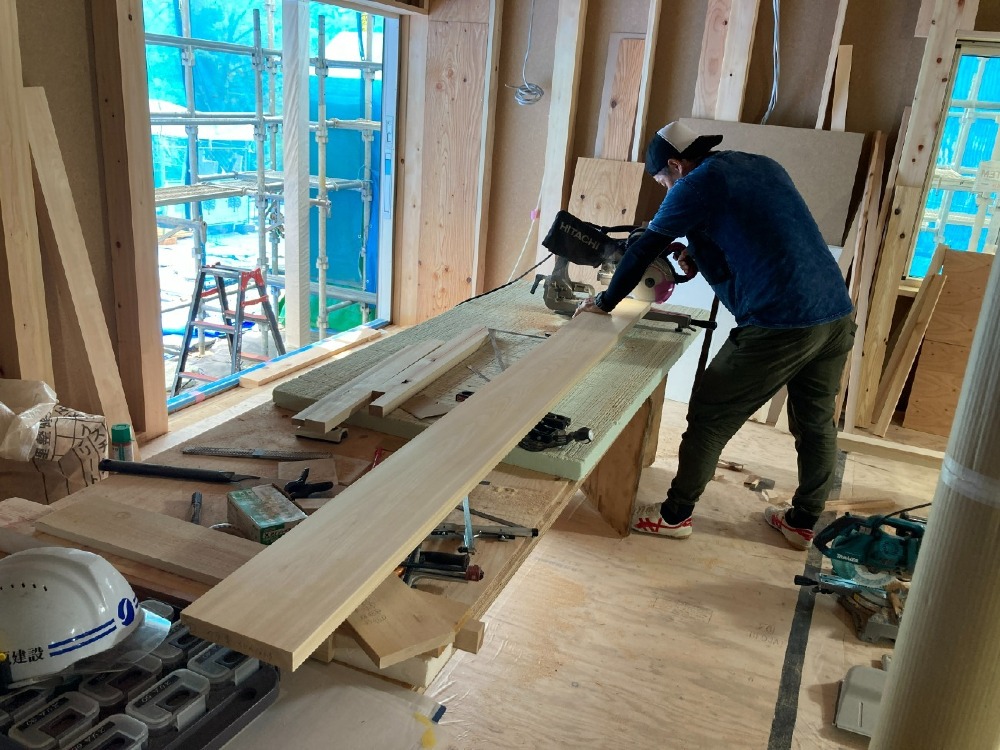

木工事 外部戸袋造作 木材加工

木工事 外部戸袋造作 木材加工

「戸袋」の造作に向けて、荻原棟梁の丁寧な手仕事で仕上げていきます。

16. 2026年05月12日

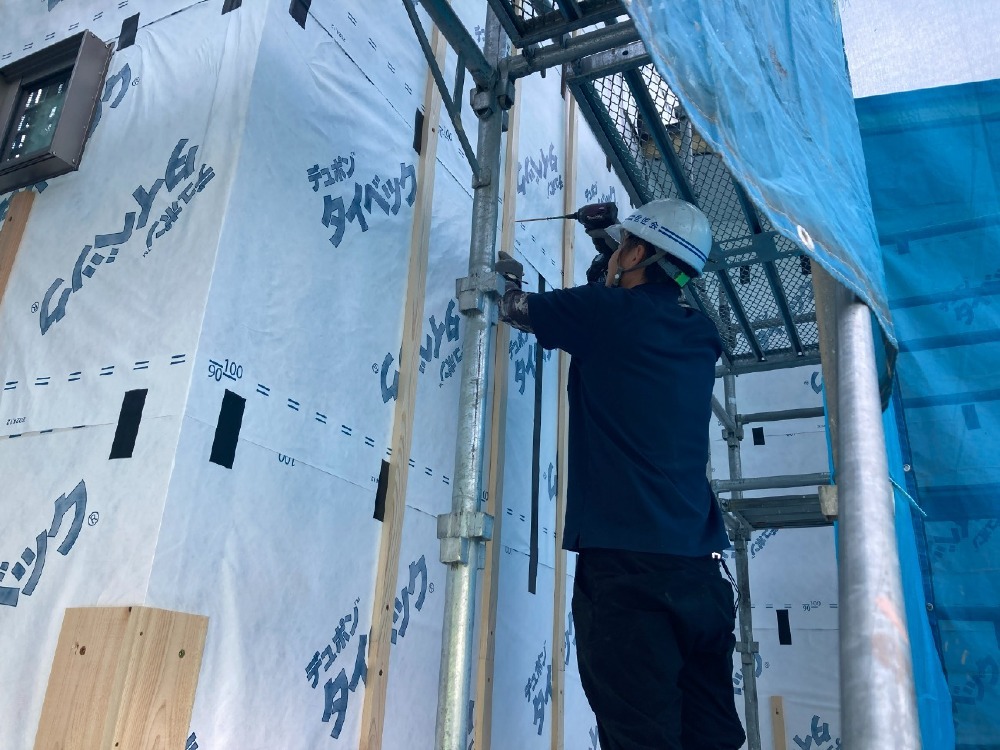

木工事 通気胴縁取付け

木工事 通気胴縁取付け

外壁材を張る前の下地として、柱や耐力面材の上に「通気胴縁」と呼ばれる木材を一定の間隔で取付ける作業をおこないました。

この通気胴縁によってできる外壁と構造体の間のわずかな隙間が、床下から屋根へと空気が流れるルートになります。
壁の中の湿気をスムーズに外部へ逃がすことで、内部結露やカビの発生を未然に防ぎ、建物の耐久性を大きく向上させる重要な工程です。

17. 2026年05月09日

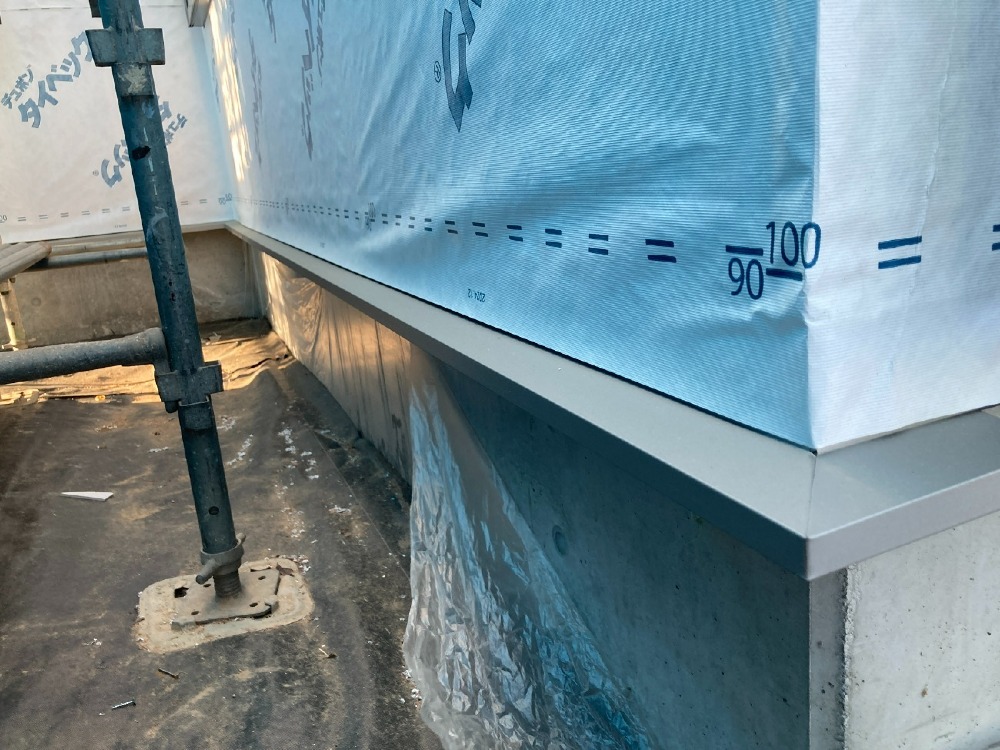

板金工事 水切り取付け

板金工事 水切り取付け

基礎と外壁の境界や窓の下など、雨水が溜まりやすい場所に「水切り」と呼ばれる板金部材を取り付けました。

壁を伝って落ちてきた雨水を、建物内部に浸入させることなく外へスムーズに逃がす役割を担っています。

18. 2026年05月09日

電気設備工事 コンセント、スイッチボックス取付け

電気設備工事 コンセント、スイッチボックス取付け

照明のスイッチやコンセントを取付けるための「ボックス」を、柱や間柱に固定しました。

図面で計画した通りの高さや位置に正確に取り付けることで、家具の配置や日々の動線に配慮した使いやすい環境を整えます。

19. 2026年05月09日

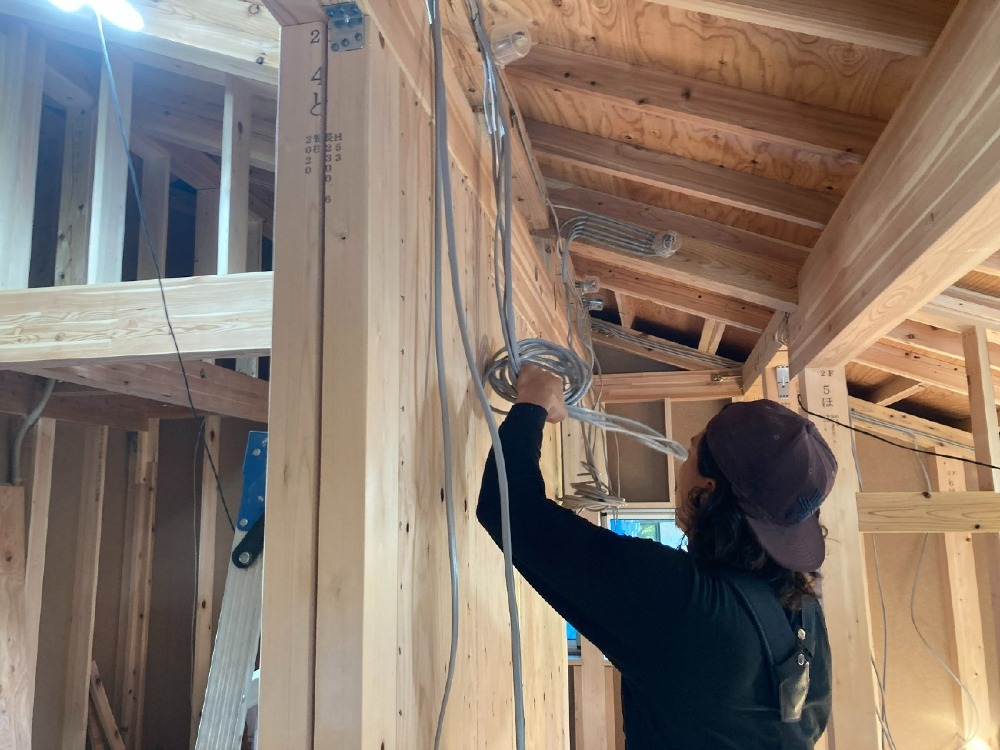

電気設備工事 内部配線

電気設備工事 内部配線

壁の中に電気を通すための配線工事をおこないました。
暮らしに欠かせないスイッチや照明、コンセントの土台となる大切な工程です。

20. 2026年05月07日

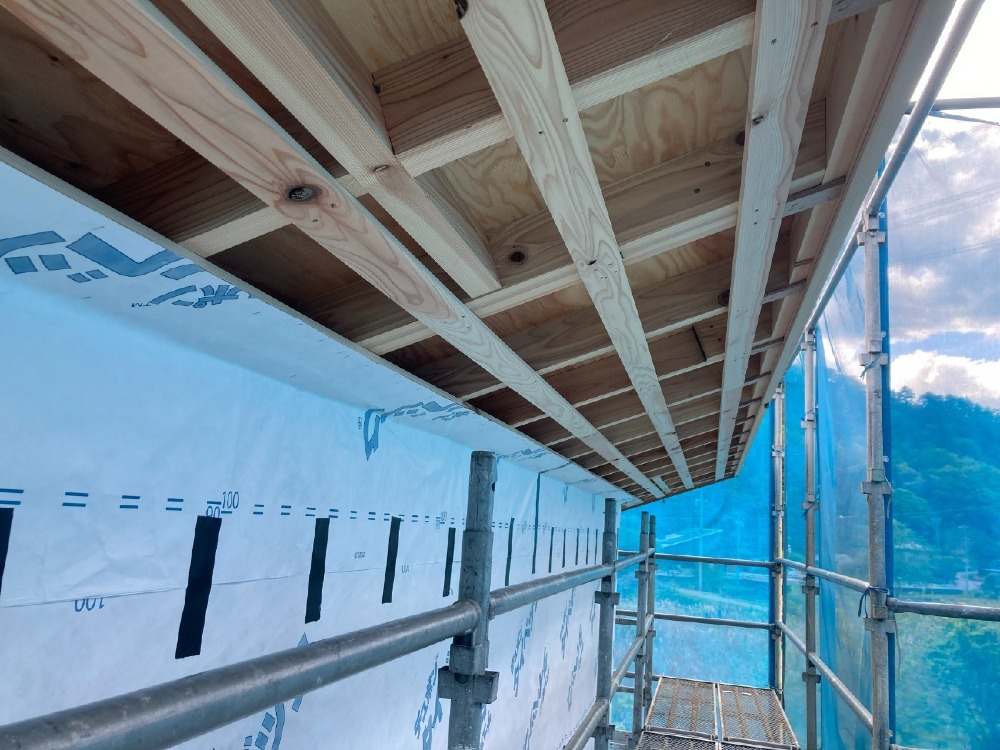

木工事 軒天下地組み

木工事 軒天下地組み

屋根の裏側にあたる「軒天」を仕上げるための、下地を組み上げました。

21. 2026年04月24日
木工事 サッシ取付け

木工事 サッシ取付け

全てのサッシ取り付けが完了しました。

窓が入ったことで、各部屋の雰囲気や景色がはっきりと分かるようになりました。

22. 2026年04月23日
木工事 玄関戸取付け

木工事 玄関戸取付け

玄関ドアの取付け作業をおこないました。

23. 2026年04月20日
鋼製建具工事 サッシ搬入

鋼製建具工事 サッシ搬入

サッシが現場に搬入されました。

この後は、荻原棟梁のもと一つひとつ正確な位置に取り付けられ、家としての気密性・断熱性がさらに高まっていきます。
窓が入ることで現場の雰囲気も一気に変わります。

24. 2026年04月17日
木工事 耐力面材施工完了

木工事 耐力面材施工完了

建物の外周部に構造用の耐力面材を張り進め、家全体を強い「面」で支える壁の施工が完了しました。

柱や梁の点だけでなく、壁全体で揺れを受け止めることで、優れた耐震性能を発揮します。
設計で定められた通り、釘の種類や打つ間隔まで一点ずつ丁寧に確認しながら施工しました。

25. 2026年04月17日
第三者機関監査 NEXT STAGE監査(金物等)

第三者機関監査 NEXT STAGE監査(金物等)

柱や梁を固定する耐震金物が設計通りに取り付けられているか、第三者機関による「NEXT STAGE監査」を実施しました。

大工職人が取り付けた金物の種類やビスの一本一本に至るまで、図面との整合性を客観的な視点で厳密にチェックします。
見えなくなる構造部分だからこそ、こうした外部監査を重ねることで、確かな耐震性能と永く安心して暮らせる品質を確実に担保しています。

26. 2026年04月17日
木工事 玄関戸搬入

木工事 玄関戸搬入

お住まいの印象を大きく左右する、大切な玄関ドアが現場に運び込まれました。

今回は高い断熱性能と、木の質感を活かしたデザインを兼ね備えた木製ドアを採用しています。
工事中に傷がつかないよう、取り付けの直前まで大切に保管し、建物内部の作業に合わせて設置をおこないます。
玄関戸が入ることで、家としての佇まいがいっそう引き締まり、完成への実感がまた一歩深まります。

27. 2026年04月14日
板金工事 大屋根板金葺き

板金工事 大屋根板金葺き

大屋根に板金を葺く作業をおこないました。

一枚一枚の板金を隙間なく丁寧に組み上げることで、風雨から家を長期にわたって守る強固な屋根をつくります。

28. 2026年04月09日
給排水設備工事 床下配管

給排水設備工事 床下配管

床下の配管工事をおこないました。

青配管が水、ピンク配管がお湯の通り道です。
一目で用途が分かるよう整理して配管し、メンテナンス性も高めています。

29. 2026年04月08日
板金工事 屋根荷揚げ

板金工事 屋根荷揚げ

屋根材を屋根の上へ運び上げる「荷揚げ」をおこないました。
続いて、1階屋根(下屋)を葺き上げました。

一枚ずつ丁寧に板金を組み上げることで、雨水の浸入を許さない強固な屋根面をつくります。

30. 2026年04月08日
第三者機関監査(ルーフィング)

第三者機関監査(ルーフィング)

屋根の防水シート(ルーフィング)の施工が完了し、第三者機関による専門の監査を受けました。

シートの重なり幅や、雨が浸入しやすい端部の処理が基準通りか厳しく確認します。

指摘事項はなく適合判定を受け、住まいの防水層が確実につくられていることが証明されました。

31. 2026年04月08日
木工事 耐震金物取付け

木工事 耐震金物取付け

柱と梁の接合部を専用金物でしっかり固定しました。
「面材耐力壁」と「金物」が組み合わさることで、強固な構造体が完成します。

32. 2026年04月08日
木工事 面材耐力壁施工

木工事 面材耐力壁施工

柱や梁の骨組みの外側に構造用の面材を張り、強固な壁をつくる作業をおこないました。

壁を「点」ではなく「面」で支えることで、地震や台風などの横からの力を建物全体に分散させます。

33. 2026年04月08日
木工事 下屋組み

木工事 下屋組み

1階部分の屋根となる「下屋」の骨組みを組み上げました。

34. 2026年04月03日
建方

建方

柱や梁を一本ずつ組み上げる「建方」をおこないました。

職人さんの連携により、柱や梁を組み上げ、住まいの形が立体的に立ち上がり完成しました。

35. 2026年03月30日
建方構造材搬入

建方構造材搬入

柱や梁など、建物の骨組みとなる木材を現場に搬入しました。
効率よく組み上げられるよう、使う順番に合わせて指定の場所へ丁寧に配置します。

大切な木材を雨や汚れから守るため、搬入後は速やかにシート養生を施し、出番を待ちます。

36. 2026年03月28日
第三者機関監査(土台)

第三者機関監査(土台)

専門の第三者機関による現場監査を実施しました。
設計通りに施工されているか、構造や防水などの重要ポイントをプロの目で厳しく確認します。

適合判定:すべての項目で適合を確認し、次の工程へ進むための確実な品質が証明されました。

37. 2026年03月27日
土台伏せ

土台伏せ

コンクリートの基礎の上に、住まいの骨組みとなる「土台」を設置しました。

建物が垂直に建つよう、ミリ単位で高さを確認しながら、
基礎から出ているアンカーボルトで、木材と基礎を一体化させて、地震に強い構造をつくります。

38. 2026年03月25日
敷地内養生

敷地内養生

いよいよ始まる土台伏せに備え、基礎全体をブルーシートで覆う養生をおこないました。

39. 2026年03月25日
垂木材加工

垂木材加工

屋根の斜面を構成する垂木の加工をおこないました。

40. 2026年03月19日
給排水設備工事 基礎外周部堀削

給排水設備工事 基礎外周部堀削

建物の外周に給排水パイプを埋めるための溝を掘る、掘削作業をおこないました。

41. 2026年03月19日
基礎工事 内部立ち上がり型枠解体

基礎工事 内部立ち上がり型枠解体

コンクリートが固まり、十分に強度が出たことを確認して、内部の型枠を取り外しました。

42. 2026年03月16日
給排水設備工事 基礎外周部給排水配管

給排水設備工事 基礎外周部給排水配管

基礎工事の完了に合わせ、建物の周りに給水と排水の配管を敷設しました。

43. 2026年03月12日
基礎工事 土間コンクリート

基礎工事 土間コンクリート

建物の外と中をつなぐ土間部分のコンクリートが完成しました。

44. 2026年03月12日
基礎工事 内部立上がり打設後養生

基礎工事 内部立上がり打設後養生

基礎の内部立上がり部分のコンクリート打設が完了し、養生をおこないました。

45. 2026年03月12日
基礎工事 エコキュート架台基礎

基礎工事 エコキュート架台基礎

給湯器(エコキュート)を設置するための専用基礎を施工しました。

46. 2026年03月05日
基礎工事 内部立上り型枠設置

基礎工事 内部立上り型枠設置

外周部の基礎に続き、建物内部の壁の下となる、立上り部分の型枠を設置しました。

47. 2026年03月05日
基礎工事 土間コンクリート型枠設置

基礎工事 土間コンクリート型枠設置

玄関まわりの土間コンクリートを流し込むための型枠を設置しました。

48. 2026年02月28日
基礎工事 基礎養生

基礎工事 基礎養生

基礎養生は、コンクリートをゆっくりと固めて、本来の強度を引き出すための休憩のような大切な期間です。

急激な乾燥や温度変化を防ぎ、コンクリートが最も硬くなるまで数日間じっくりと寝かせて、最高の強度を発揮できるよう、
ブルーシートの保護で適切な温度・湿度を保つ、養生をおこなっています。

49. 2026年02月24日
基礎工事 コンクリート打設①(耐圧盤・外周部立上り)

基礎工事 コンクリート打設①(耐圧盤・外周部立上り)

基礎の枠の中に、液体状のコンクリートを流し込む、打設をおこないました。

これから数日間かけてじっくりと乾燥・硬化させ、地震に強い頑丈な基礎を造り上げていきます。
1回目の打設が完了し、来週2回目の打設をおこないます。

50. 2026年02月20日
第三者機関監査 NEXT STAGE監査(基礎)

第三者機関監査 NEXT STAGE監査(基礎)

鉄筋組が完了し、第三者機関の監査も無事合格となりました。

次は、いよいよコンクリート打設を行います。

51. 2026年02月13日

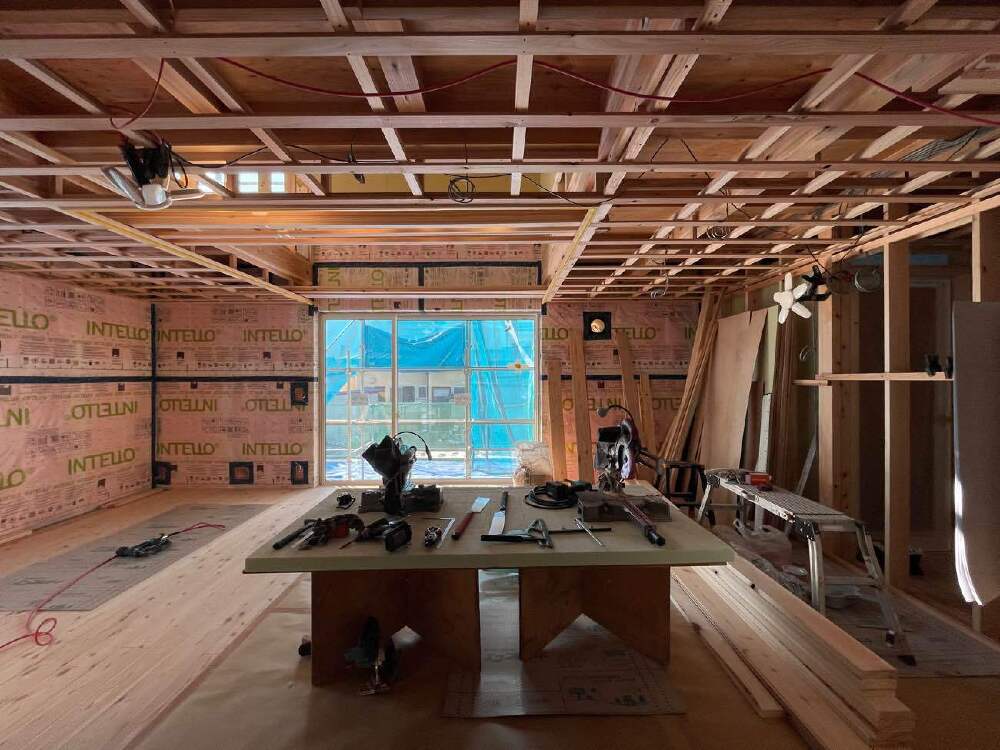

木工事 天井下地組み

木工事 天井下地組み

天井のボードを貼るための木枠を組み上げました。

52. 2026年02月12日

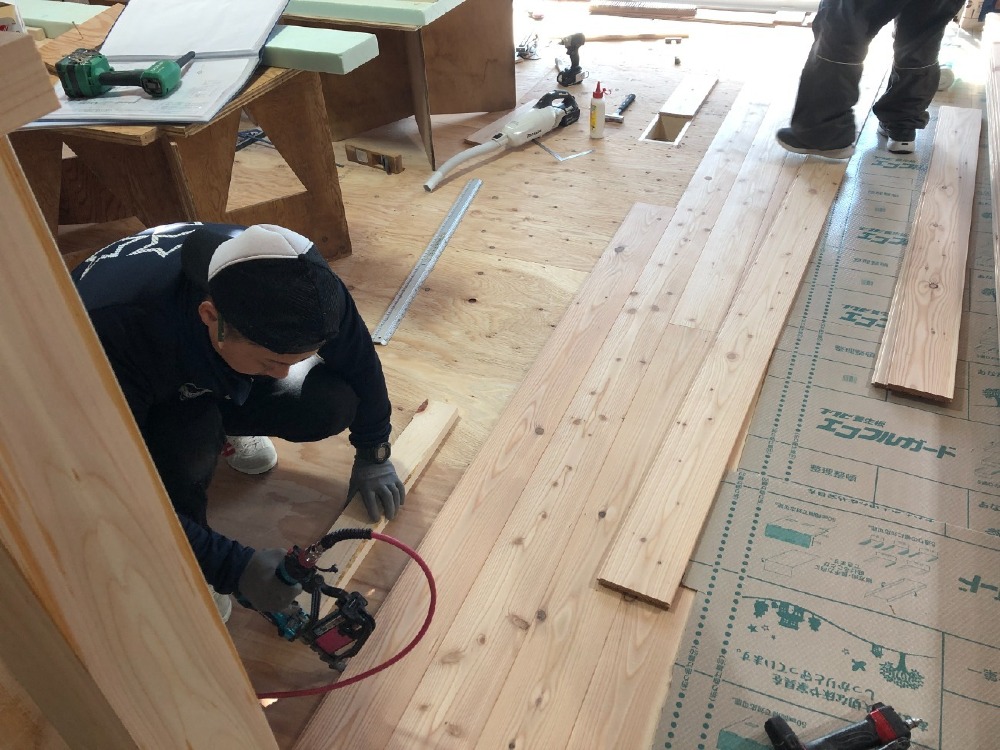

木工事 1階床板張り

木工事 1階床板張り

床板の質感を活かしながら、一枚ずつ丁寧に張り進めています。

53. 2026年02月12日

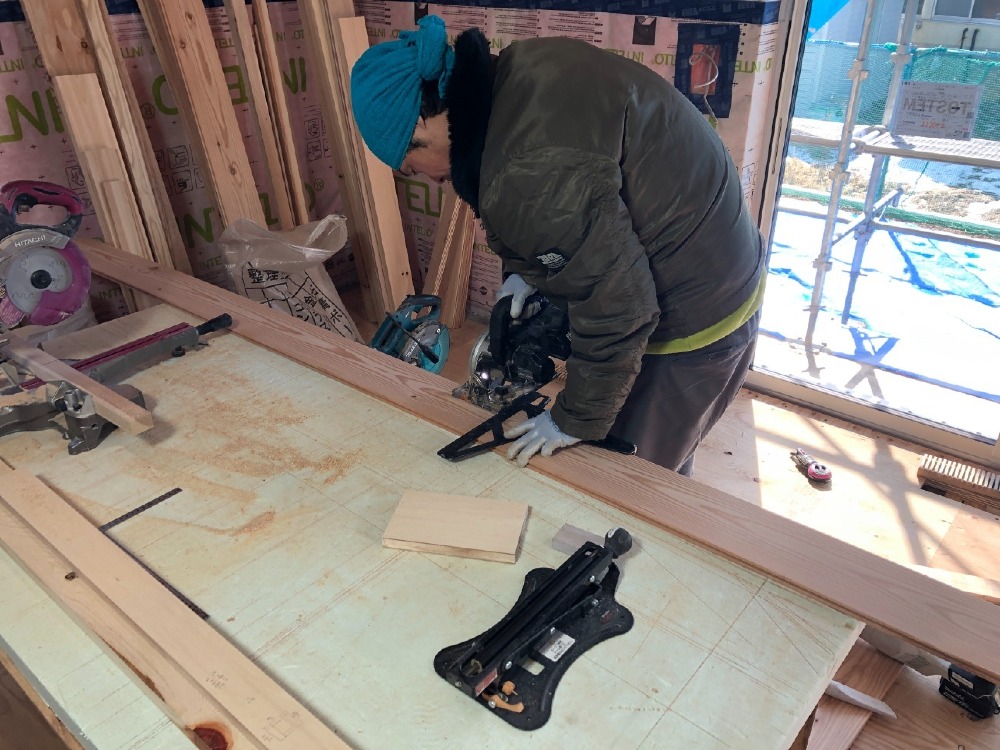

木工事 1階床板加工

木工事 1階床板加工

1階の床板加工を進めています。

一枚一枚、現場の状況に合わせて丁寧に形を整えていきます。

54. 2026年02月12日
木工事 床下コンセントBOX取付

木工事 床下コンセントBOX取付

床下コンセントBOXの取り付けを行いました。

点検やメンテナンスを考慮して、床下の電源配線を安全・整然と管理するためのコンセントBOXを規定の位置に設置しました。

55. 2026年02月10日

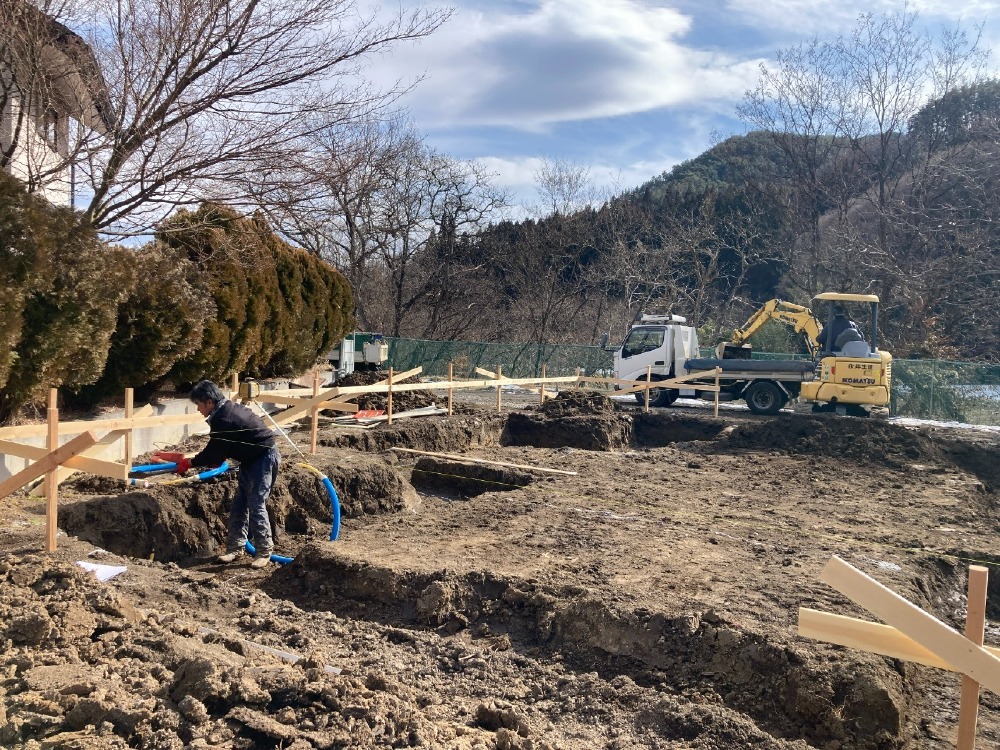

基礎工事 堀削

基礎工事 堀削

重機を用いて、建物の基礎を配置するための地盤を設計通りの深さと形状に掘り下げる掘削をおこないました。

56. 2026年02月10日

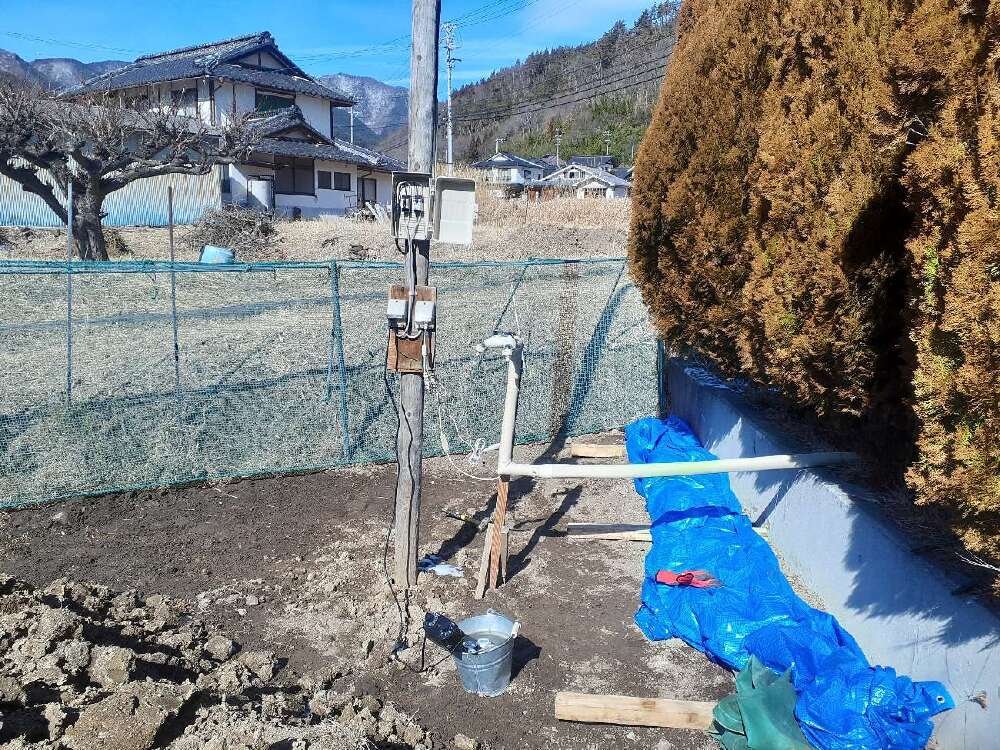

給排水設備工事 仮設水道設置

給排水設備工事 仮設水道設置

工事中の清掃や資材の洗浄、衛生管理に不可欠な仮設水道を設置しました。

57. 2026年02月10日

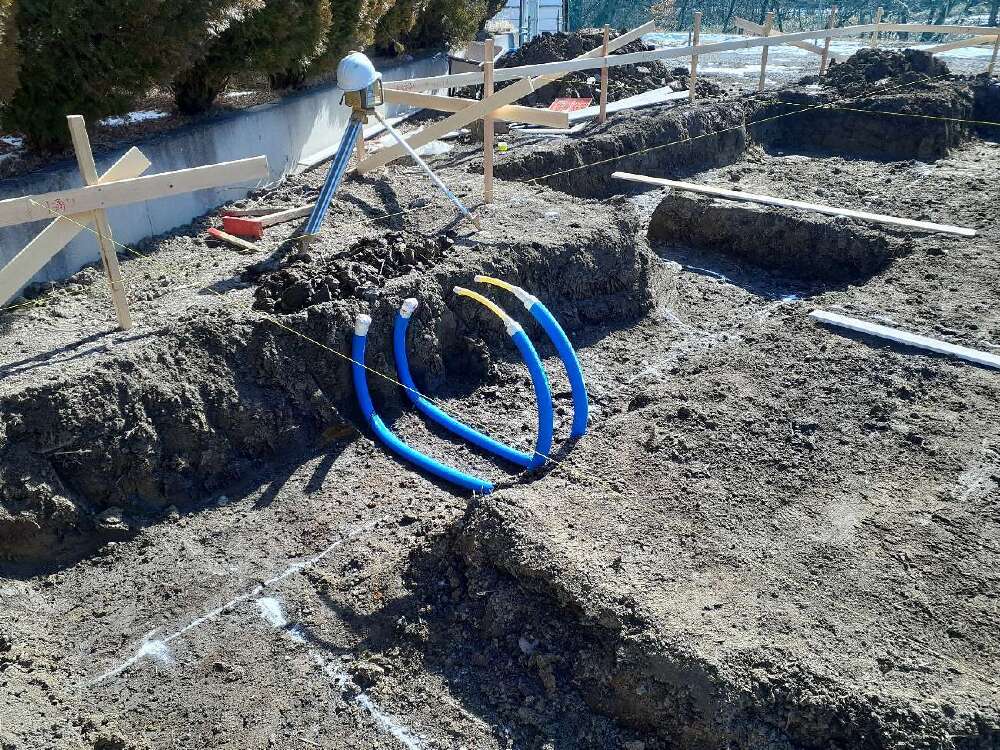

給排水設備工事 給水先行配管

給排水設備工事 給水先行配管

給水先行配管は、基礎工事が始まる前にあらかじめ地中に水道管を仕込んでおく工程です。

給水・給湯配管を、設計図通りの正確な位置に敷設しました。

58. 2026年02月07日

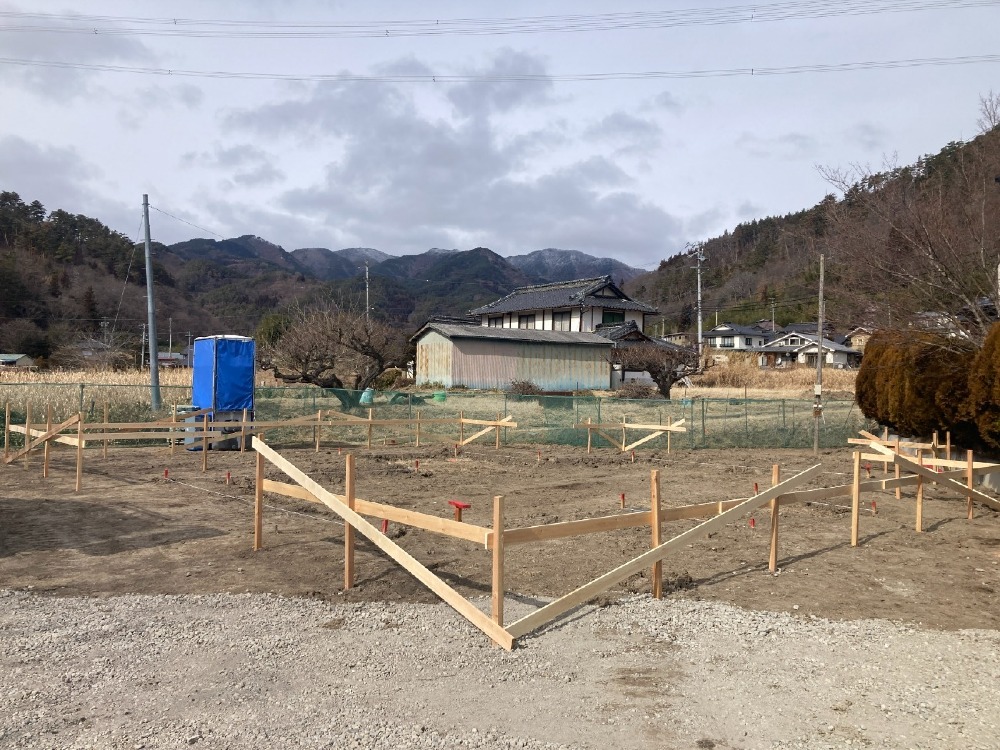

仮設工事 仮設丁張

仮設工事 仮設丁張

建物の正確な位置と高さを出すための、仮設丁張をおこないました。

これから始まる基礎工事の目印となるとても重要な工程です。

59. 2026年02月06日

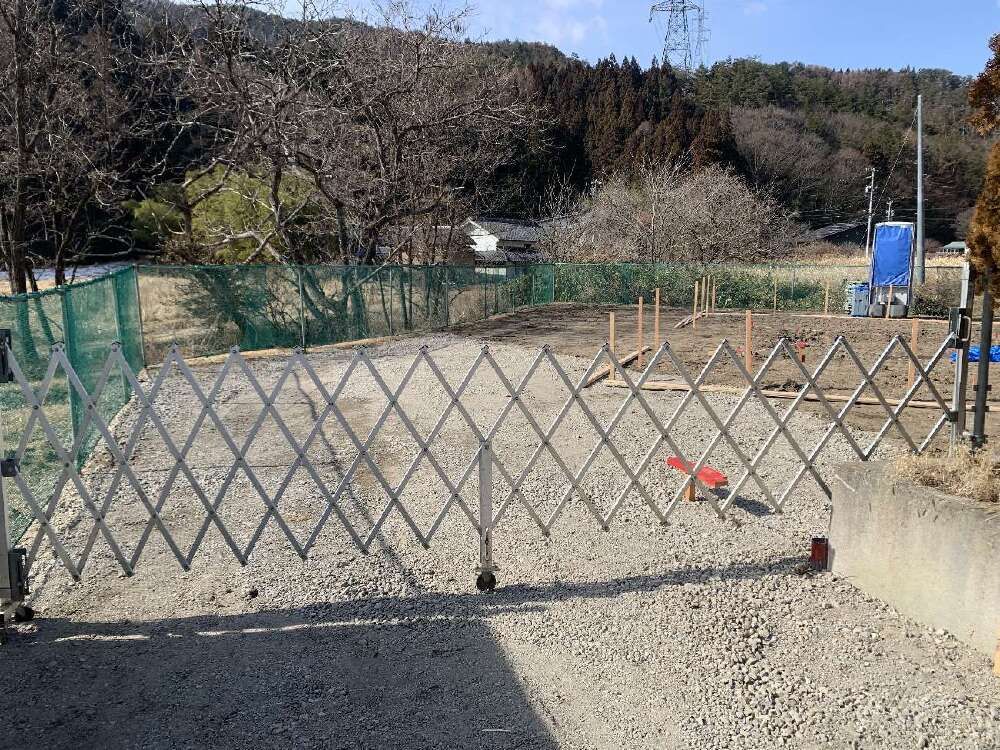

仮設工事 仮囲い・仮設トイレ設置

仮設工事 仮囲い・仮設トイレ設置

工事の安全と近隣への配慮のため、敷地外周に仮囲いを設置し、現場環境を整えました。

60. 2026年01月28日
準備工事 進入路造成

準備工事 進入路造成

工事車両がスムーズに敷地内へ出入りするため、進入路の造成をおこないました。

61. 2026年01月28日

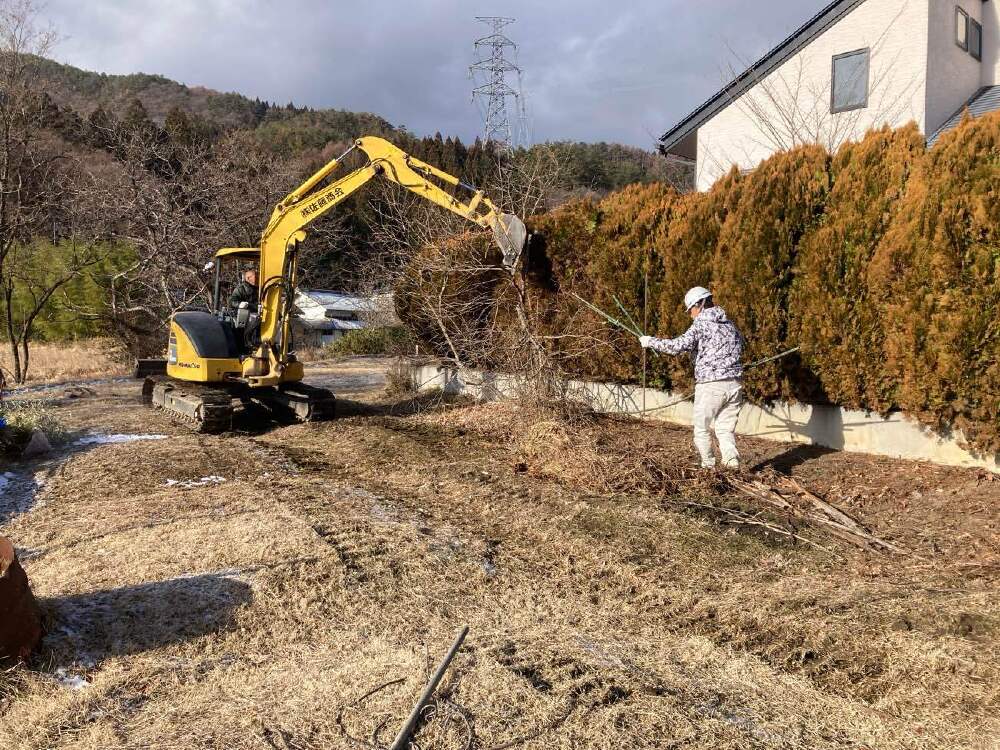

準備工事 障害物撤去

準備工事 障害物撤去

いよいよ本日より、K様邸の新築工事がスタートしました。

まずは、建物を建てるための準備工事として、障害物撤去をおこないました。
