繋がる庭の家

千曲市 新築 W様 延べ床面積30.19坪 UA値0.24W/㎡K

スタイル別に見る|すべて

建築中レポート

1. 2024年12月12日
大工造作まとめ

大工造作まとめ

大工工事も終盤になってきました。

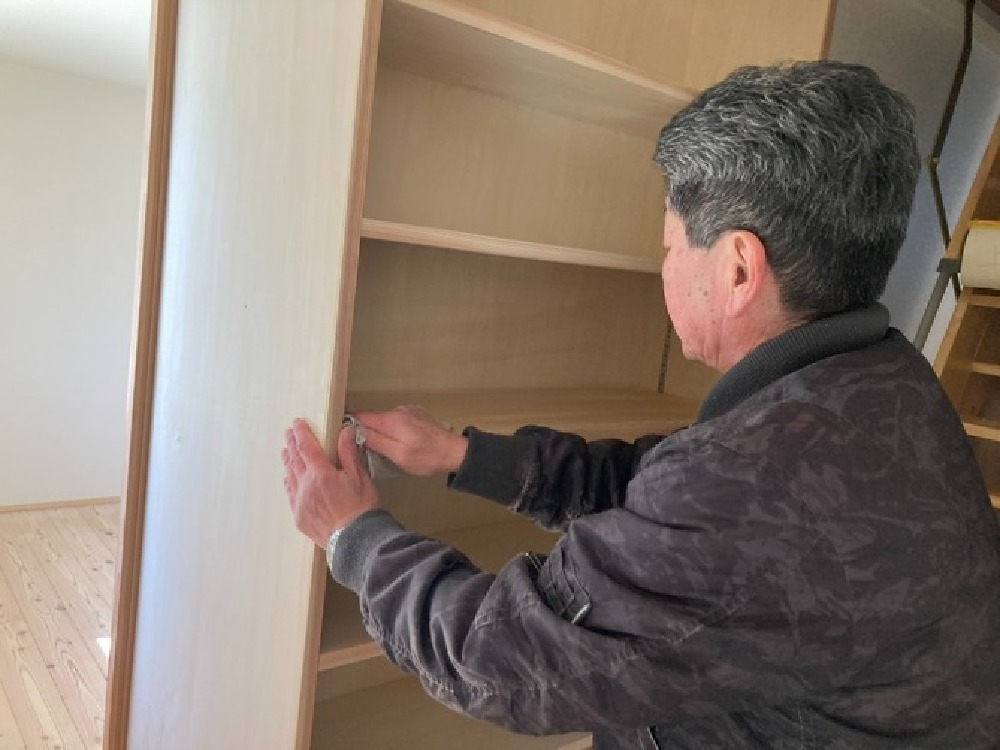

南波棟梁は現在、収納の棚板を作製しています。
一つ一つ丁寧に仕上げていきます。

2. 2024年12月02日
そとん壁仕上げ

そとん壁仕上げ

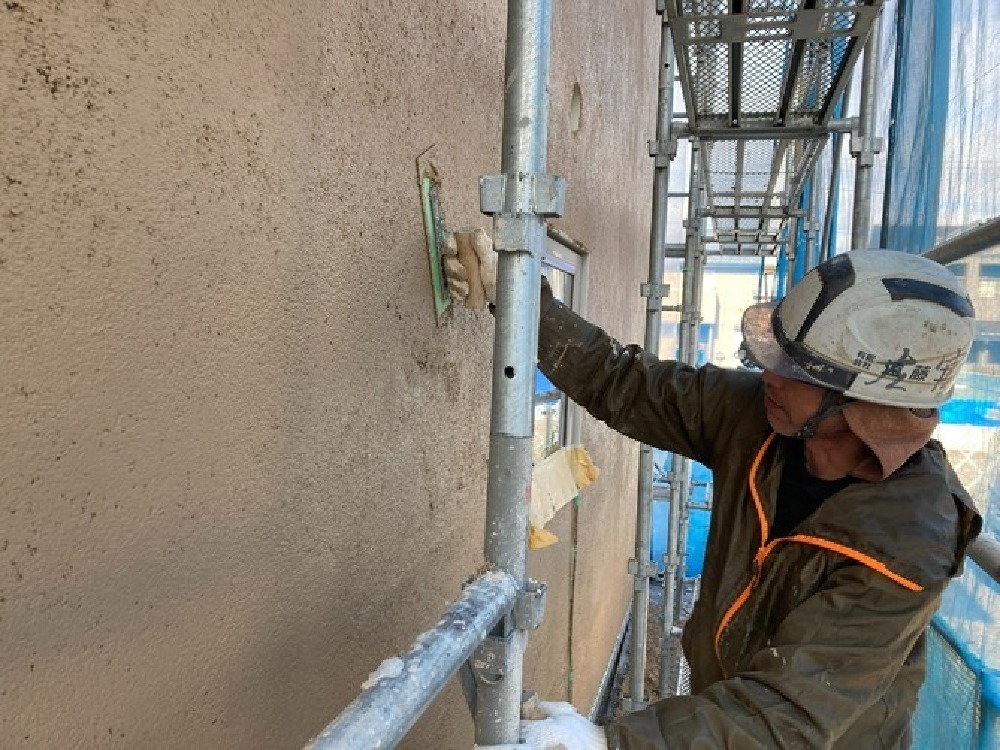

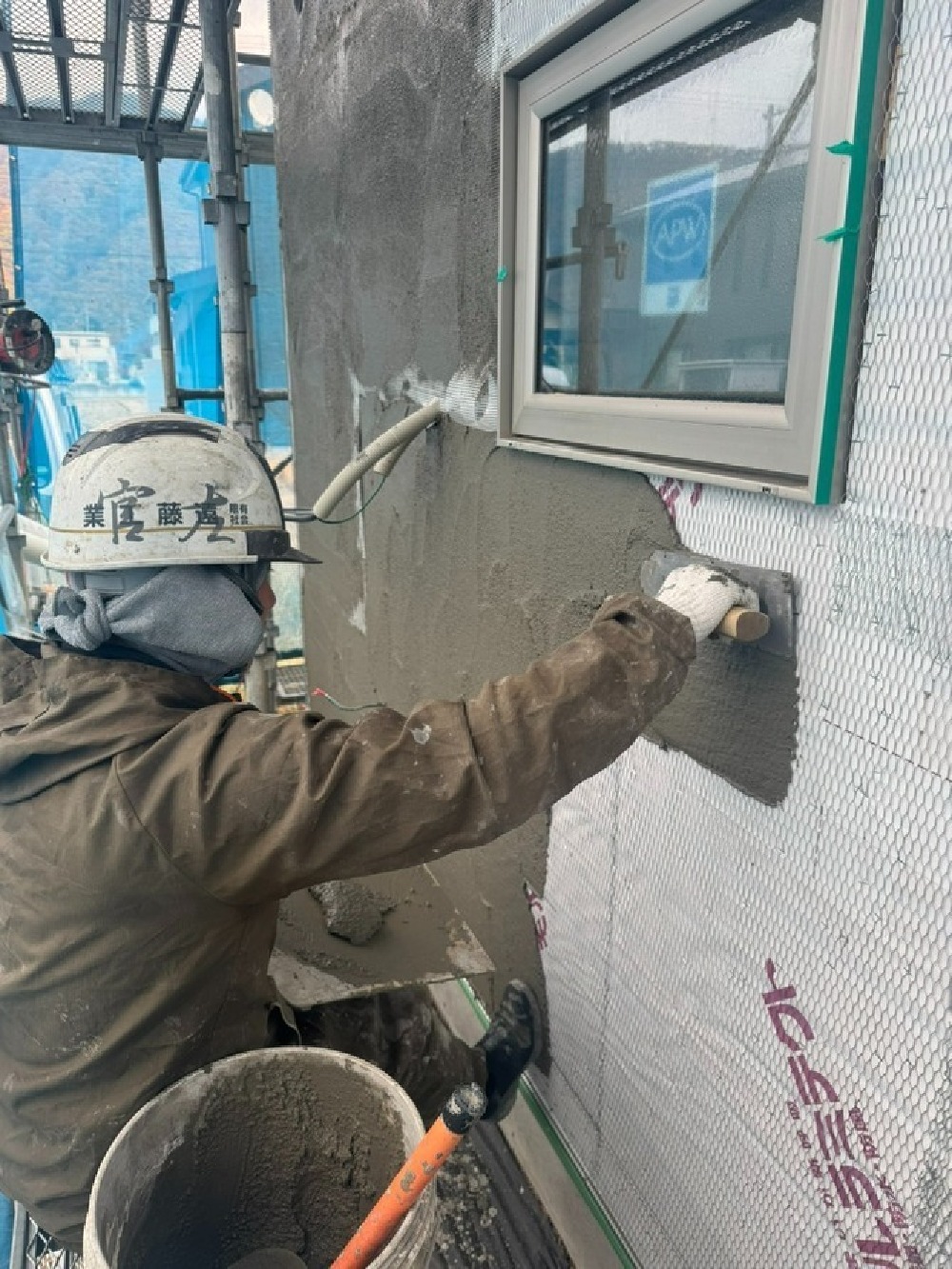

本日はそとん壁の仕上げ塗りです。
コテをすべらせて模様をつけていきます。

3. 2024年11月26日
軒天塗装

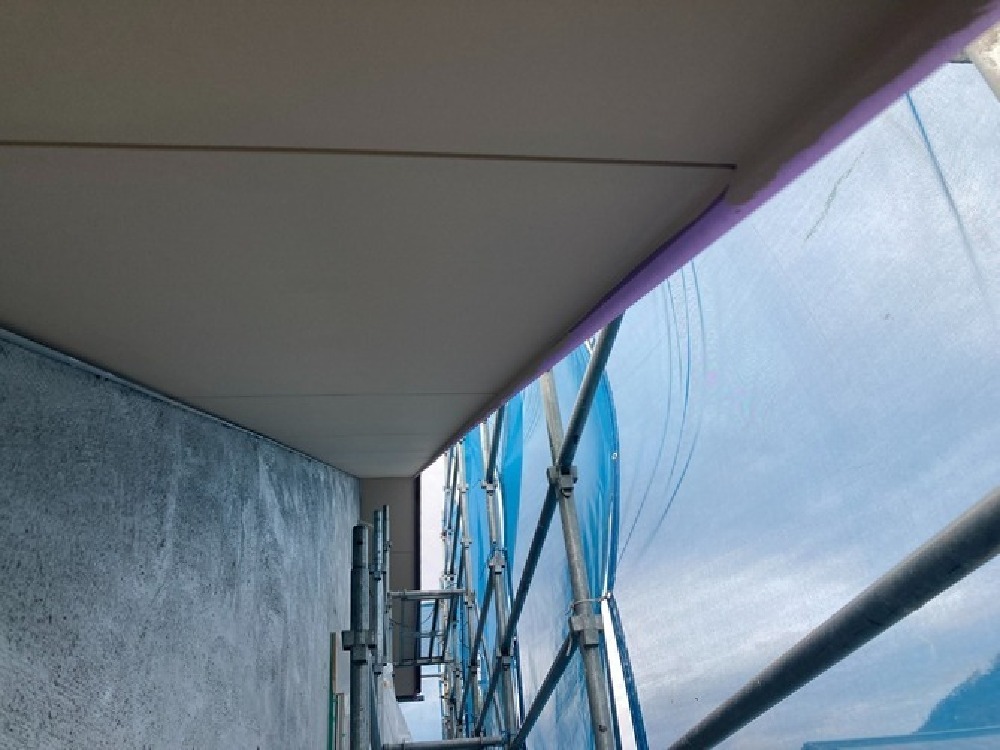

軒天塗装

本日は軒天(屋根の裏側の天井)の塗装を行いました。
外壁に合わせた同系色を使用しました。
壁の仕上げ塗りが待ち遠しいです。

4. 2024年11月22日
そとん壁下塗り

そとん壁下塗り

外部では左官工事が進められています。
現在遠藤左官さんは下塗りを行っています。
養生期間を設け仕上げ塗りとなります。

5. 2024年11月17日

壁ボード張り

壁ボード張り

現在井出大工は2Fの壁ボード張りを進めています。
寸法を測りカットしてビスで留めつけてていきます。

6. 2024年11月16日
収納造作

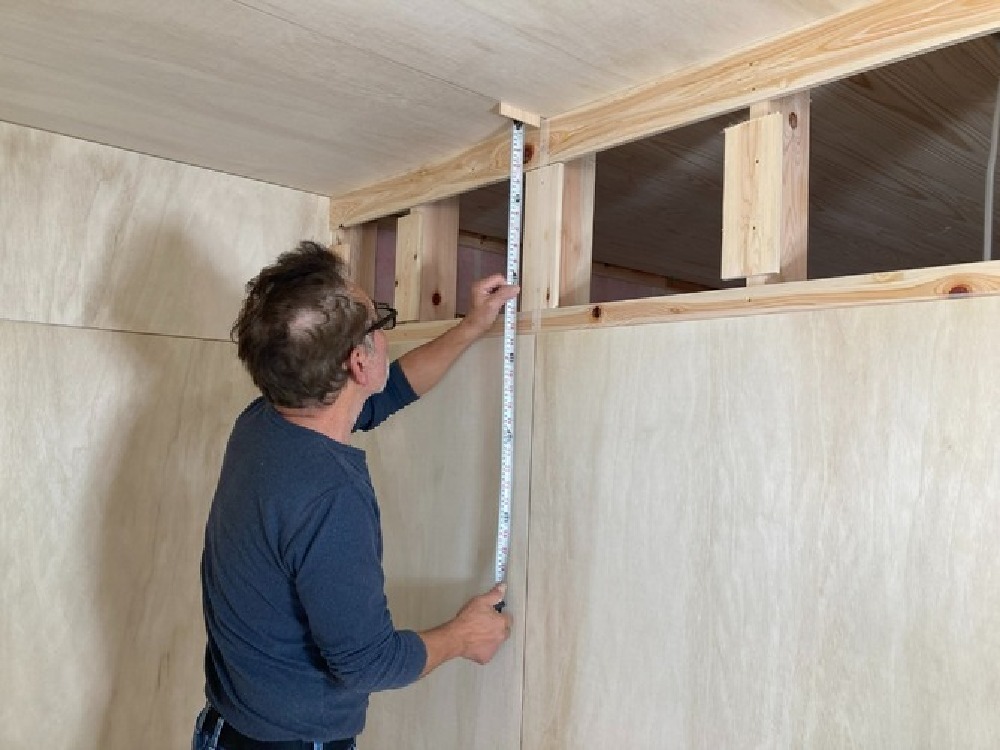

収納造作

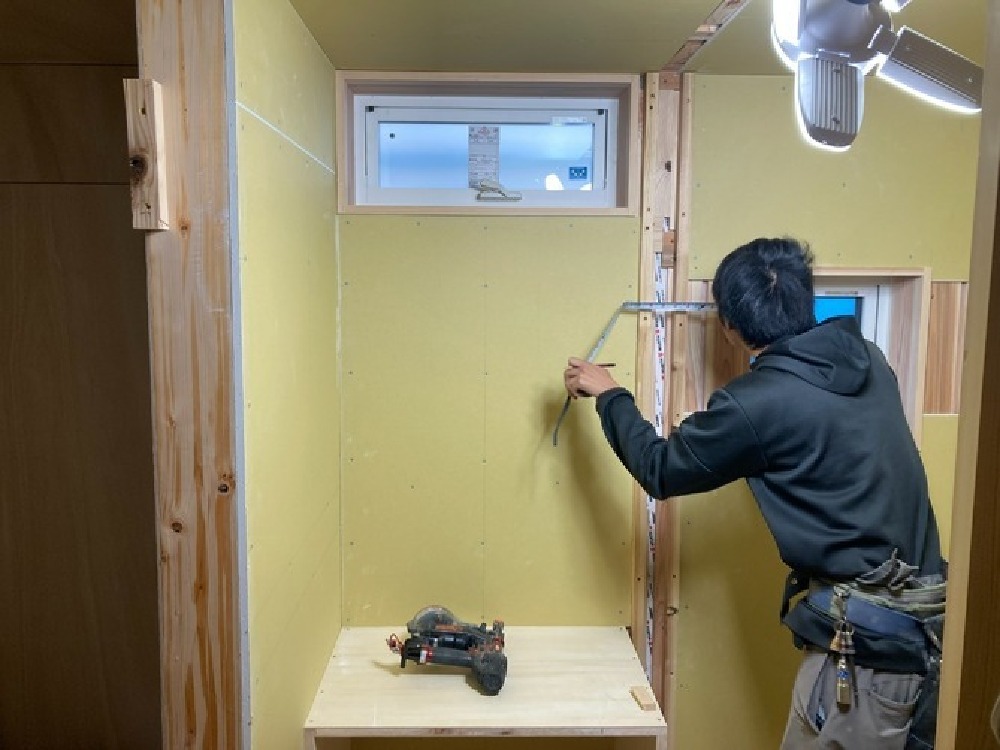

南波棟梁は現在納戸部屋の造作を進めています。
吸湿性の高い桐(きり)を材料として使用しています。

7. 2024年11月07日

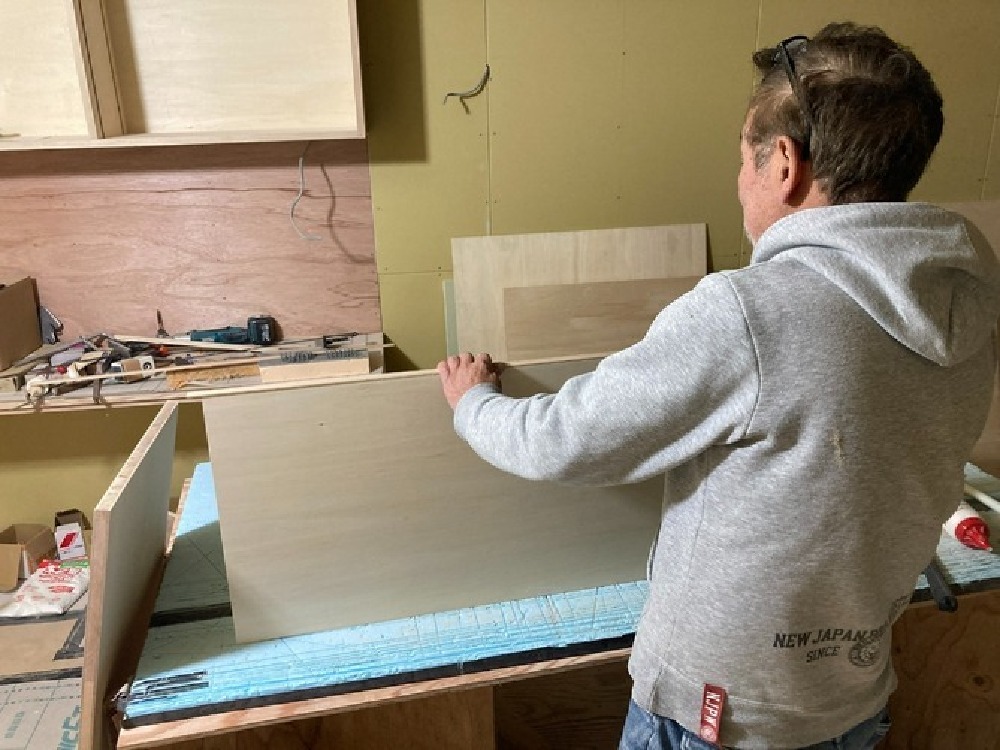

家具造作

家具造作

木工事は2Fの家具を中心に工事を進めています。

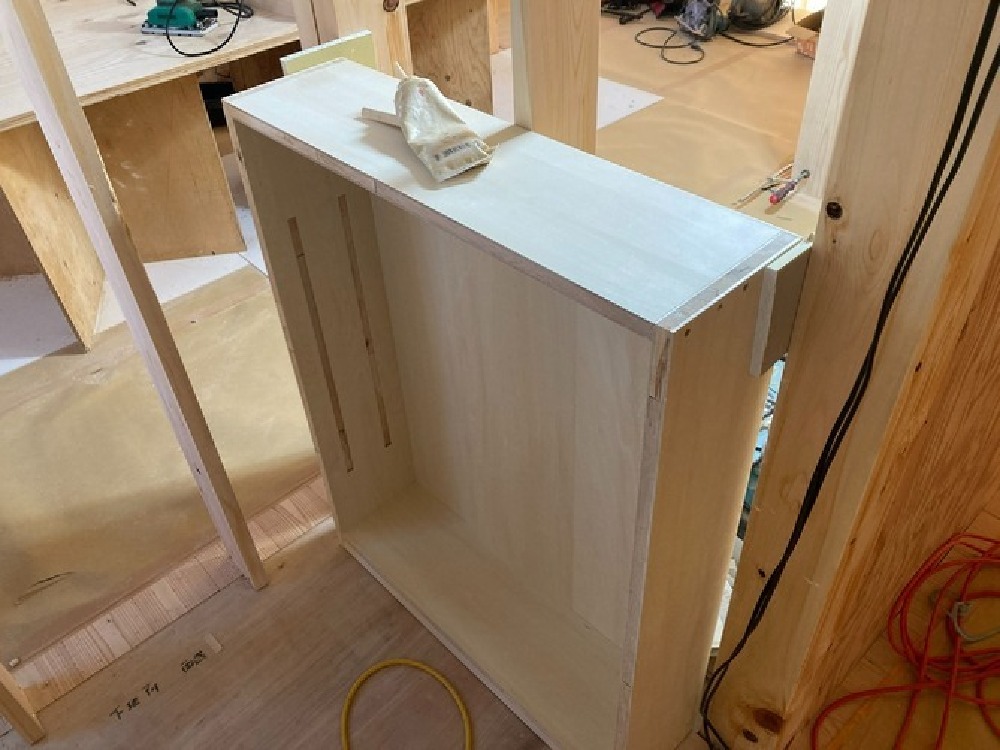

写真はトイレの収納です。
ここに天板が乗り、扉が付きます。

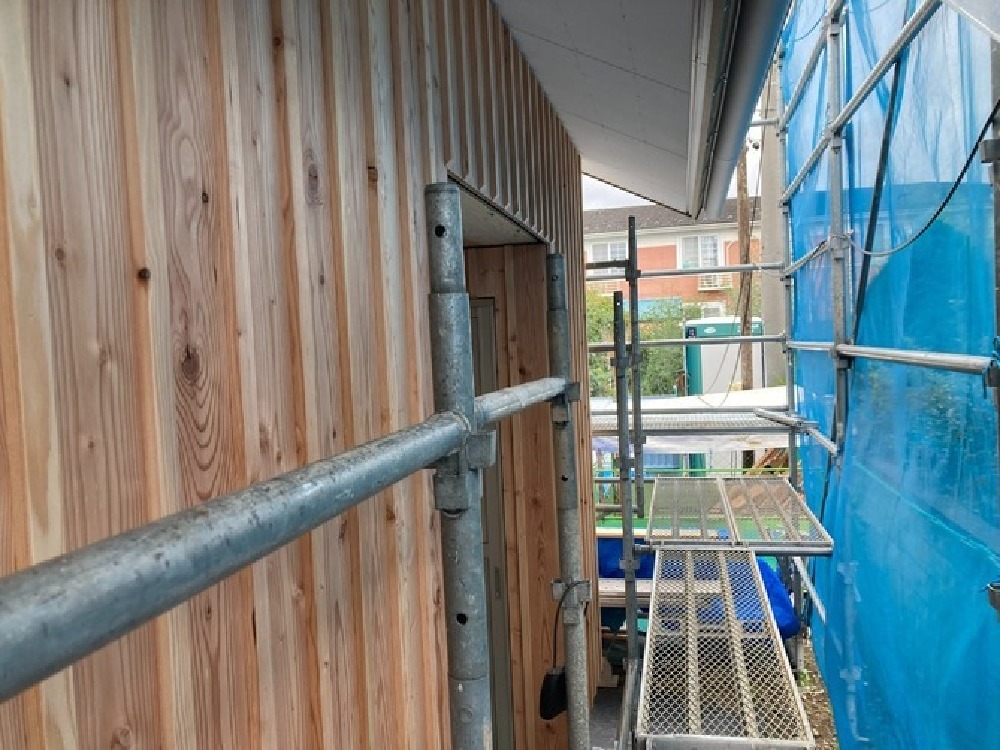

8. 2024年10月28日
木製枠取付

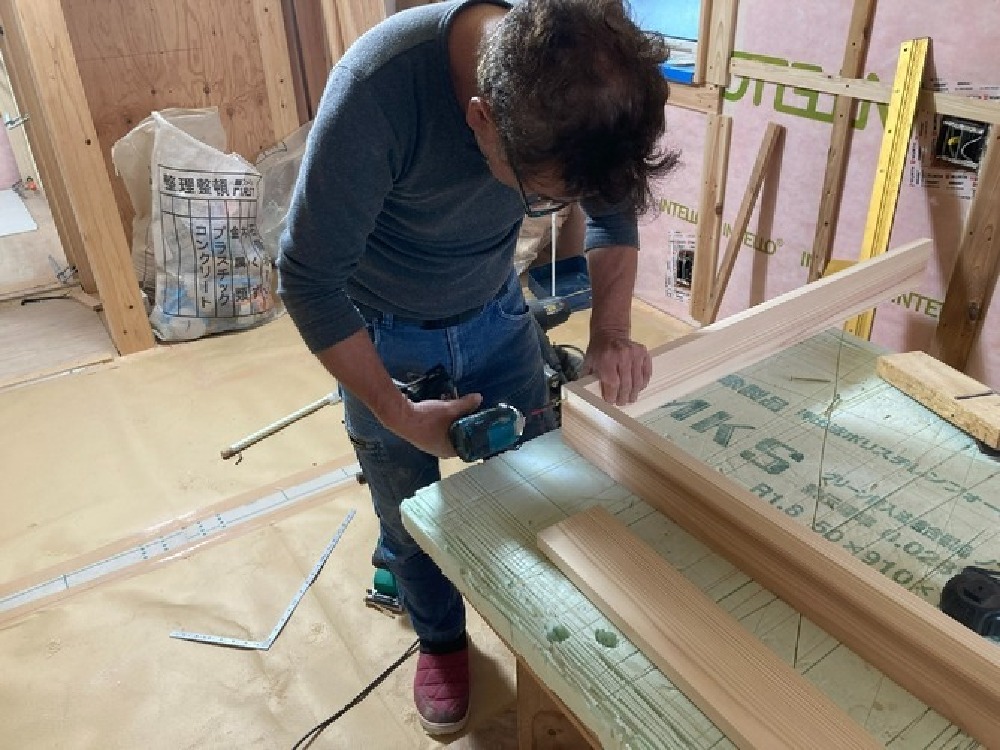

木製枠取付

南波棟梁は現在木製枠の取り付けを行っています。
加工場で選定し、加工を行った材を現場で組み立てます。
現在組立中です!

9. 2024年10月22日
フローリング張り

フローリング張り

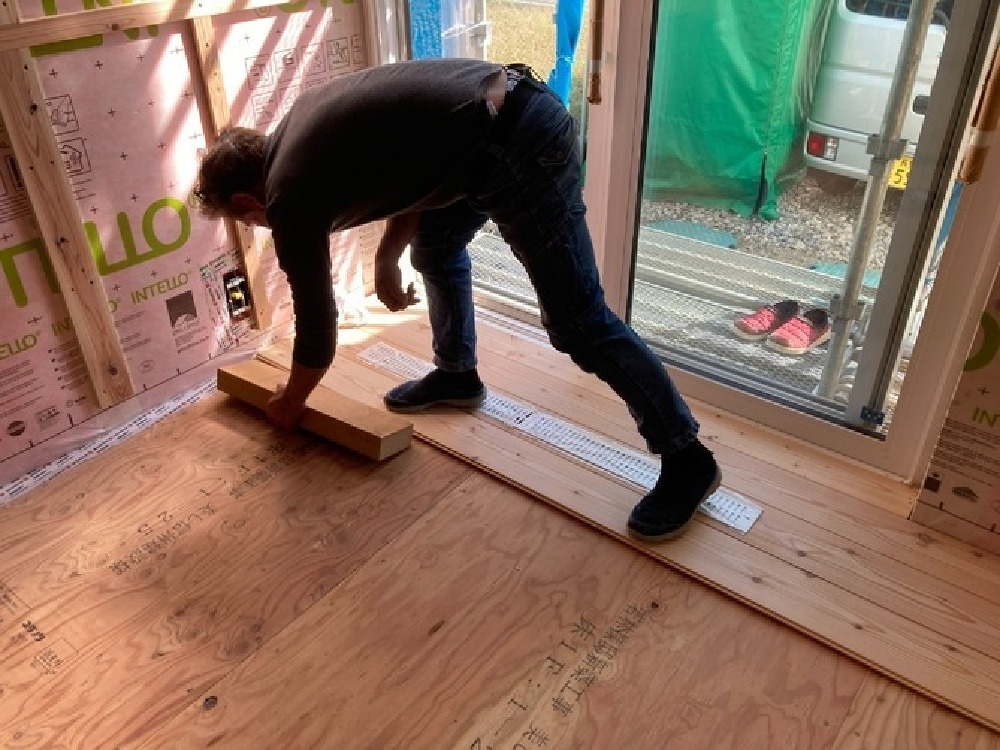

現在南波棟梁は唐松のフローリング張りを行っています。
建物の形状、吹き出し口などの位置、
様々なものを考慮して板を割り付けていきます。

10. 2024年10月17日
天井ボード張り

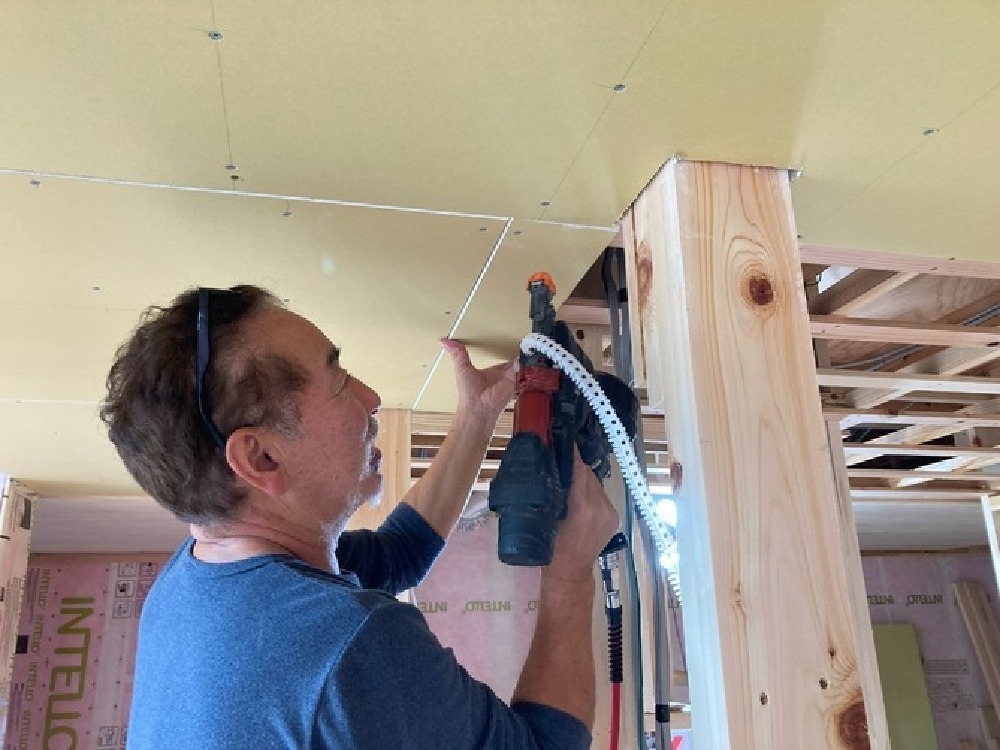

天井ボード張り

現在南波棟梁は天井ボード張りを進めています。

11. 2024年10月08日
玄関板張り

玄関板張り

現在外部では玄関の板張りを進めています。
今回は押縁仕様です。とてもかっこいい仕上がりとなっています。

12. 2024年10月03日
空調設備配管

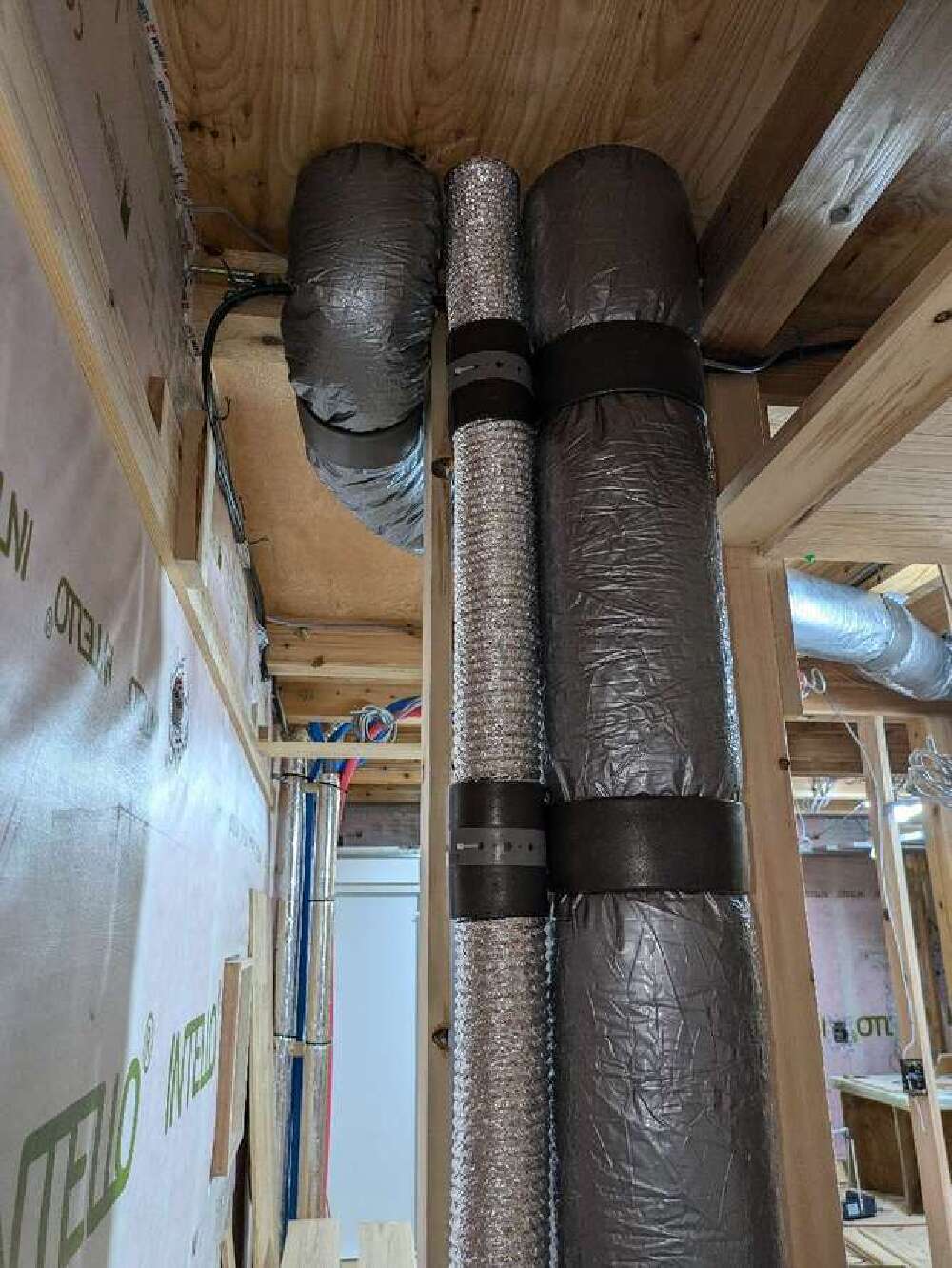

空調設備配管

大工工事と並行してダクト配管が進められています。

13. 2024年09月24日
第三者機関監査(断熱)

第三者機関監査(断熱)

本日は断熱の検査です。
使用材料の確認や気密シートの施工状況等をチェックしていただきました。

14. 2024年09月20日
軒樋取付け

軒樋取付け

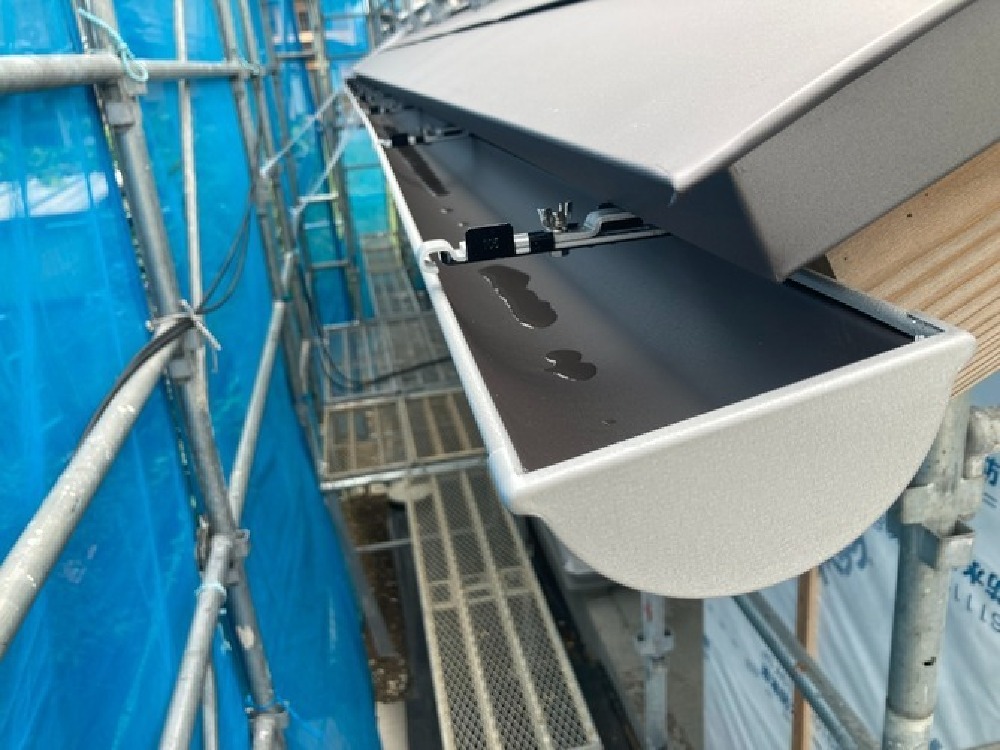

板金工事では軒樋の取付が完了しました。

15. 2024年09月13日
軒天工事

軒天工事

現在、木工事では軒天のケイカル板張りを行っています。

16. 2024年09月10日

付加断熱工事(壁)

付加断熱工事(壁)

大工さんの下地、設備関係の配線などが進んできました。
本日は付加断熱工事です!

17. 2024年09月06日

付加断熱前配線

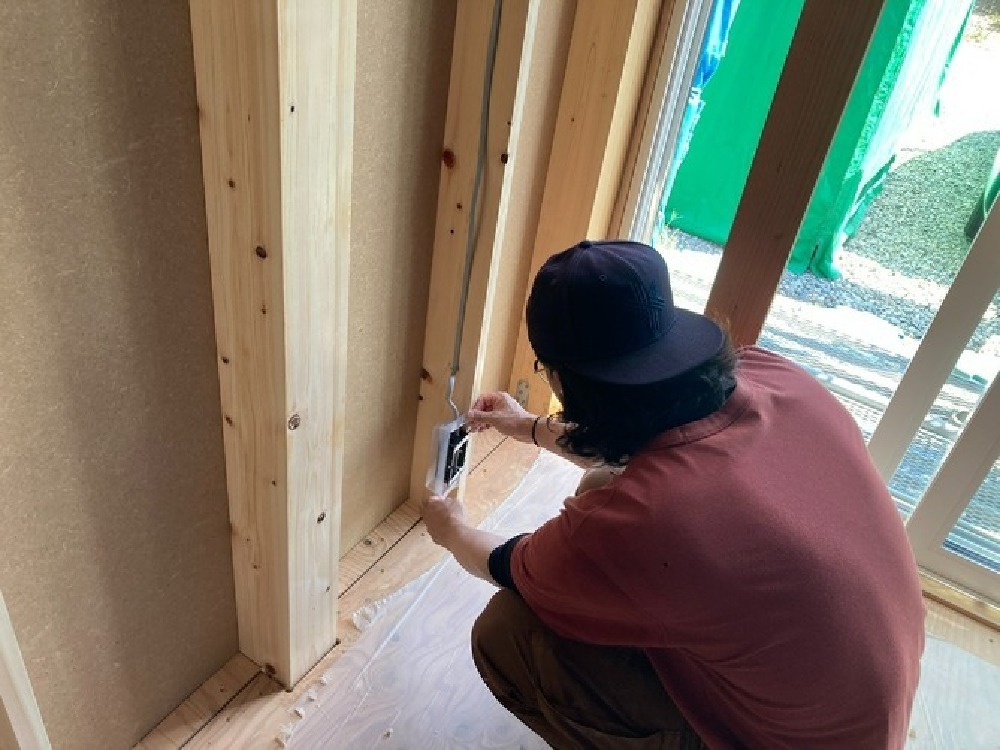

付加断熱前配線

付加断熱前の配線工事を進めています。
外周部のコンセントBOX、気密カバーの取り付けを行っています。

18. 2024年08月28日
耐震金物取付

耐震金物取付

建て方が完了し、大工さんは耐力面材や耐震金物の取り付けを進めています。

19. 2024年08月28日
第三者機関監査(金物等)

第三者機関監査(金物等)

本日は第三者機関による監査です。
図面との整合性の確認や釘の種類やピッチ、施工方法
その他構造に関する部分について確認いただきました。

20. 2024年08月27日
下屋板金葺き

下屋板金葺き

防水ルーフィングの監査が完了し、本日は下屋板金を行いました。

21. 2024年08月23日
第三者機関監査(防水ルーフィング)

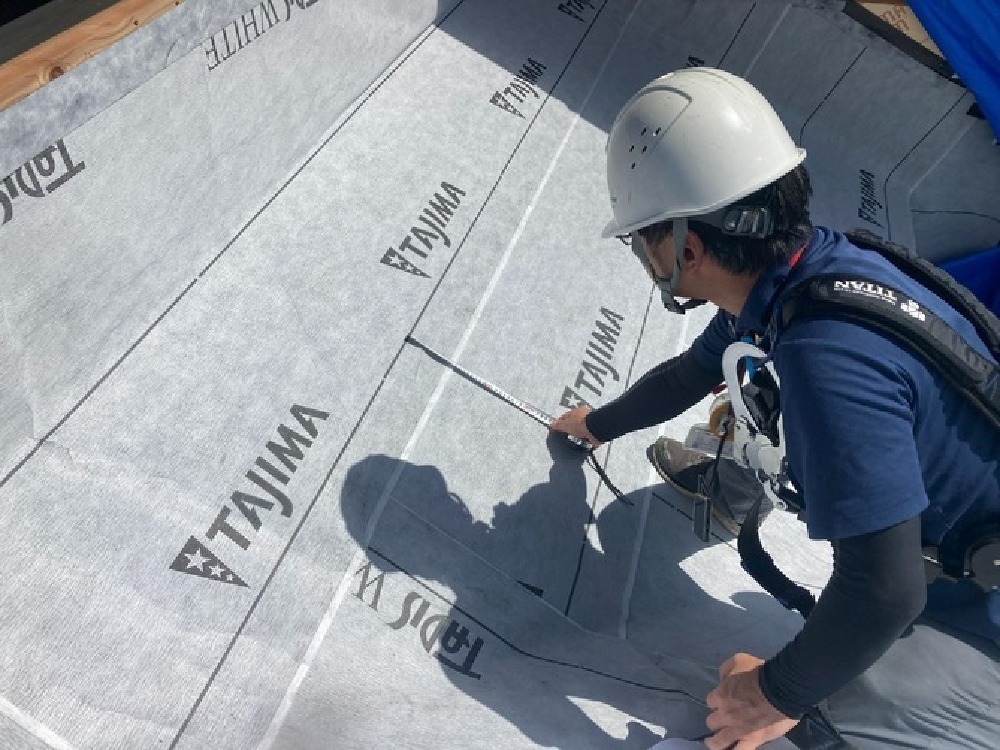

第三者機関監査(防水ルーフィング)

本日は第三者機関による防水ルーフィングの監査を行いました。
ルーフィングの重なり巾や正しく施工されているか確認してもらいます。

22. 2024年08月20日

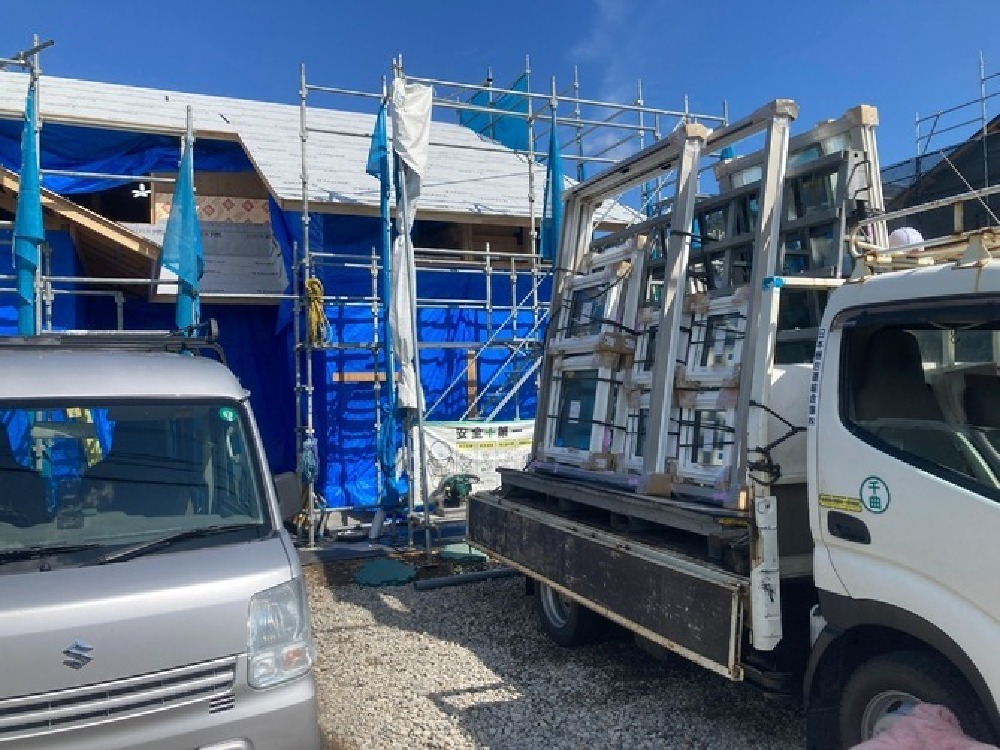

サッシ搬入!

サッシ搬入!

建て方が完了し早速サッシの搬入を行います。

23. 2024年08月19日
床下配管

床下配管

建て方が終わり床下の配管を進めています。

24. 2024年08月08日

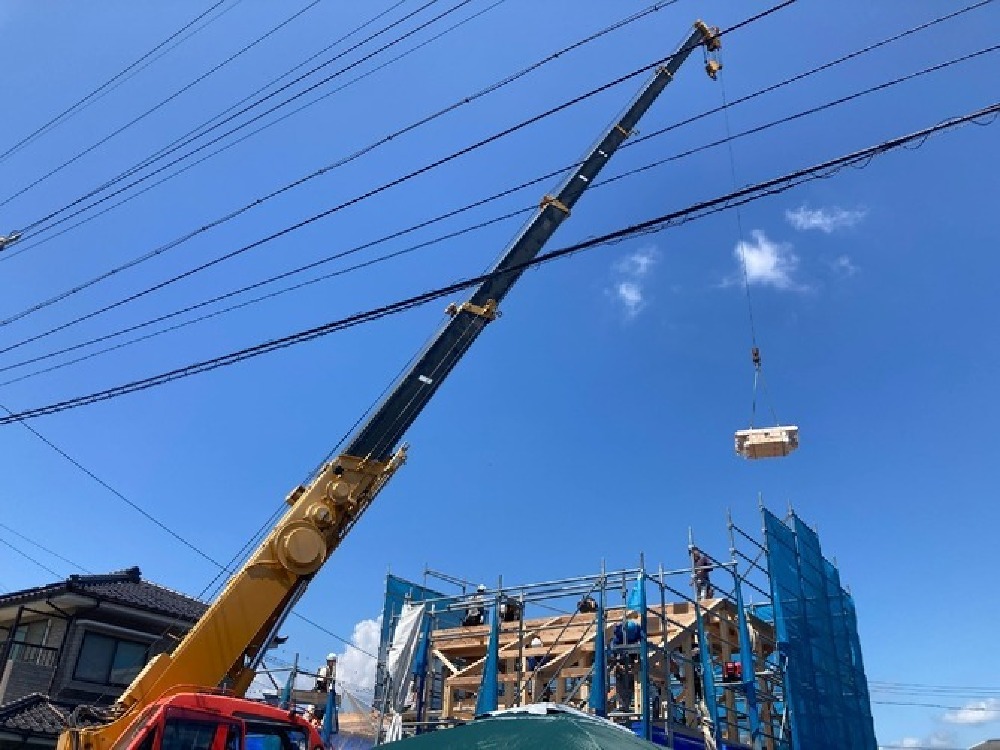

祝!上棟!

祝!上棟!

本日は建て方です!
天候が心配でしたが、絶好の建て方日和となりました。

W様上棟誠におめでとうございます。
これからどうぞよろしくお願いいたします。

25. 2024年08月02日
土台伏せ

土台伏せ

本日は土台伏せを行いました。
南波棟梁、井出大工さん暑い中作業ありがとうございました。

26. 2024年08月02日
品質監査(土台)

品質監査(土台)

本日は第三者機関の監査を行いました。
土台のアンカーボルトの配置や座金の締め付け状況、
鋼製束のピッチなど確認していただきました。

27. 2024年07月25日
型枠解体

型枠解体

型枠の解体が完了しました。
並行して外周部の給排水設備配管を進めています。

28. 2024年07月17日
建て方段取り

建て方段取り

弊社倉庫にあるヒノキの柱材の搬出を行いました。

上越のプレカットセンターに輸送され加工を行います。

29. 2024年07月16日

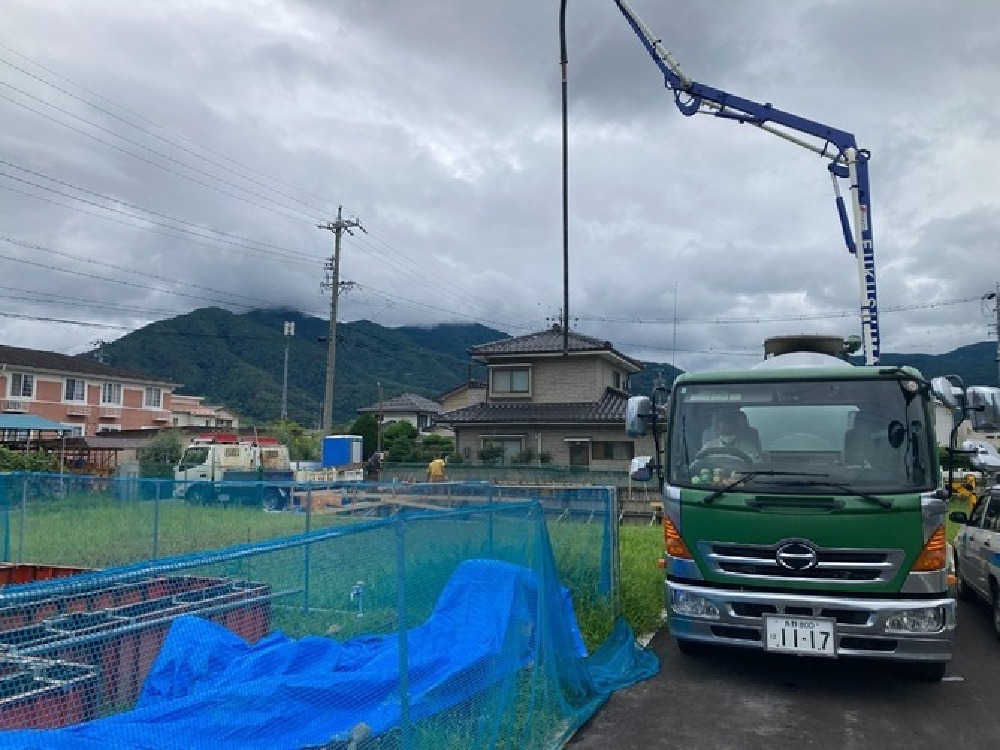

コンクリート打設!

コンクリート打設!

配筋~返し枠が組まれ、
本日はコンクリート打設です!

30. 2024年07月14日
配筋

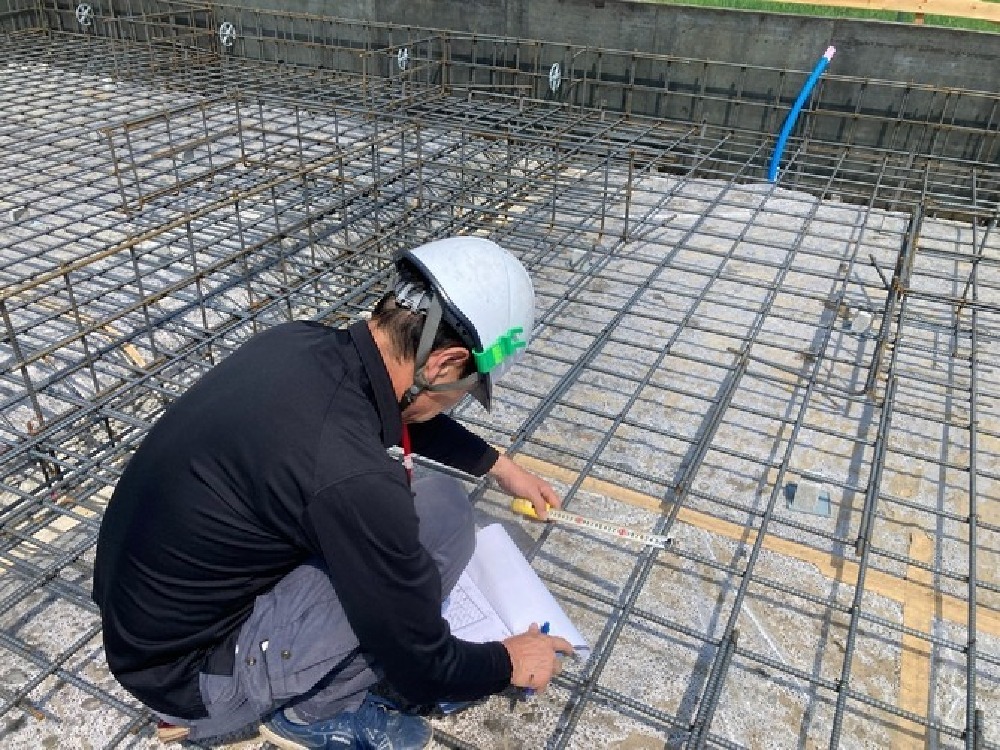

配筋

本日は第三者機関監査です。
配筋のチェックをしていただきました。

31. 2024年07月12日
鉄筋組み

鉄筋組み

現在基礎工事は鉄筋組を進めています。

32. 2024年07月09日
掘削工事

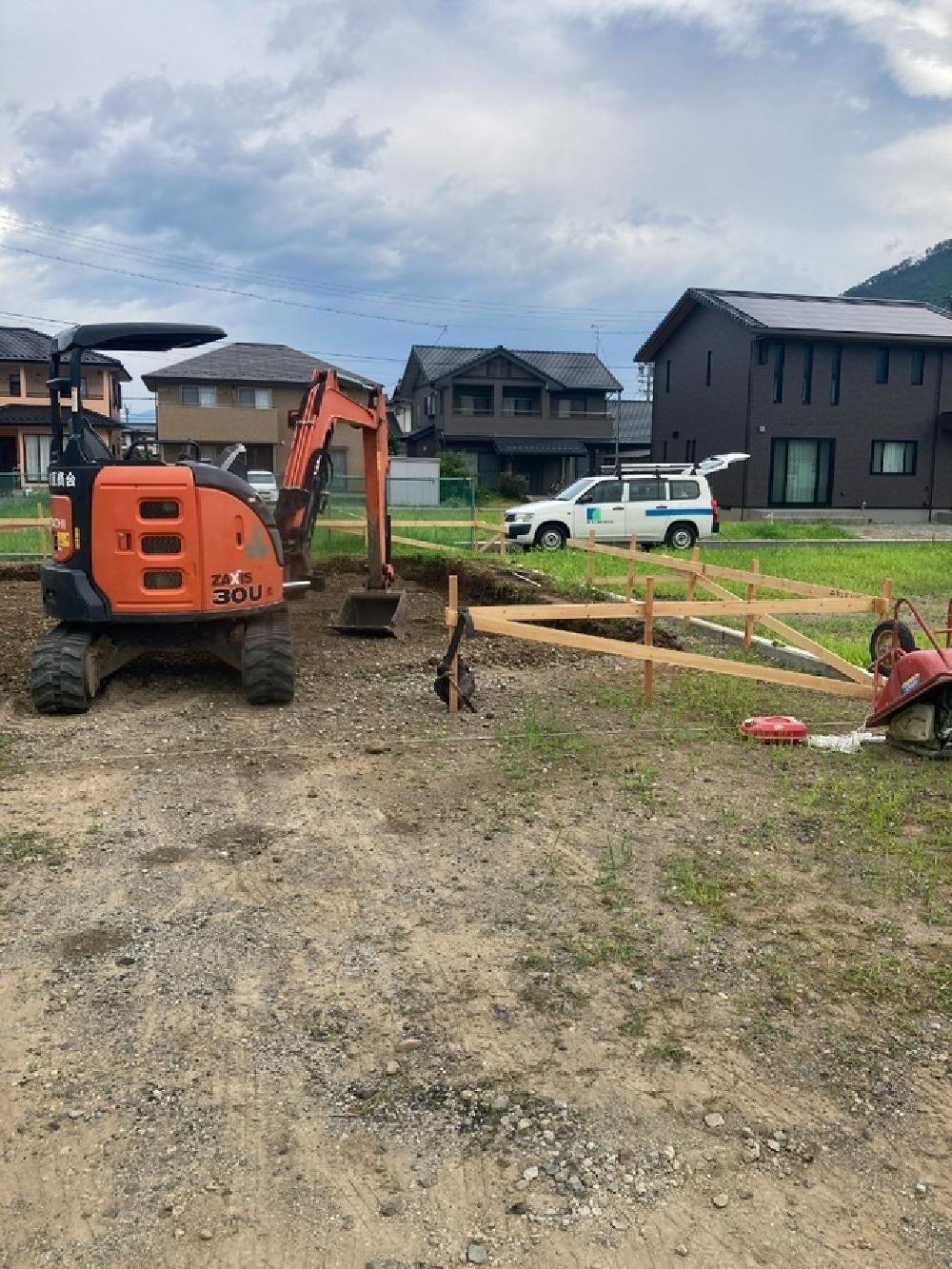

掘削工事

本日より基礎工事が始まりました。

現在掘削を行っています。

33. 2024年07月08日
準備工事

準備工事

着工に向けて準備が進められています。
仮囲いや仮設設備の設置を行いました。

34. 2024年06月30日
地鎮祭

地鎮祭

本日は地鎮祭です。
神主さんに床鎮目と安全祈願をおこなっていただきました。
W様これからもよろしくお願いいたします。
