こもりの家

小諸市 新築 Y様 延べ床面積30.75坪 UA値0.23W/㎥K

目的別にみる|新築

建築中レポート

1. 2026年02月12日

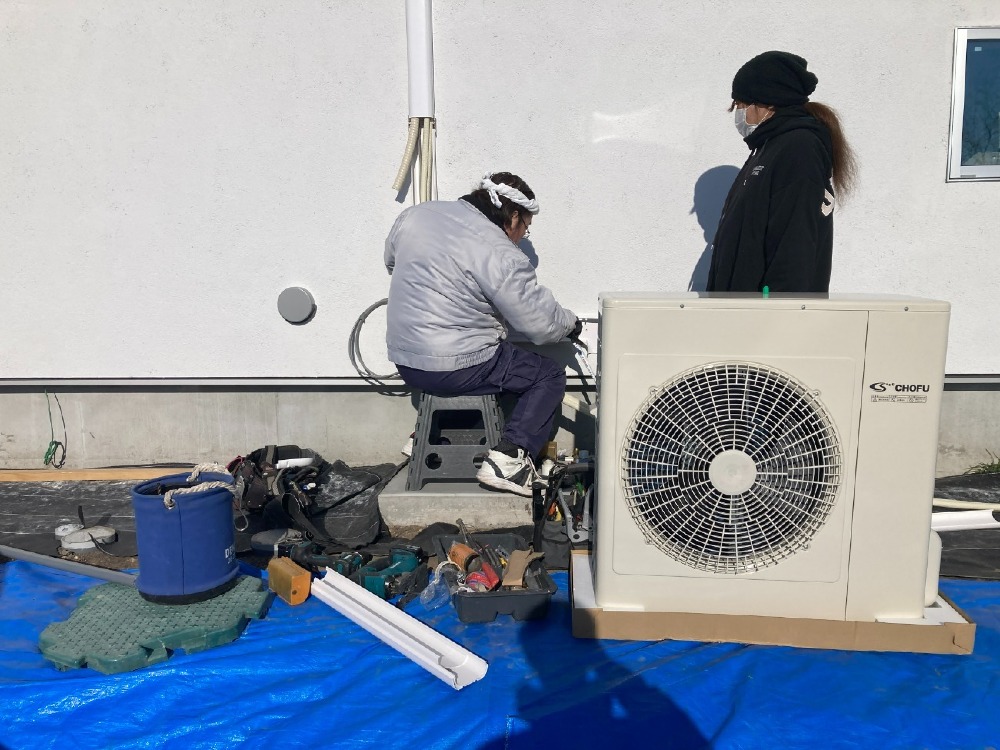

空調設備工事 パッシブエアコン室外機設置

空調設備工事 パッシブエアコン室外機設置

全館空調パッシブエアコンの室外機設置が完了しました。

設備面も整い、いよいよお引き渡しに向けた最終段階へと進みます。

2. 2026年02月12日
電気設備工事 照明器具取付け

電気設備工事 照明器具取付け

各部屋の仕上げが進み、照明器具の取付けを行いました。

これまで作業用ライトで照らされていた室内が、計画された照明によって温かみのある表情を見せ始めています。

3. 2026年02月12日

住設機器工事 キッチン据付・トイレ設置

住設機器工事 キッチン据付・トイレ設置

キッチンの据付が完了しました。

設備の設置が進むと、暮らしのイメージが具体的に膨らみます。
引き続き、完成に向けて丁寧に進めてまいります。

4. 2026年02月02日
左官工事 玄関・玄関ポーチ洗い出し

左官工事 玄関・玄関ポーチ洗い出し

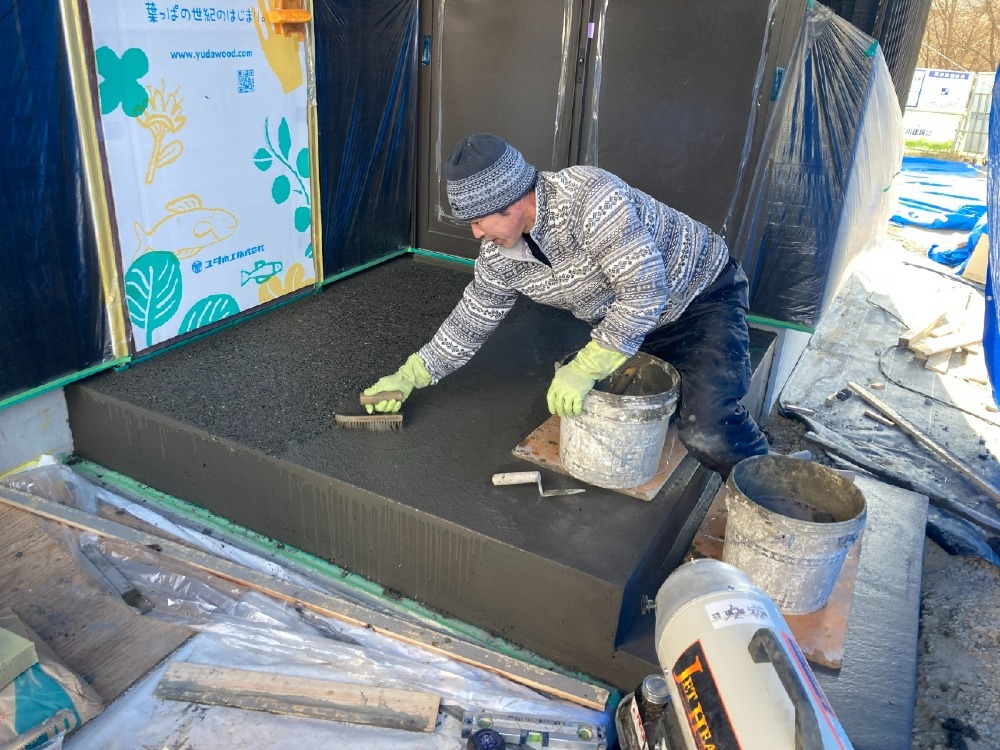

玄関からポーチにかけて、左官職人による、洗い出しの施工を行いました。

砂利の粒が表面に浮き出る伝統的な手法を用いることで、無垢のウッドデッキや塗装した木部とも美しく調和する、趣ある足元に仕上げています。
雨の日でも滑りにくく、天然石ならではの豊かな表情が、住まいの顔である玄関先を上品に引き立てます。

5. 2026年02月02日

左官工事 2階壁仕上げ塗り

左官工事 2階壁仕上げ塗り

2階壁の仕上げ塗りを行いました。

調湿・消臭効果に優れた天然素材を職人がコテで丁寧に塗り広げ、空間に柔らかな陰影と温かみのある表情を与えています。
天井の仕上げと相まって、手仕事の質感が心地よい空間が形になってきました。

6. 2026年02月02日

左官工事 天井仕上げ塗り

左官工事 天井仕上げ塗り

パテによる下地処理が完了し、いよいよ天井の仕上げ塗りに入りました。

職人がコテを使い、丁寧に塗り進めることで、手仕事ならではの柔らかな表情が生まれていきます。

7. 2026年01月29日

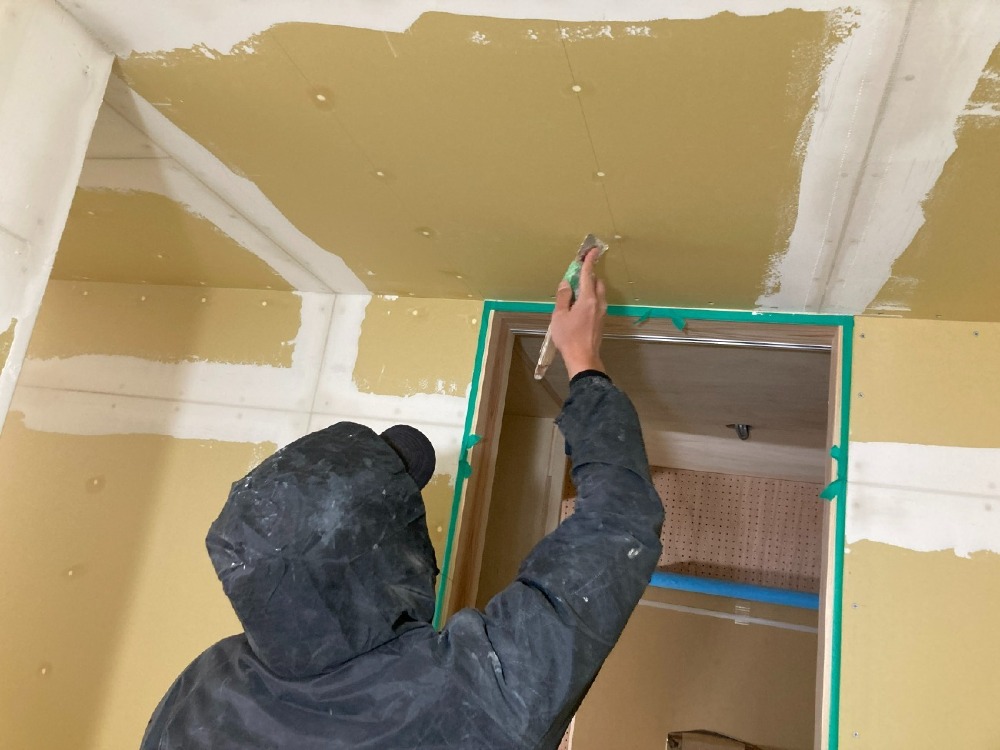

左官工事 パテ下地処理

左官工事 パテ下地処理

石膏ボードの継ぎ目や石膏ボードの継ぎ目、ビスの跡を一つひとつパテで埋め、表面を平滑に整える作業です。
この丁寧な下地づくりが、最終的な塗り壁のひび割れを防ぎ、美しい仕上がりを左右します。

現在は、内部足場を活用しながら、天井から壁面にかけて隅々まで入念に調整を行っております。

8. 2026年01月27日
足場工事 内部足場組立完了

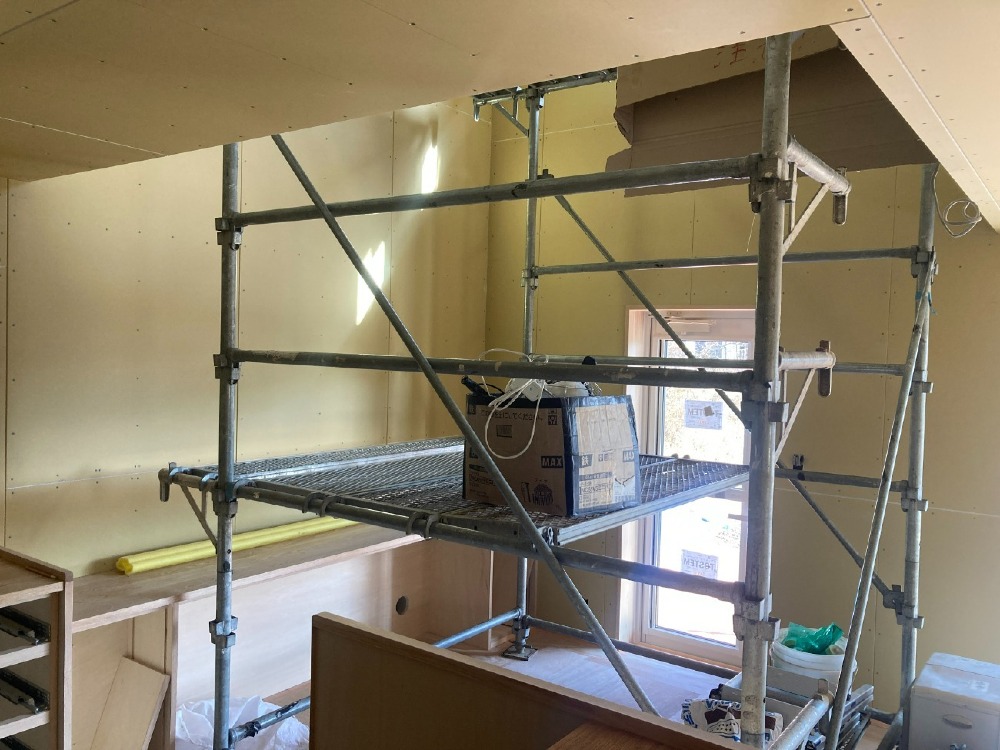

足場工事 内部足場組立完了

吹き抜けや高天井の施工に必要となる、室内用の足場設置が完了しました。

9. 2026年01月24日

内装工事 クロス張り完了

内装工事 クロス張り完了

壁および天井のクロス張り工程が完了しました。

10. 2026年01月22日

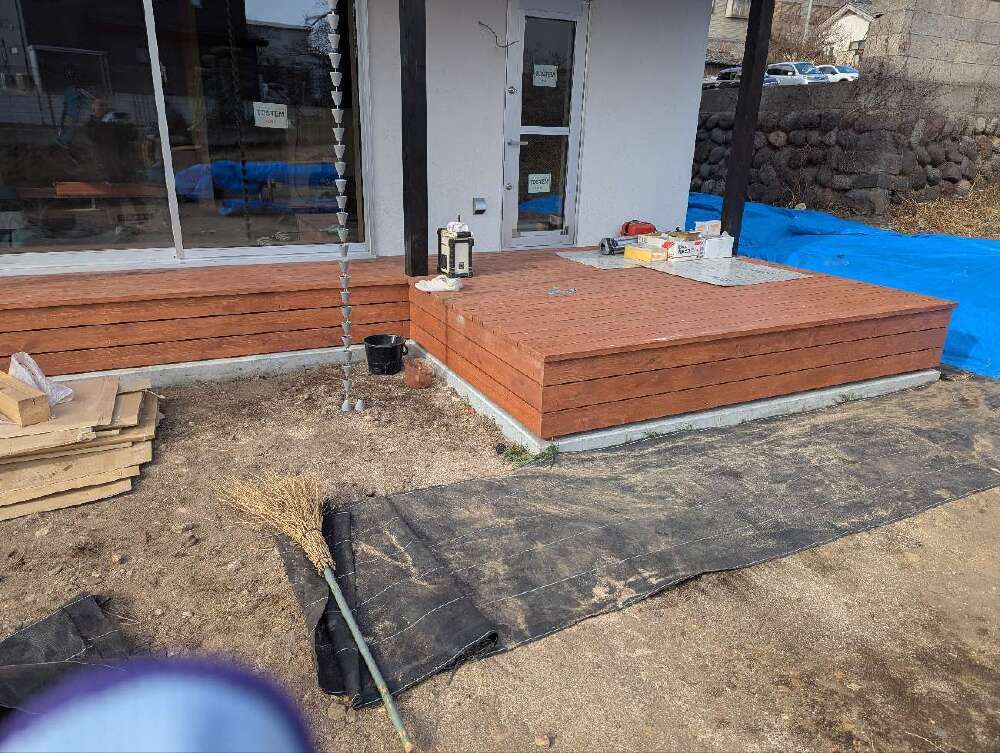

木工事 ウッドデッキ完成

木工事 ウッドデッキ完成

準備を進めていたウッドデッキの設置工事がすべて完了いたしました。
無垢材の質感が、白い外壁に温かなアクセントを添えています。

11. 2026年01月19日

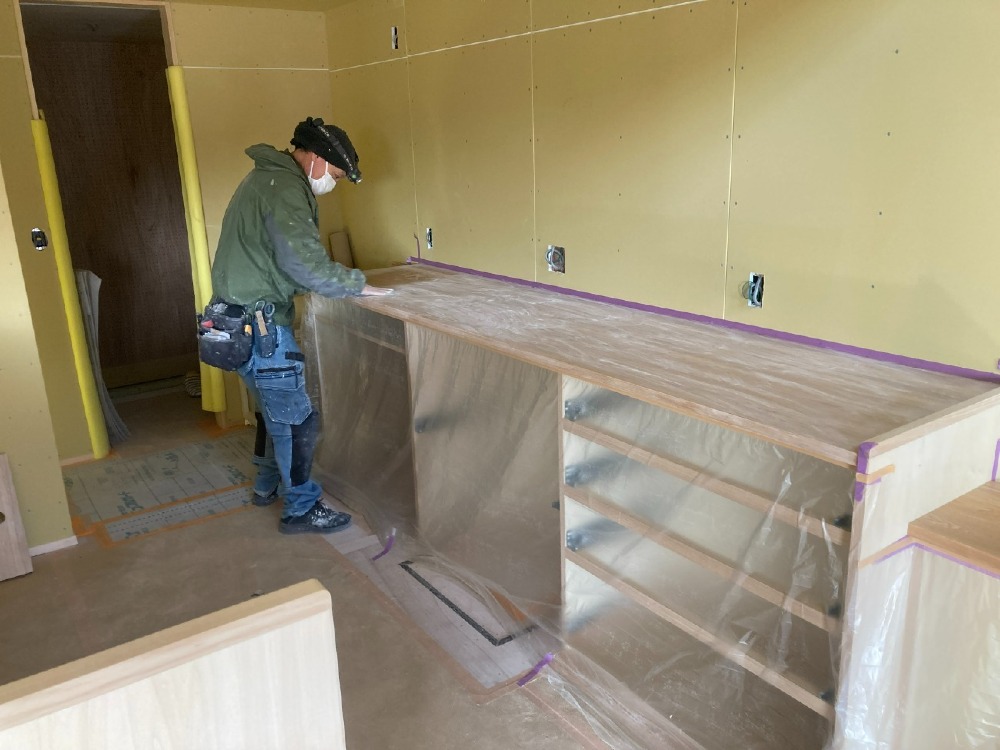

塗装工事 カウンター塗装完了

塗装工事 カウンター塗装完了

造作カウンターの塗装が完了しました。
木材の自然な風合いを活かしつつ、日々の使い勝手や耐久性を考慮した塗装を施しています。

12. 2026年01月17日

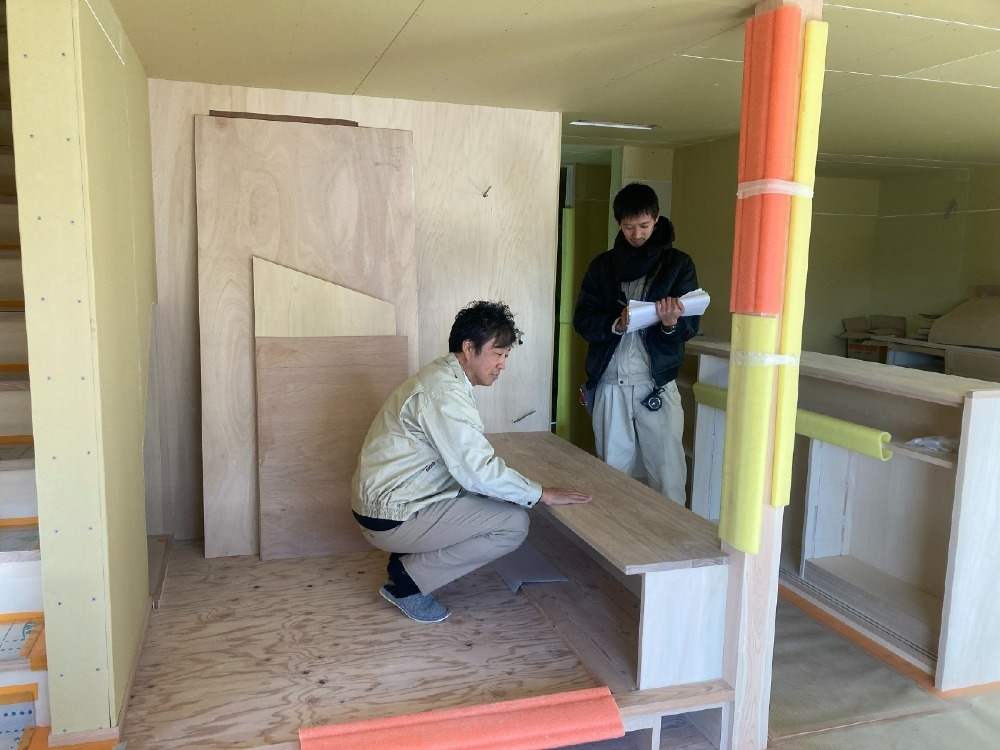

自社検査 木工事完了検査

自社検査 木工事完了検査

本日、木工事の締めくくりとして、完了検査を行いました。

13. 2026年01月16日
木工事 デッキ材準備

木工事 デッキ材準備

外部木部塗装に続き、ウッドデッキに使用する木材の準備が整いました。

14. 2026年01月14日

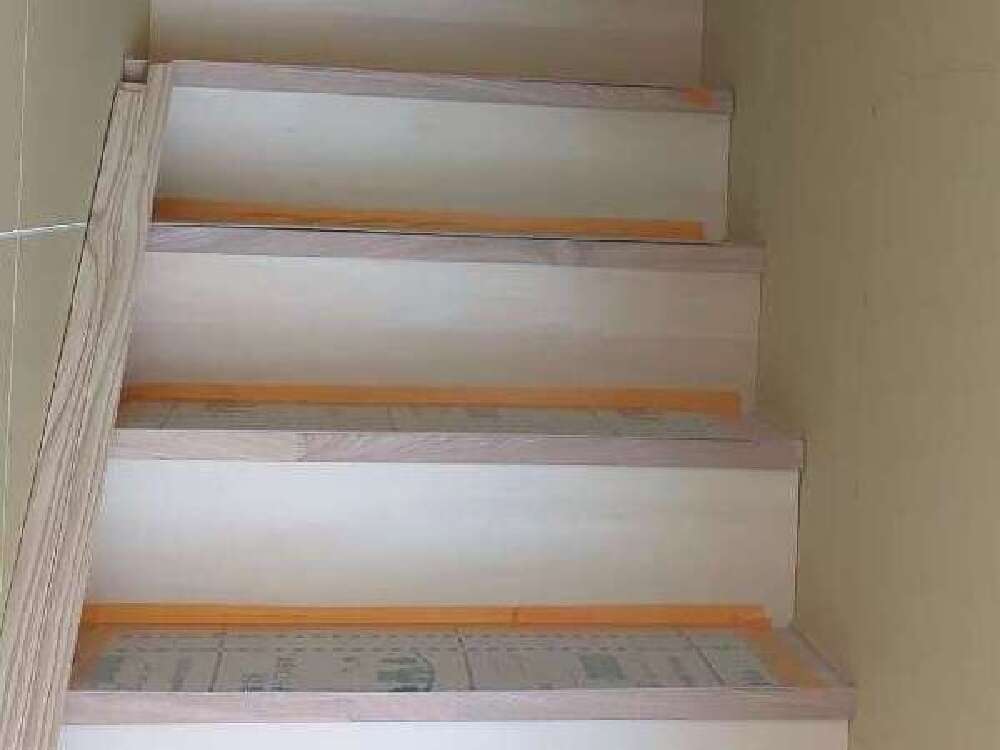

木工事 階段設置完了

木工事 階段設置完了

本日、階段の設置工事が完了しました。
これまではハシゴを使って上り下りをしていた2階エリアですが、階段が架かったことで家全体の動線がはっきりと見えてきました。

15. 2026年01月14日

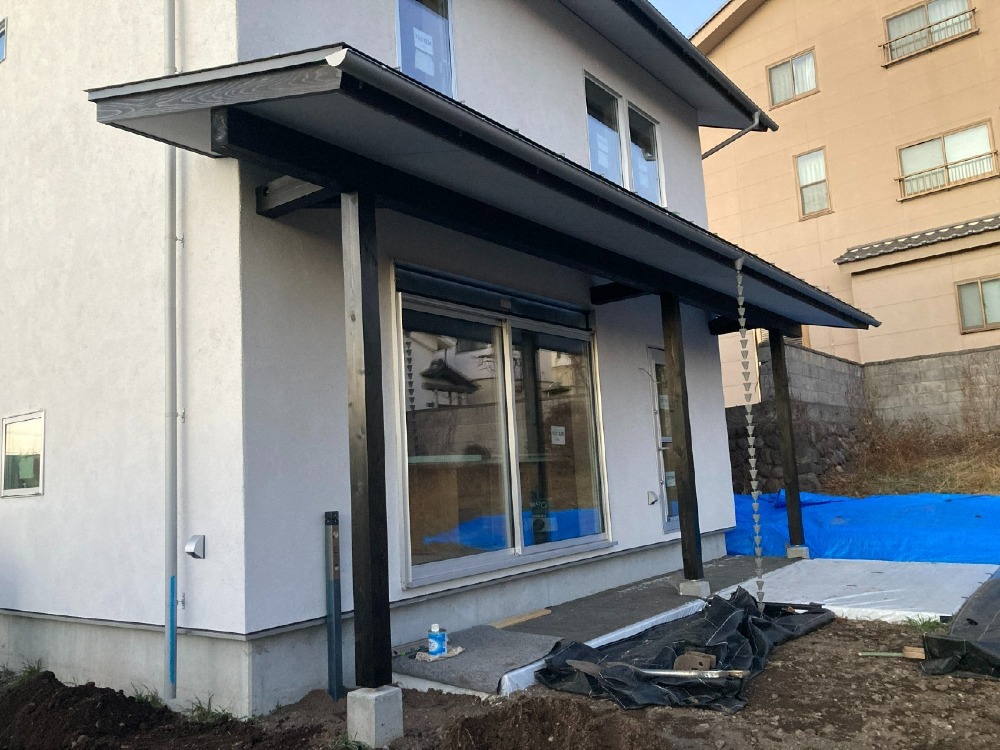

塗装工事 外部木部塗装

塗装工事 外部木部塗装

建物の外観デザインのアクセントとなる、下屋周りの木部塗装をおこないました。
外部に露出する木部は、日光や雨風の影響を直接受けやすいため、浸透性木材保護塗装を丁寧に塗り重ねることで木材の長期的な耐久性を高めます。

16. 2026年01月10日
足場工事 外部足場解体

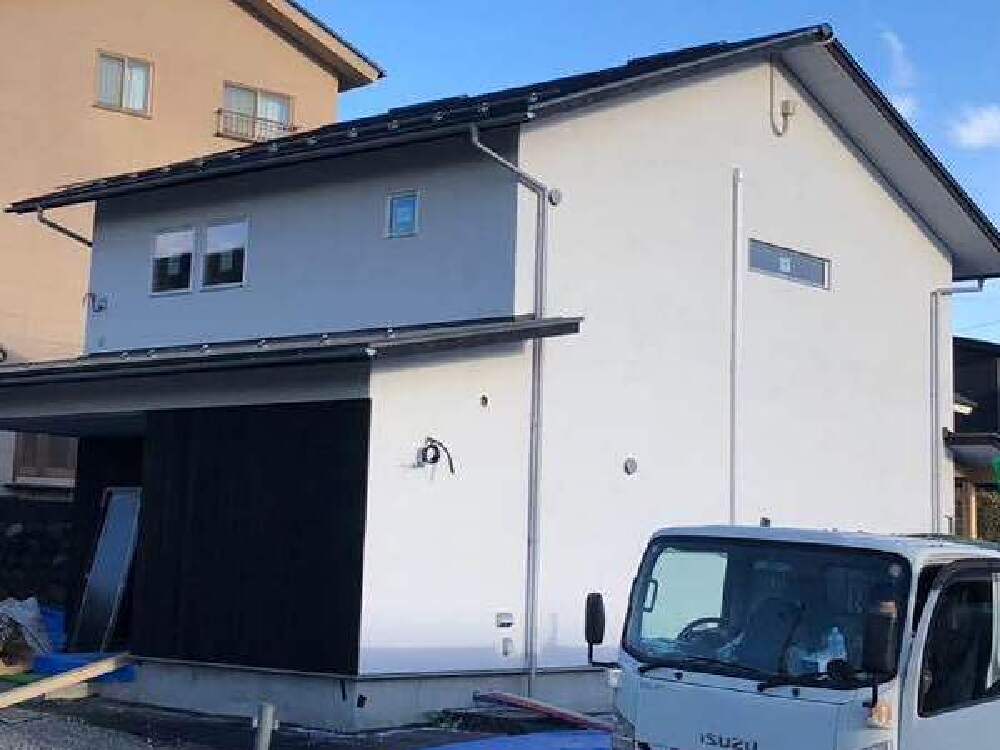

足場工事 外部足場解体

外部足場が解体され、左官塗り壁と唐松板張りの外観が姿を現しました。周囲の景観を引き締めるように、美しさと気品が感じられます。

17. 2025年12月30日
太陽光発電工事

太陽光発電工事

太陽光発電パネルの取付完了しました。

18. 2025年12月22日

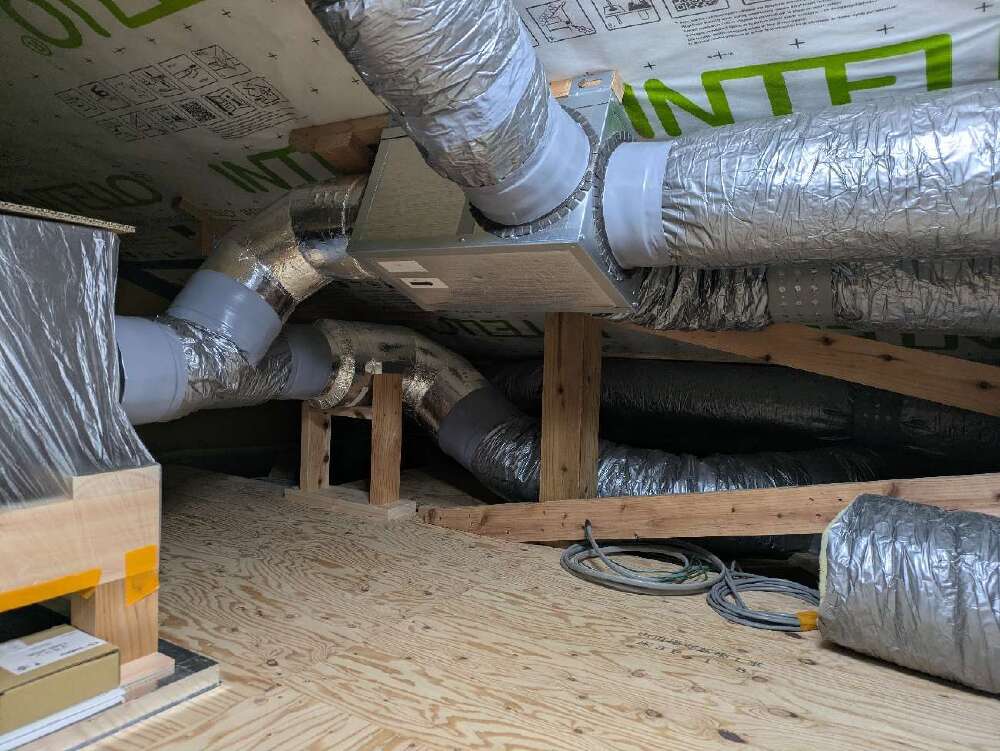

パッシブエアコン工事

パッシブエアコン工事

小屋裏にパッシブエアコン本体を設置しました。

19. 2025年12月14日

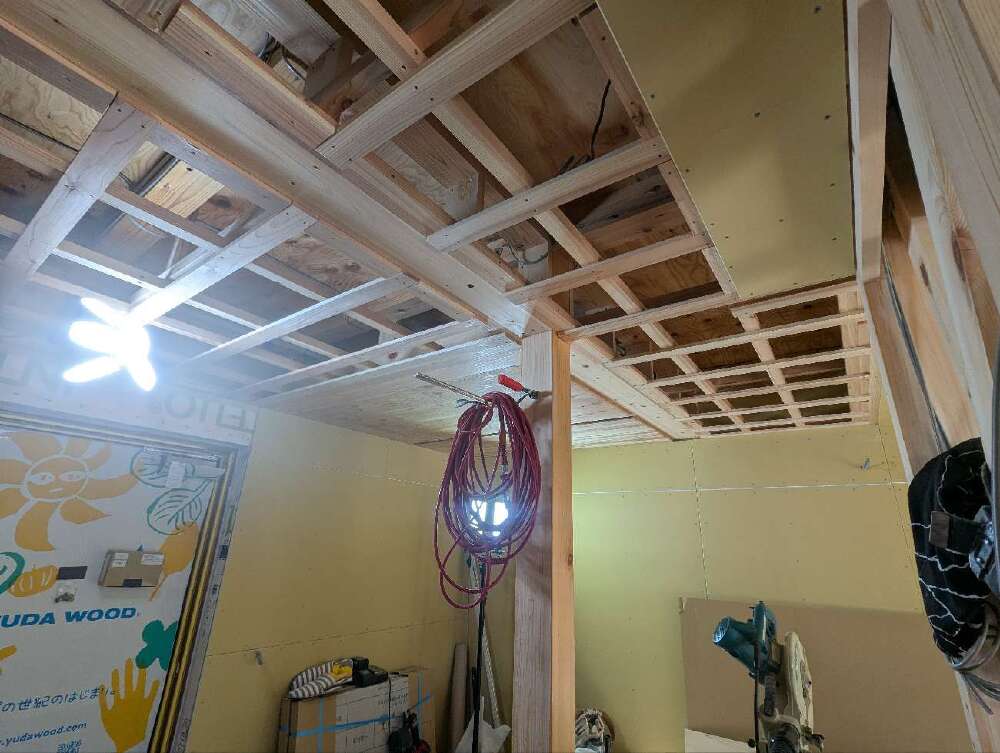

木工事 1階天井下地組み

木工事 1階天井下地組み

天井の下地組みが完了しました。等間隔に整然と組まれた木組みは、この後の仕上げを支える大切な土台です。

20. 2025年12月08日
木工事 2階家具、棚板製作

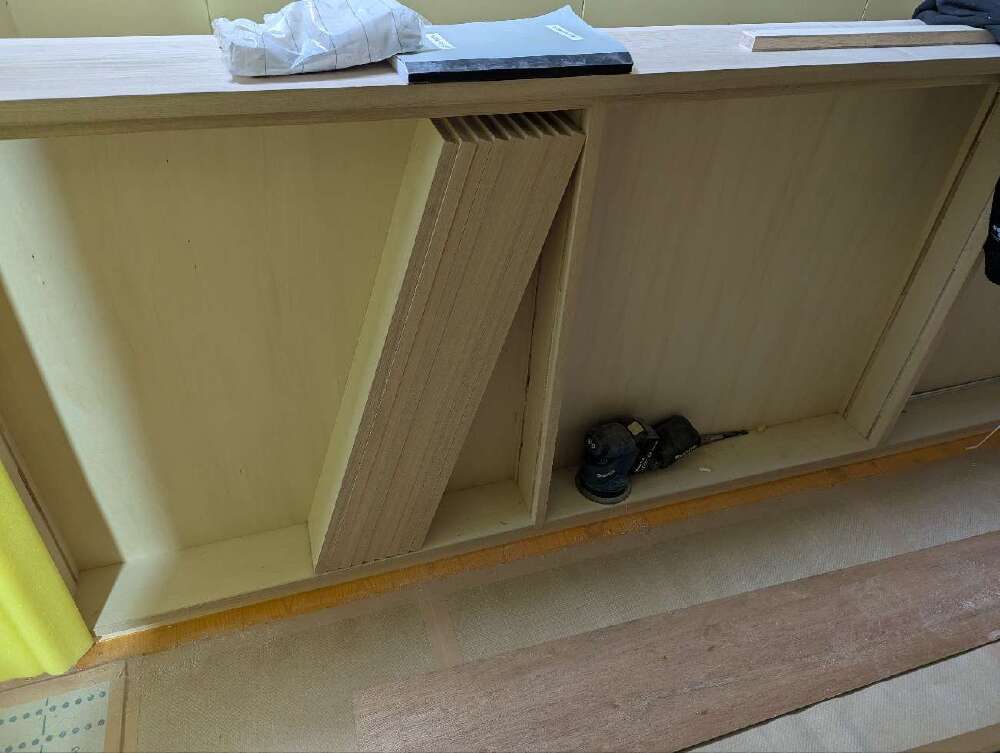

木工事 2階家具、棚板製作

家具製作が進行中。現在は棚板の加工を行っています。丁寧に面を整え、手触りの良い仕上げにこだわります。

21. 2025年11月29日

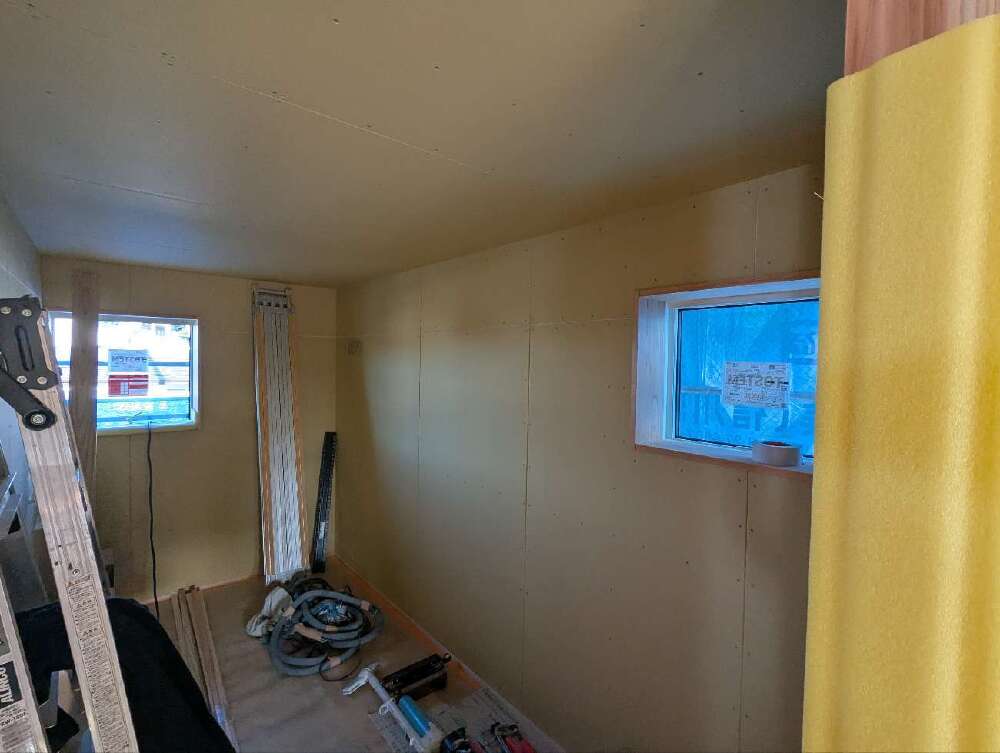

木工事 2階壁ボード張り

木工事 2階壁ボード張り

木工事では、2階壁のボード張りが進んでいます。

22. 2025年11月22日
木工事 サッシ枠取付

木工事 サッシ枠取付

木工事ではサッシ枠の取付が始まっています。
気密性・断熱性を大きく左右する重要な工程です。
サッシ枠が取り付けられると、いよいよ空間の“輪郭”が見えてきます。

23. 2025年11月21日
塗装工事 そとん壁下塗り

塗装工事 そとん壁下塗り

左官工事では外壁の下塗りを進めています。

24. 2025年11月15日
住設機器工事 ユニットバス組立

住設機器工事 ユニットバス組立

現在内部ではユニットバスの組立を行っております。

25. 2025年11月10日
第三者機関監査 断熱検査

第三者機関監査 断熱検査

付加断熱工事が完了し、本日は第三者機関の監査を
行っていただきました。

26. 2025年10月31日

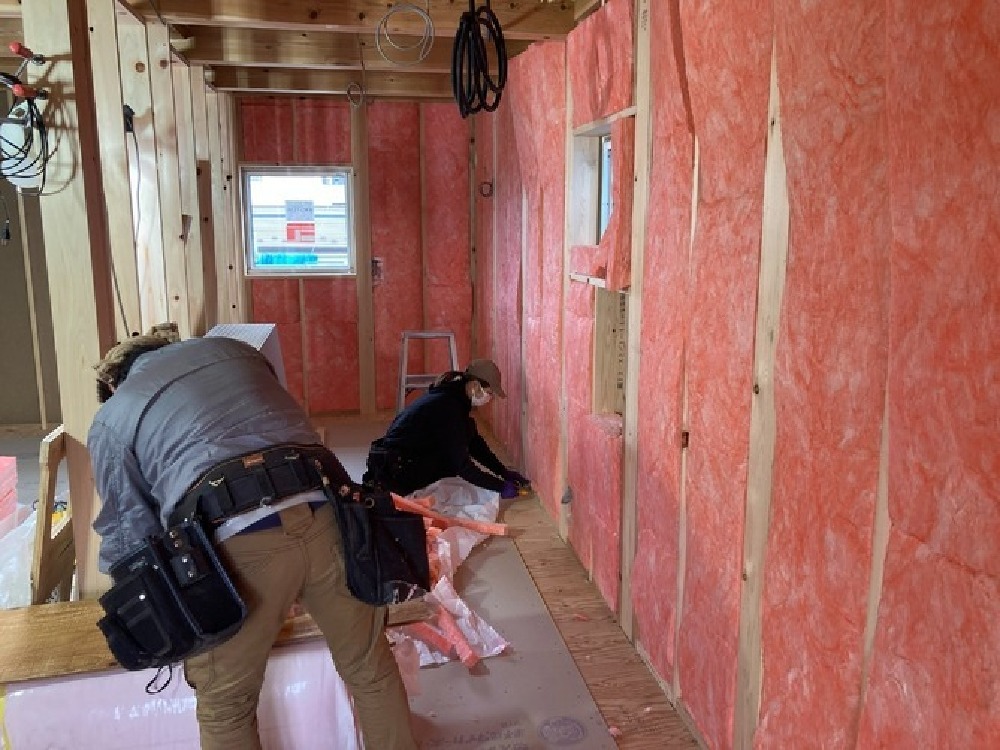

断熱工事 壁付加断熱

断熱工事 壁付加断熱

本日は壁付加断熱工事を行いました。

27. 2025年10月27日

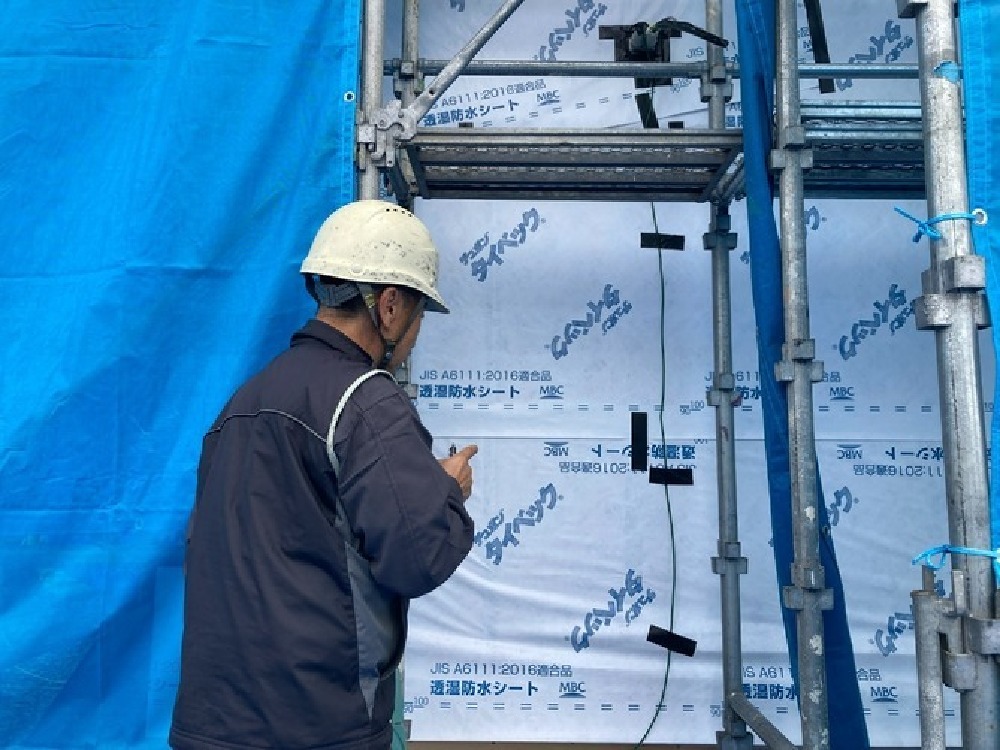

第三者機関監査 防水紙

第三者機関監査 防水紙

防水紙の監査を行っていただきました。
防水紙の貼り順や重ね厚さの計測などを確認していただきます。

28. 2025年10月27日

屋根板金工事 大屋根板金葺き

屋根板金工事 大屋根板金葺き

現在板金工事では大屋根の板金葺きを行っています。

29. 2025年10月22日
電気工事 内部配線

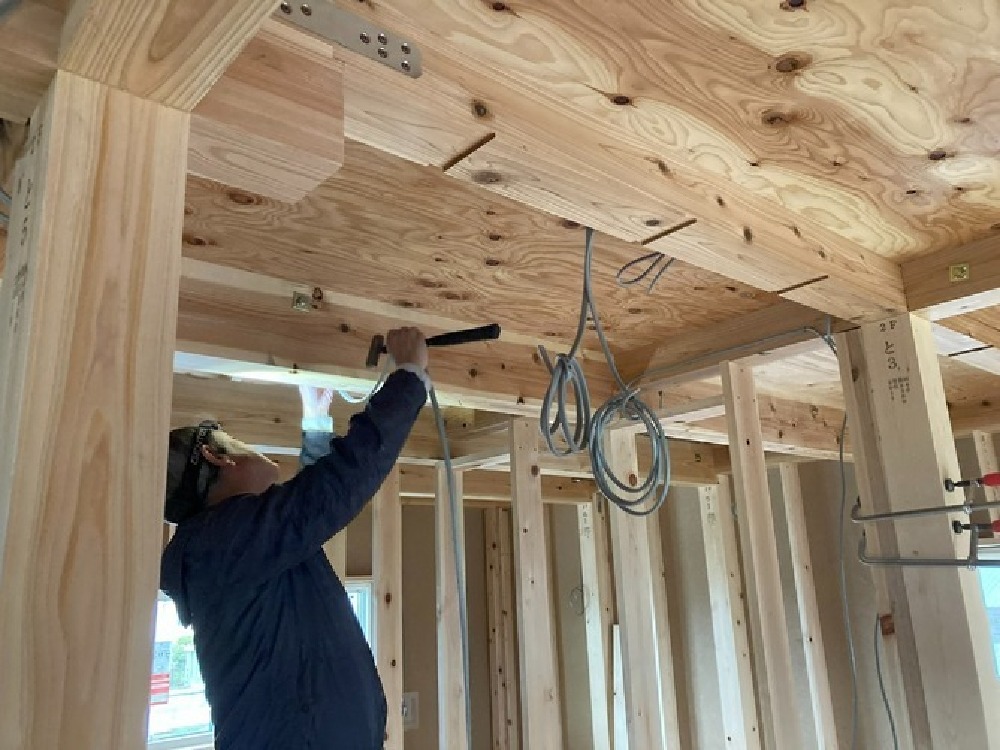

電気工事 内部配線

建物内部では松沢電機商会さんによる電気配線が進められています。

30. 2025年10月17日
屋根板金工事 屋根荷揚げ

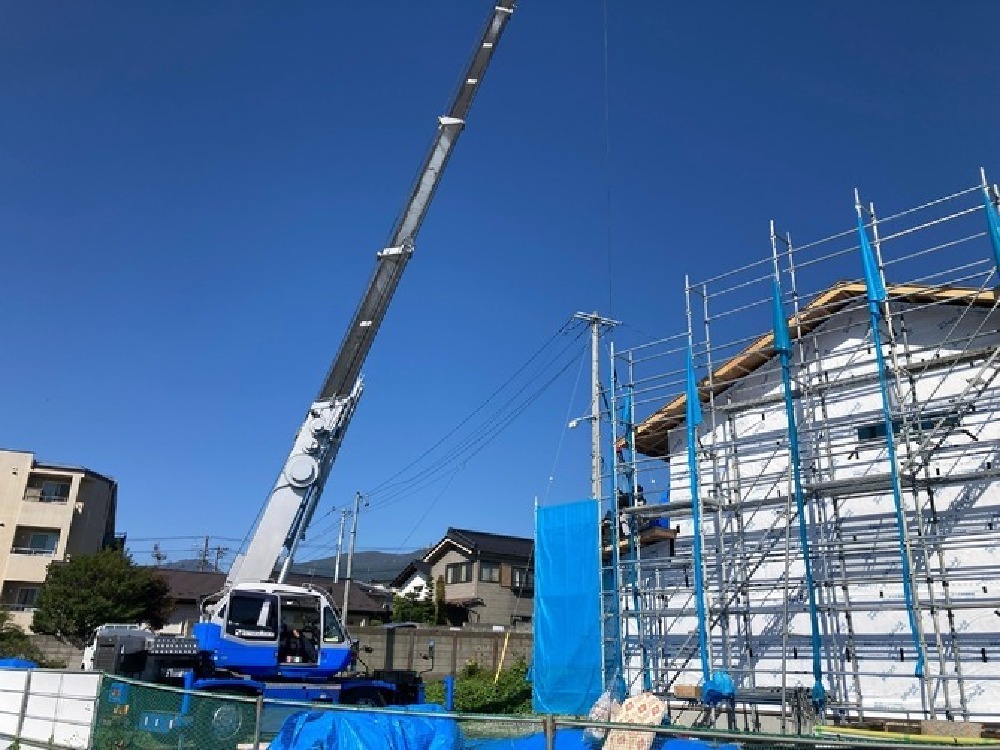

屋根板金工事 屋根荷揚げ

本日は屋根の荷揚げを行いました。

31. 2025年10月17日

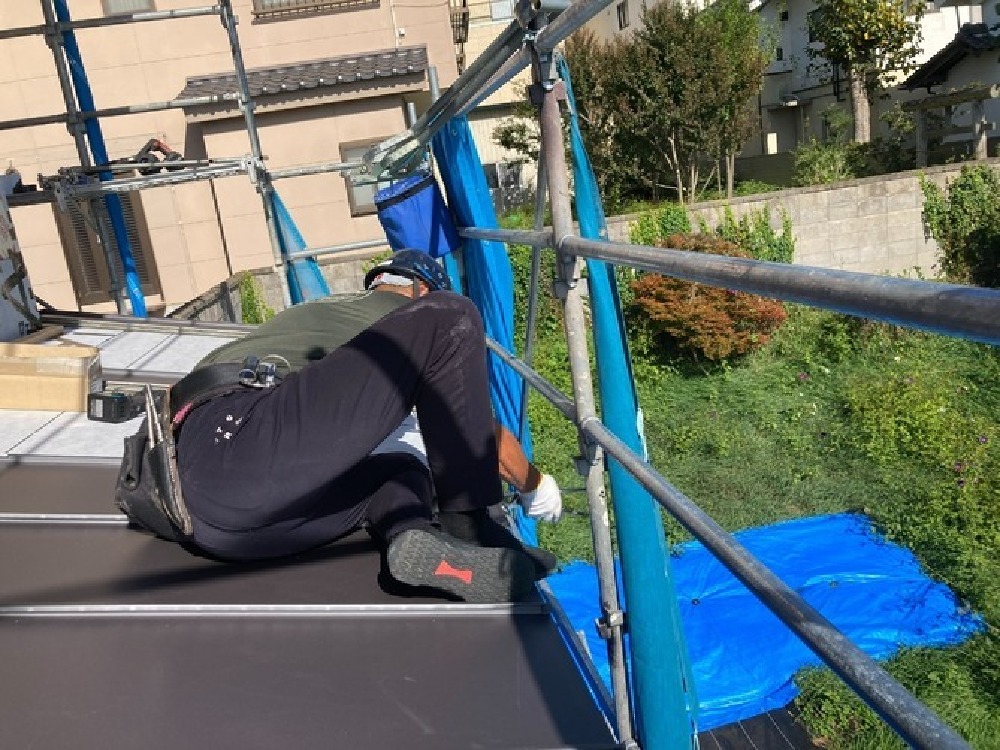

屋根板金工事 下屋板金葺き

屋根板金工事 下屋板金葺き

板金工事では下屋部分の板金葺きが進められています。

32. 2025年10月15日
木工事 防水紙張り

木工事 防水紙張り

防水紙張りが完了しました。

33. 2025年10月15日

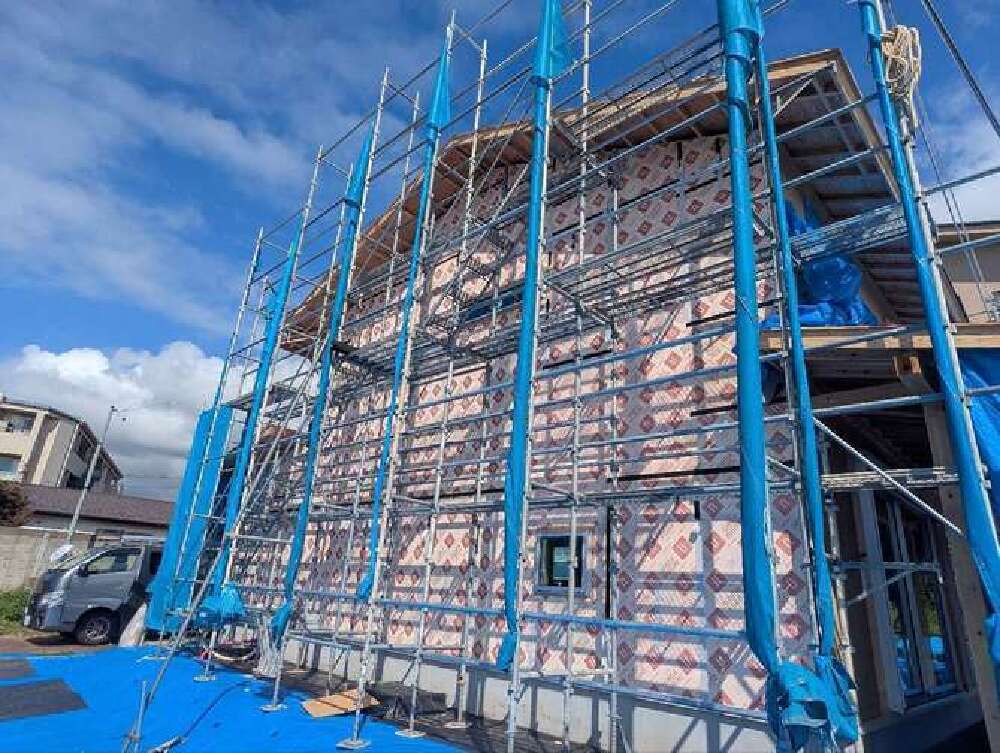

木工事 外張り断熱

木工事 外張り断熱

外部では外張り断熱材ネオマフォームの施工を行っています。

34. 2025年10月14日
第三者機関監査 ルーフィング

第三者機関監査 ルーフィング

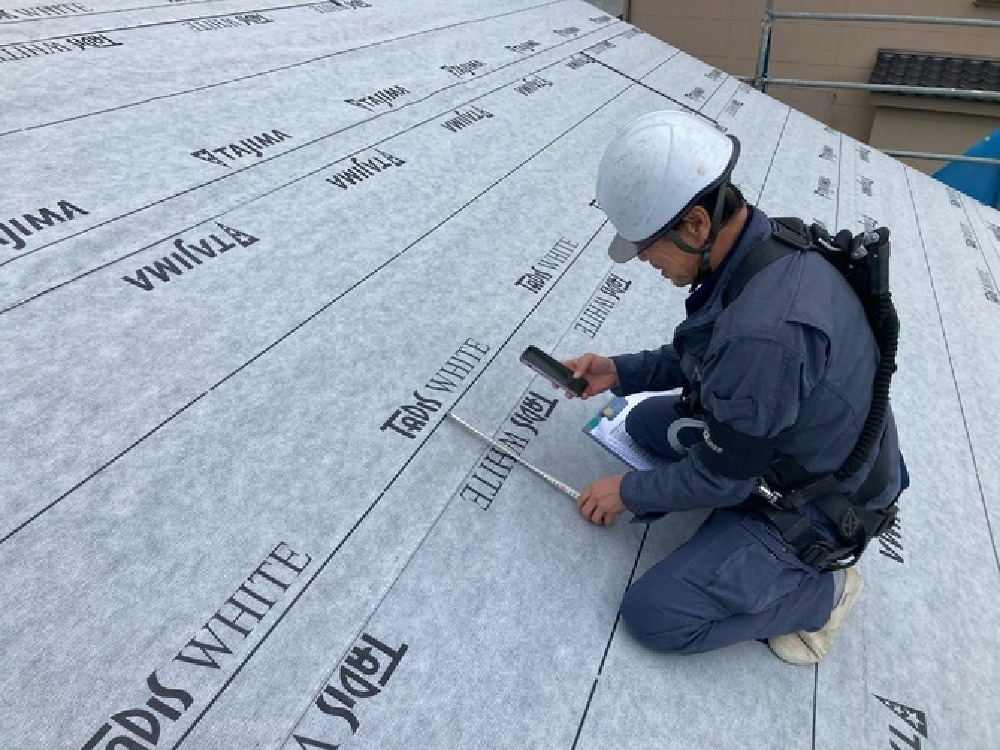

本日はルーフィングの監査を行っていただきました。
重ね厚や施工方法に不備が無いか確認を行います。

35. 2025年10月14日

第三者機関監査 金物

第三者機関監査 金物

構造に関する金物などの確認を行っていただきました。
釘のピッチや構造図との整合性を確認してもらいます。

36. 2025年10月14日

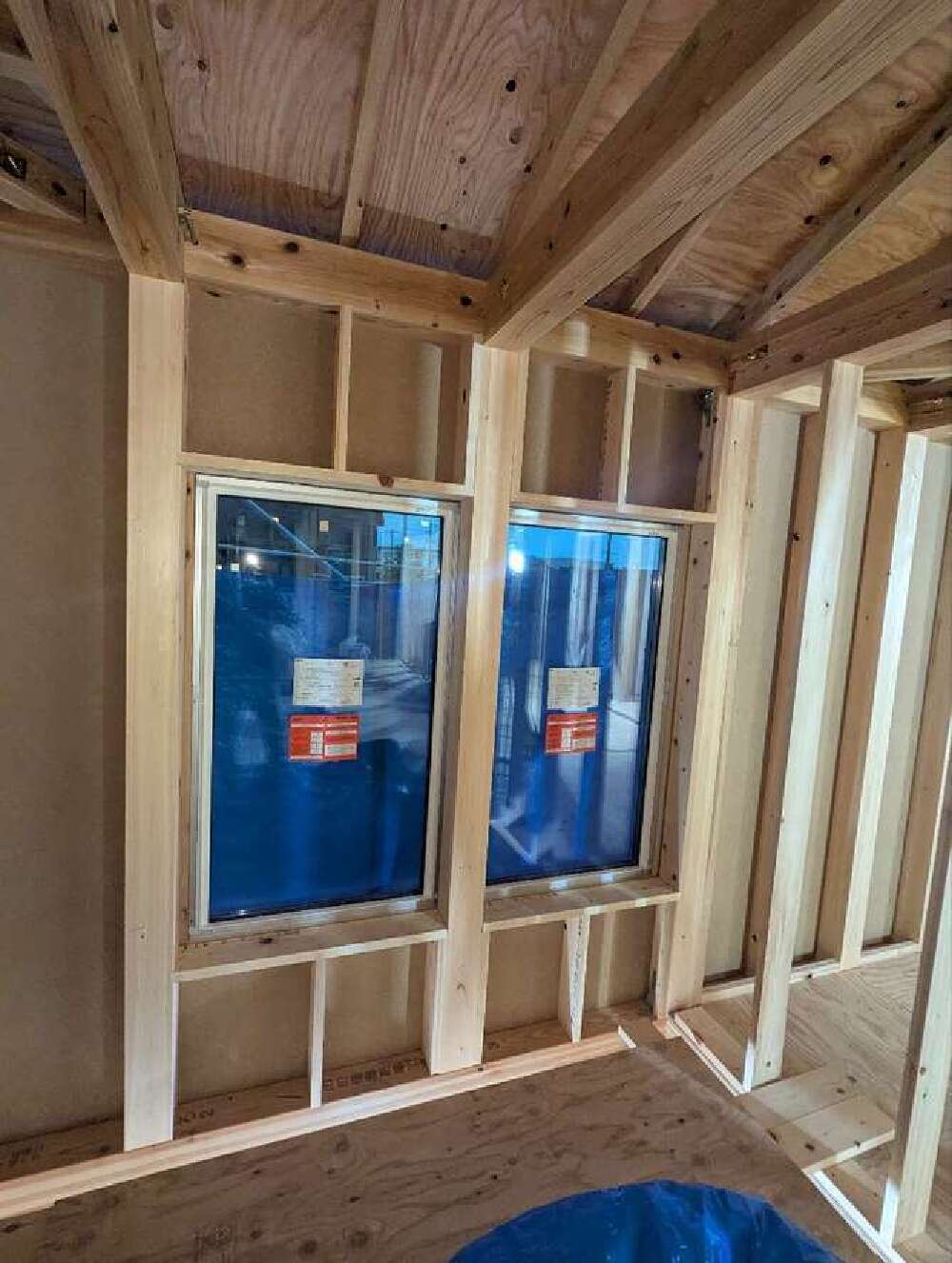

鋼製建具工事 サッシ取付

鋼製建具工事 サッシ取付

サッシが取り付けられました。

37. 2025年10月10日

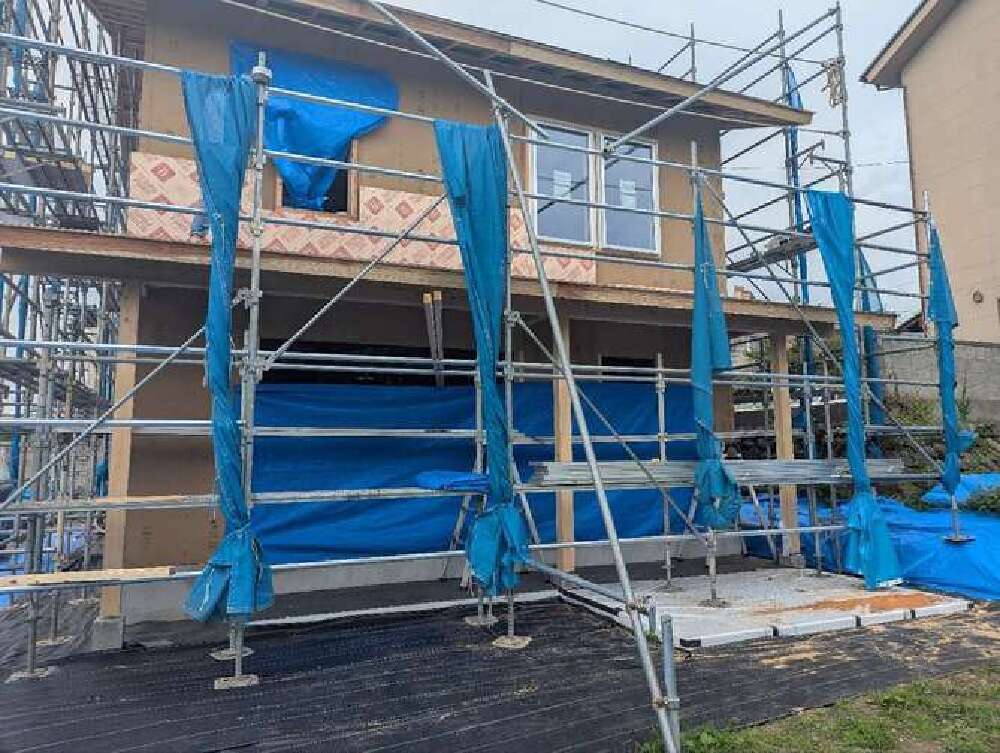

木工事 下屋施工

木工事 下屋施工

外部は下屋部分のまとめを行っています。

38. 2025年10月09日
木工事 耐震金物取り付け

木工事 耐震金物取り付け

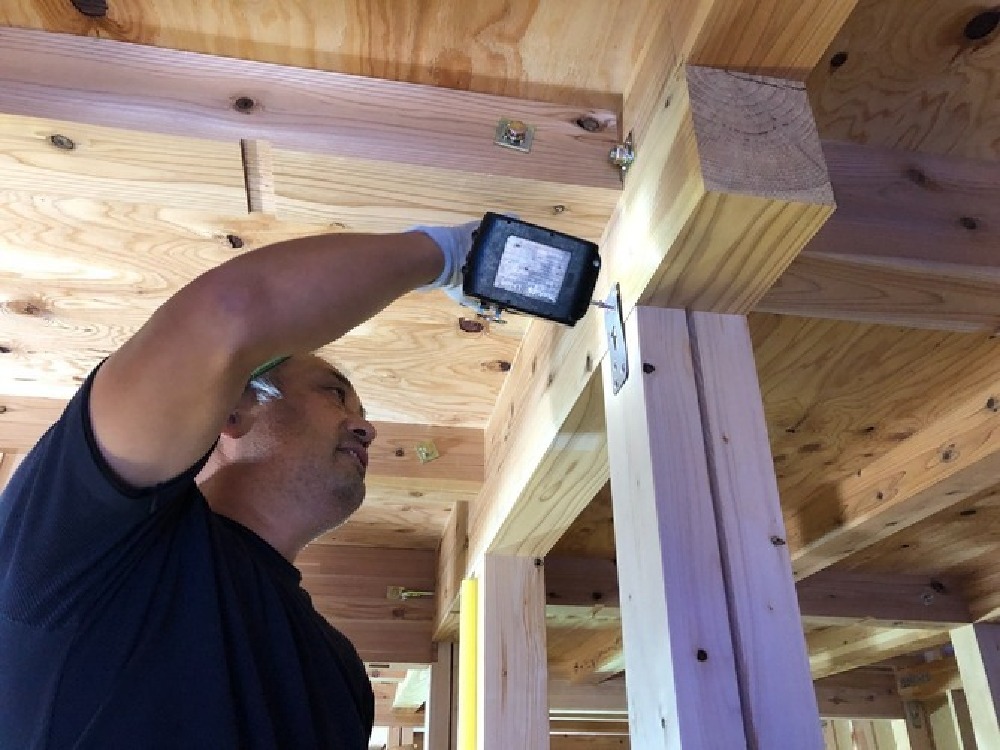

内部では清水棟梁による、耐震金物の取り付けが進められています。
壁や天井との取り合いなどを確認しながら正確に取り付けていきます。

39. 2025年10月07日

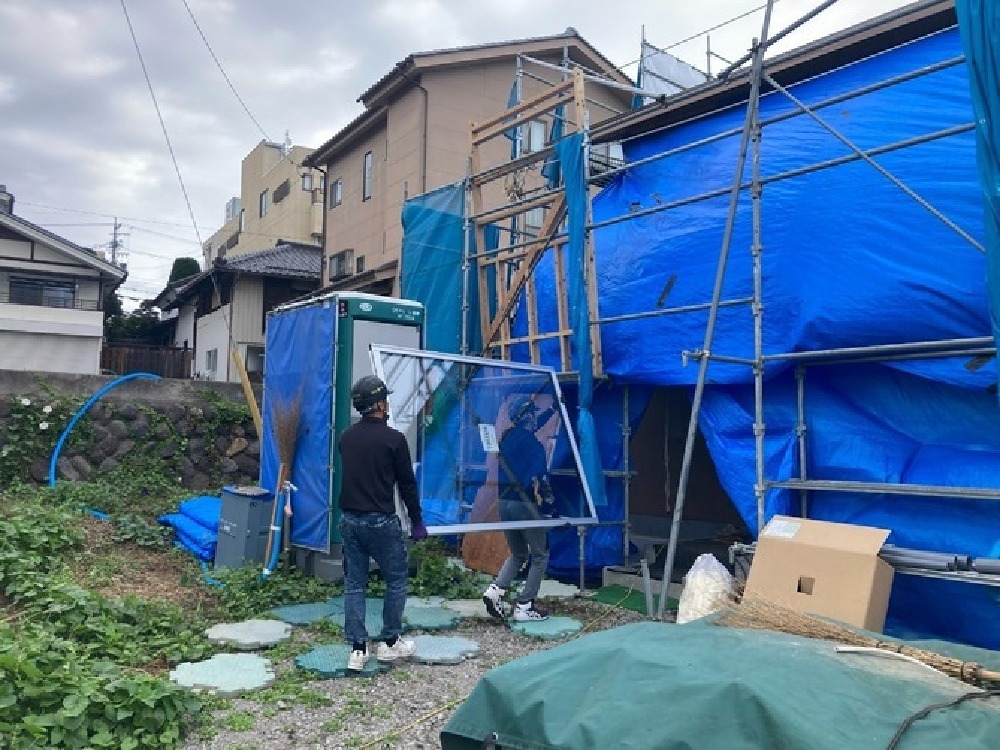

鋼製建具工事 サッシ搬入

鋼製建具工事 サッシ搬入

本日はサッシの搬入を行いました。

40. 2025年10月07日

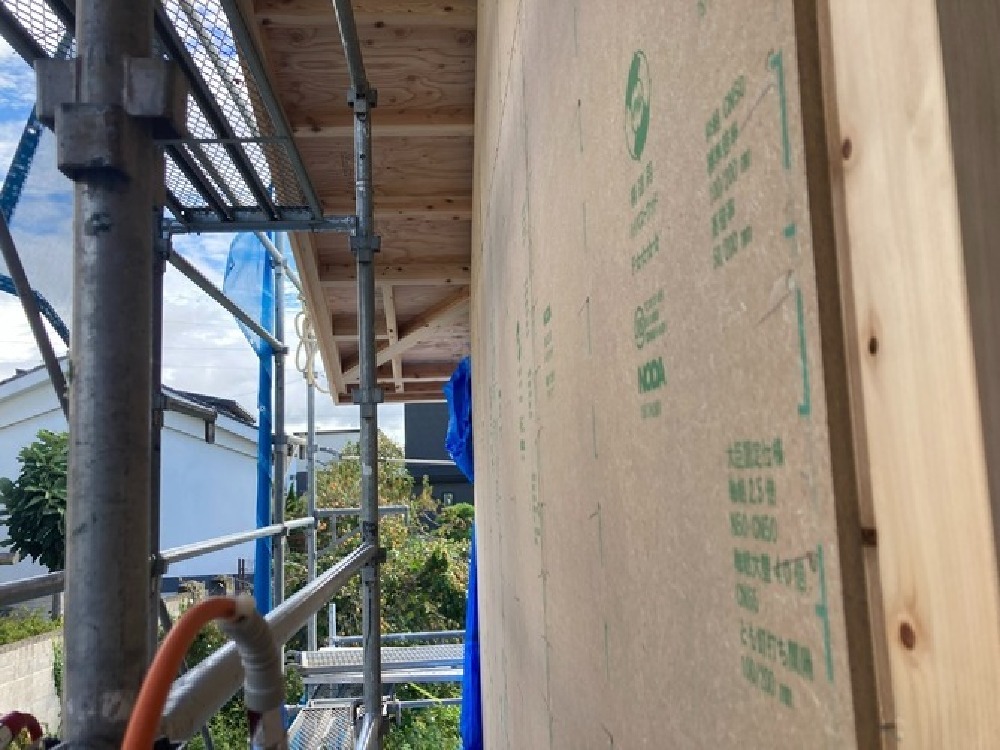

木工事 耐力面材取り付け

木工事 耐力面材取り付け

木工事は耐力面材の取り付けを進めています。

41. 2025年10月03日

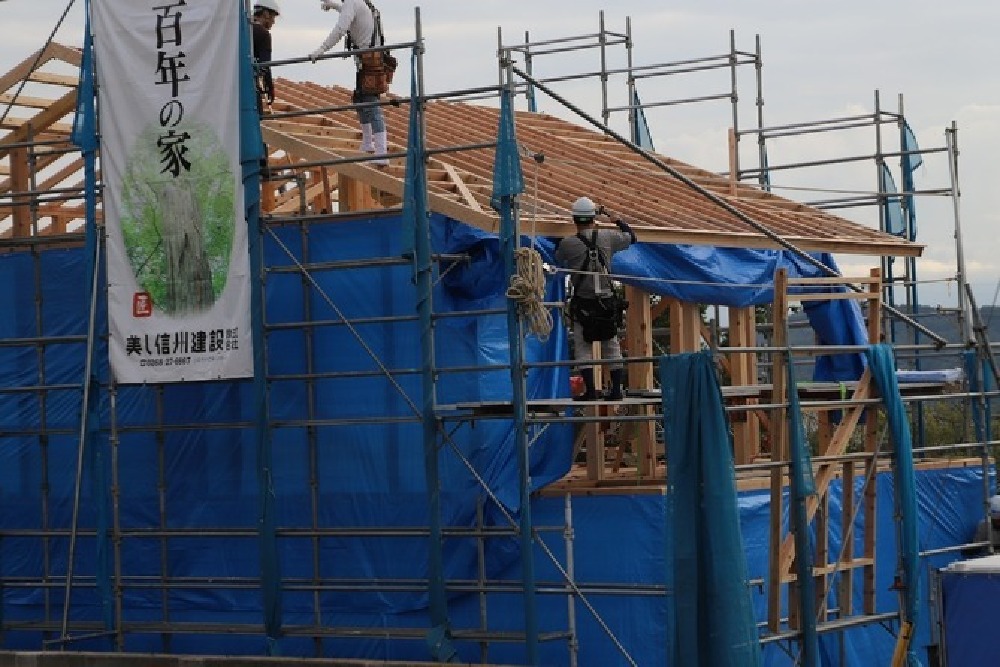

建て方

建て方

本日は建て方です!
いつものチームワークで段取りよく進めていただき、無事上棟となりました。
改めましてY様、上棟誠におめでとうございます。
これからどうぞよろしくお願いします。

42. 2025年09月29日
仮設工事 外部足場

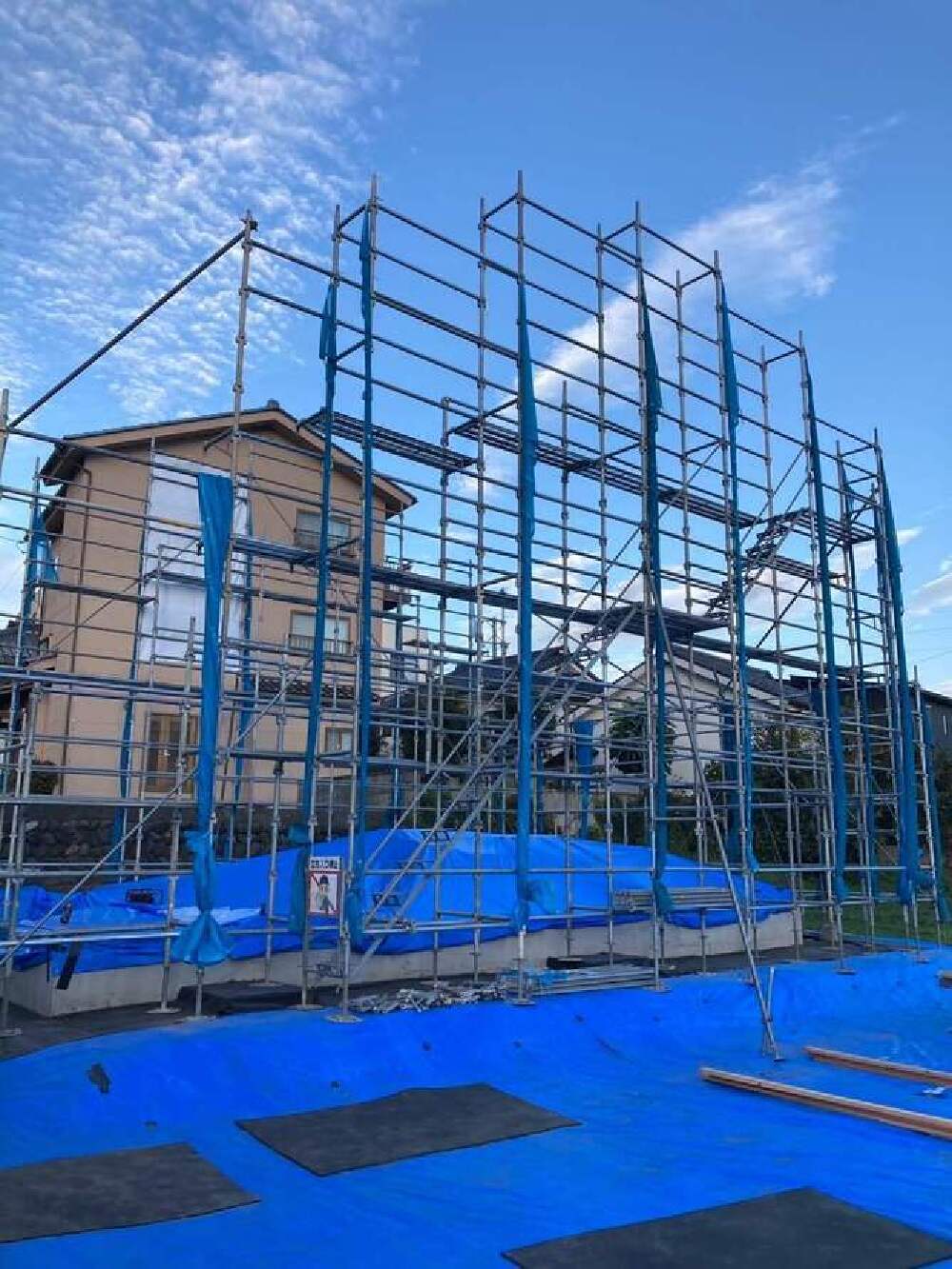

仮設工事 外部足場

建て方に向け足場が掛けられました。

43. 2025年09月26日

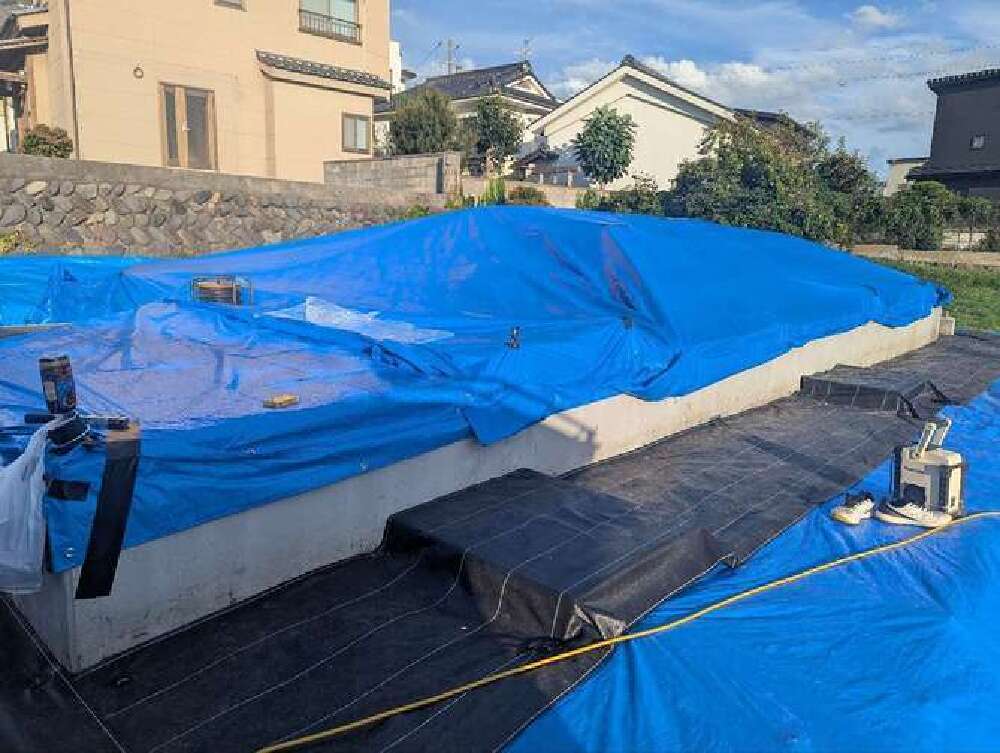

仮設工事 建て方前養生

仮設工事 建て方前養生

建て方前の養生もばっちりです。
清水棟梁、建て方の準備も万端です。

44. 2025年09月25日
第三者機関監査 土台

第三者機関監査 土台

基礎と土台がしっかりと緊結されているか、
鋼製束のピッチは施工要領通りかなど、チェックを行っていただきました。

45. 2025年09月25日

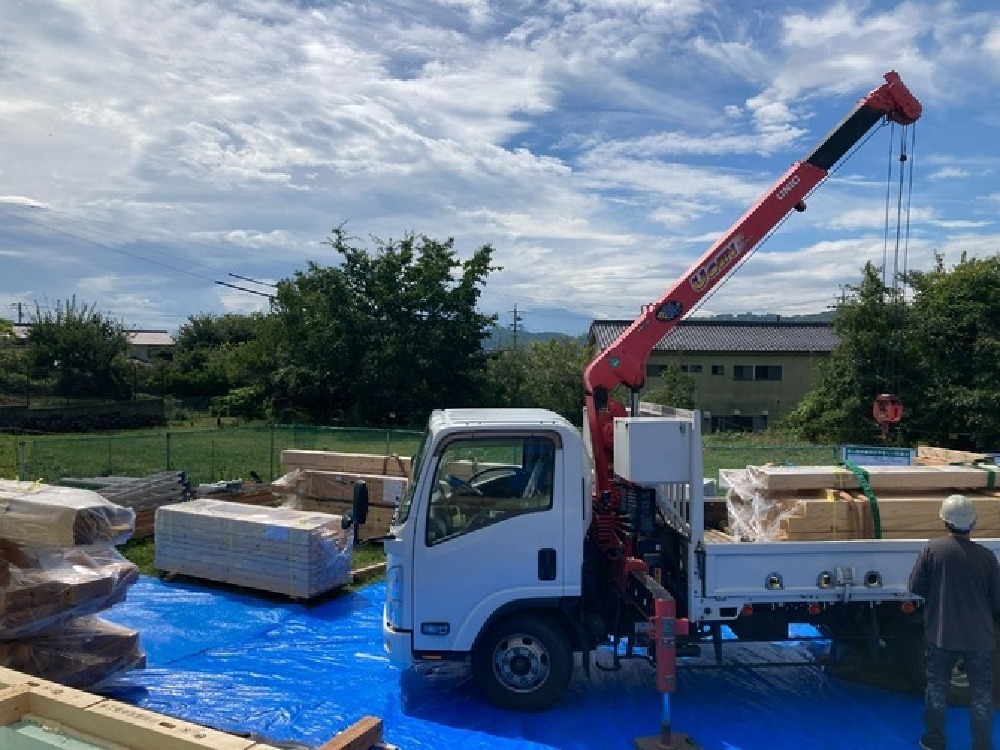

建て方 建て方材料搬入

建て方 建て方材料搬入

建て方当日スムーズに工事が進むよう
現場内に構造材の搬入を行いました。

46. 2025年09月24日
建て方 土台伏せ

建て方 土台伏せ

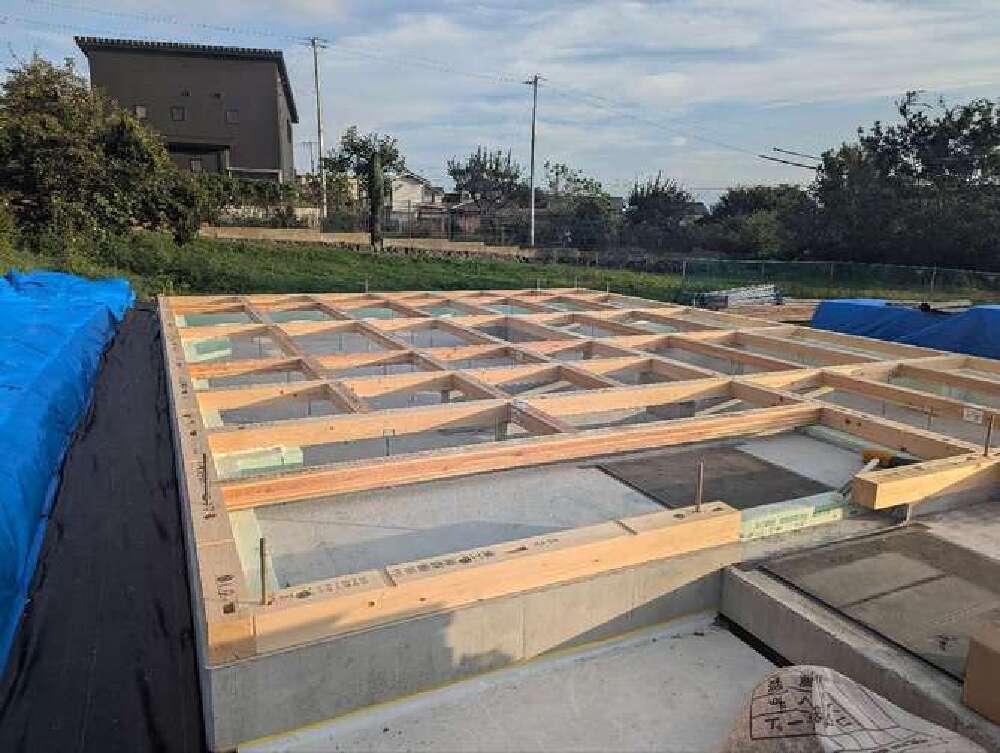

本日は土台伏せです。
清水棟梁暑い中の作業ありがとうございました。

47. 2025年09月22日
建て方 垂木加工

建て方 垂木加工

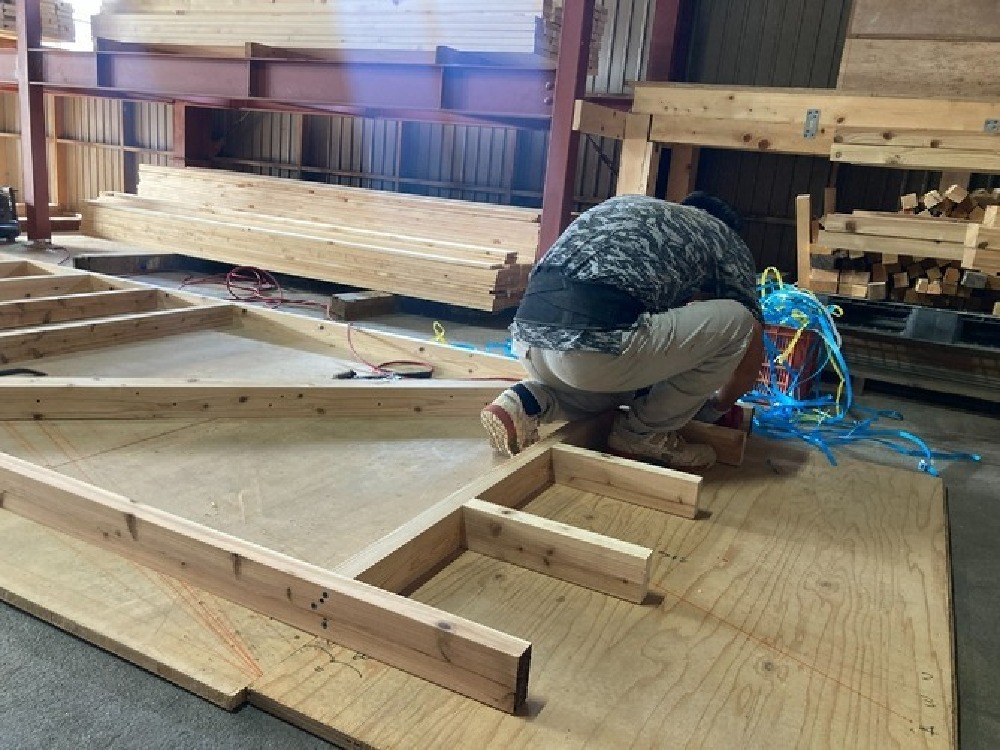

木工事では清水棟梁による垂木加工が進められています。
原寸図をもとに、いつもながら正確な施工です。

48. 2025年09月13日
仮設工事 雨養生

仮設工事 雨養生

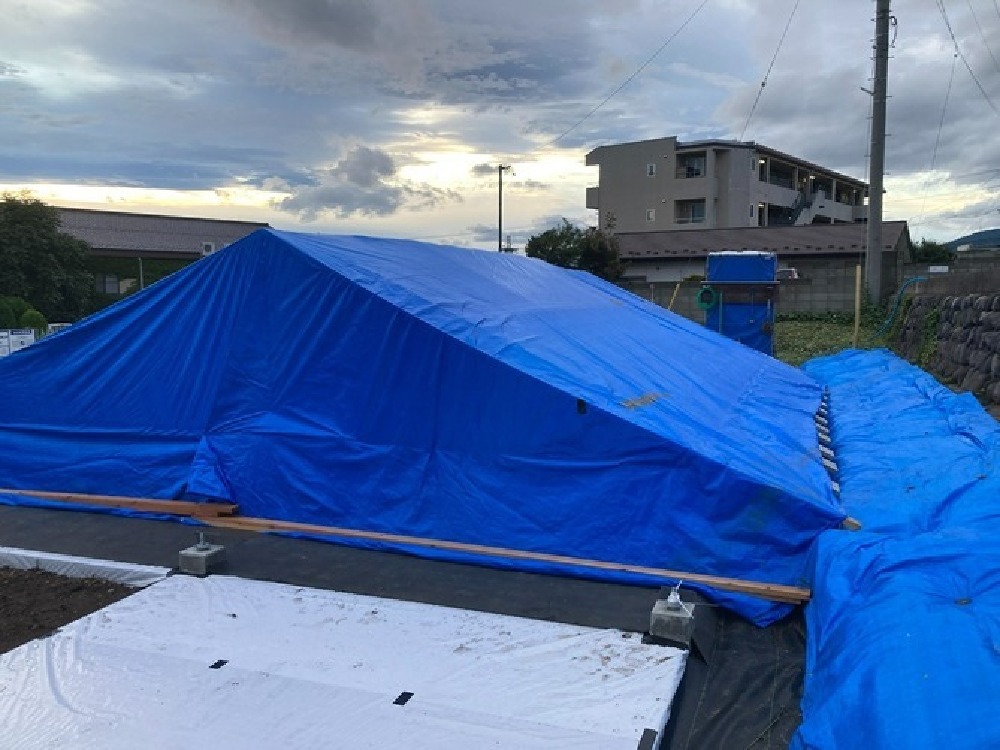

土台伏せまで基礎に雨が入らないようしっかりと養生を行います。

49. 2025年09月12日

基礎工事完了

基礎工事完了

基礎工事が完了しました。
大工さんの土台伏せに向けて準備を行います。

50. 2025年09月10日
構造材準備

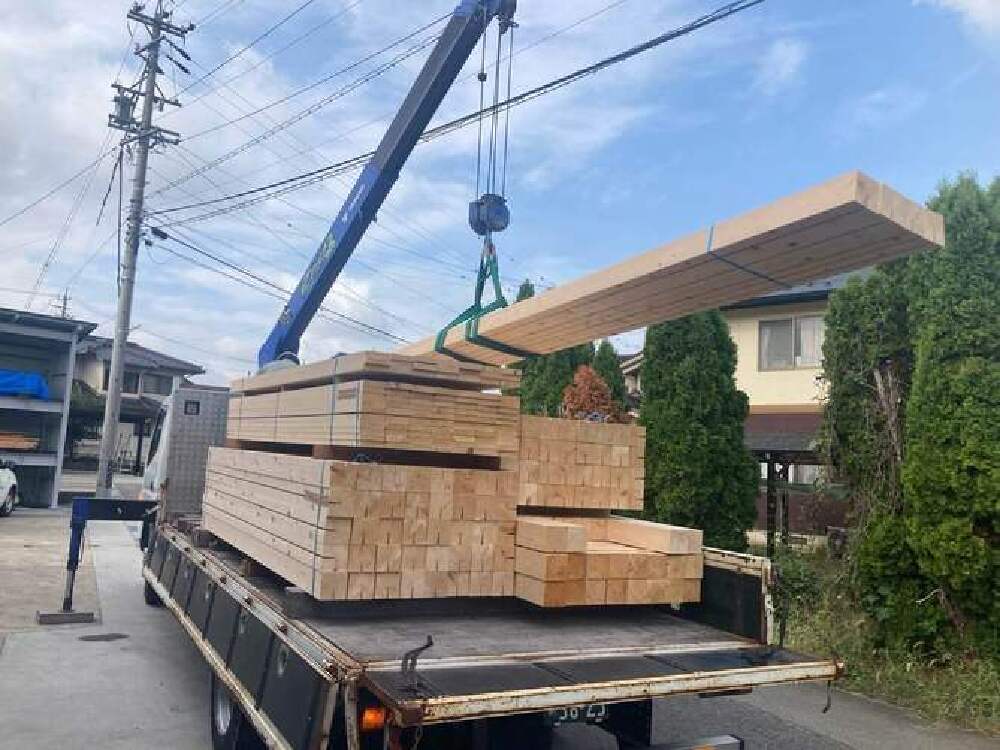

構造材準備

基礎工事と並行して、建て方の準備も着々と進んでいます。
構造材がプレカット工場に運ばれていきます。

51. 2025年09月08日
基礎工事 脱型

基礎工事 脱型

脱型が完了しました。

52. 2025年09月03日

基礎工事 内部立上り型枠

基礎工事 内部立上り型枠

耐圧盤と外周部の型枠の解体が完了し、
内部の型枠の設置を行いました。

53. 2025年08月28日

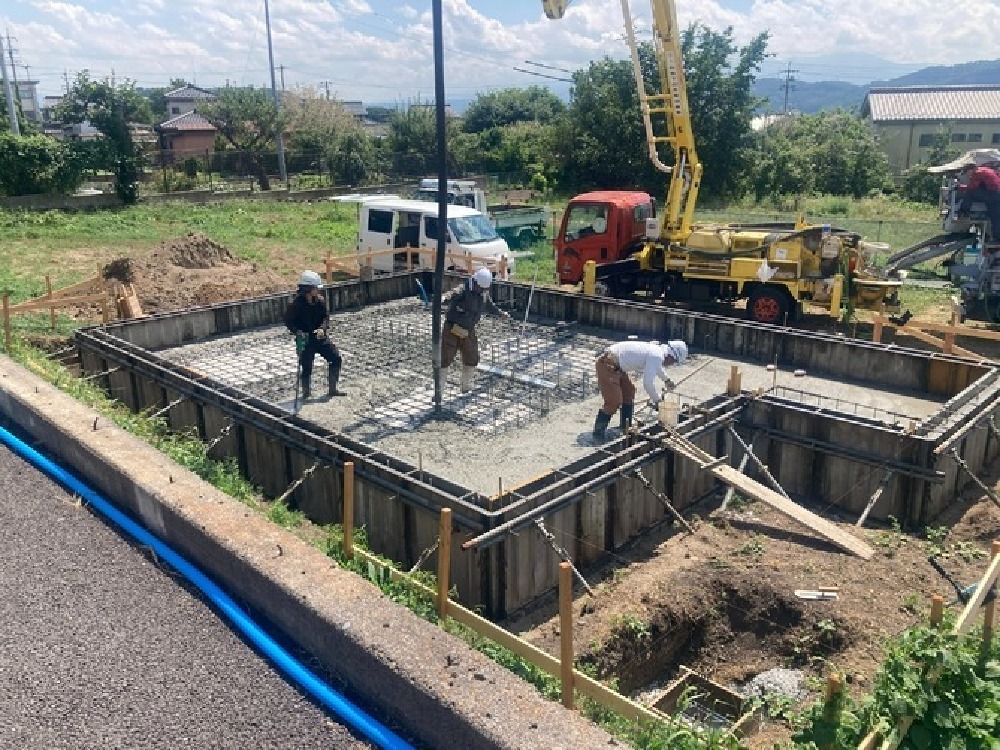

基礎工事 コンクリート打設

基礎工事 コンクリート打設

本日はコンクリートの打設です。
晴天の中行われました。

54. 2025年08月27日

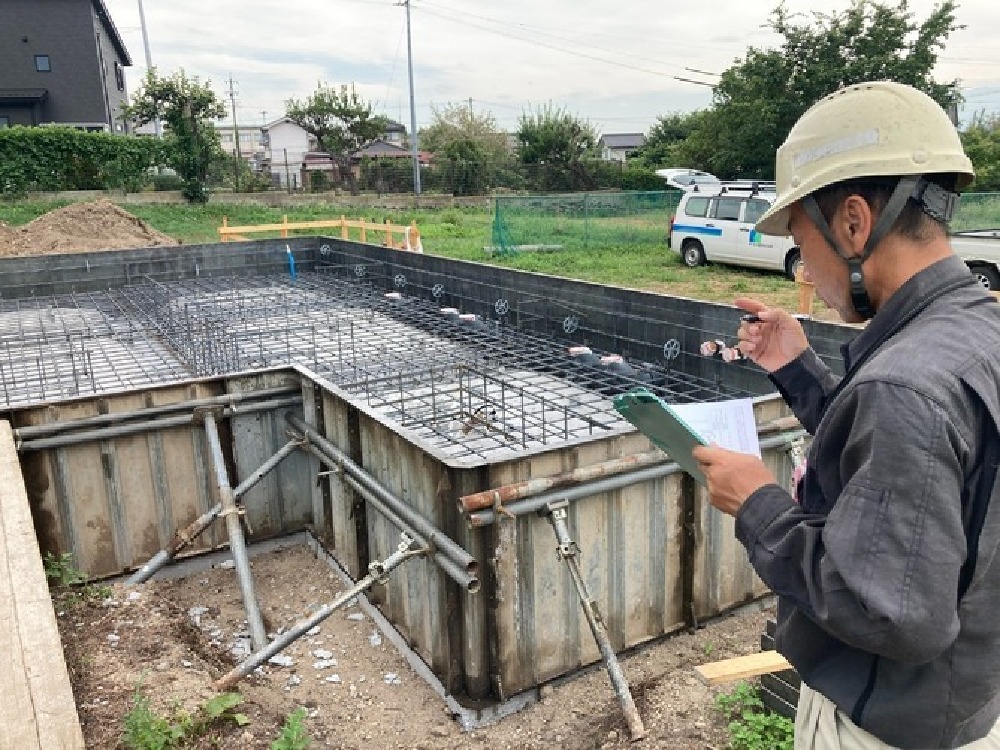

第三者機関監査 配筋

第三者機関監査 配筋

本日は鉄筋の監査を行っていただきました。
図面との整合性や施工不備が無いか、くまなくチェックを行います。

55. 2025年08月27日

基礎工事 鉄筋組完了

基礎工事 鉄筋組完了

鉄筋組が完了しました。
型枠を返し、いよいよコンクリート打設です。

56. 2025年08月26日
基礎工事 鉄筋組

基礎工事 鉄筋組

外周型枠が組まれ、鉄筋工事が始まりました。

57. 2025年08月20日

基礎工事 砕石敷き

基礎工事 砕石敷き

掘削した地盤に砕石を敷き、入念に転圧をかけていきます。

58. 2025年08月18日
基礎工事 掘削

基礎工事 掘削

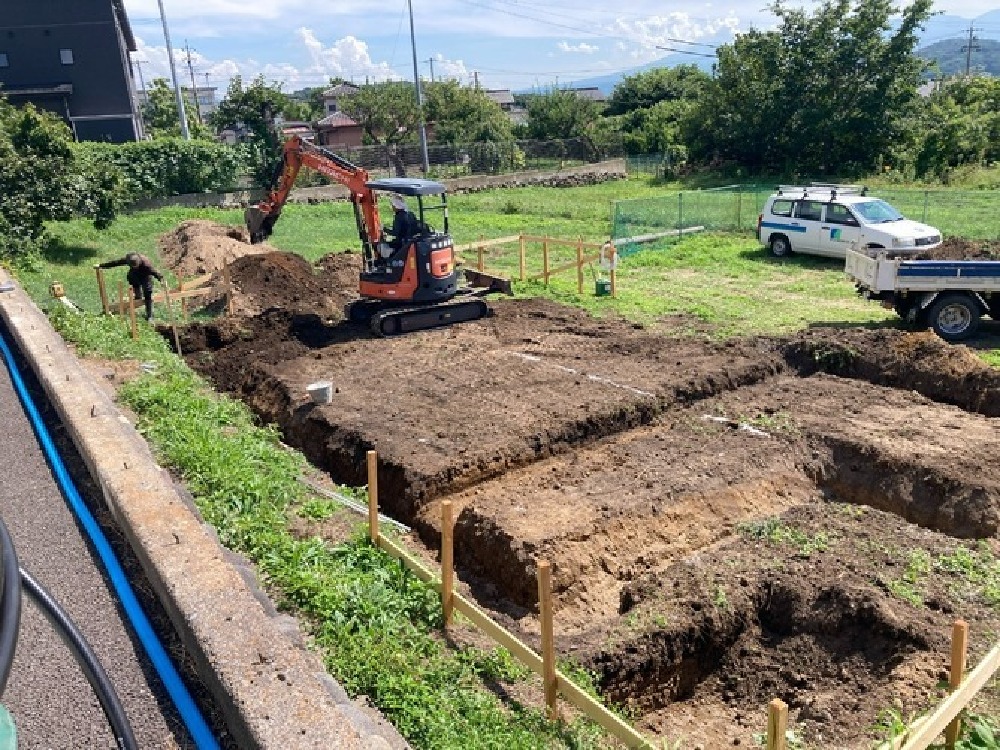

吉原商会さんによる掘削工事が進められています。

59. 2025年08月08日
仮設工事

仮設工事

工事に入る前の準備が始まっています。
仮囲いや仮設トイレの設置を行いました。

60. 2025年08月06日

仮設工事 丁張り

仮設工事 丁張り

基礎工事の基準となる位置出しを行いました。
