地域憩いの場を安心安全に耐震工事

上田市 リフォーム 千曲町自治会館様

スタイル別に見る|施設建築

建築中レポート

1. 2018年05月11日

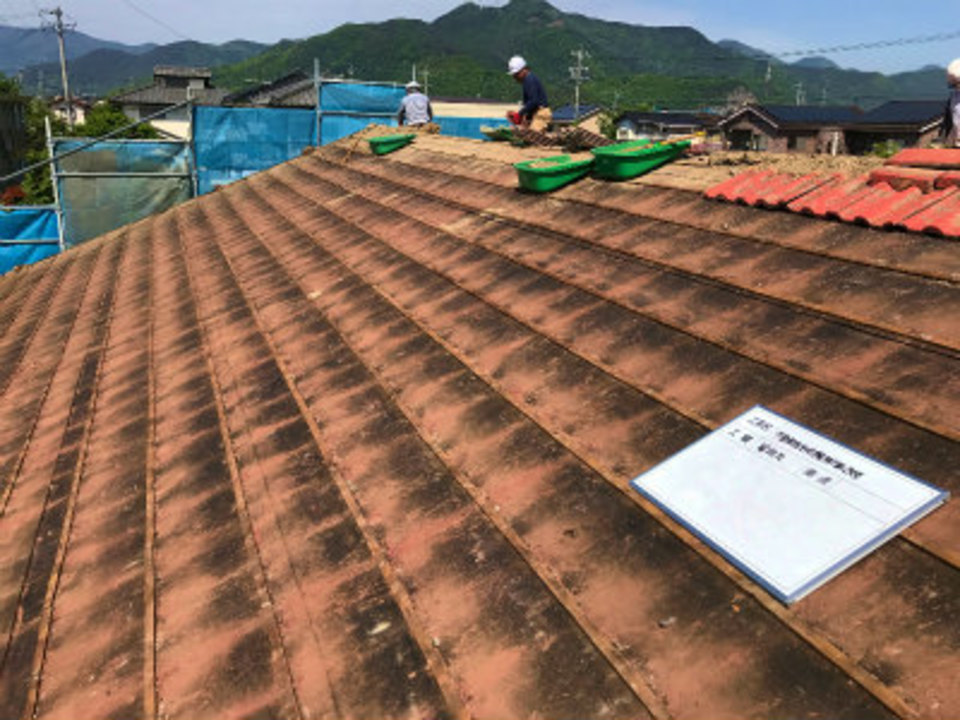

解体

解体

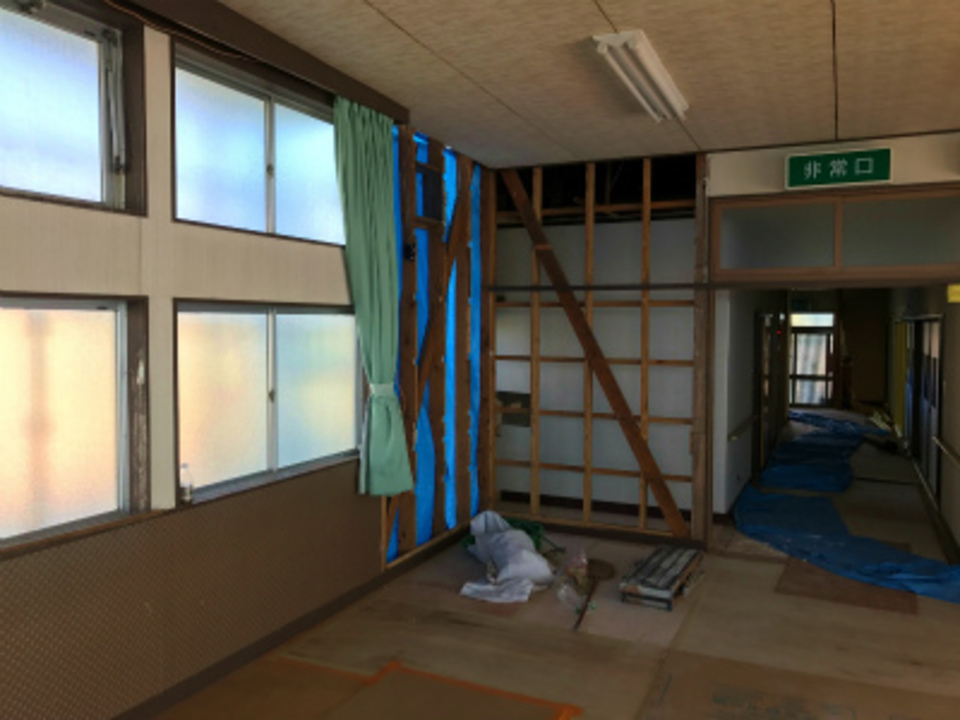

 耐震補強工事が始まり早速 屋根の瓦を降し鋼板製の軽い屋根にする工事が始まりました。

2. 2018年05月14日
木工事

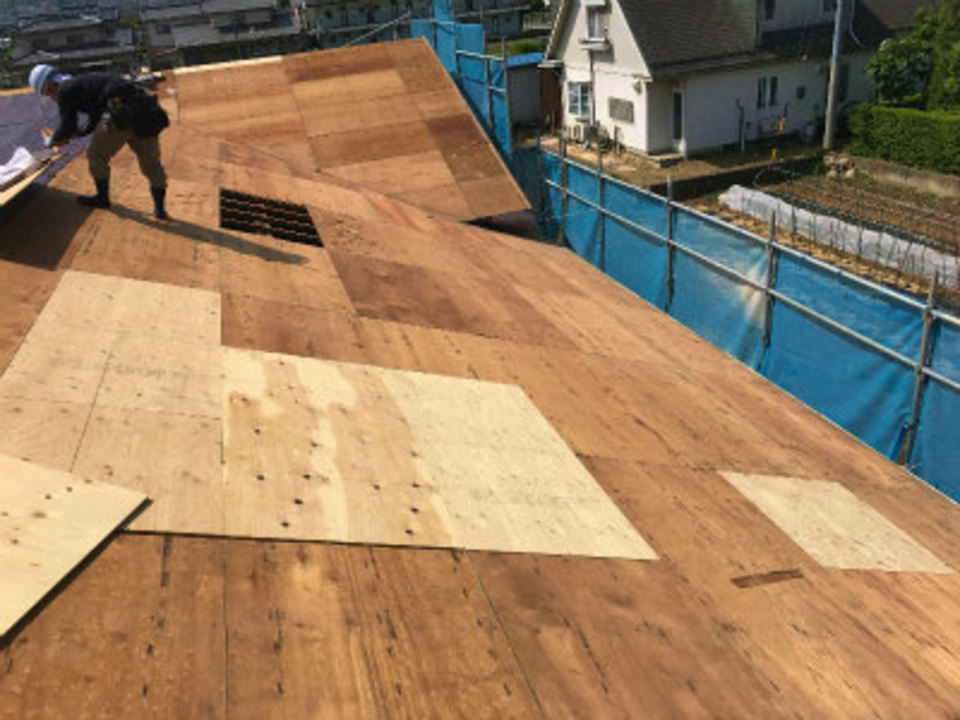

木工事

 瓦を降し防水紙を取り除くと下地の合板がそこかしこ劣化が激しい事が解り急遽補強工事となりました。

3. 2018年05月15日
板金工事

板金工事

 屋根下地補強工事を終らせ草々 防水紙を貼り雨対策もひとまず安心。

4. 2018年05月18日
木工事

木工事

 屋根の木工事を進めています。まずは破風板を取り付ける作業 一日屋根の上の作業は疲れます。

5. 2018年05月22日
木工事

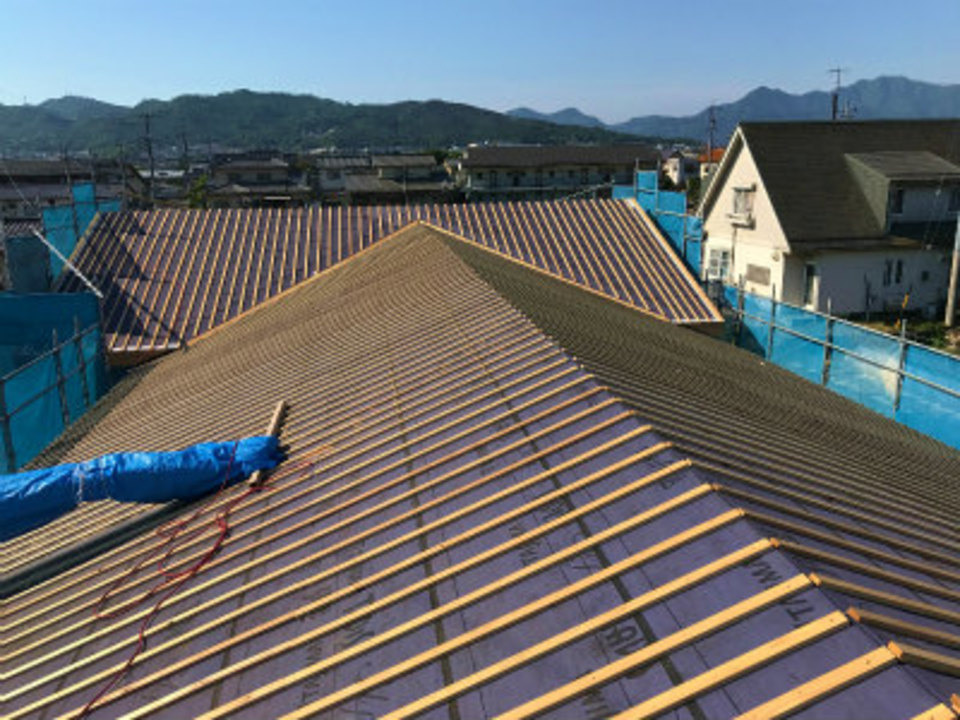

木工事

 破風板を取り付け 屋根通気垂木を設置し やっと屋根木工事が完了しました。

6. 2018年05月23日
木工事

木工事

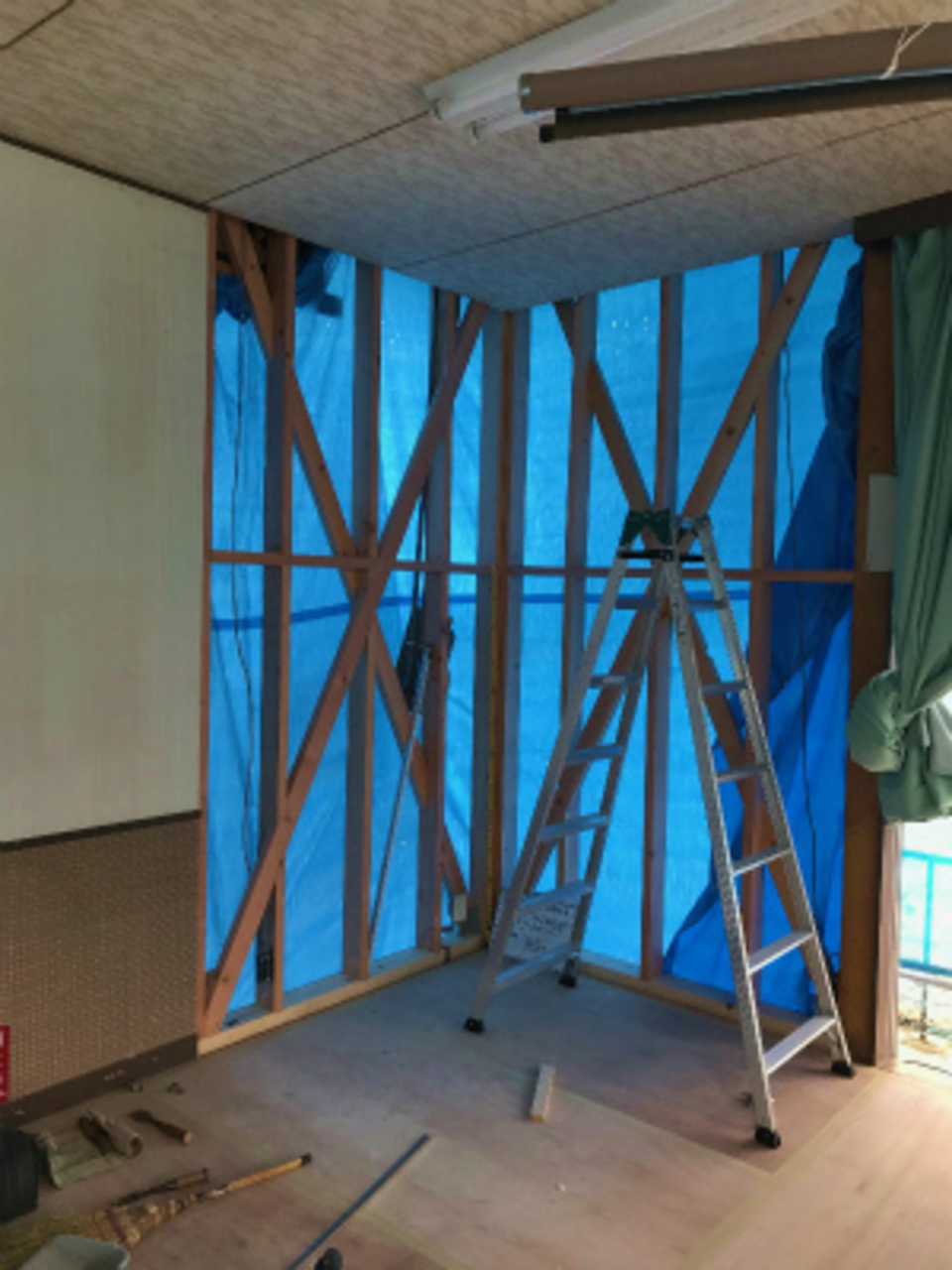

 屋根の工事が終ると早速 解体が終っている耐震壁補強の工事です。

7. 2018年05月25日
電気工事

電気工事

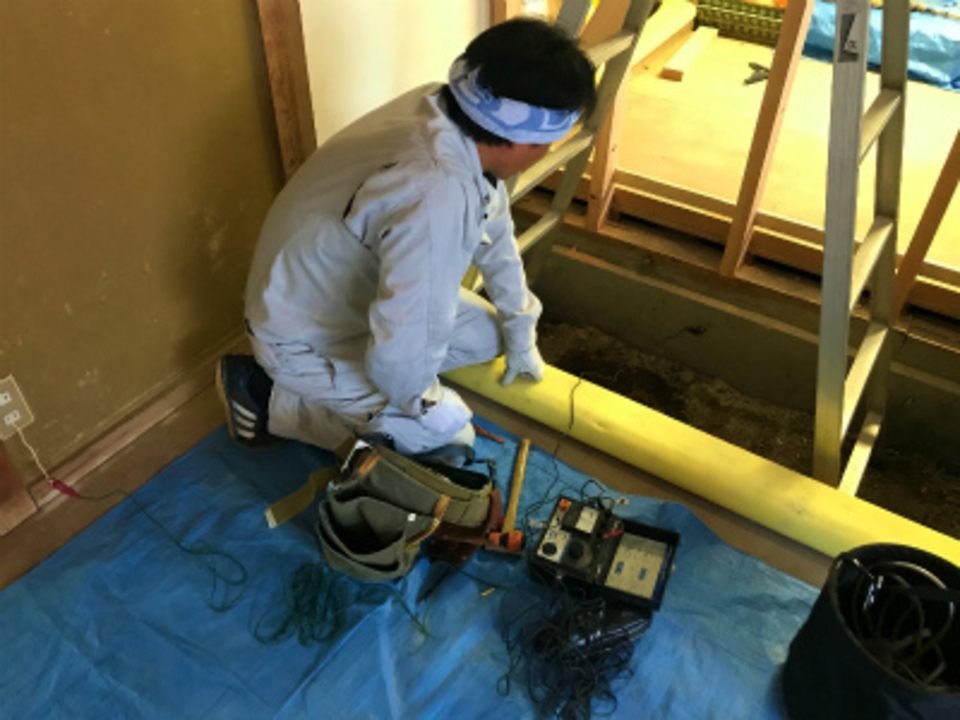

 電気工事の松沢電気さんが配線工事に来ています。機械を使い計測

8. 2018年05月27日
木工事

木工事

 筋交いを新たに取り付け金物でしっかり固定し耐震壁が出来上がります。

9. 2018年05月31日
基礎工事

基礎工事

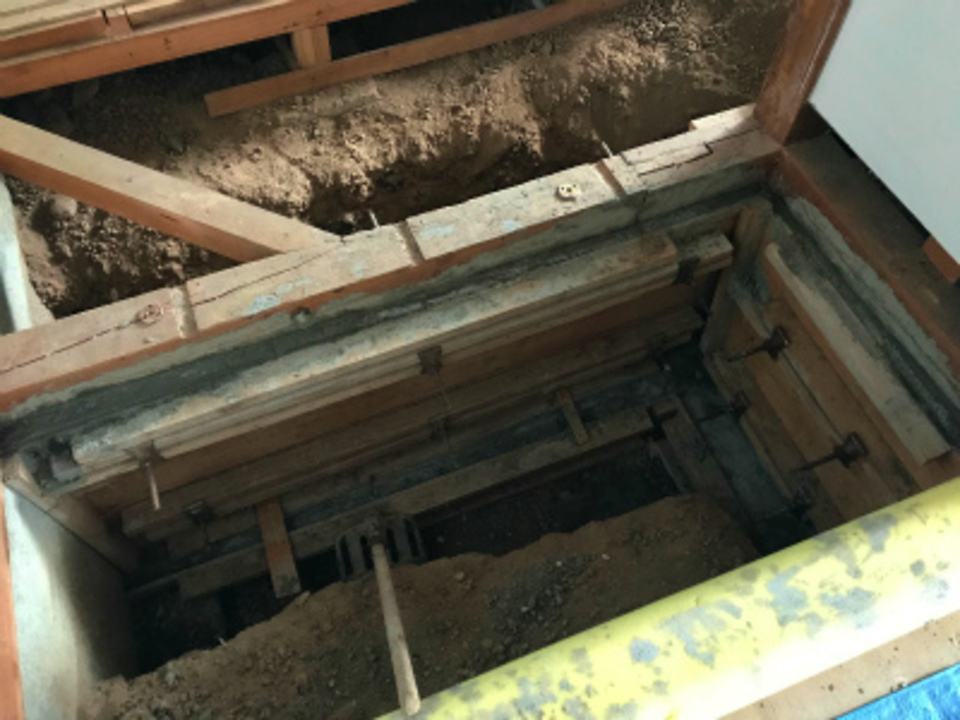

 別の部屋では基礎が設置されています。筋交いの設置される壁下には連続した基礎が無ければ力がしっかり伝わりません。狭い所の作業は大変です。

10. 2018年06月02日
板金工事

板金工事

 屋根の上では覚新工業さんにより屋根工事が進められています。

11. 2018年06月04日
木工事

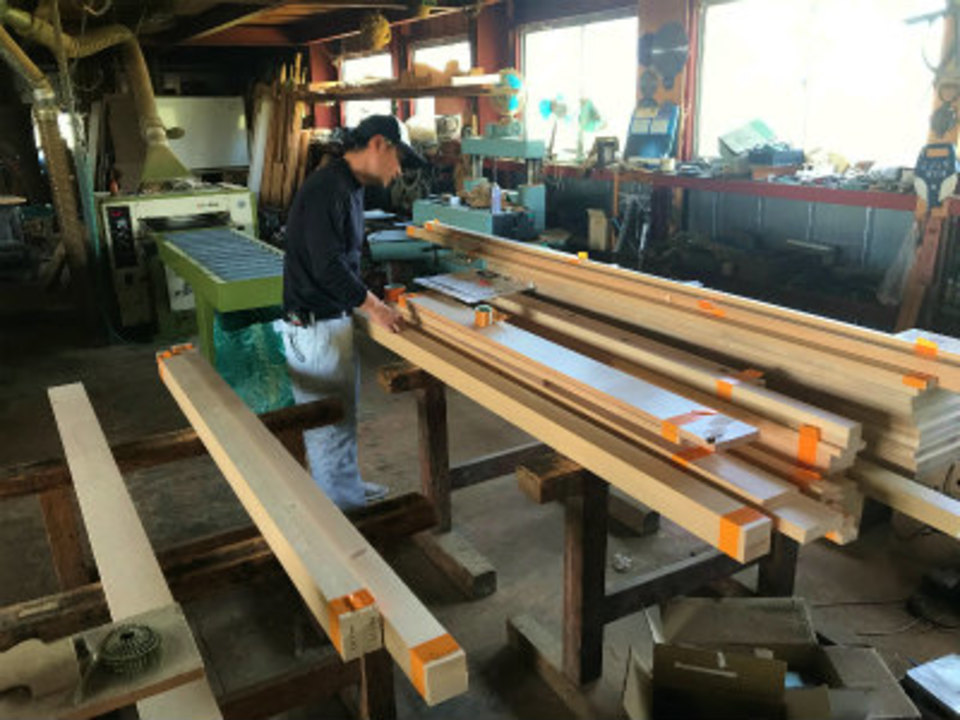

木工事

 荻原建築さんが造作材加工の寸法確認です。図面、納まりの打ち合わせをし 場所毎細かな寸法取りをし加工となります。

12. 2018年06月06日
木工事

木工事

 押入れの壁を解体し筋交い補強を終え元の状態に復旧されました。

13. 2018年06月07日
木工事

木工事

 下地工事も終わり造作加工をしています。寸法、長さを確認し丁寧に仕上げられていきます。

14. 2018年06月11日
左官工事

左官工事

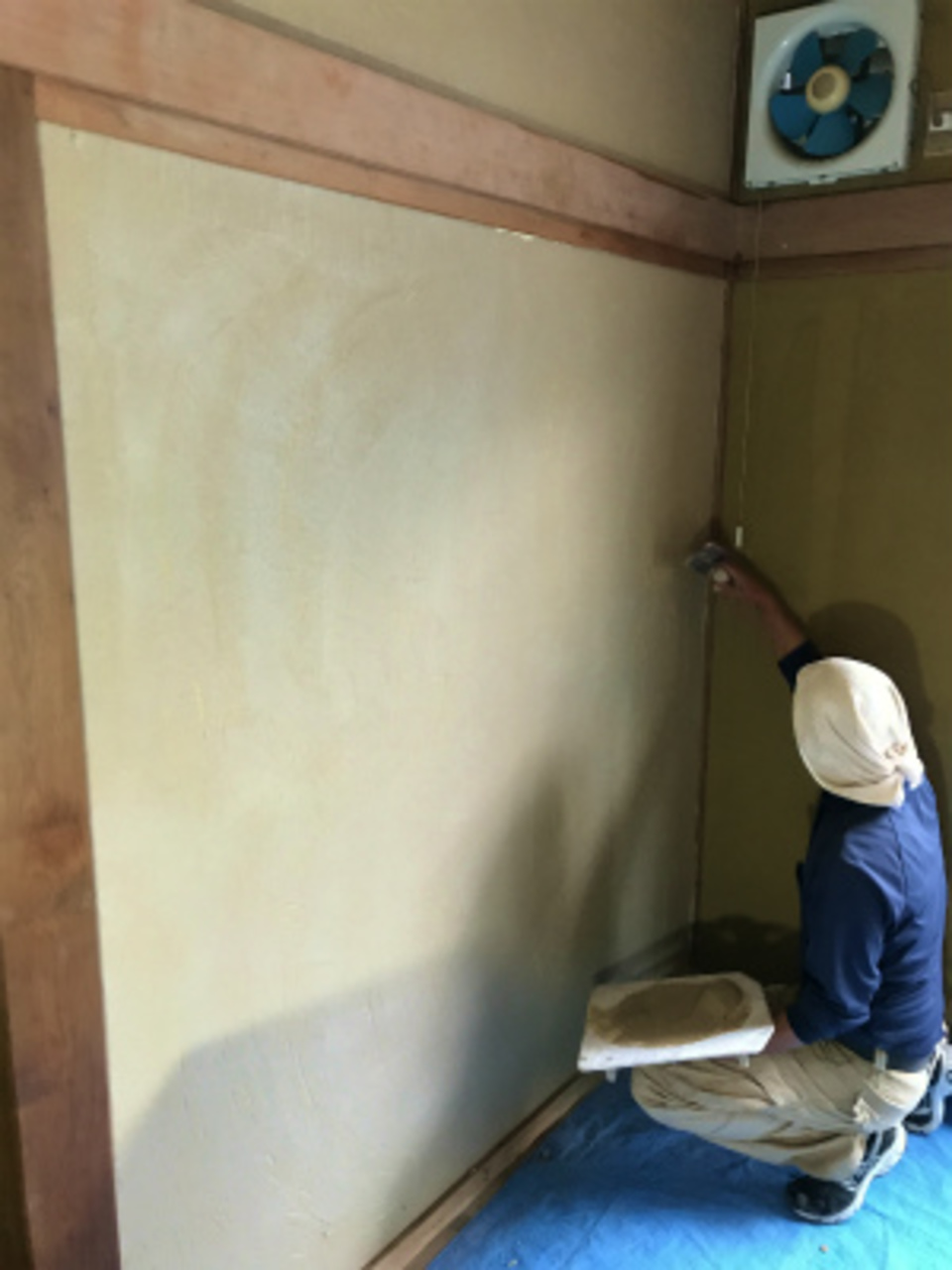

 木工事が終わり仕上げの工事に移りました。早速左官工事の遠藤工業さんが改修の終った和室の京壁の仕上げをしました。

15. 2018年06月13日
塗装工事

塗装工事

 塗装工事のクリハラギケンさんが内部塗装をしています。内部の工事もいよいよ大詰め
順調に工事が進んでいます。

16. 2018年06月18日
内装工事

内装工事

内装壁紙の工事が始まっています。まずは下地調整、下地を平らにするまで何度もパテで調整します。

17. 2018年06月20日
電気工事

電気工事

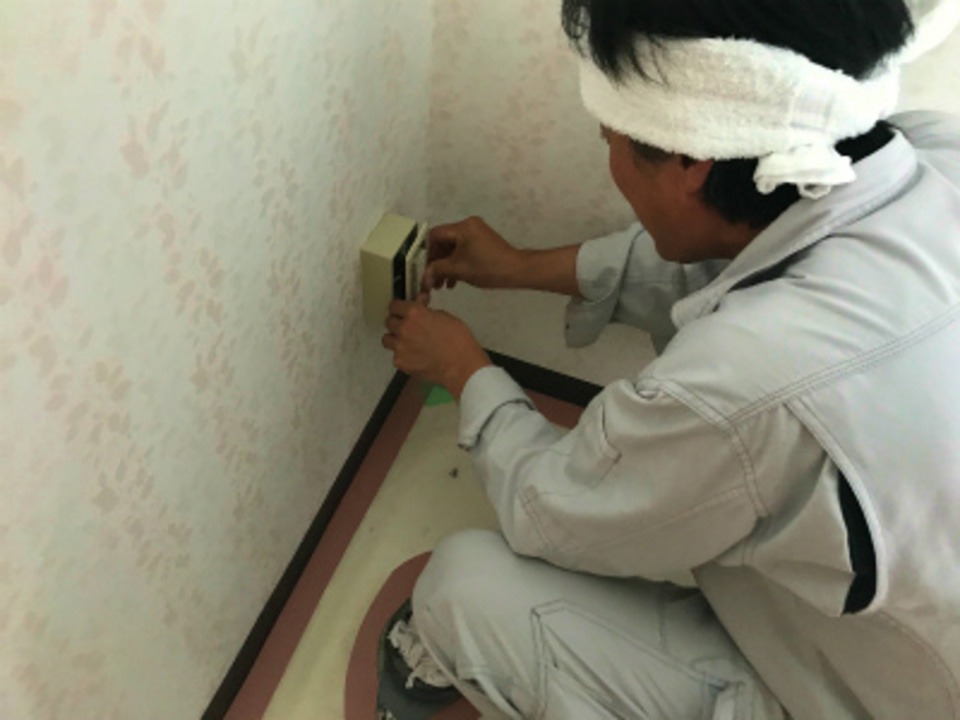

電気の仕上げをしました。内装工事が終った部分からコンセントなど仕上げていきます。

18. 2018年06月22日
設備工事

設備工事

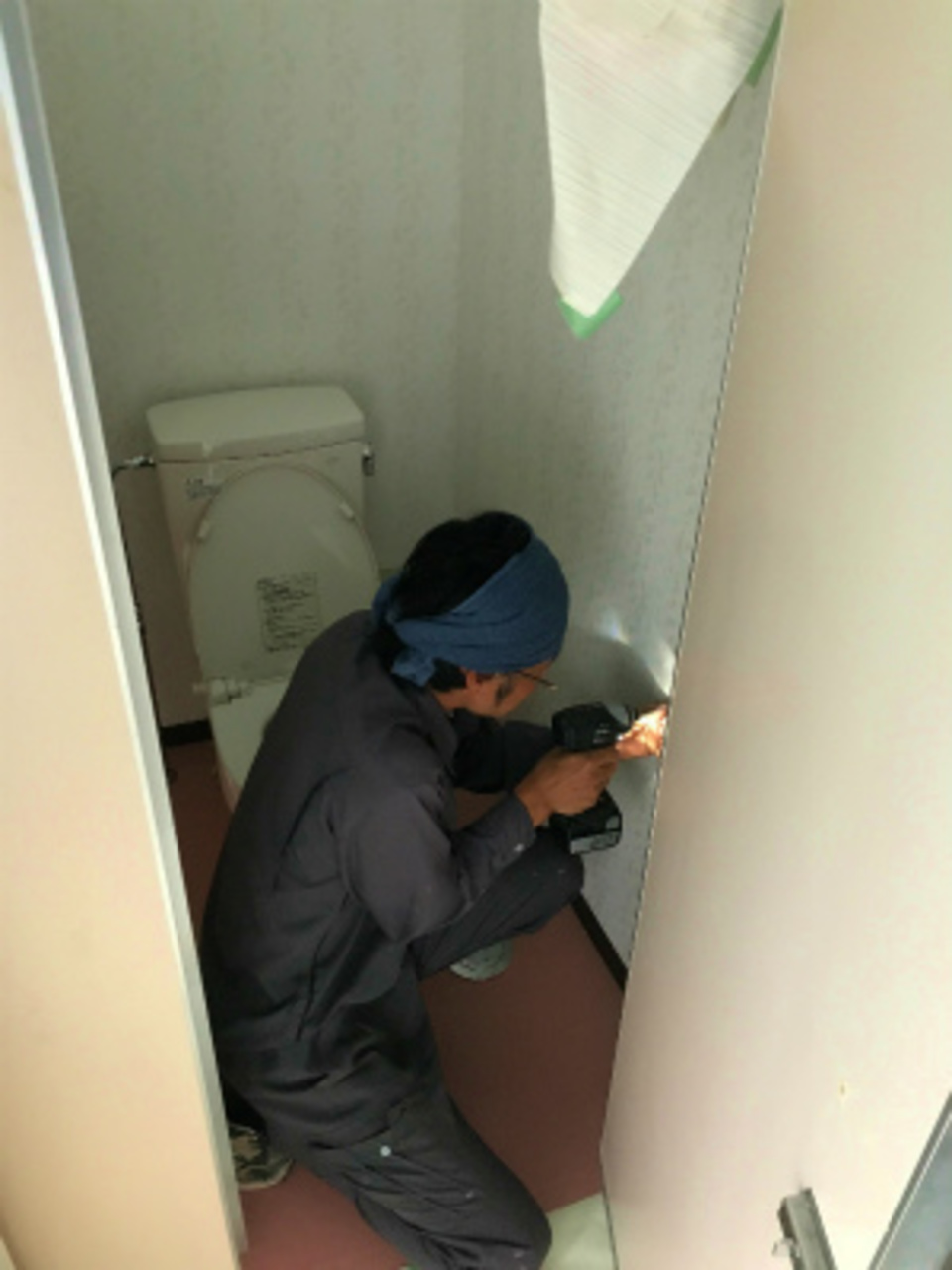

設備工事の原住設さんが衛生機器の取付をしました。

19. 2018年06月26日
塗装工事

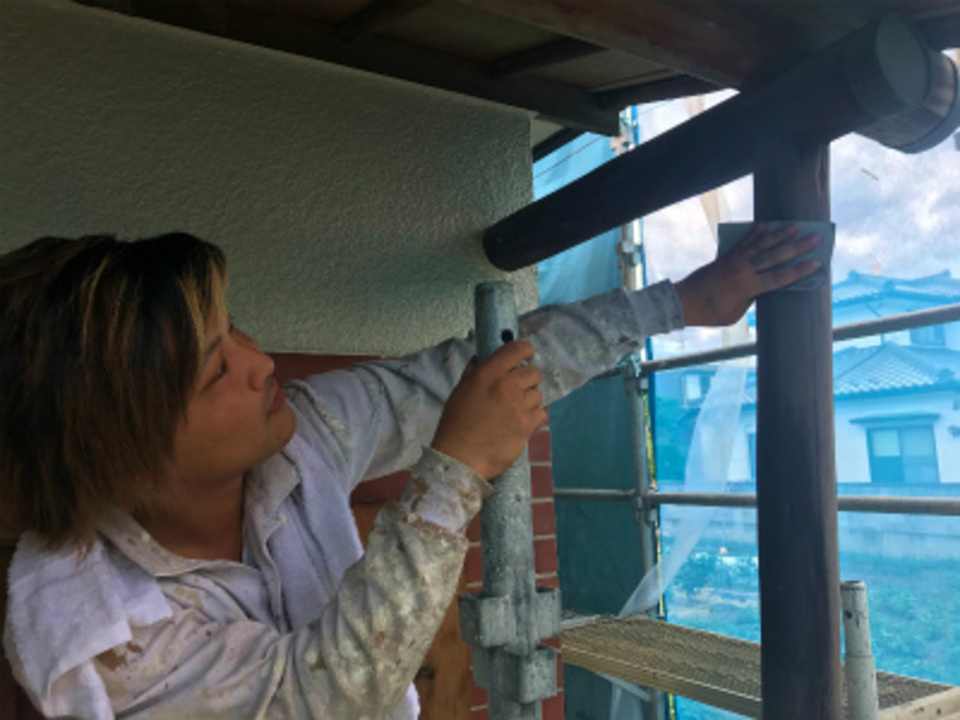

塗装工事

外部塗装工事が進んでいます。窓廻りのコーキングをし、下塗りから仕上げ塗装と梅雨時の季節、手際良く工事が進みます。

20. 2018年06月29日
電気設備

電気設備

外部塗装工事が終り、足場解体の前外部の仕上げ工事をしました。

21. 2018年07月05日
お引渡し

お引渡し

改修工事も完了し、設計事務所 委員の皆様にご確認頂きこれで安心してお使い頂けるようになりました。工事中はご不便をお掛けし申し訳ありませんでした。今後共宜しくお願い致します。
