水廻りを中心に別荘のリフォーム
軽井沢 リフォーム I様
スタイル別に見る|すべて
建築中レポート
- 1. 2021年01月23日
-
着工前打ち合わせ
今回のリフォームは別荘の水廻りを中心に行います。棟梁は 田中棟梁です。本日内部の様子と工事の進め具合を打ち合わせしました。完成まで丁寧に進めますので宜しくお願い致します。
- 2. 2021年01月25日
-
解体工事

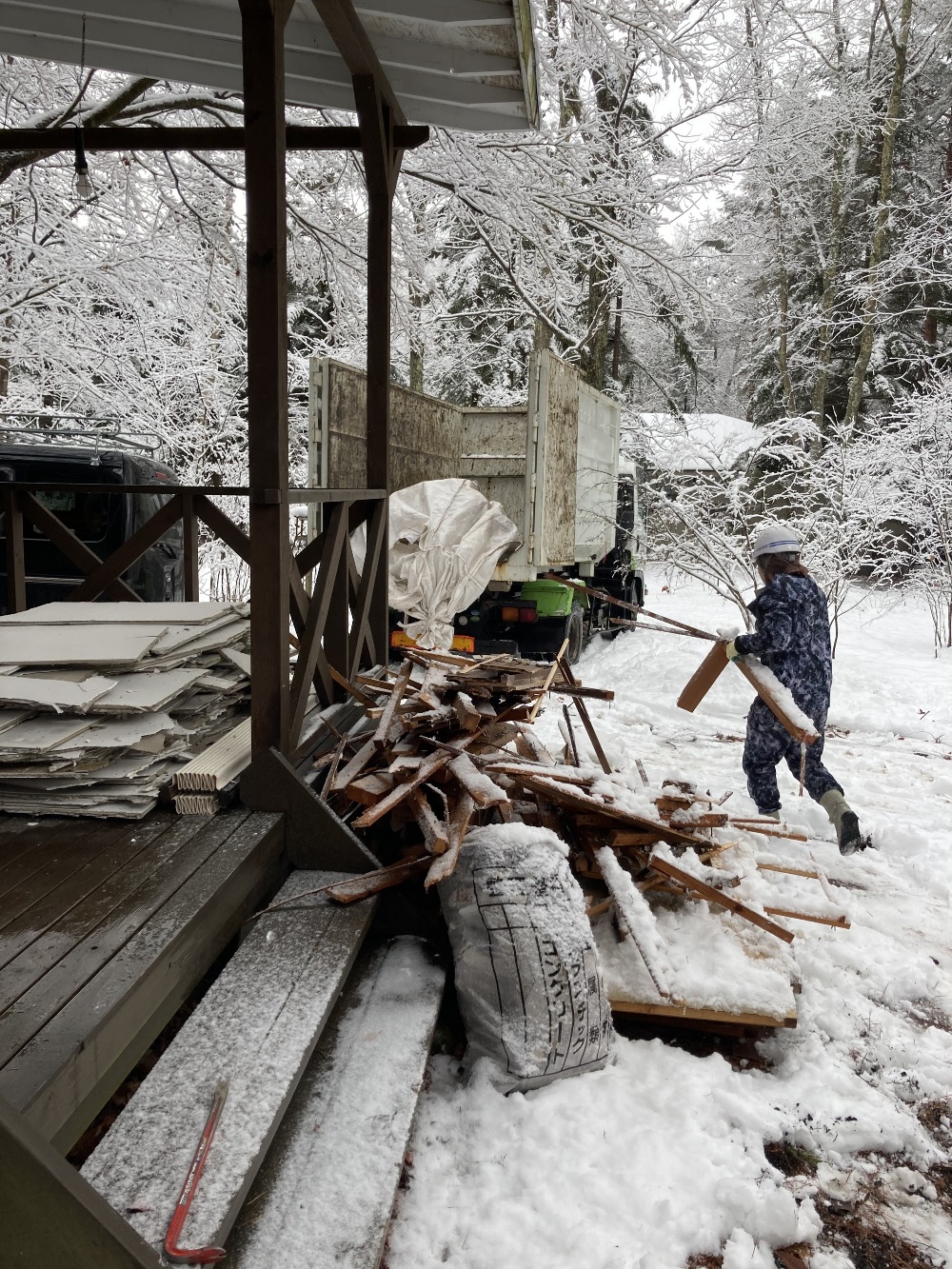

外に出した廃材をトラックに積み込みました。あいにくの雪のなり作業が大変ですが頑張っています。
- 3. 2021年01月27日
-
解体工事
浴室・洗面所・トイレの解体も本日で完了します。まとめで中廊下の壁・床・天井を解体しリビングが広くなります。

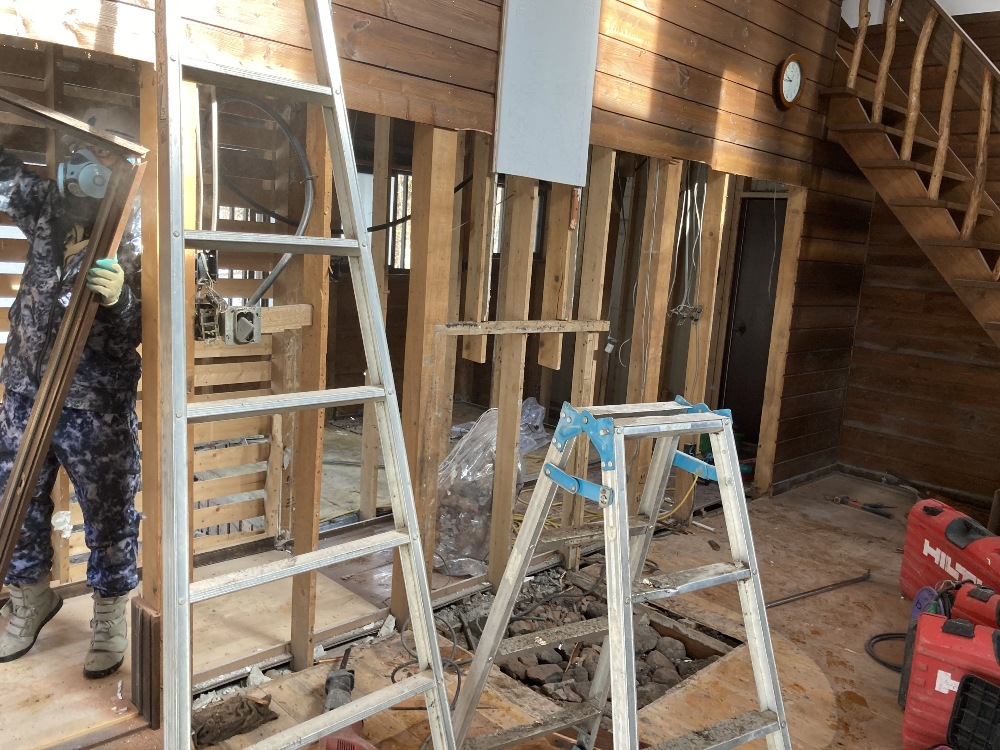

- 4. 2021年01月30日
-
木工事

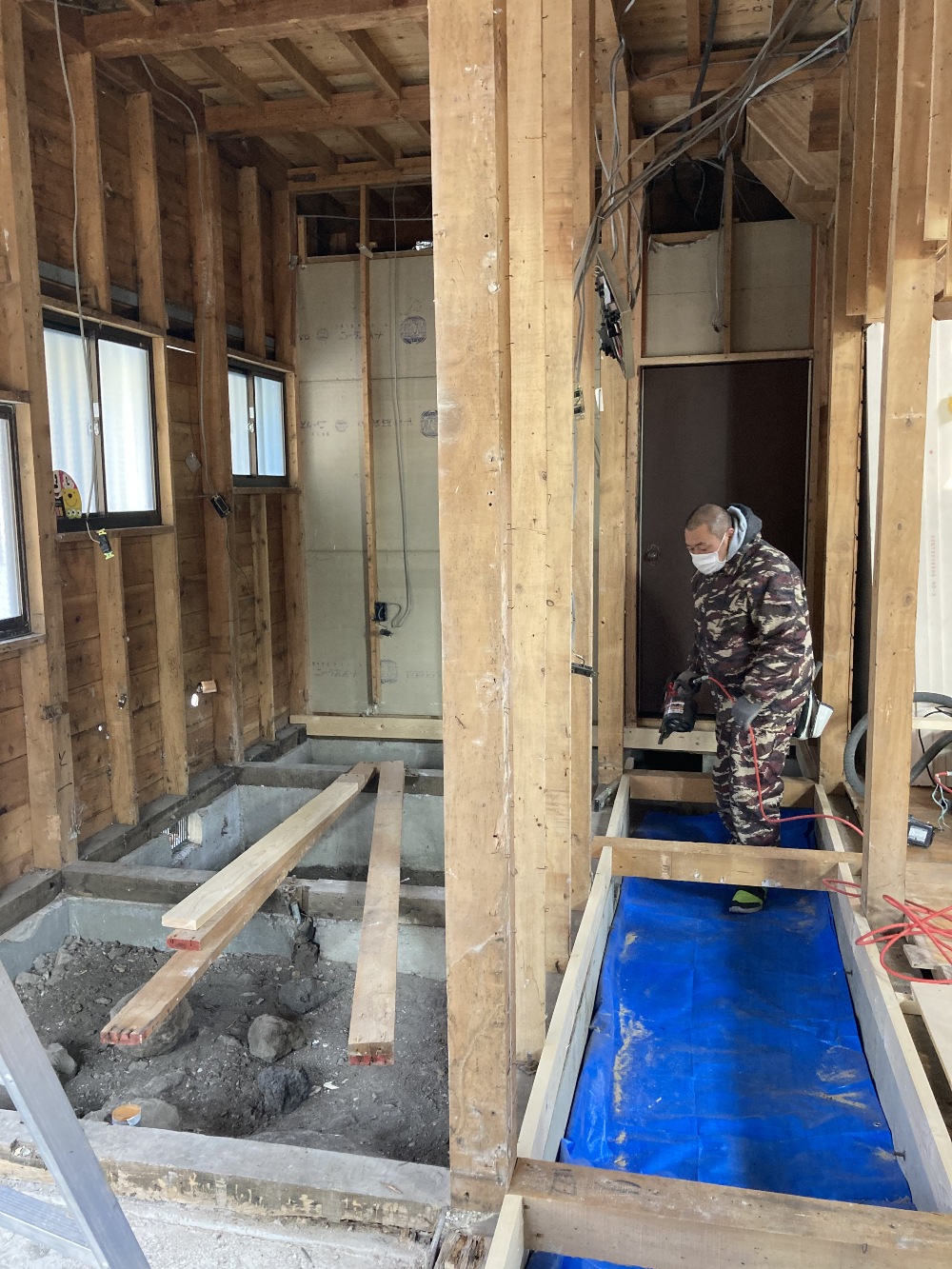

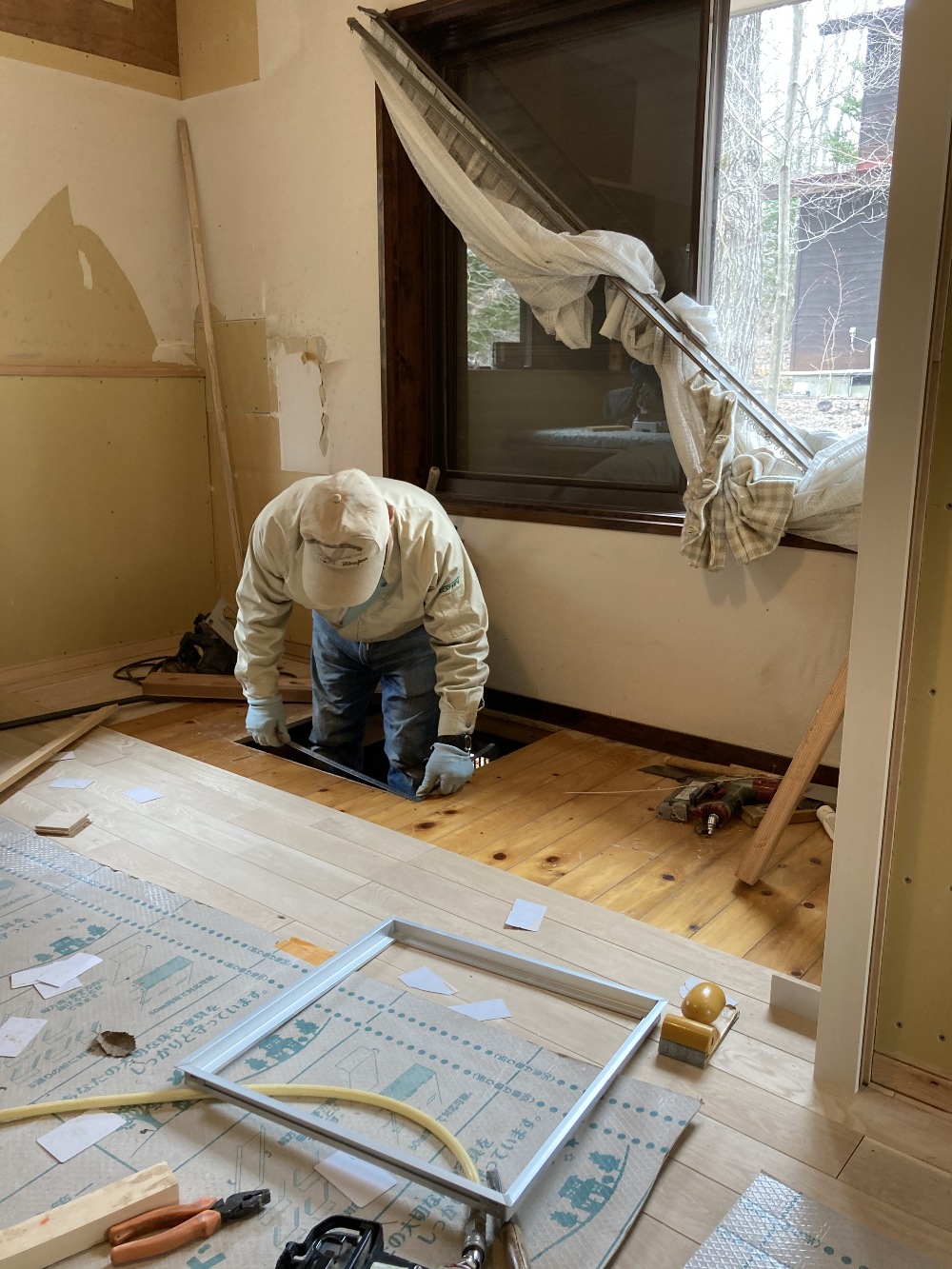

解体が無事終了して木工事で田中棟梁が作業を始めました。いつも通り柱・床のチェックの後床下地組より始めています。
- 5. 2021年02月03日
-
木工事

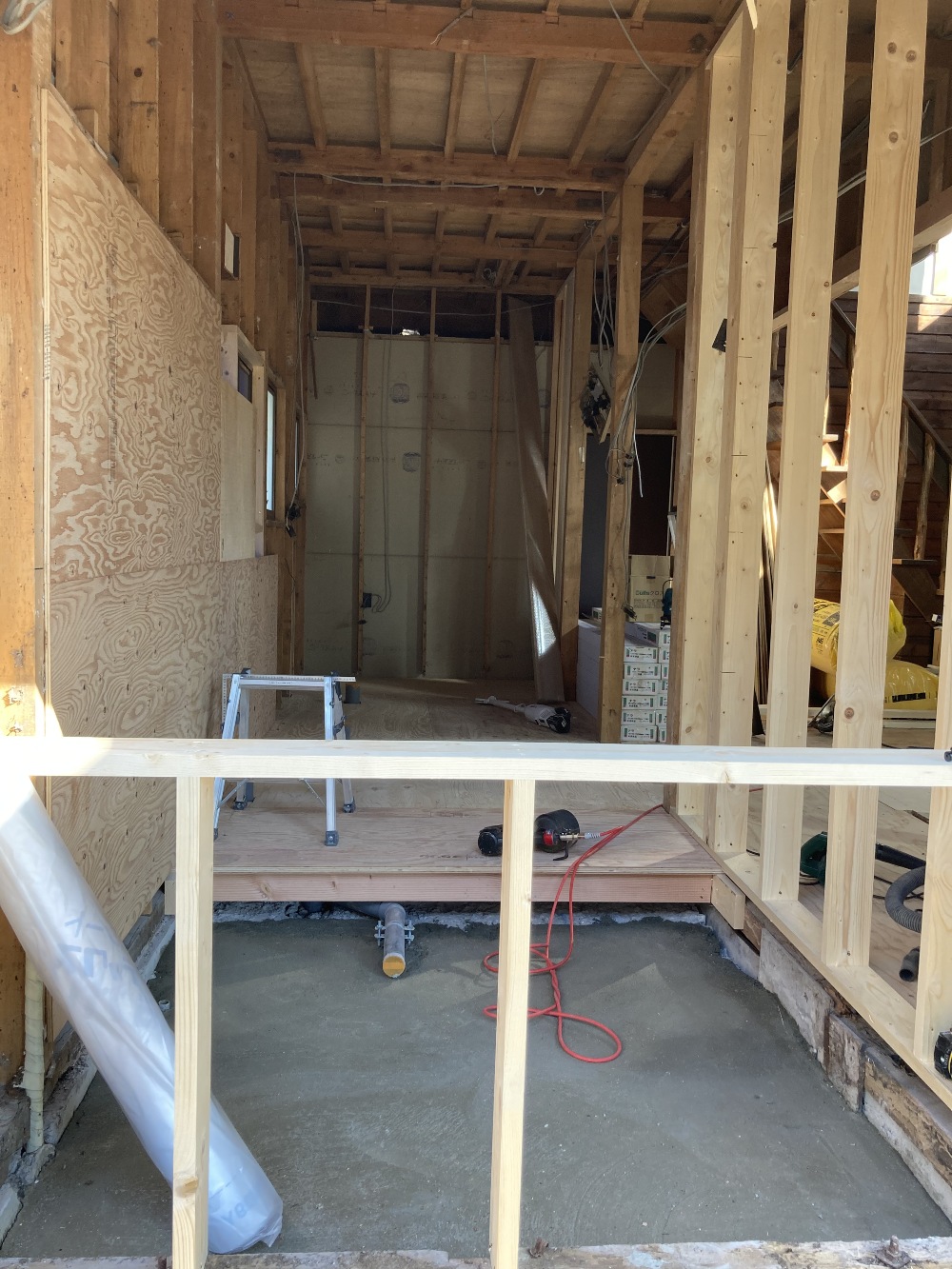

床下地張りがまとまりました。木工事は窓の高さなどを変える作業を進めています。
- 6. 2021年02月06日
-
設備配管工事
北面には設備配管が集中しています。点検補修などのメンテナンスをうまく出来る様工夫します。
- 7. 2021年02月10日
-
設備配管工事
木工事では水廻りの補修がほぼ終わり設備先行配管などもまとまりました。これでユニットバスなど設備機器の組み立てに入る前壁断熱工事を進めます。
- 8. 2021年02月12日
-
木工事

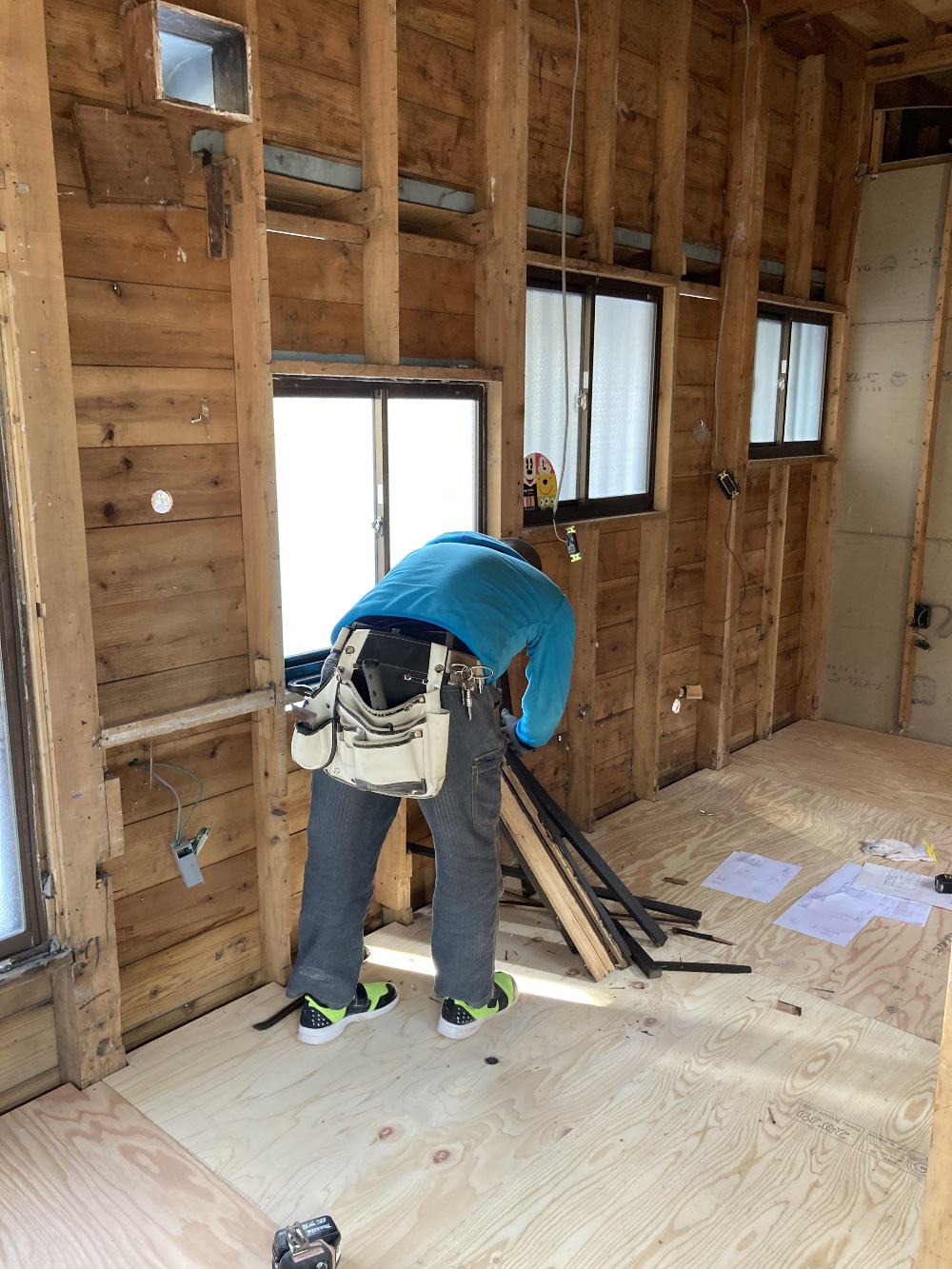

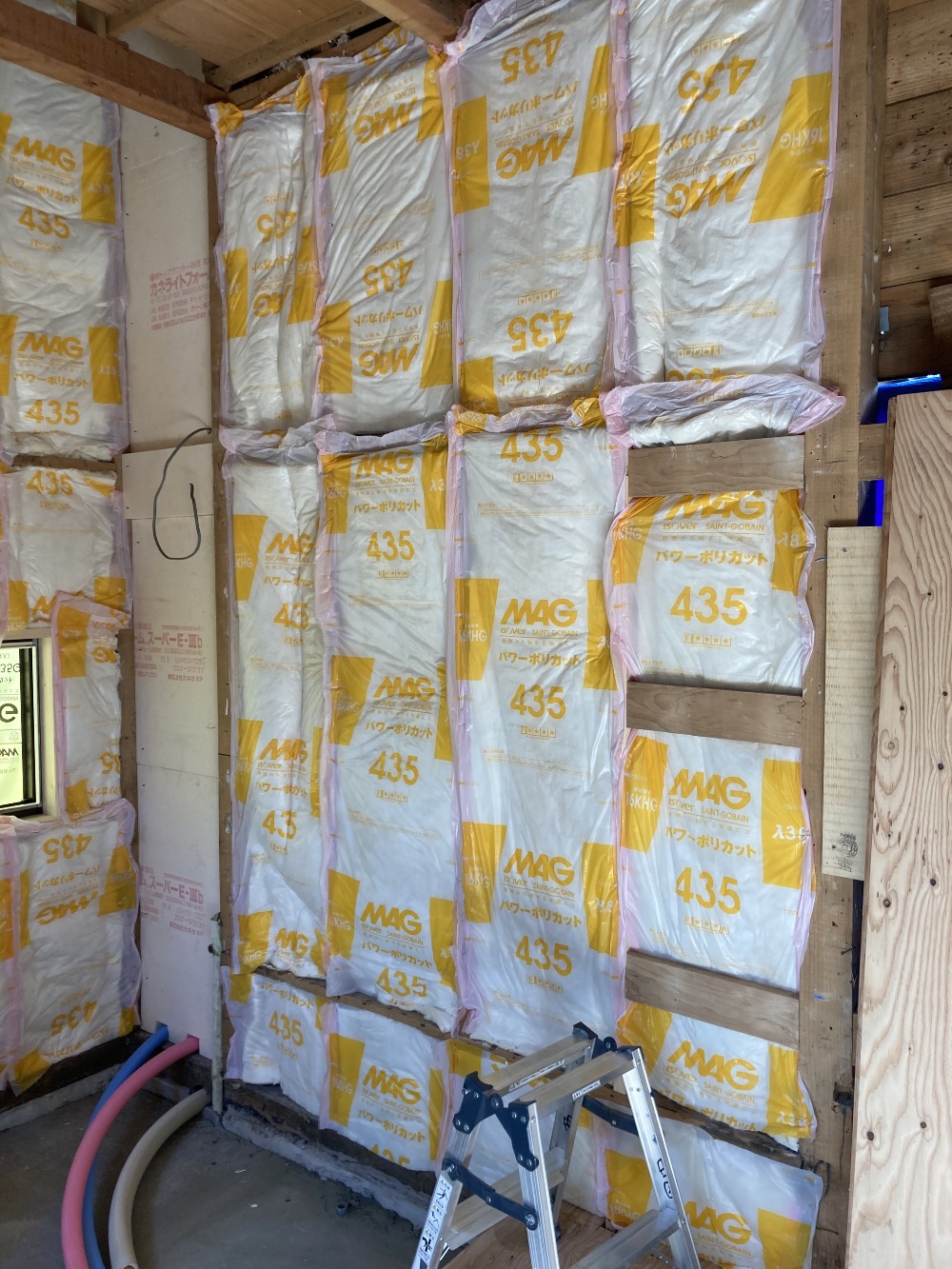

浴室部分の断熱材を充填しました。グラスール23㎏相当の100㎜です。
- 9. 2021年02月15日
-
組立工事

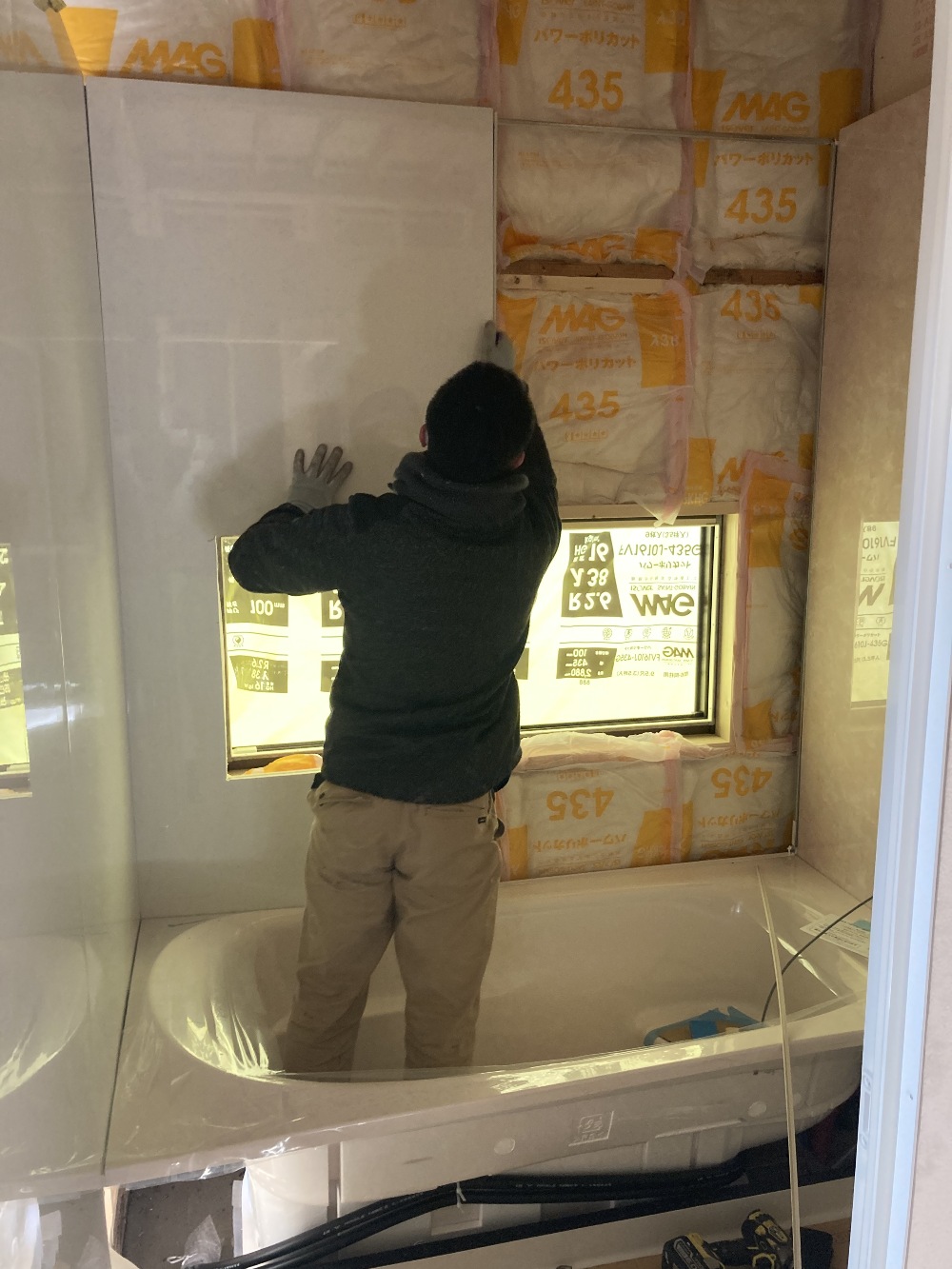

ユニットバスの組立を始めました。断熱材を確認しながら丁寧に仕事を進めます。
- 10. 2021年02月18日
-
清掃
現場では毎日掃除を欠かせませんリフォームは特に汚れてきたらすぐ掃除を心がけて貰ってます。掃除をすることで怪我など安全にもつながっているので一番大切な作業だと思います。
- 11. 2021年02月22日
-
木工事
リビング床張りを進めています。I様こだわりのナラの無垢無塗装品です。無塗装品は木目を修正できないのでより厳選された製品です。納入されて材もとても木目が綺麗です。良い材料を使うにあたり田中棟梁も丁寧に仕上げています。
- 12. 2021年02月25日
-
木工事

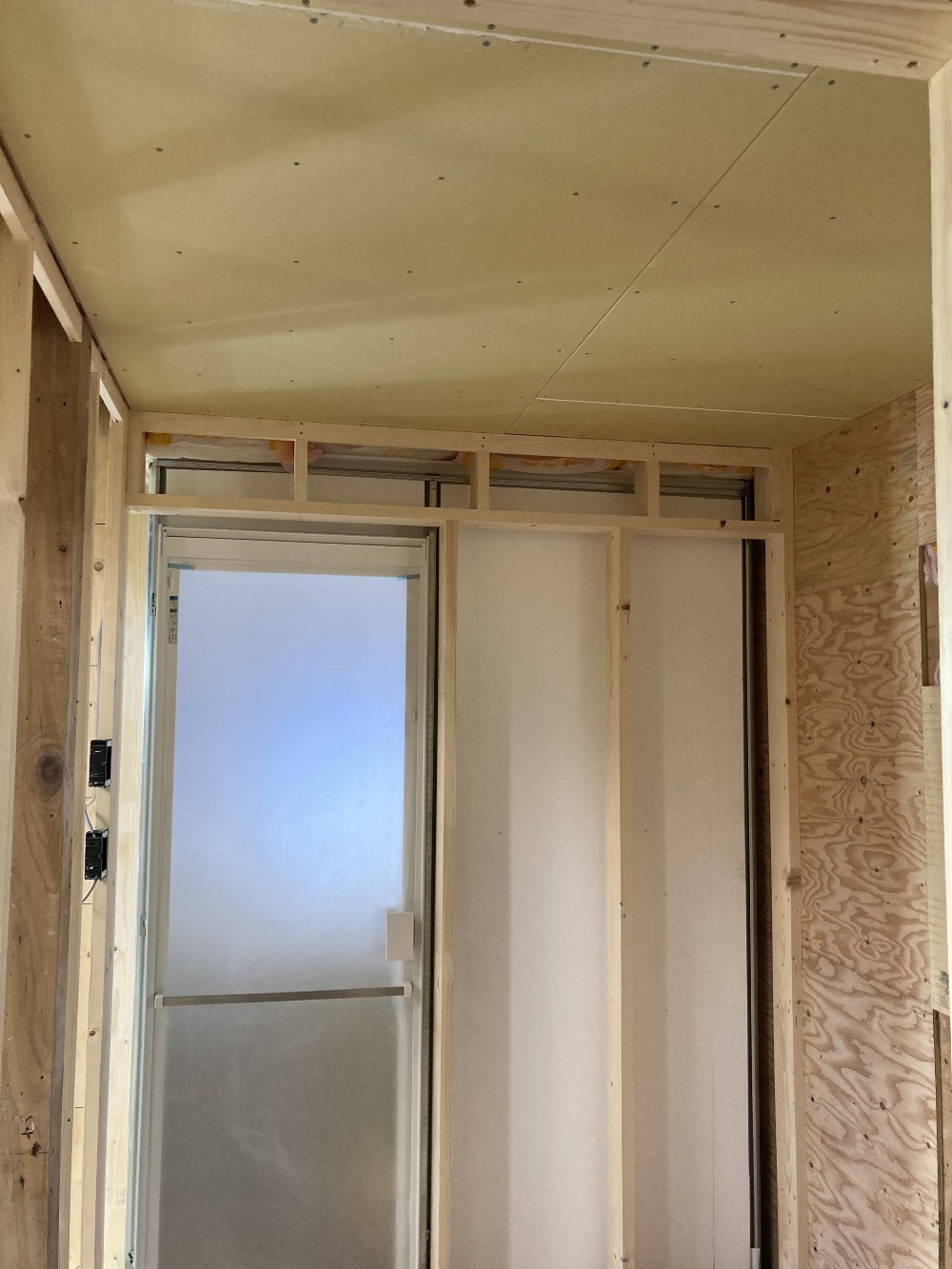

洗面所の天井プラスターボード張りが終わりました。引き続き開口枠壁張りへと進みます。
- 13. 2021年02月27日
-
木工事

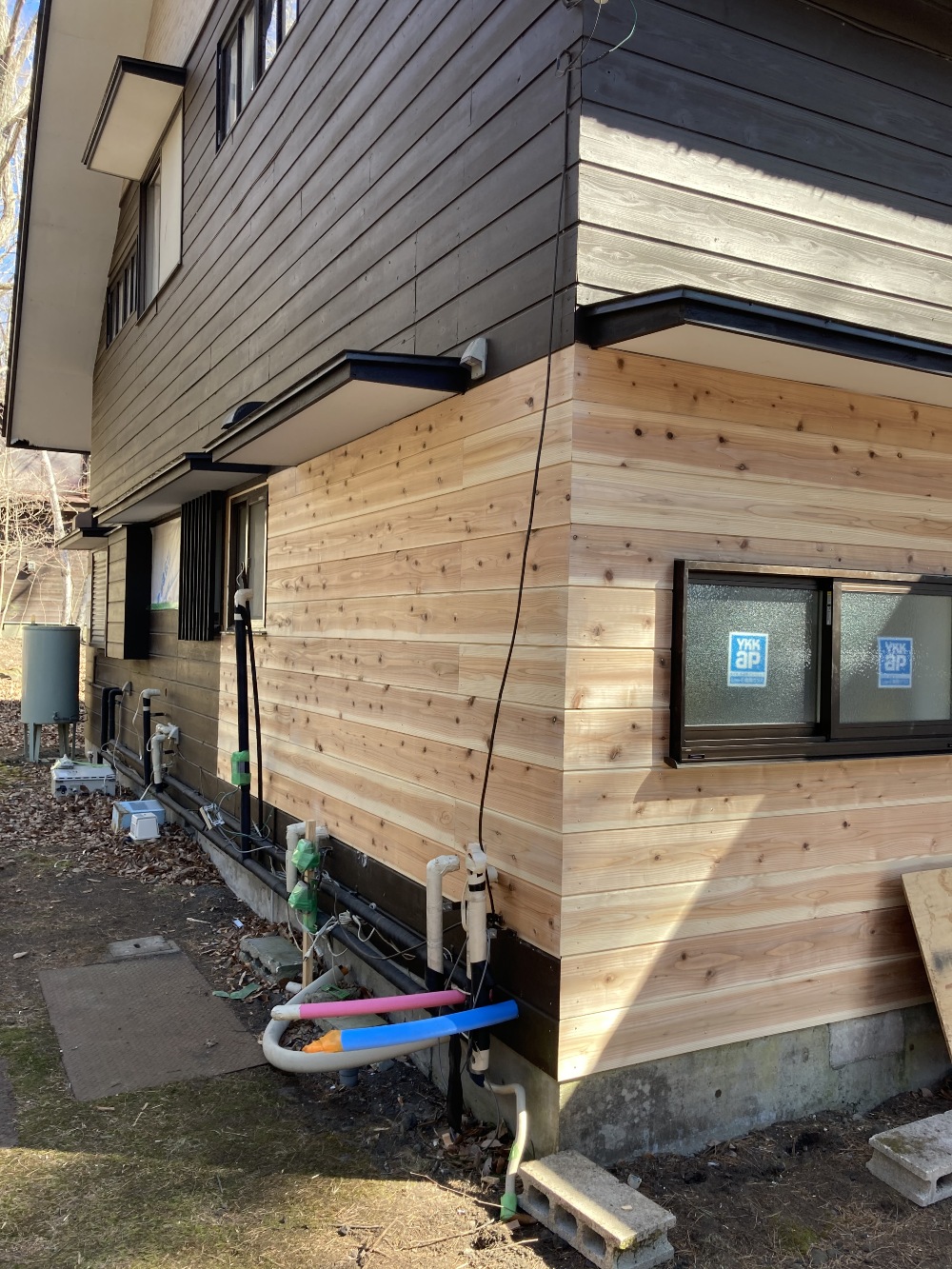

外部浴室洗面所にかけての板張りを進めています。外壁材を今回特注で造ってもらいました。現在は規格にない寸法なので発注から製作納品に三週間ほど掛かりました。
- 14. 2021年03月02日
-
電気工事

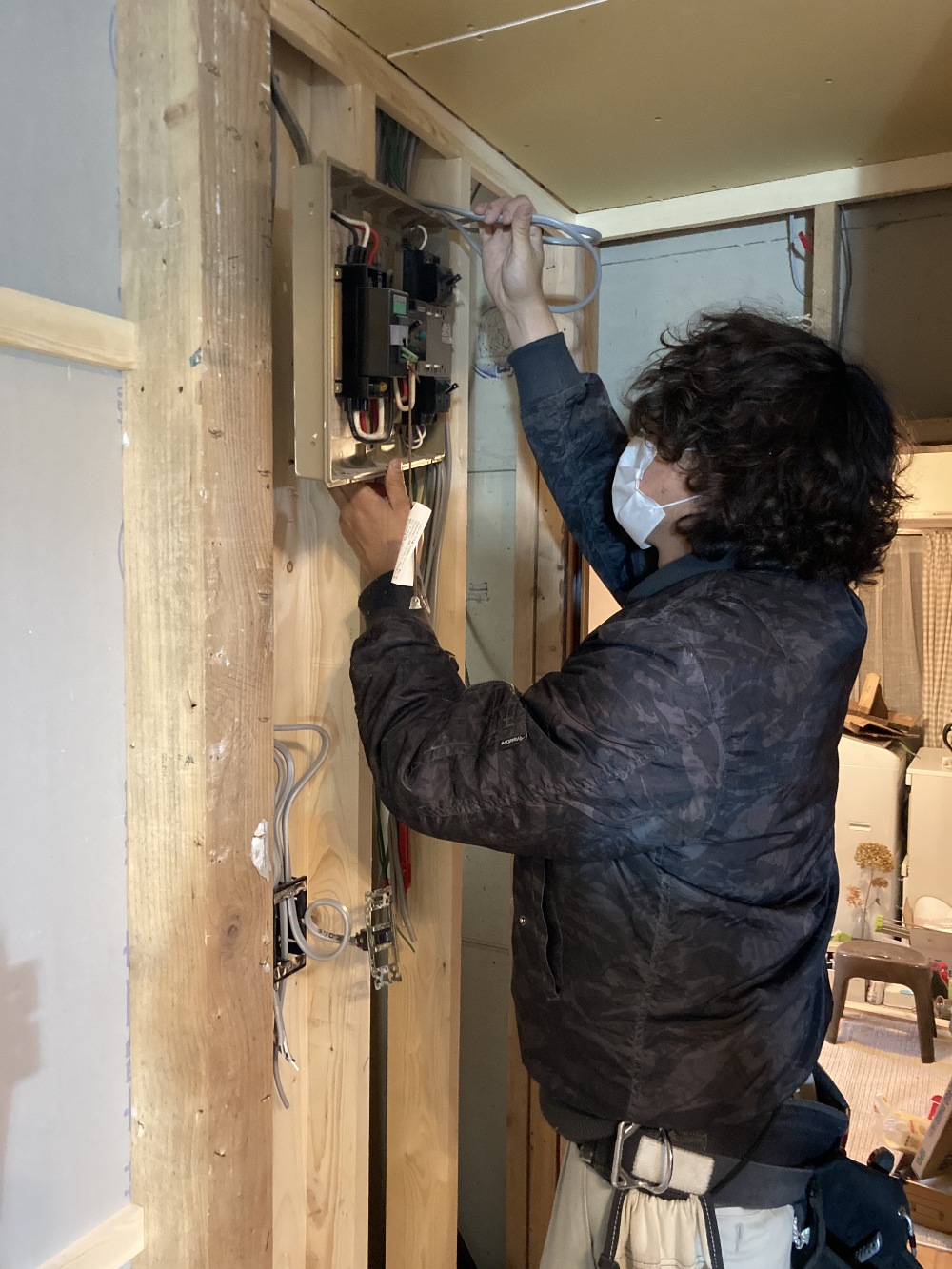

木工事の進捗に合わせ電気配線を進めました。昨今電気製品を多く使う様になり契約アンペアや回路など増やす事が多く成りました。
- 15. 2021年03月05日
-
木工事
久々の田中棟梁父の登場です。長年会社でもお世話に成っていますが現在もバリバリの現役で人一倍元気でこうして現場に来て頂くと引き締まるような気がします。
- 16. 2021年03月09日
-

木工事

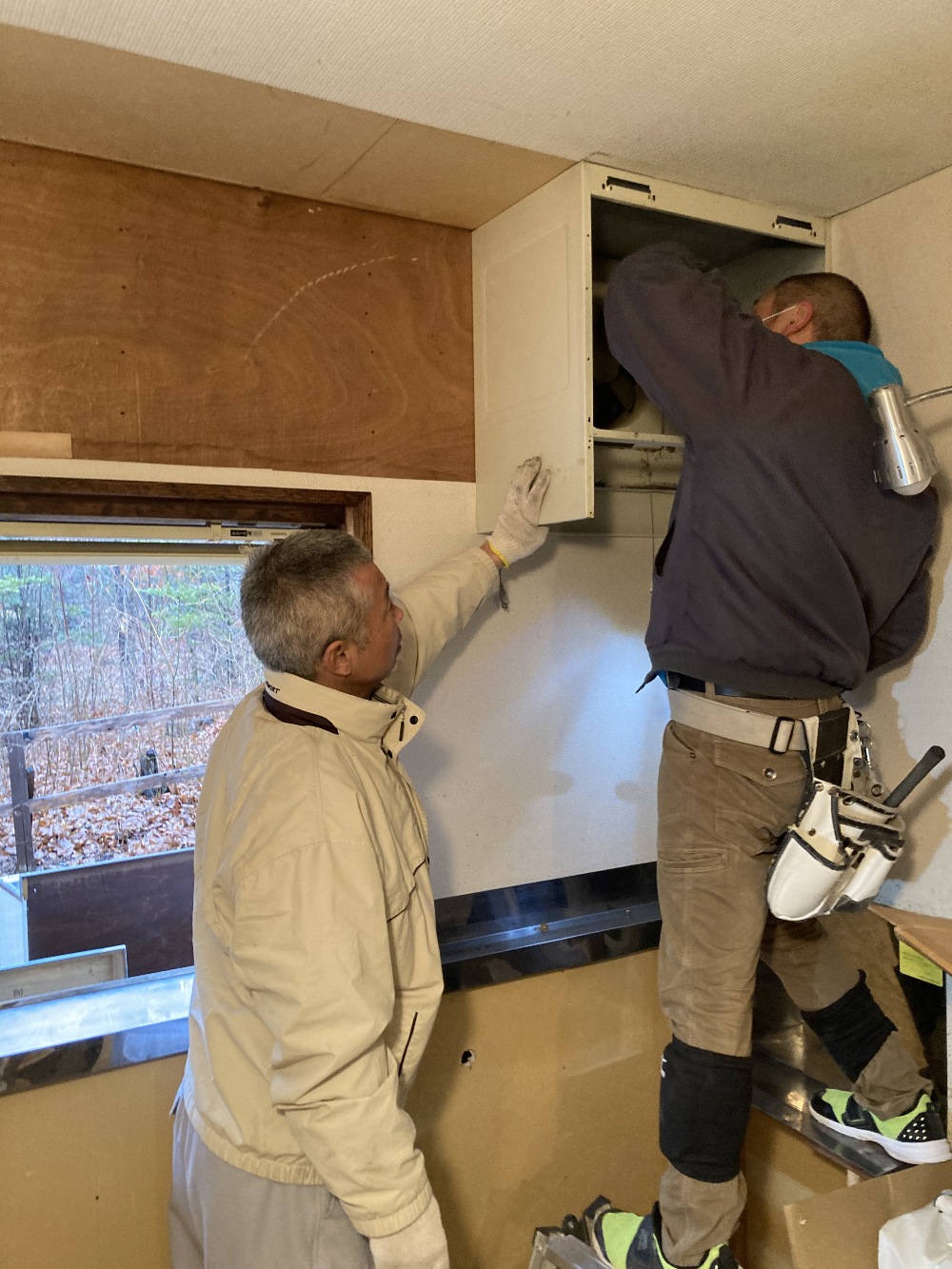

現状キッチンを解体します。浴室・洗面・リビングがほぼ終わり残り2室と成りました。
- 17. 2021年03月13日
-
木工事

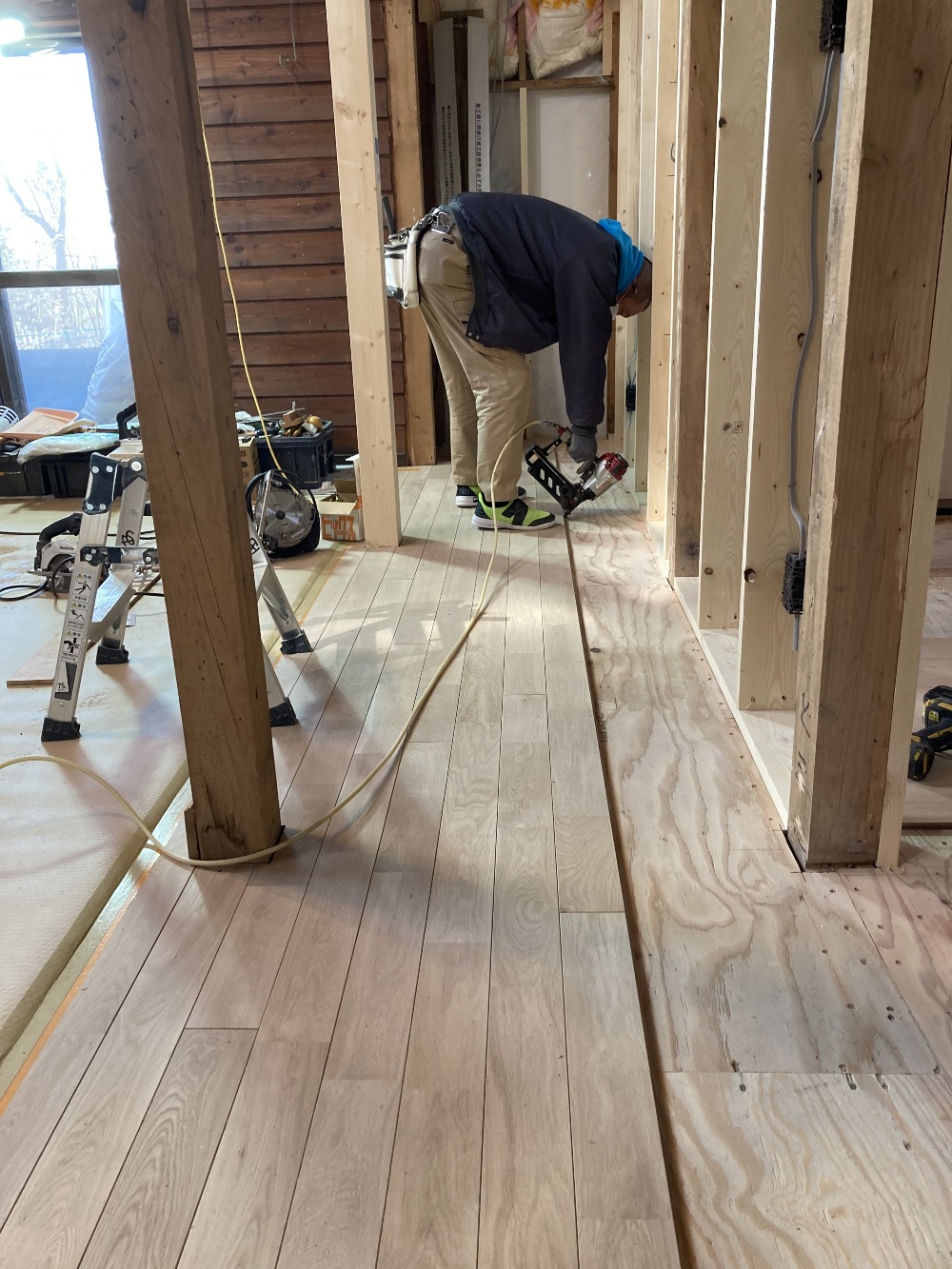

リビングが広く成りました。奥行きが増えただけで大分様子が変わります。
- 18. 2021年03月17日
-
木工事

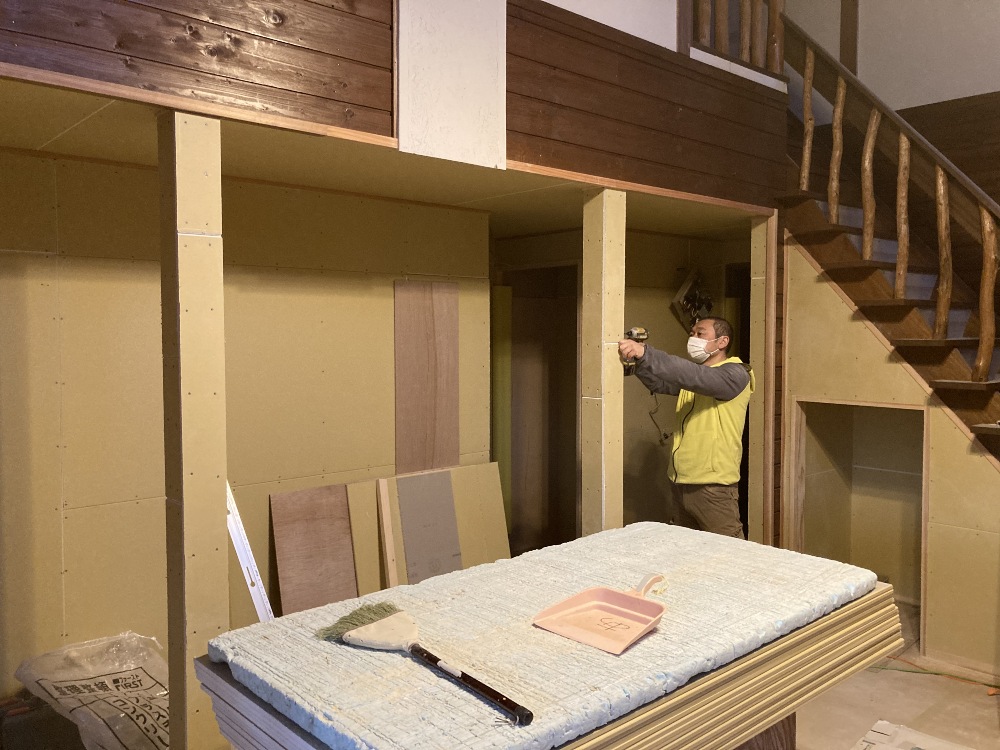

今回の改修でキッチンを南の部屋に移動する際必要のない柱も抜くために天井を解体します。この位置に間仕切りの引戸を取り付ける予定です。
- 19. 2021年03月23日
-
木工事

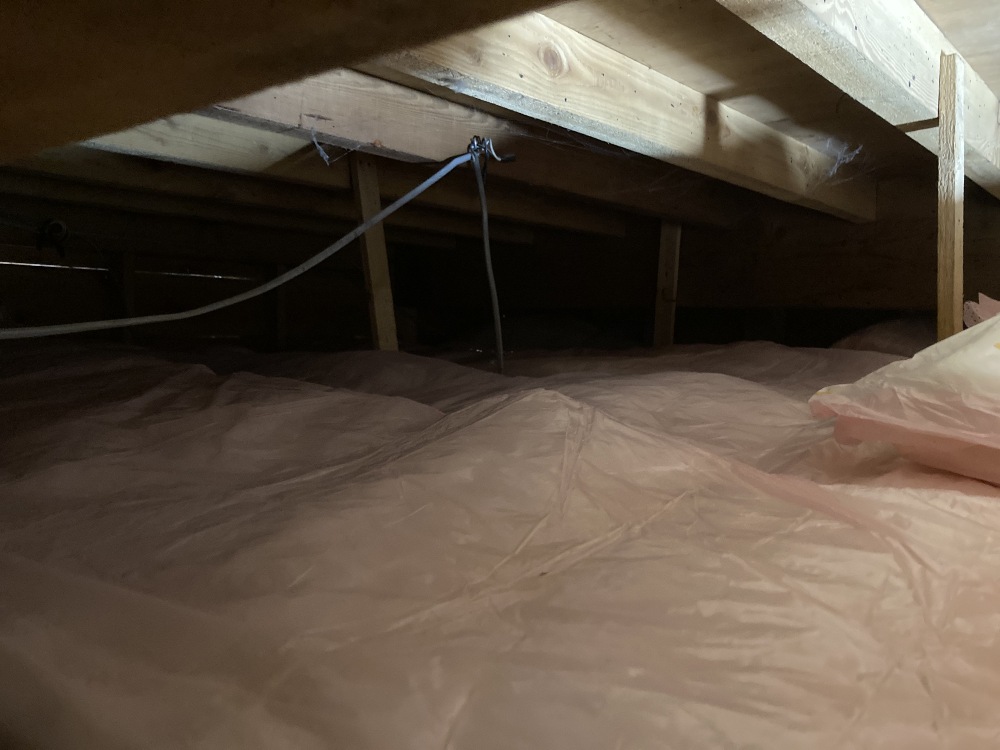

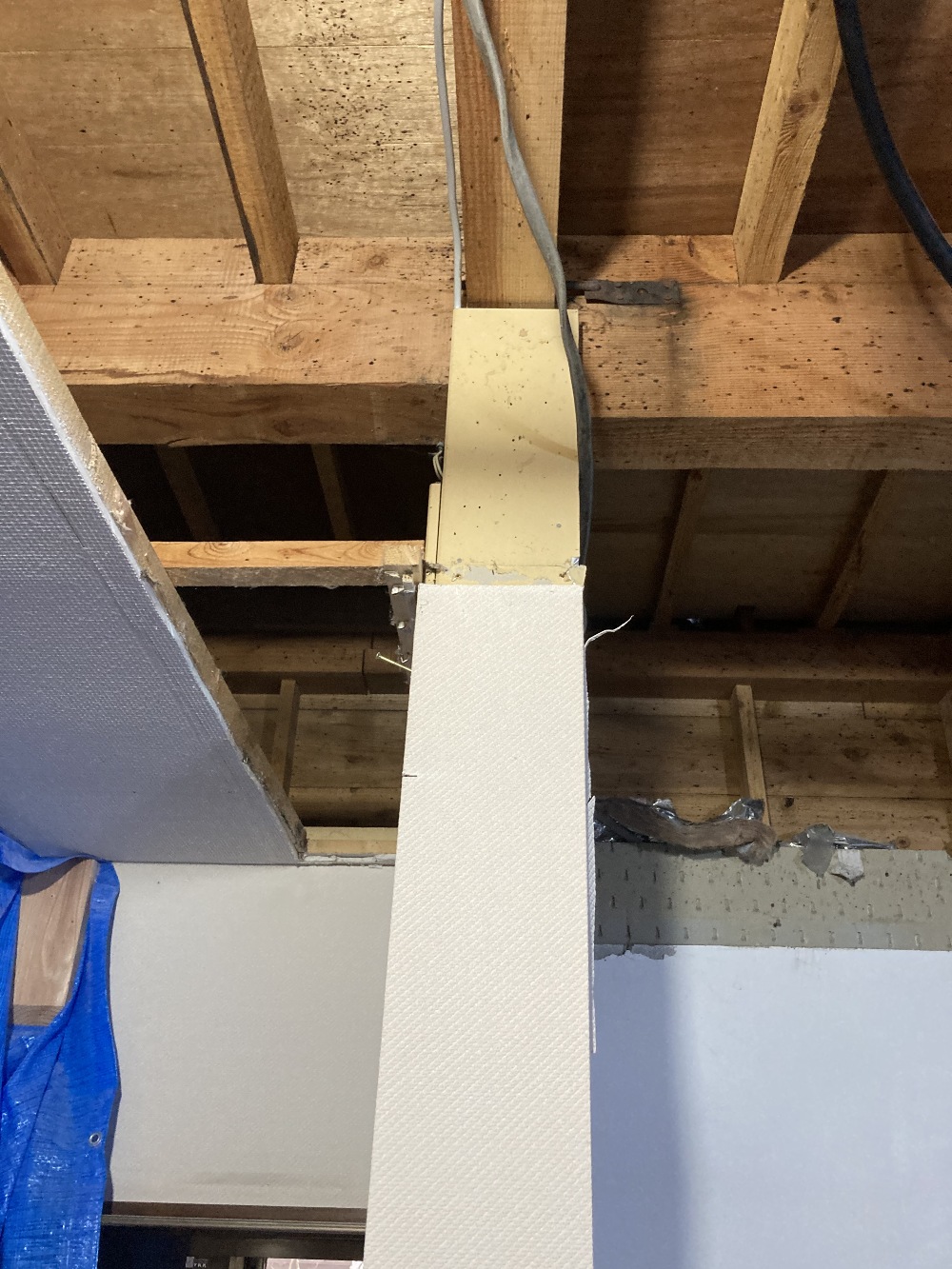

剥いだ天井には断熱材を2重に敷き込みました。部屋が暖かくなるだけで無く2階の音も軽減されるでしょう。
- 20. 2021年03月25日
-
設備配管工事

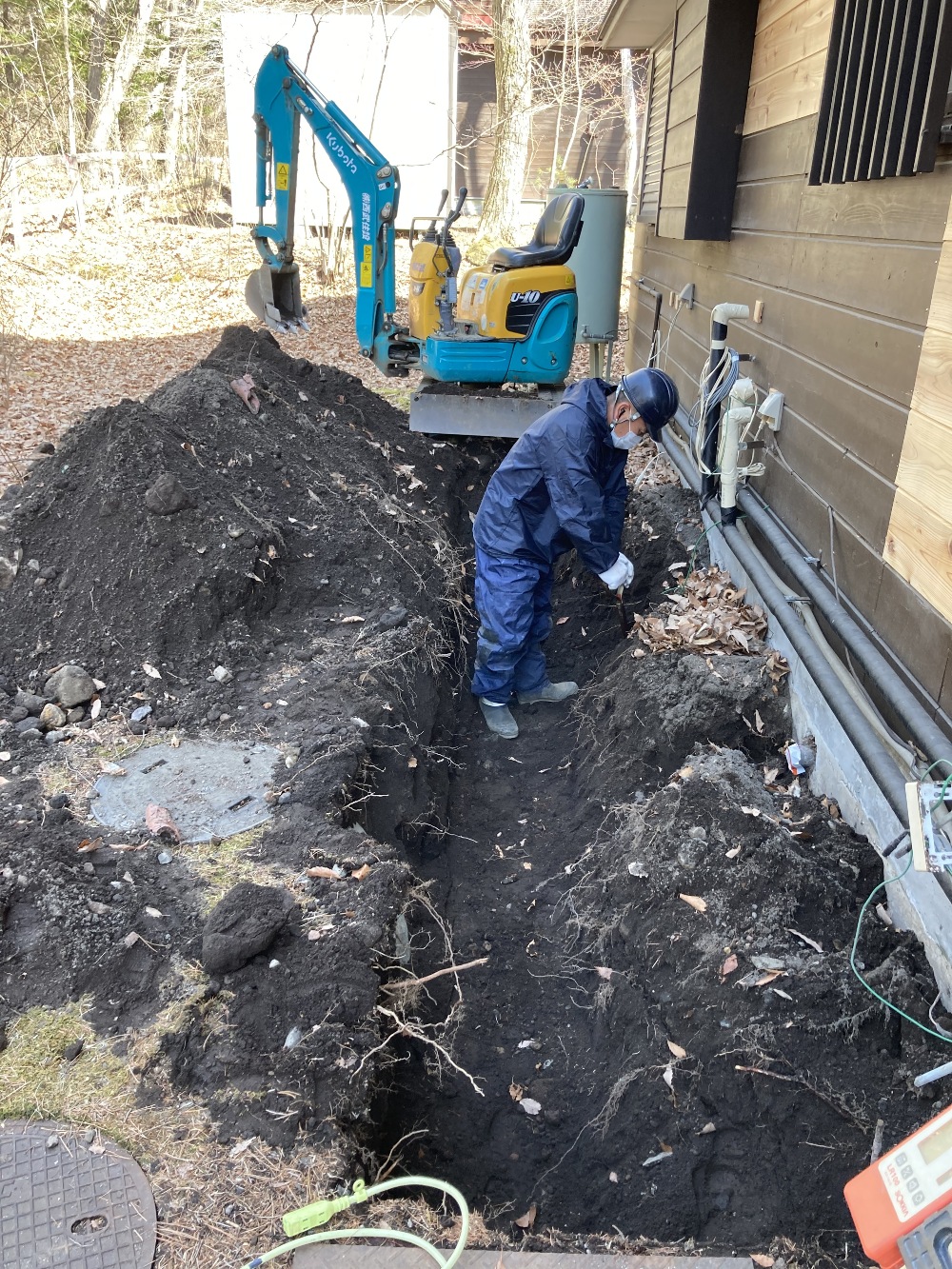

外部では例年より大分暖かいので設備配管を進めました。今回は合併浄化槽を使用し水栓化の工事も行います。
- 21. 2021年03月29日
-
木工事
木工事も終盤に入りました。壁・天井補修も終わり床張りで完成です。
- 22. 2021年04月02日
-
木工事
木工事が終了しました。これから仕上げの工程に入り今月末には全ての工事が完了です。
- 23. 2021年04月07日
-
内装工事

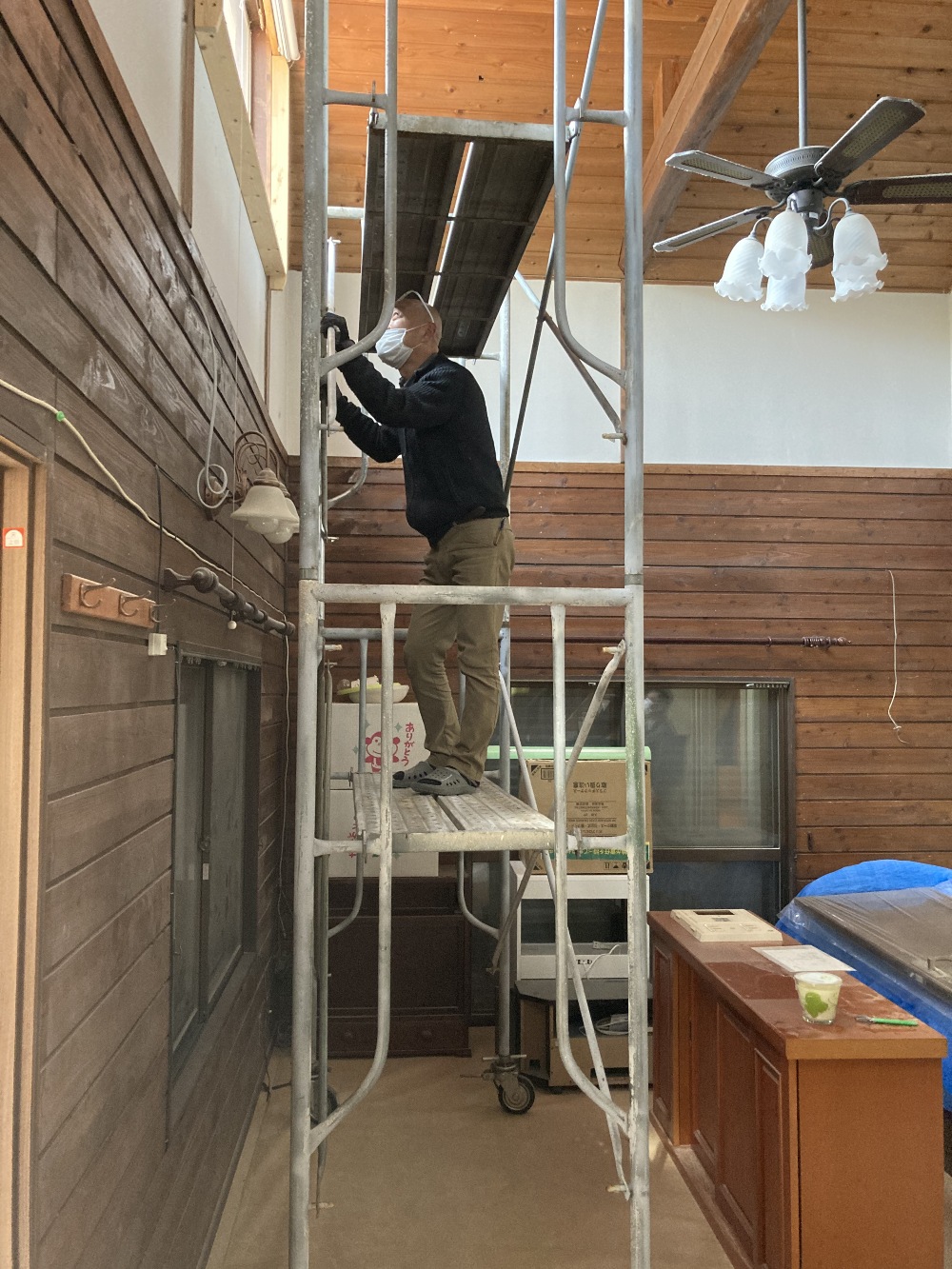

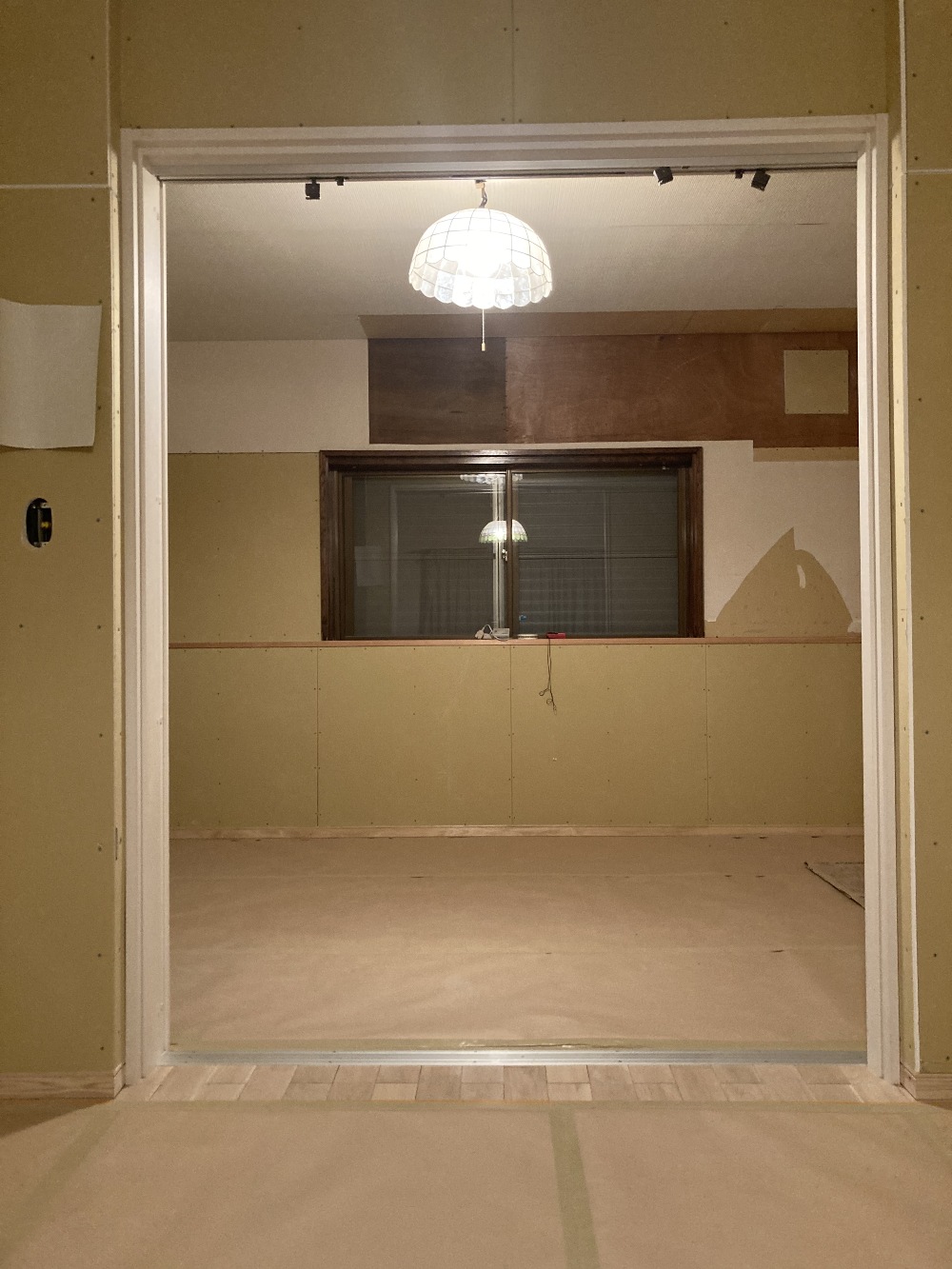

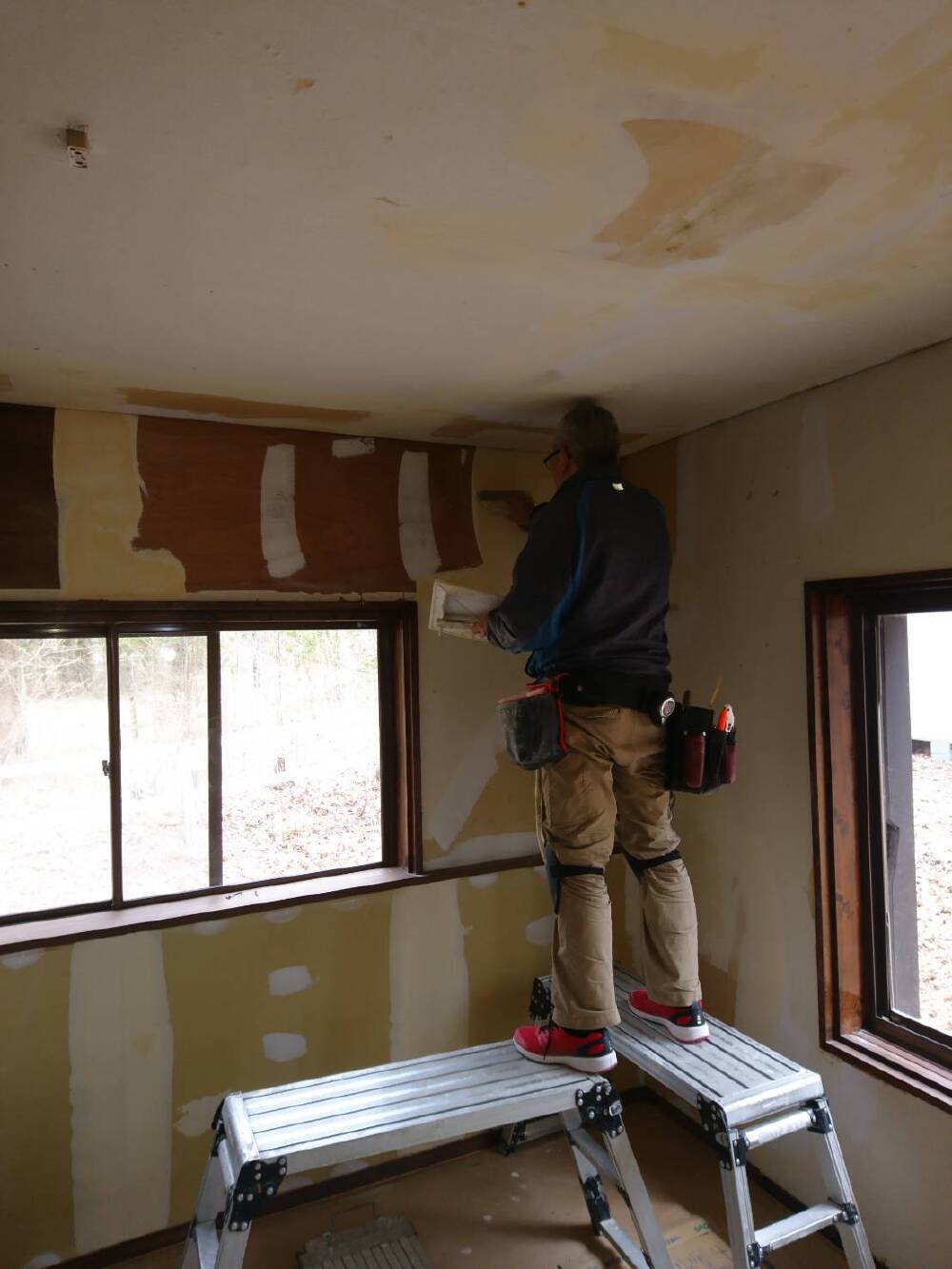

内装工事の打ち合わせとついでに嵌め殺し窓を断熱するのに足場を組み立てました。

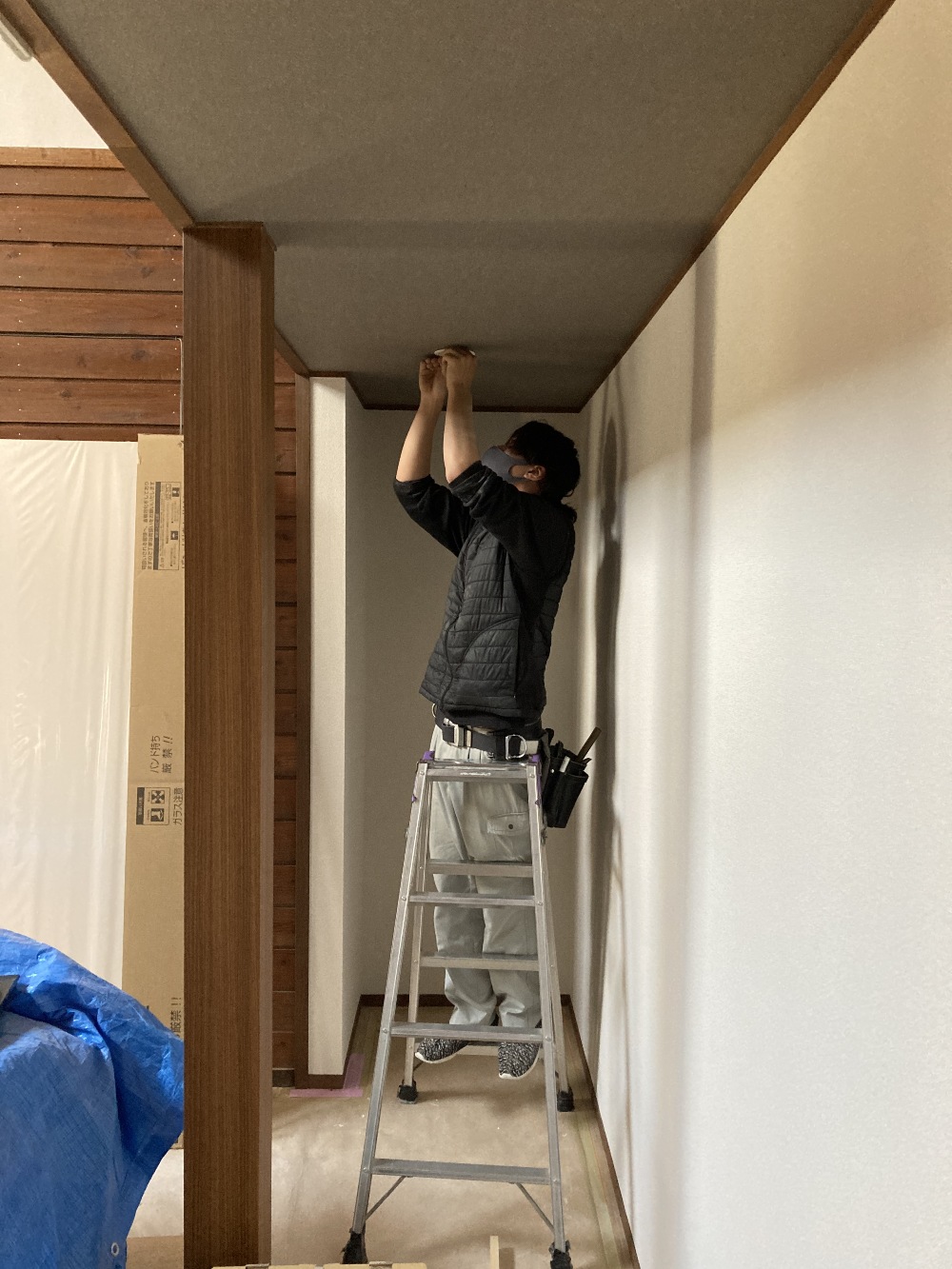

- 24. 2021年04月12日
-
木工事
木工事も最終寝室の床張りが終わり全て終了です。田中棟梁いつもながら丁寧な仕事有難うございます。
- 25. 2021年04月14日
-
内装工事
内装工事が進んでいます。寝室の天井壁ですが仕上がりが楽しみです。
- 26. 2021年04月16日
-
内装工事

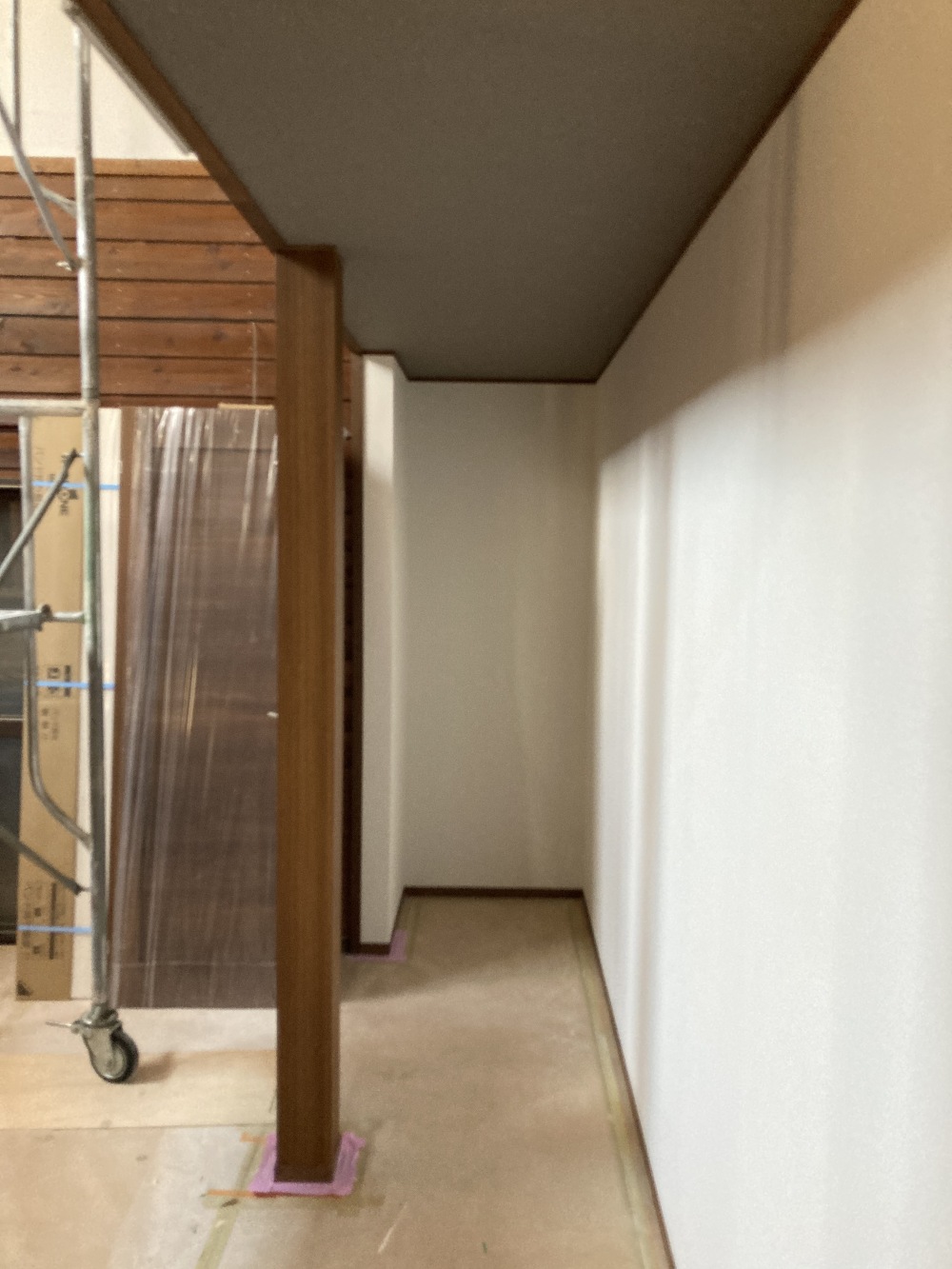

リビング内装が終わりました一部天井の色を落ち着いた雰囲気にしています。
- 27. 2021年04月19日
-
内装工事
内装工事も本日終了します。大分部屋の雰囲気も明るく成りました。
- 28. 2021年04月21日
-
組立工事
内装工事が終わりキッチン組立作業です。I様こだわりのキッチンはWOOD ONEのスイージー無垢の扉です。
- 29. 2021年04月22日
-

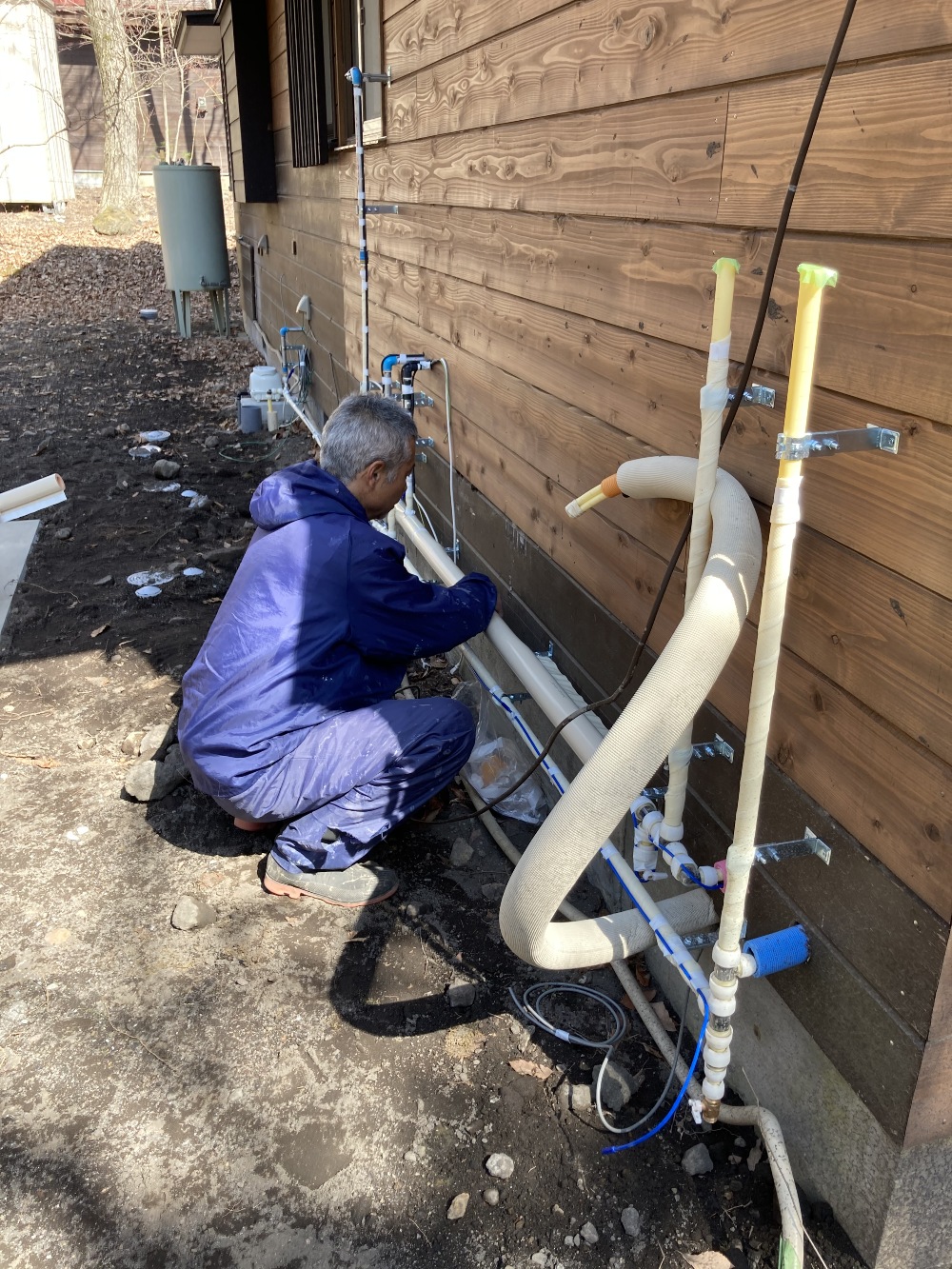

設備配管工事
外部も保温工事と器具取付を進めています。寒冷地なので保温については慎重かつ丁寧に行いました。
- 30. 2021年04月24日
-
鋼製建具工事

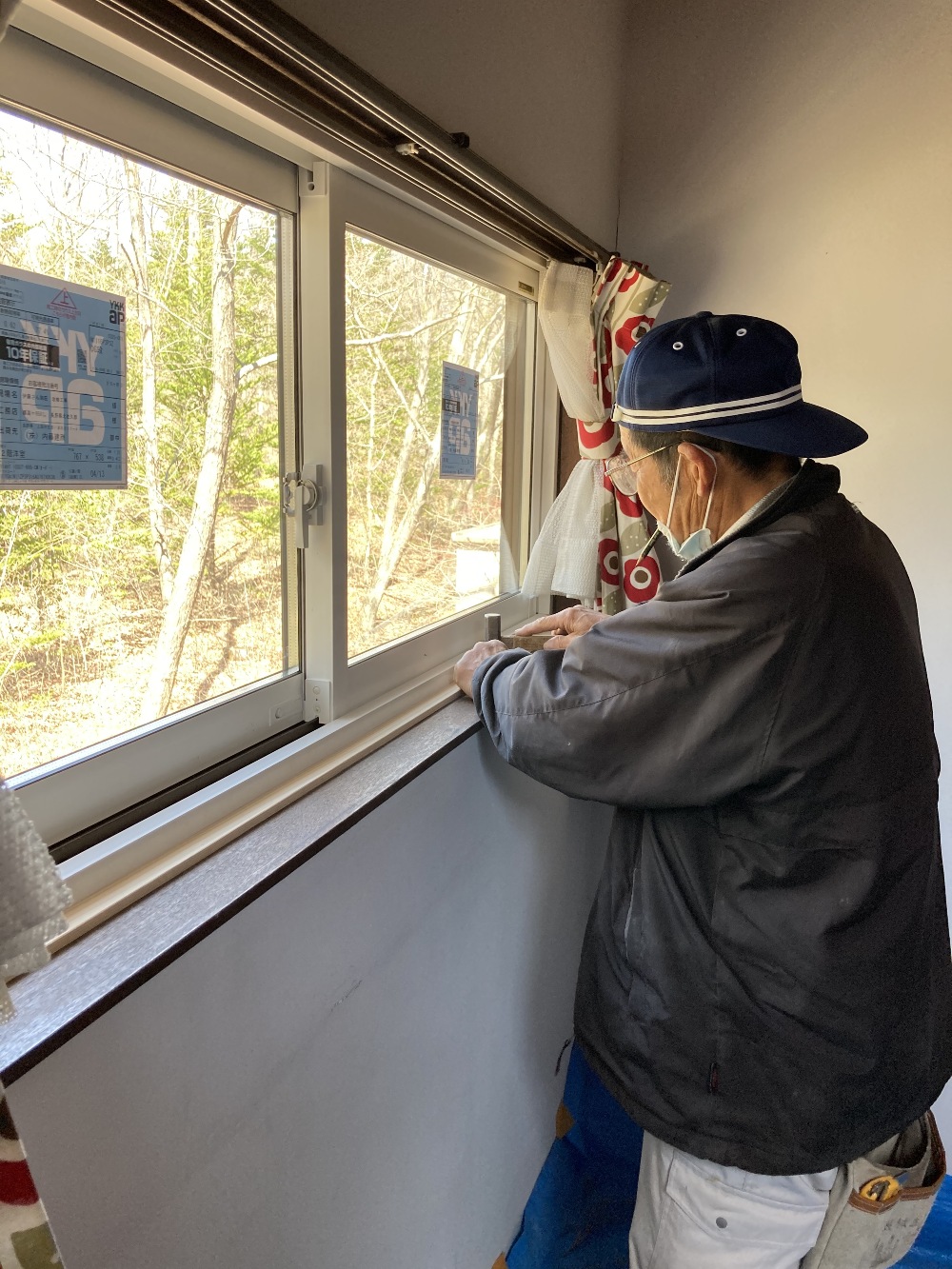

断熱窓を取付ました。気温の下がる地域では窓の断熱は重要です。
- 31. 2021年04月26日
-
電気工事
照明器具を取付電気工事が完了します。全て電球色のLEDを中心に雰囲気を重視した照明を選びました。
- 32. 2021年04月28日
-
塗装工事
いよいよ最後の仕上げ床塗装を始めました。これで全ての工事が終わります。リビングは広くなり床も無垢のナラ材を使用し自然な雰囲気がとても良い部屋に仕上がりました。
- 33. 2021年05月06日
-
完成

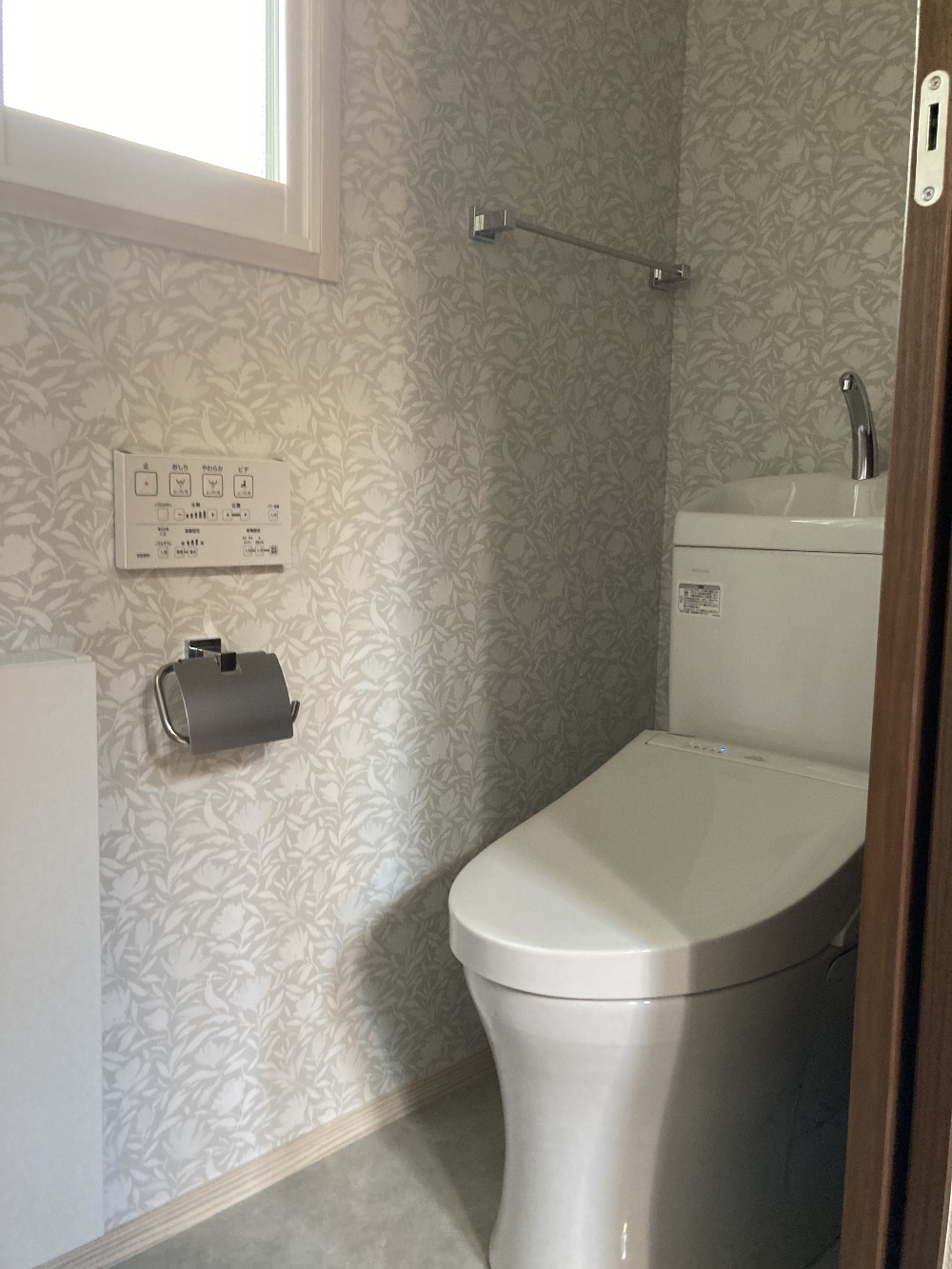

I様の別荘が完成しました。トイレの便器も新しく成り快適に成りました。
- 34. 2021年05月07日
-
完成

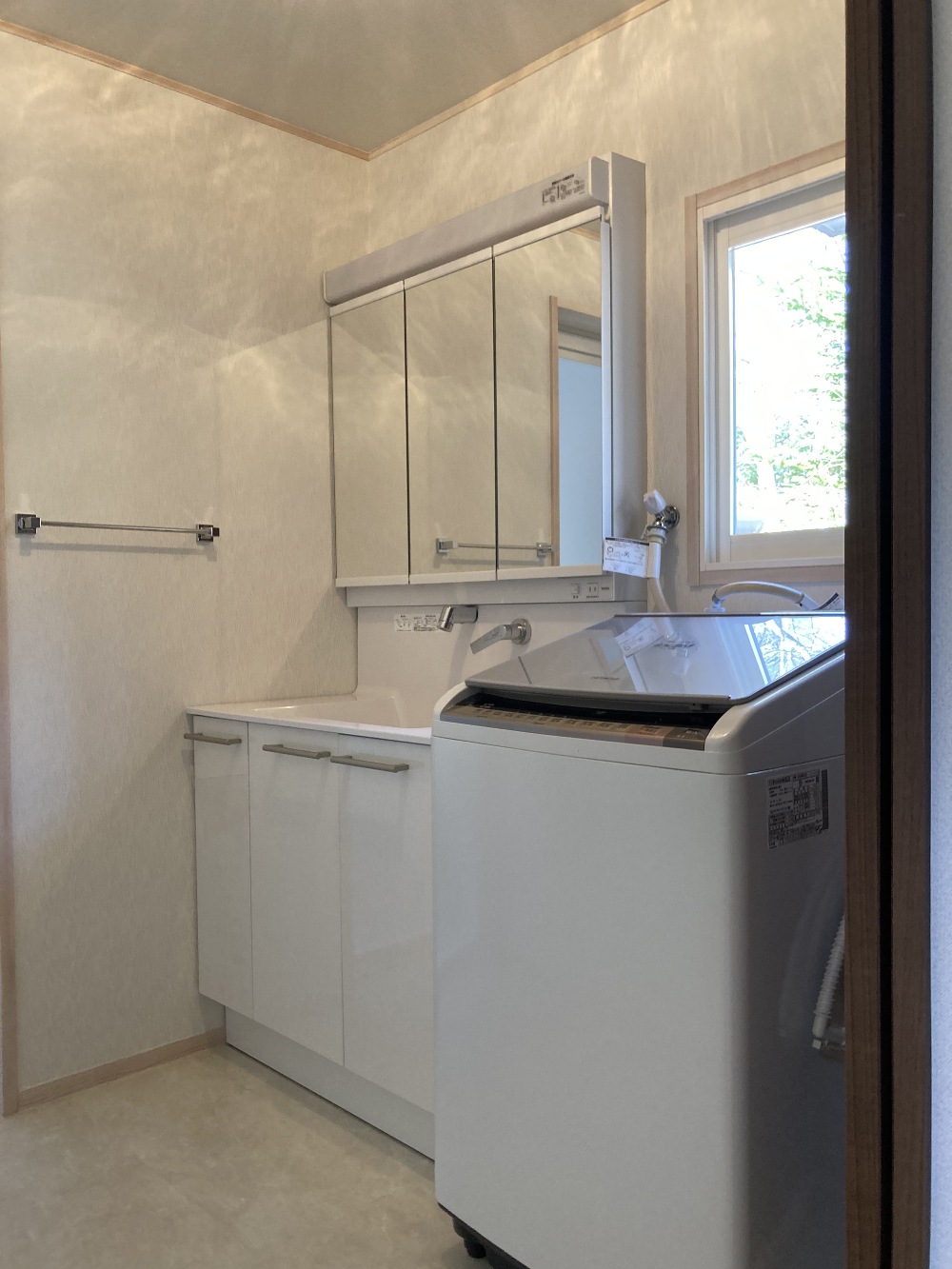

洗面所室内を今までより45cmほど広げ幅90cmの洗面化粧台設置出来る様に成りました。窓も鏡の位置まで上にあげたので洗濯機の納まりも改善されました。
- 35. 2021年05月07日
-
完成

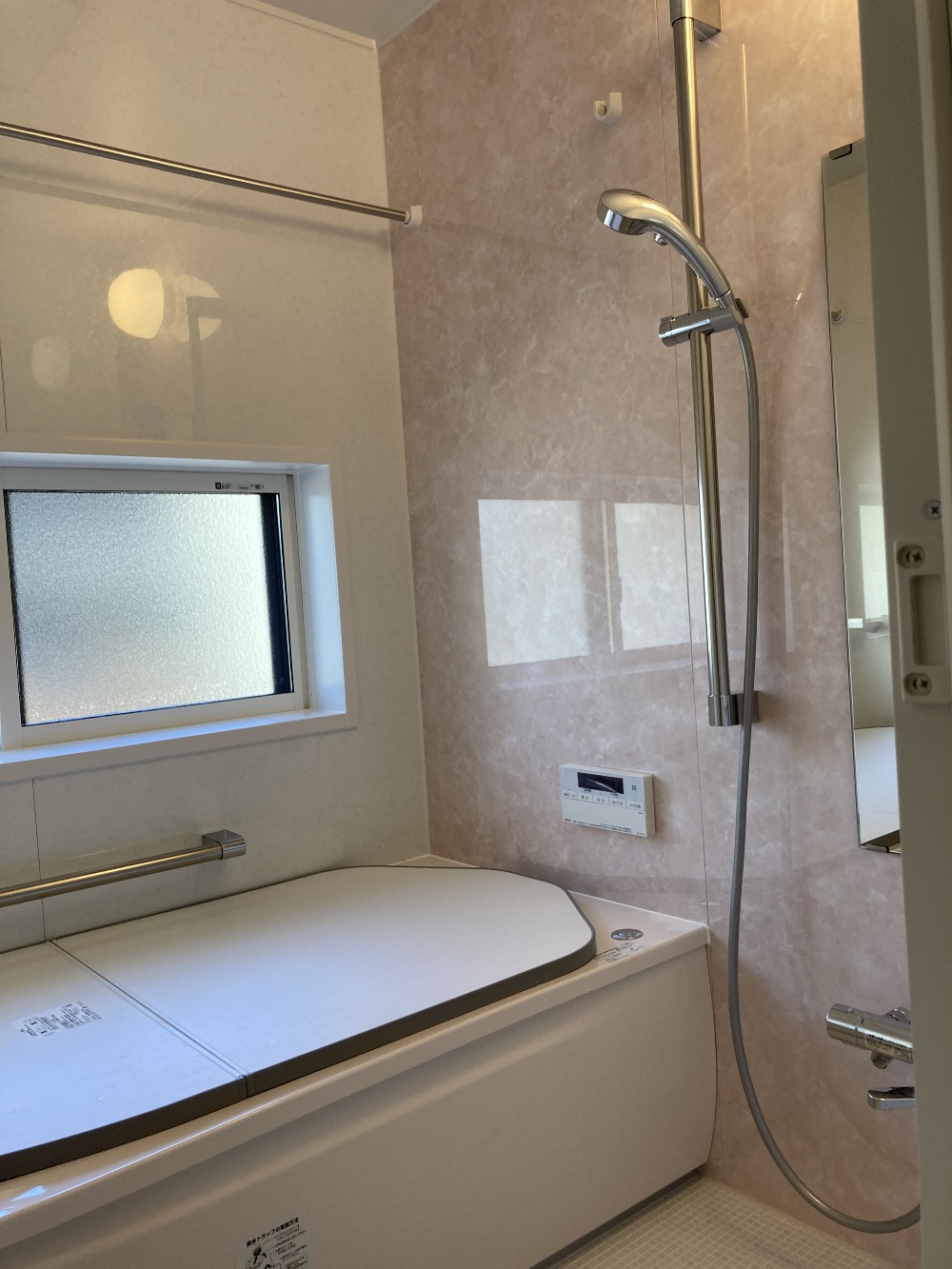

浴室はタイル造り風呂からユニットバスに換え断熱性能が格段に上がりました。また天井には暖房機を設置したので更に快適です。
- 36. 2021年05月07日
-
完成

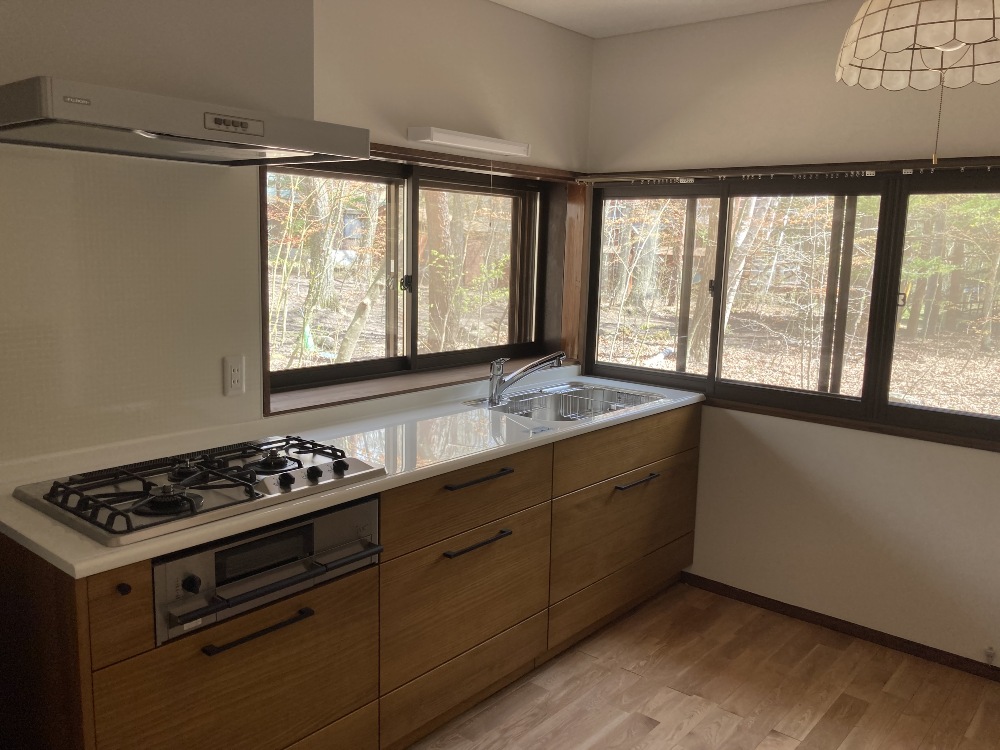

キッチンはI様こだわりの無垢の扉を使用した製品を設置しました。ガス調理台もエルディッグの火力の大きな物を選んでいます。景色を観ながら調理が出来るなんて贅沢ですね。
- 37. 2021年05月07日
-
完成

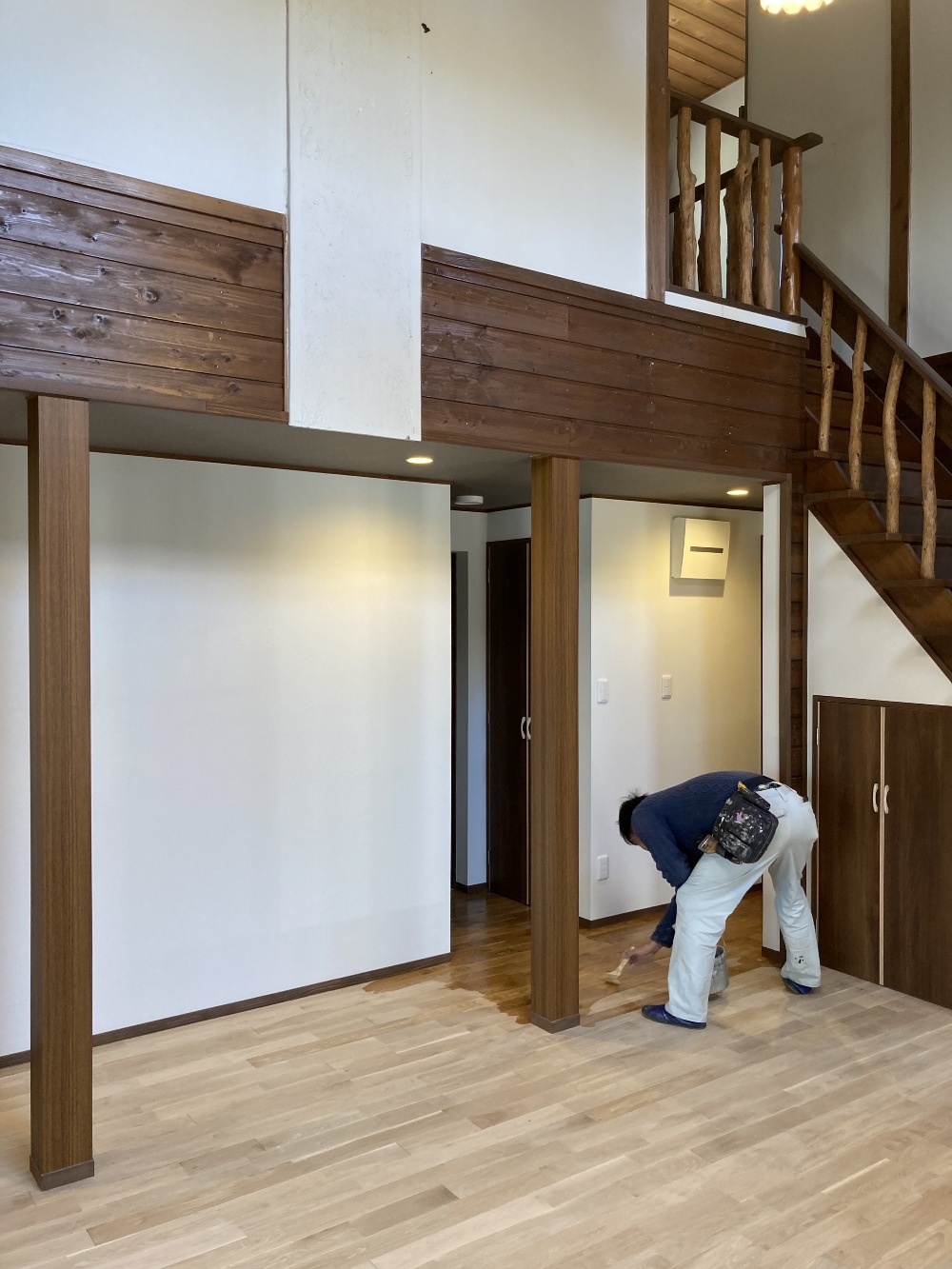

リビングは中廊下を部屋の一部にする事で広くなり見た目も大分変りました。吹抜けの天井の高さがより強調された感じです。
- 38. 2021年05月07日
-
完成
今回の改修工事では断熱性能を高める事でリビングの面積を広げられ、キッチンについては位置を変える事で動線が変わり、仕上がりも大変満足いくものに成りました。お仕事を頂いたI様またご協力頂いた各パートナー職人さんに感謝致します。ありがとうございました。
