40年過ごした家あたたかく
上田市 K様 リノベーション
スタイル別に見る|リフォーム
建築中レポート
- 1. 2015年04月27日
-

台所解体
k様の家リノベーションは40年使用して一度も修理などを行わずに過ごして来たのですが、
断熱改修を中心に動線などを見直し改修します。
棟梁は城田建築さんで進めますが、実はk様とはご親戚にあたります。頑張って快適な住まいを作ります。
- 2. 2015年04月30日
-
居間の解体工事
キッチンから居間の解体に移りました。40年前は土壁が主に使われていましたが、解体では処理に苦労しています。天井も取れて構造が見えて来ました。
- 3. 2015年05月02日
-

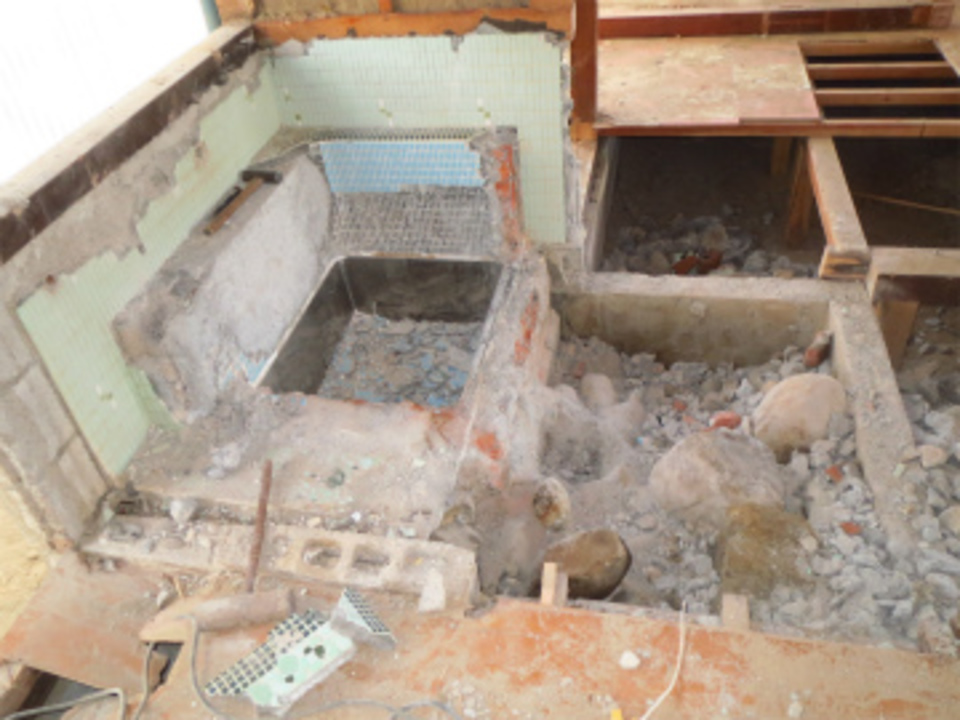

浴室の解体
解体工事も一番大変な浴室を進めています。レンガ・ブロックなどで頑丈に作られていて削岩機なども使いますが、中々壊れません。
- 4. 2015年05月07日
-

給排水設備配管
連休明けからは床下の給排水の配管工事に入りました。今回の工事では下水道化もしますので、更に快適さを感じて頂けると思います。それと伴い配管を全てサヤ管方式にし材料も樹脂パイプを遣う事で凍結にも強く電熱帯の使用なども少なく出来るので経済的です。
- 5. 2015年05月11日
-

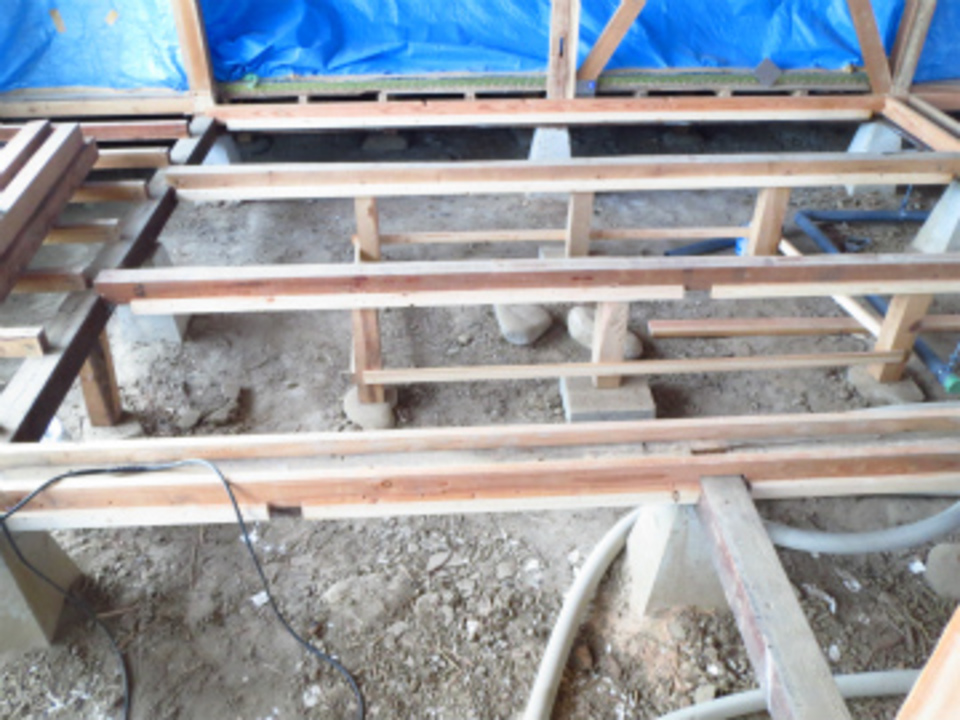

床下地組み

設備配管が終わると木工事は床に入ります。弱くなった大引きなどを交換したりして今回は根太を使用せず24mmの床パネルを使います。
- 6. 2015年05月14日
-

床断熱材
床に断熱材を入れながら床パネルを張っています。断熱材の厚みは65mm高性能な製品です。これで寒い冬も安心です。
- 7. 2015年05月18日
-
解体で出た石の利用
浴室解体で出た玉石を庭に並べて再利用しました。K様が形を見ながら綺麗に並べています。とても手作り感が良い雰囲気を出しています。
- 8. 2015年05月21日
-
サッシ取付
北側のサッシ取付などが終わりました。リノベーション部分は全て高断熱サッシに交換しました。
- 9. 2015年05月23日
-
床貼り

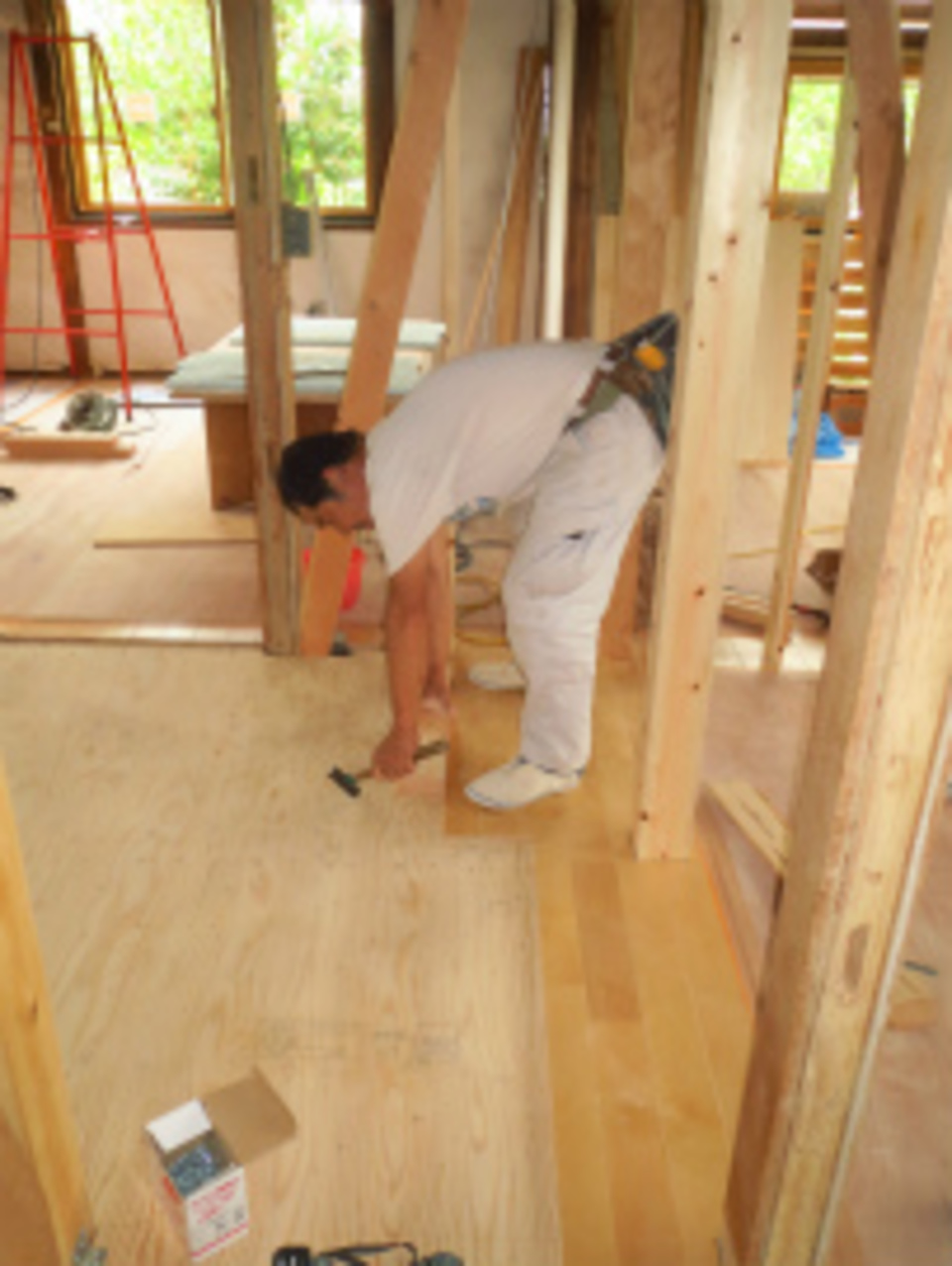

外部がまとまり内部床張りを始めました。k様の要望でフローリングはサクラを使用しました。全体が暗い部屋が多かったので明るいナチュラル色を選びました。
- 10. 2015年05月25日
-
耐震補強
床を張りながら、耐震補強も進めています。古い建物は接合部の金物がほとんど無く図面を確認しながら補強を進めます。
- 11. 2015年05月28日
-
下水道配管
外部では下水道配管工事を進めています。今まで使用していた便槽を撤去し水廻りも下水道化に成る事で臭いなども改善され快適に変身します。
- 12. 2015年05月30日
-
お茶の時間
新築と違う所は常にお客様が近くに居る事です。k様は毎日職人さんたちにお茶を出して頂けるので、工事の進捗、内容の確認などをする事ができる貴重な時間です。
- 13. 2015年06月01日
-

開口枠取付
床張りもほぼ終わり開口枠・窓枠の取付に入りました。和室との間仕切りは木曽桧の枠を加工して取り付けます。
- 14. 2015年06月04日
-
木工事天井下地
窓枠・開口枠の取付が終わり、天井の工事に入りました。
- 15. 2015年06月08日
-

ユニットバス組立
今日からユニットバス組立が始まります。隣の部屋で部品の加工をしながら組立ます。いつもながら、S・F・C 坂井さんは丁寧・綺麗にと仕上がりが良いので、安心です。
- 16. 2015年06月11日
-

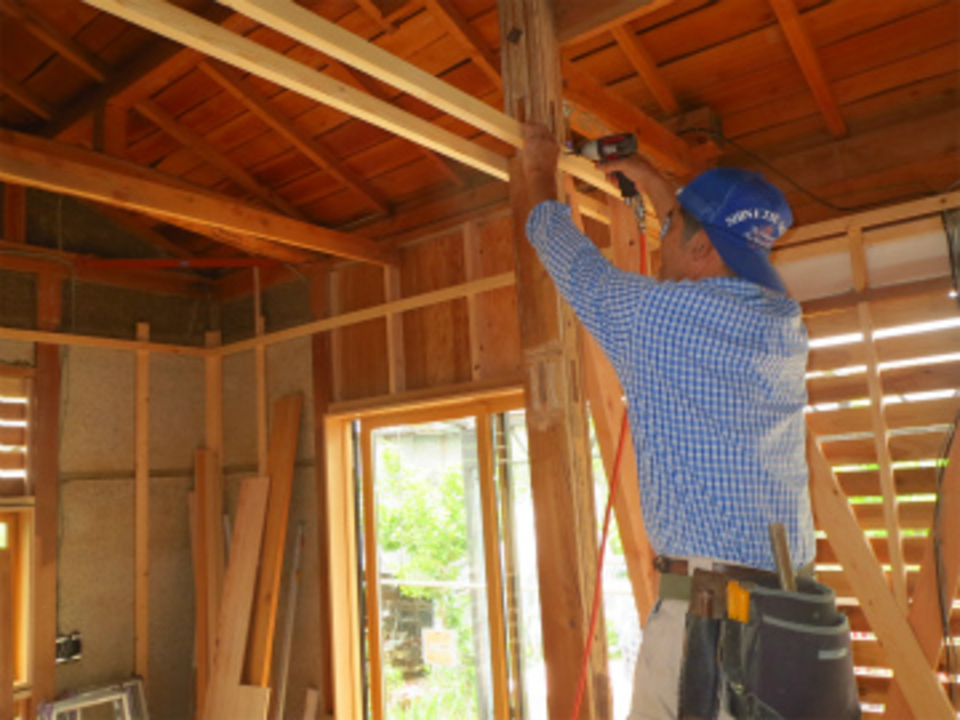

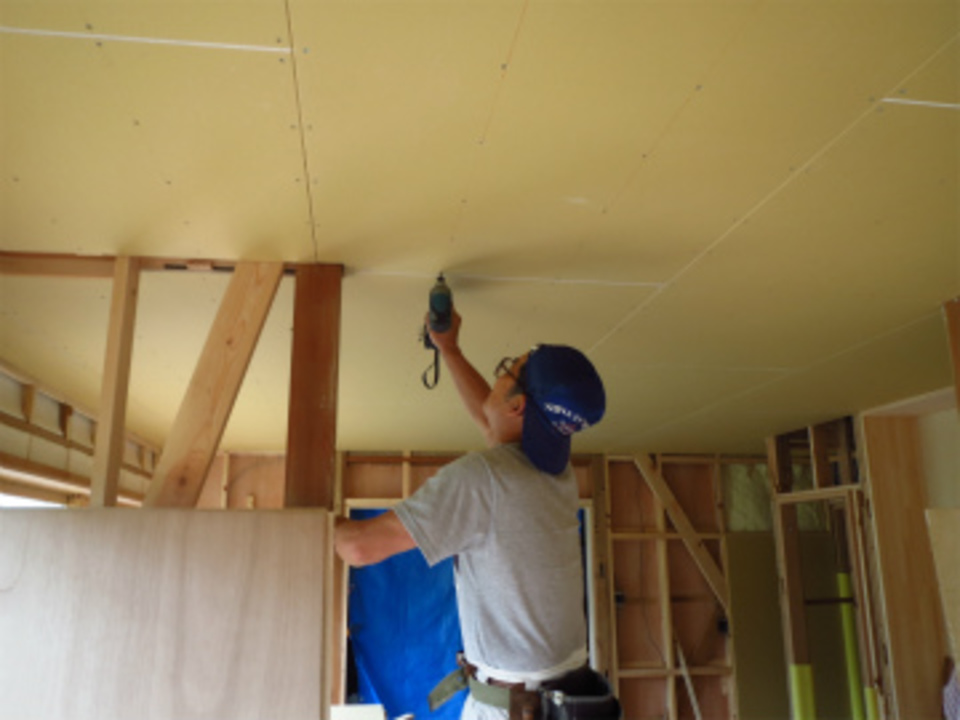

天井ボード張り
天井下地が終わりプラスターボードを張りました。天井の中にも高性能な断熱材を充填しています。
- 17. 2015年06月15日
-
トイレ高窓
北側の廊下が暗く陰気くさいという事から今回トイレの境壁に窓をつけました。開け閉めする事がないので透明なアクリルを入れる事で随分明るくなりました。
- 18. 2015年06月17日
-

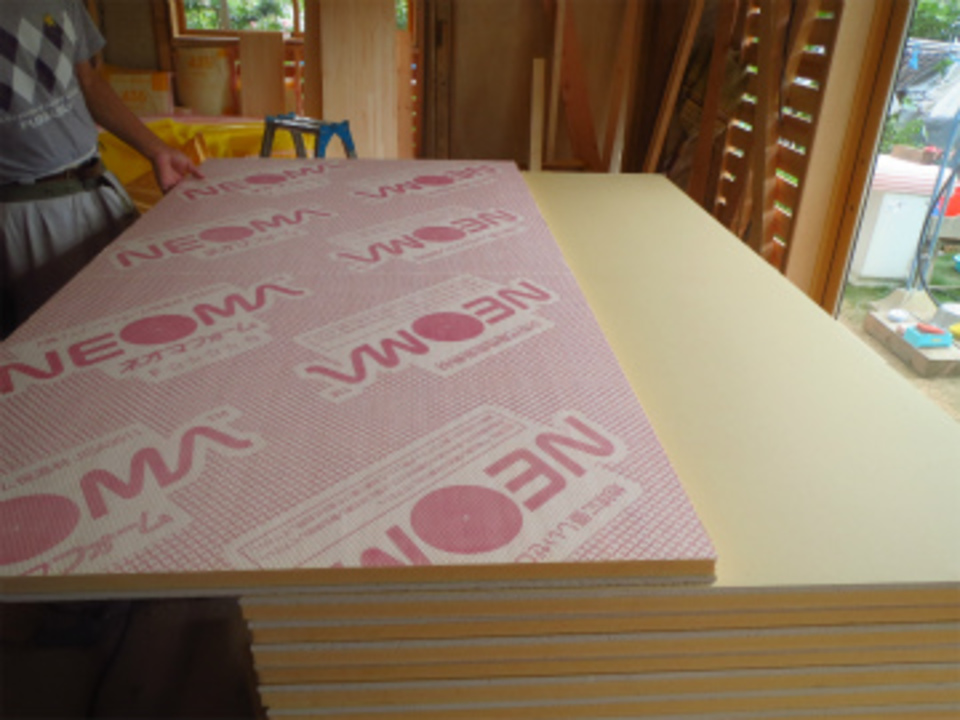

壁断熱材

今回初めてこの材料を使います。ネオマホームにプラスターボードを張ってある高性能な断熱材です。なぜこれを採用したかと言うと、K様の家外壁面は土壁で厚みを持った断熱材が充填出来ないからです。内部を大壁にするには持って来いの材料です。

- 19. 2015年06月19日
-

収納家具制作
外壁面を施工しながら、寝室収納家具も城田棟梁が作ります。赤松の集成板を使い組立作業です。
- 20. 2015年06月22日
-

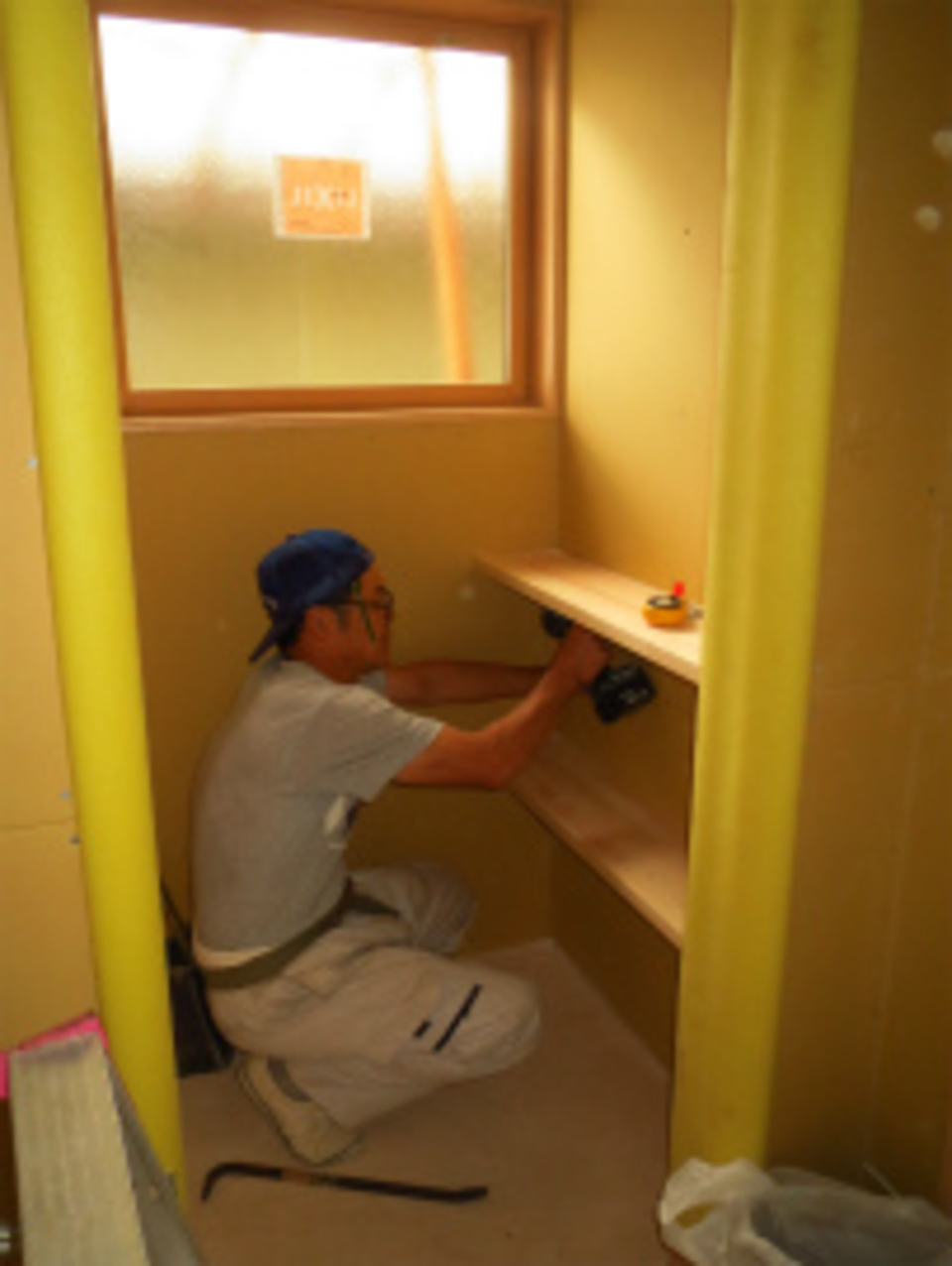

トイレ棚板取付
K様との打ち合わせでトイレに棚が欲しいという事で早速取り付けて貰いました。
平坦な壁が棚でアクセントが出来綺麗に見えます。

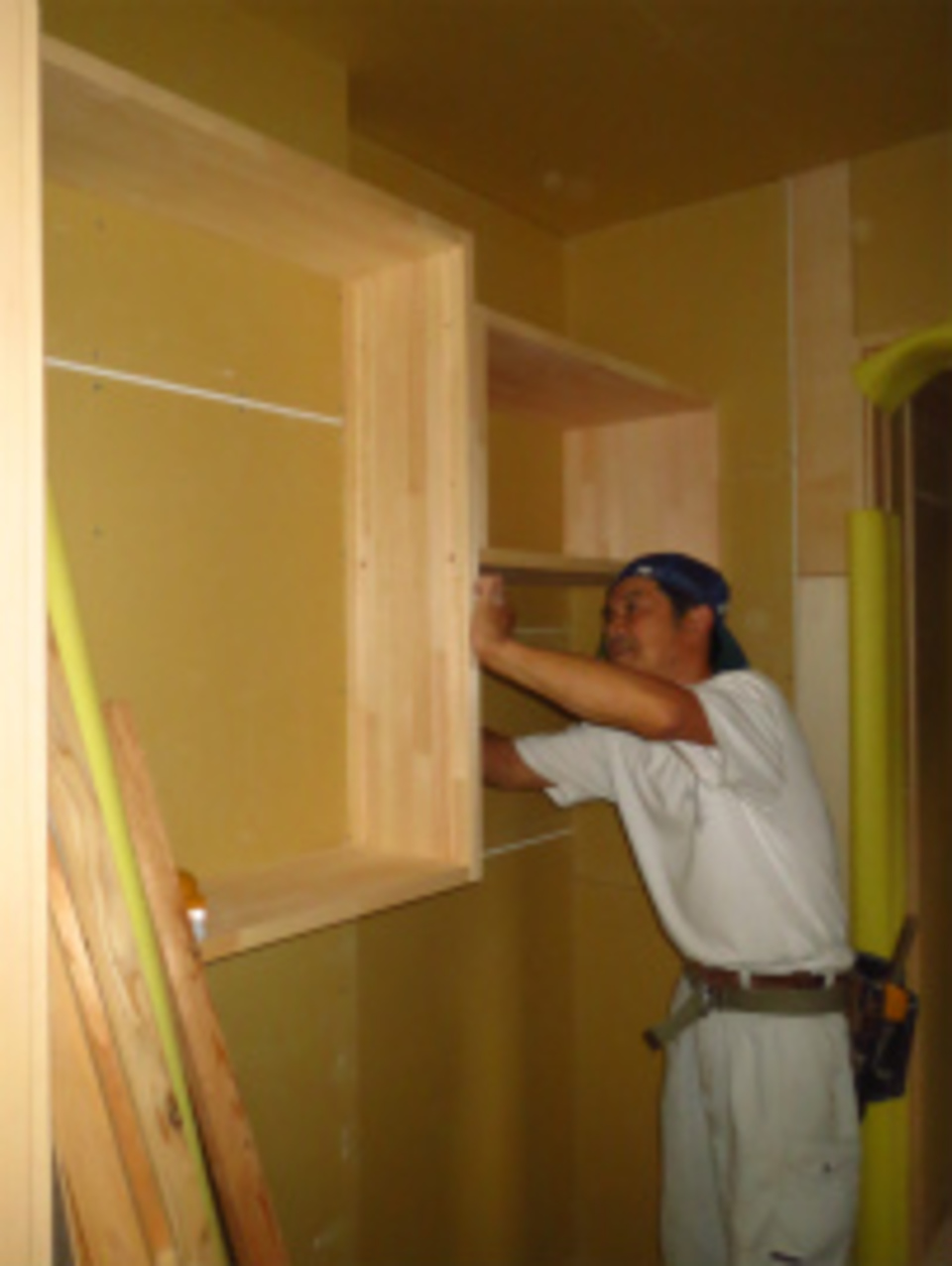

- 21. 2015年06月25日
-
洗面所の棚
トイレに続き洗面所にも棚を作ります。細かい部分まで収納を作り整理しやすい洗面所になります。
- 22. 2015年07月01日
-

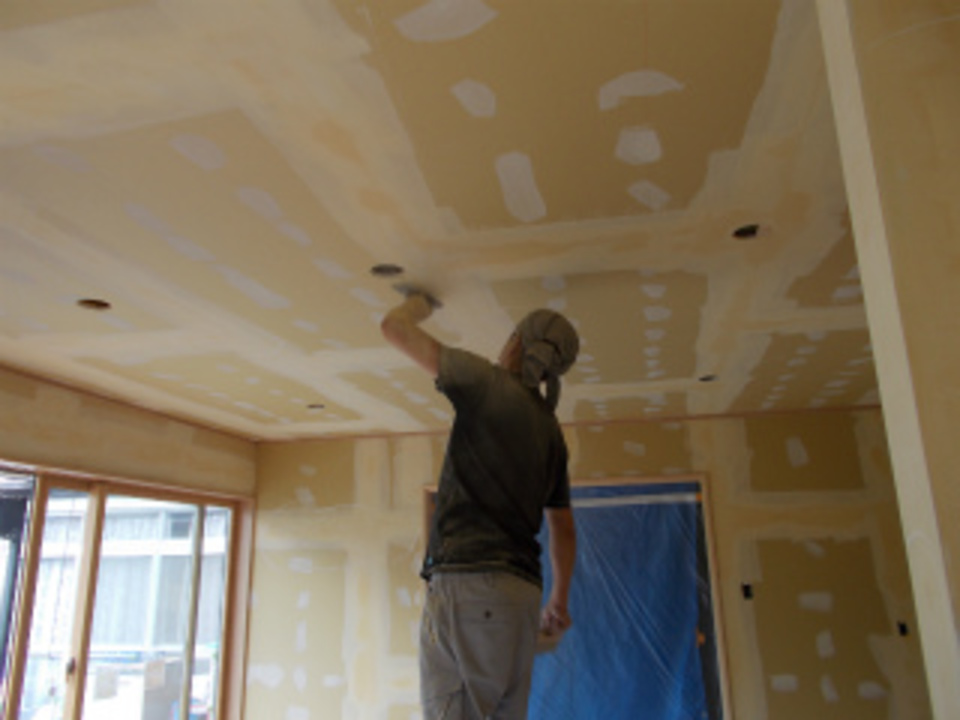

内部塗装
内部の大工造作工事が終了し、木部の塗装工事を行っています。
- 23. 2015年07月07日
-
内部仕上げ
内部の塗装が終了し、内装工事が始まっています。
壁・天井のクロス張りの下地パテ処理を行っています。
- 24. 2015年07月13日
-

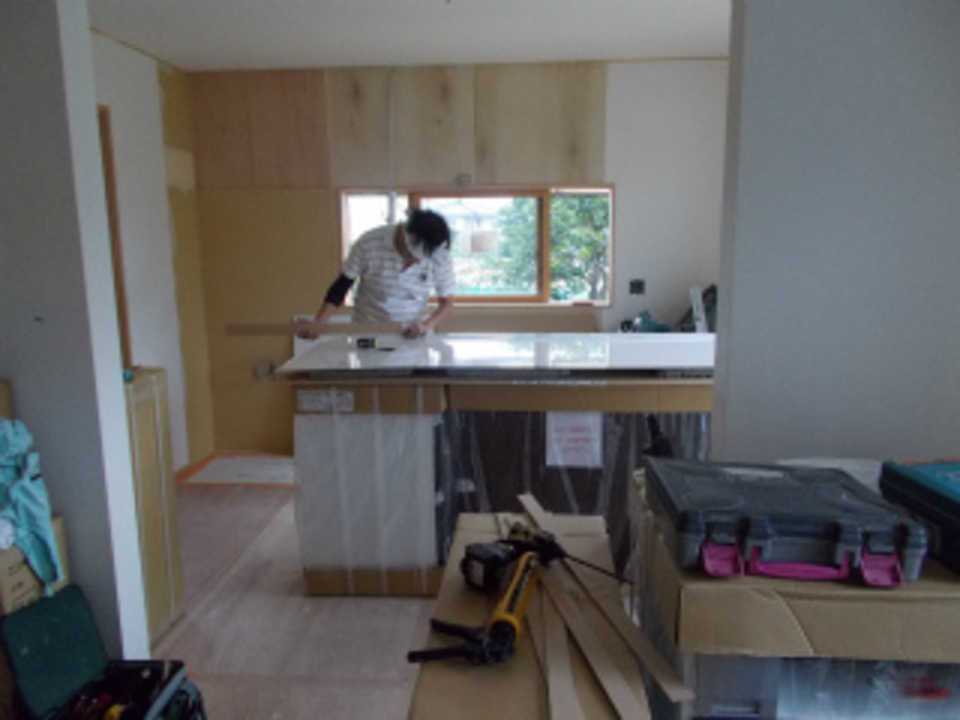

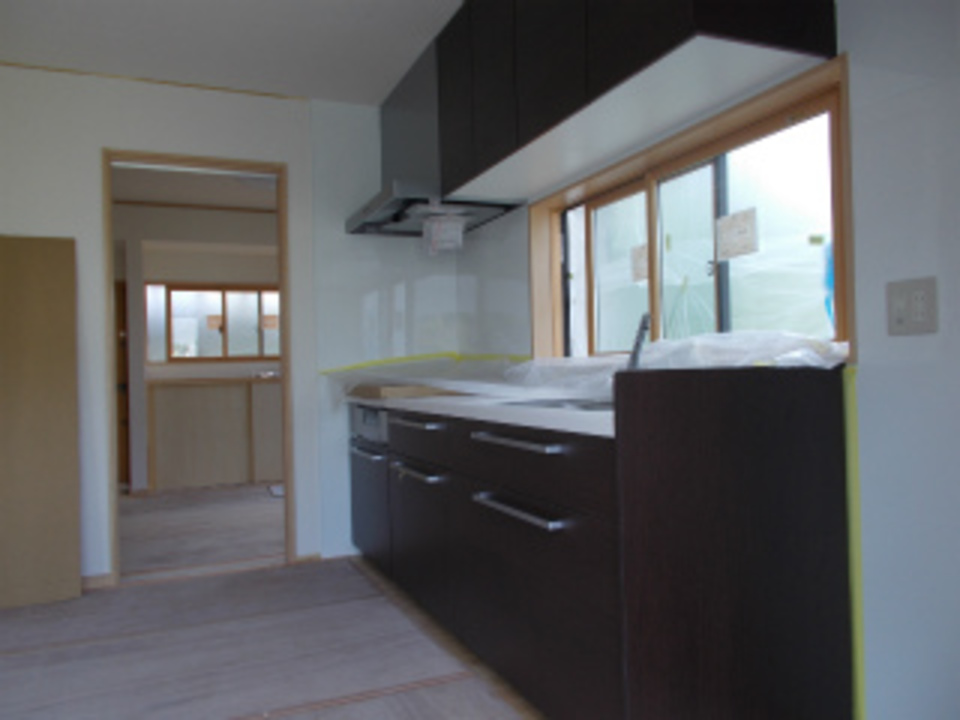

システムキッチン
システムキッチンが搬入されてきました。
取り付け作業を行っています。
- 25. 2015年07月16日
-
キッチン完成
システムキッチンの組立工事が終了しました。
これから洗面所・トイレなどの住設機器を取り付けていきます。
- 26. 2015年07月22日
-

洗面化粧台設置完了
洗面は廊下脇に設置しました。各部屋から近く朝の忙しい時も使用している人が分かるので便利です。
- 27. 2015年07月22日
-

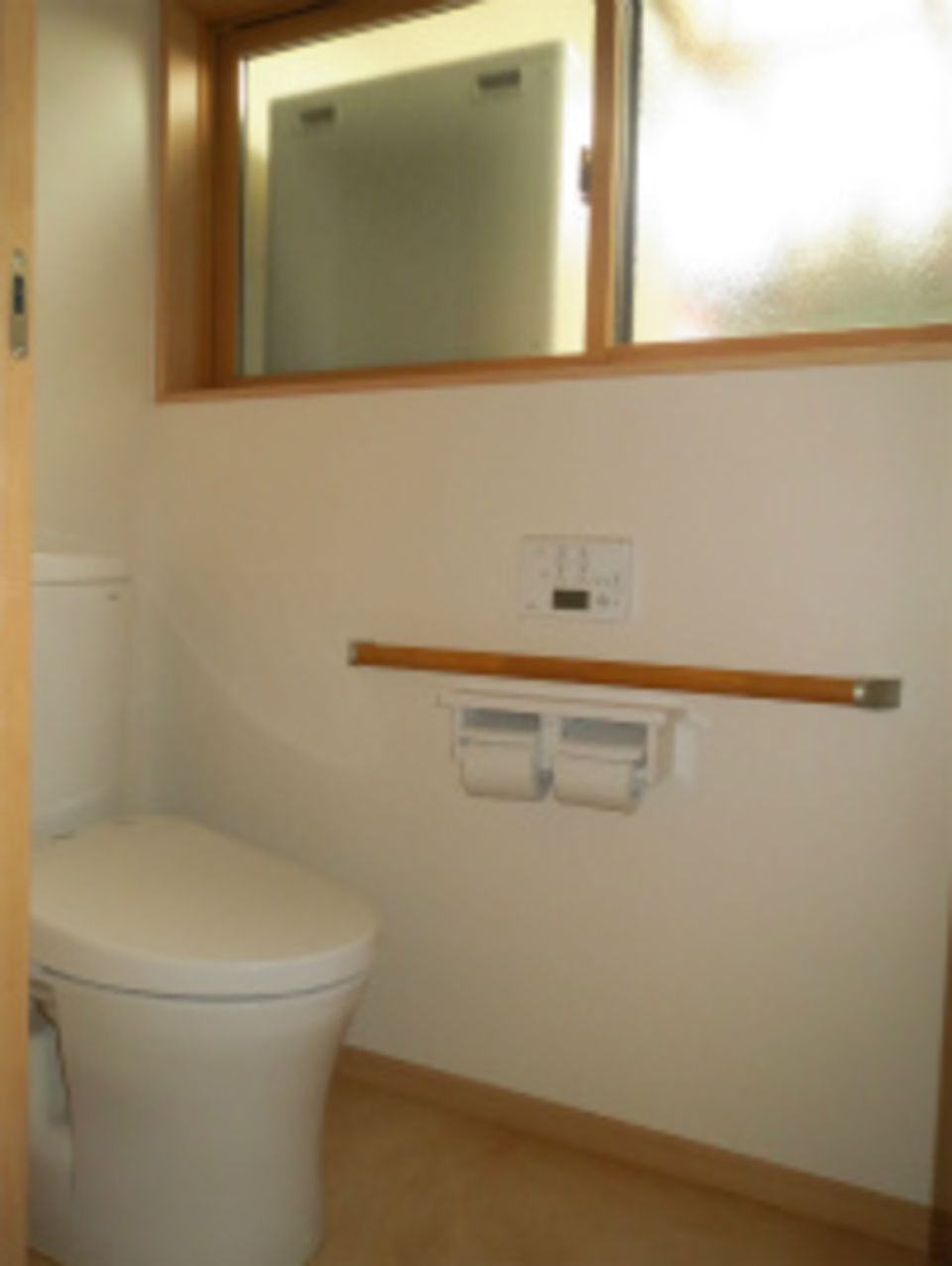

明るくなったトイレ完成
北側なので今まで暗かったトイレが窓を大きくし明るく成りました。下水道化も同時に進めたので、気持ち良く使って頂けるように成りました。
- 28. 2015年07月22日
-

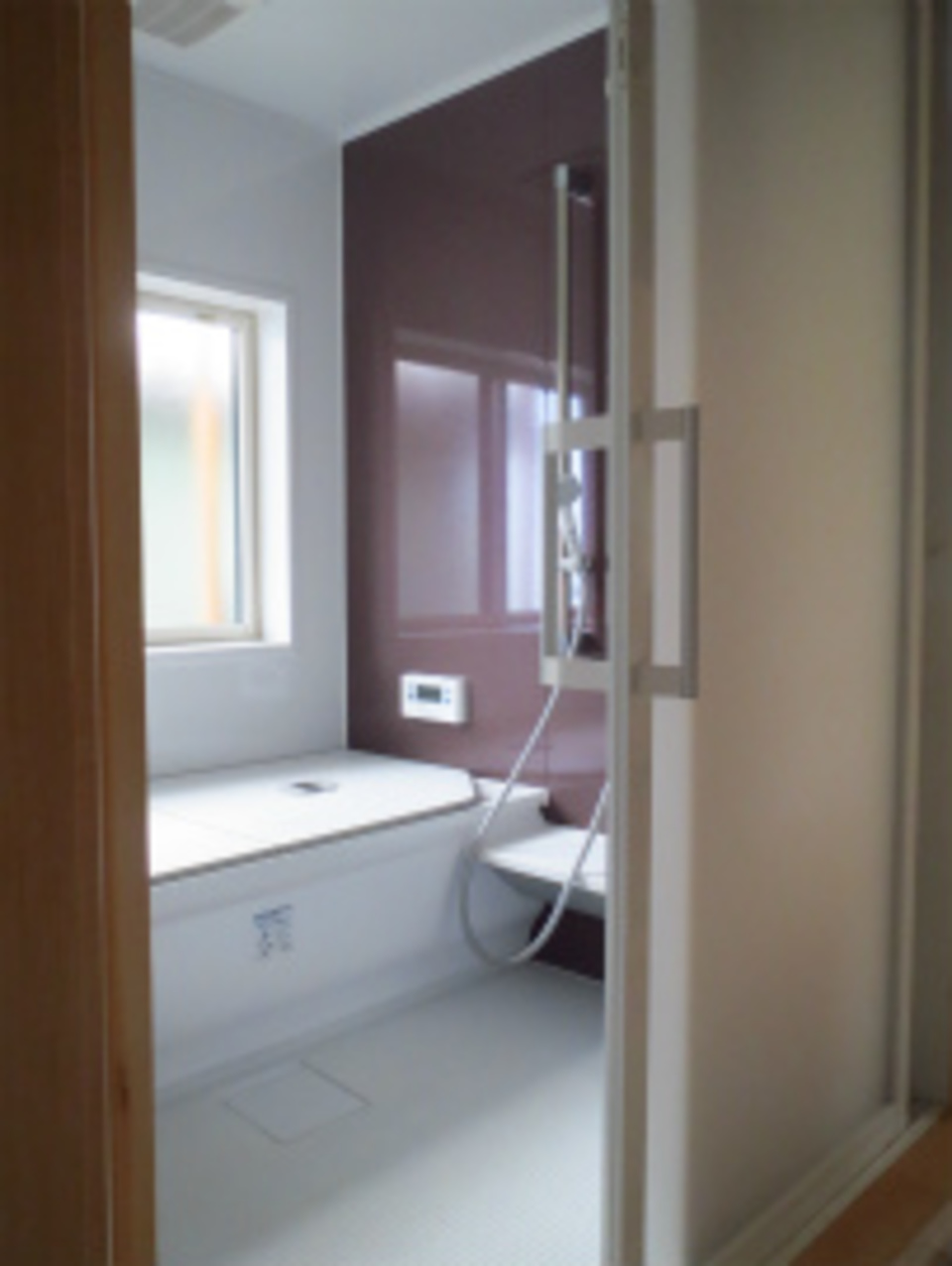

暖かい浴室完成
エコポイントにもなる高断熱浴槽を設置し完成しました。オプションで200V対応の浴室暖房も設置しました。今年の冬は満足していただけると思います。
- 29. 2015年07月22日
-

お仏壇
内部のクリーニングが終了し、リビングに置いたお仏壇も綺麗に収まりました。
- 30. 2015年09月22日
-

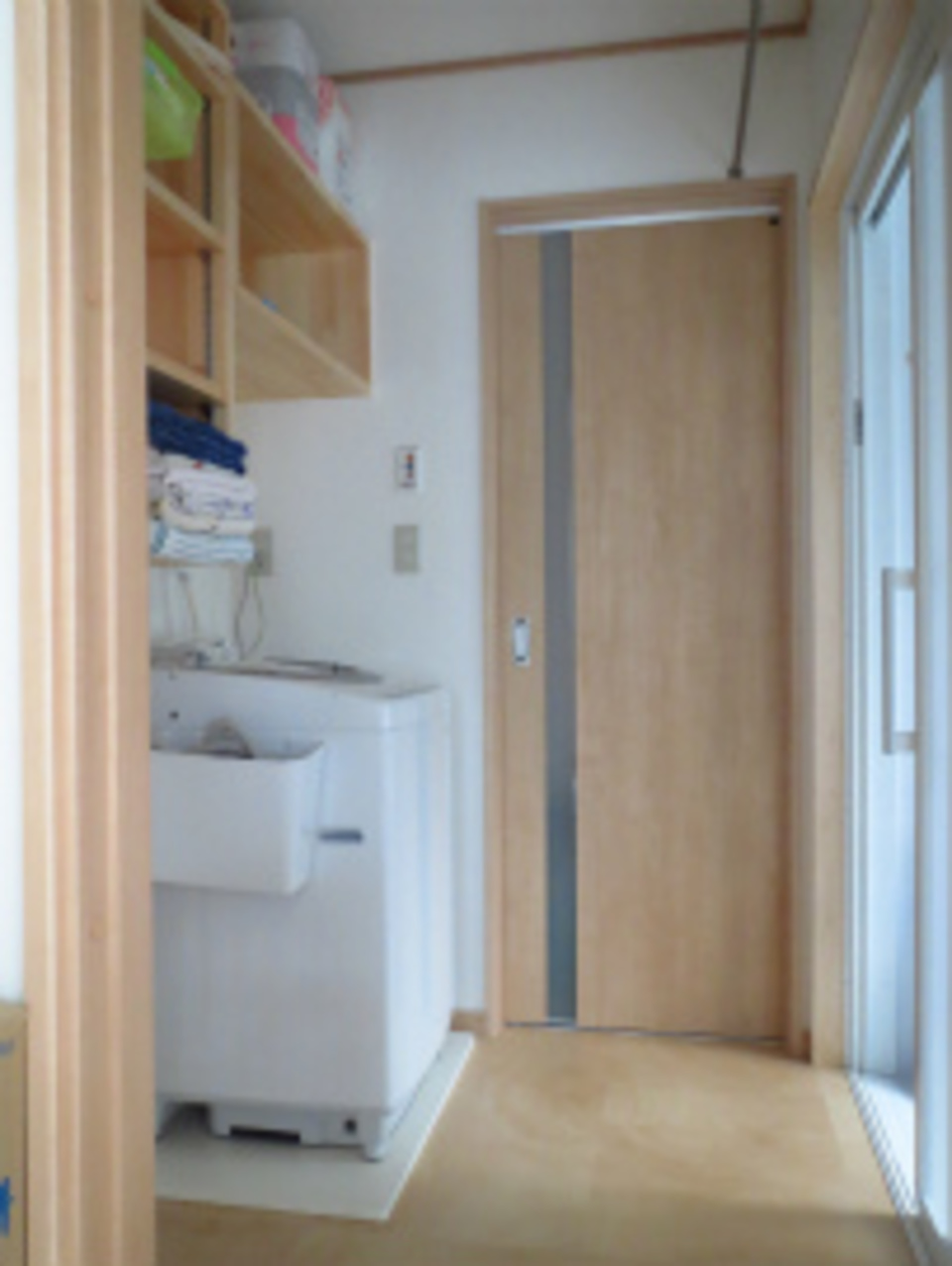

脱衣室の完成
脱衣室の完成です。
北側の部屋ですが、この明るさです。洗面化粧台がないので収納を増やす事が出来ました。扉を開けると洗面化粧台があります。
- 31. 2015年09月22日
-

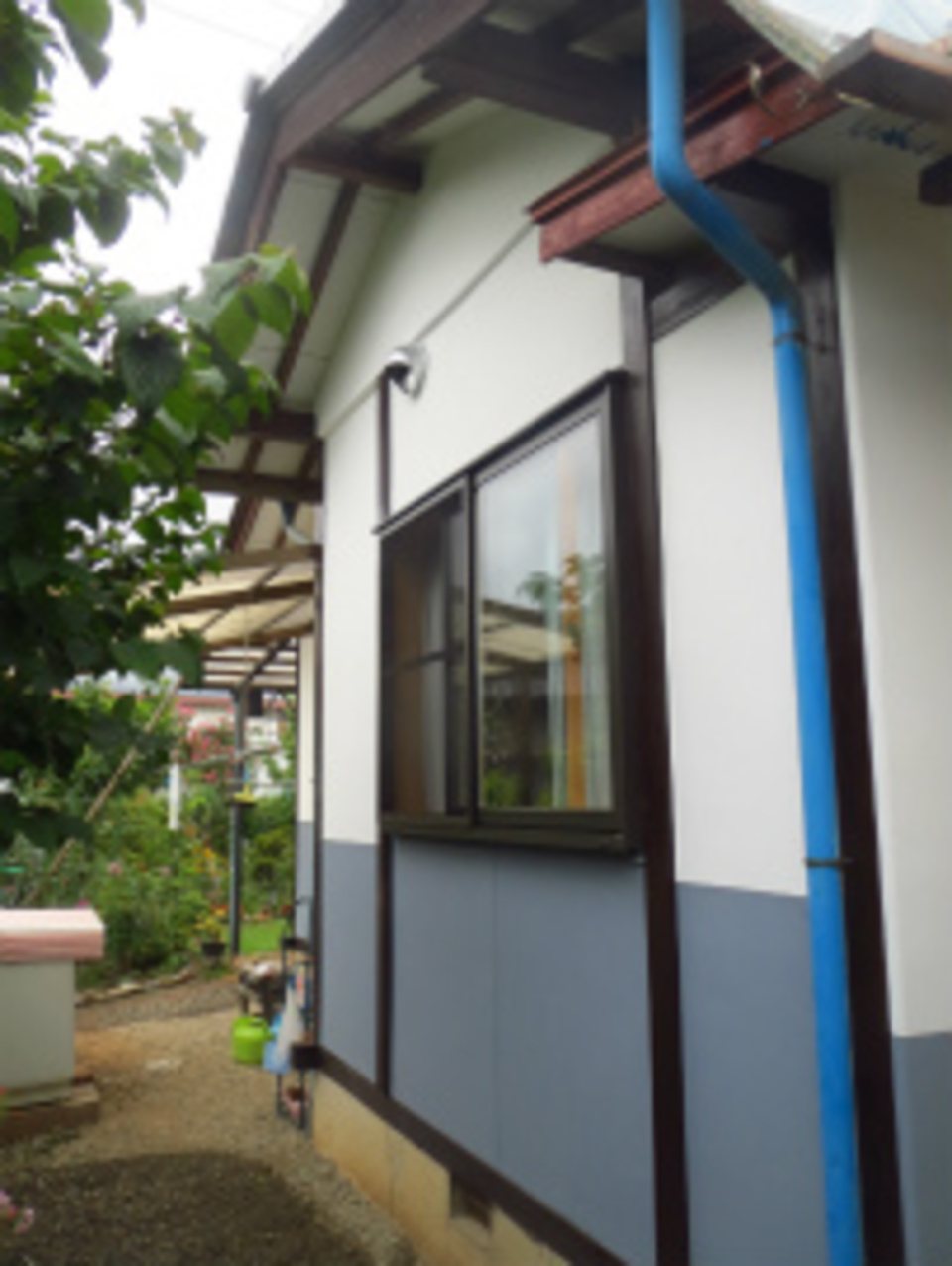

外部完成
最後に外部の写真を入れます。昔ながらの外見を大切に守りながら仕上げました。
現代には無いデザインが新鮮ですね。
良い季節の工事でしたので、順調に進み、またk様には毎日美味しいお茶を頂き本当に有難うございました。これで工事も終わりましたが、何か不具合がありましたらお気軽に声をおかけください、宜しくお願致します。
