暖かいキッチン・浴室・洗面所にリフォーム
上田市 S様 リフォーム
スタイル別に見る|リフォーム
建築中レポート
- 1. 2014年04月07日
-
解体工事
S様の家改修工事が始まります。浴室は離れにあり冬などは行くまでに大変な思いをしていると言うことで、今回キッチン横の納戸を利用して浴室を設置し、水廻りを使いやすくリフォームします。
- 2. 2014年04月10日
-
解体工事
納戸だと思った部分は昔、浴室だったようです。腰壁部分にタイルが一部残っていました。
解体してみると土台など腐っているところもあり修理が必要です。
- 3. 2014年04月14日
-
解体工事
土間のコンクリートが出来上がり腐っていた土台を交換しました。もちろん交換した土台は木曽ひのきです。
- 4. 2014年04月16日
-
解体工事

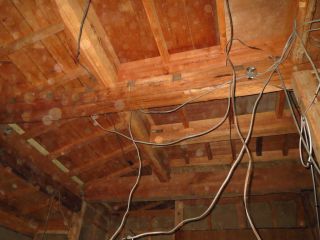

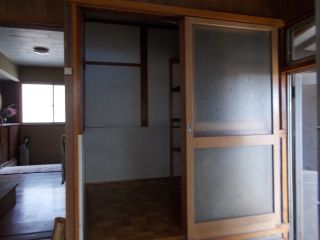

納戸の解体が終わり隣のキッチン解体を始めました。天井いたを剥ぎましたが、断熱材が一枚も入っていない状態です。これでは寒いのは当然です。
- 5. 2014年04月18日
-
解体工事

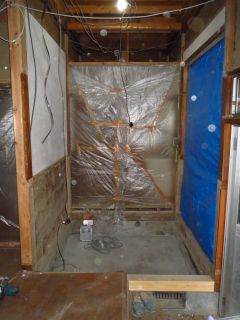

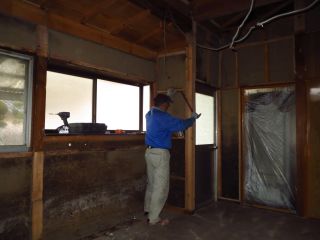

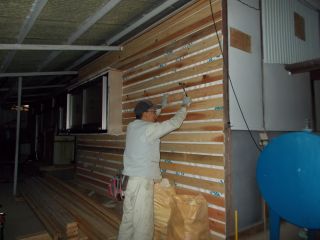

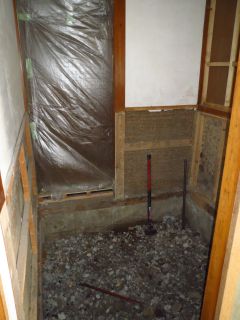

壁の解体が進んでいます。外周部分は土壁でやはり断熱材はありません。ウレタン系の薄くても高性能な断熱材で対処していきます。
- 6. 2014年04月23日
-
サッシ取付
木工事はサッシ取付を進めていますが、枠取付が完了したのでドアを取り付けました。
高性能な断熱ドアです。
- 7. 2014年04月26日
-
木工事

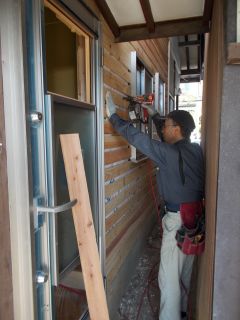

キッチンのサッシ取付が終わり外部壁の下地を作っています。
- 8. 2014年04月28日
-
木工事

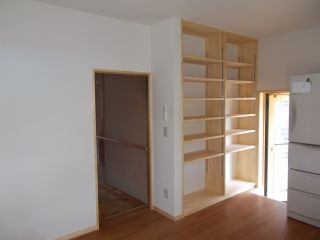

キッチンの収納棚を作りました。県産材の赤松集成材を使用しました。
- 9. 2014年05月01日
-

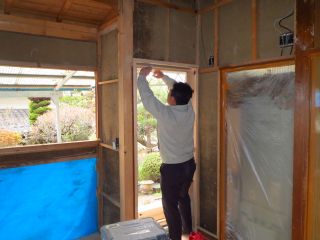

ユニットバス組立
連休前にユニットバスの組立が出来ました。生産が遅れ注文してから3週間掛かりました。S様は普段近くの温泉に毎日通っているので、問題は無いのですがこれからの生活は家で入浴する方が楽なので設置に踏み切ったようです。
- 10. 2014年05月07日
-
木工事

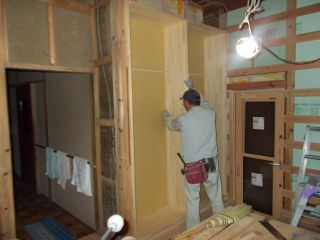

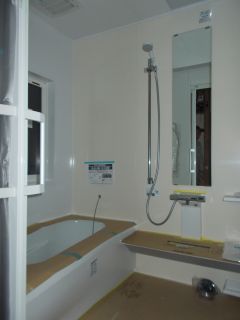

浴室と洗面所のサッシ取付が終わり外壁のまとめです。これで次の工程左官工事が出来るようになりました。
- 11. 2014年05月12日
-
木工事
キッチンの壁が張り終わります。続いて棚などの工事に移ります。
- 12. 2014年05月14日
-
木工事
洗面所の木工事まとめに入りました。あと少しで仕上げられ新しい浴室と洗面所が使える様になります。
- 13. 2014年05月17日
-

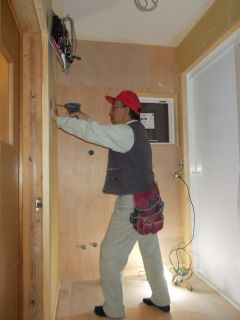

木工事

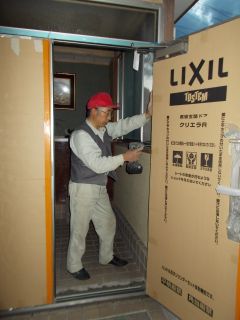

洗面所木工事が終わり玄関ドアの交換になりました。玄関は北側で寒いので高性能な断熱ドアに交換です。
- 14. 2014年05月20日
-
木工事

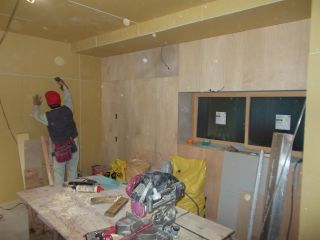

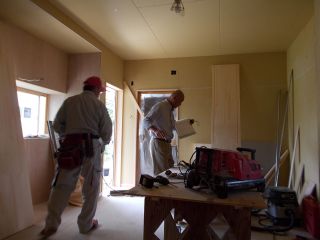

明日より内装工事に入るのでインテリア大英の大沢さんと現場での寸法確認と収まりの打ち合せをしました。
- 15. 2014年05月23日
-
キッチン組立

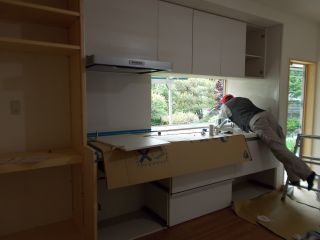

内装工事が終わりキッチンの組立をしています。左にあるのが家電収納です。
- 16. 2014年05月26日
-
設備工事

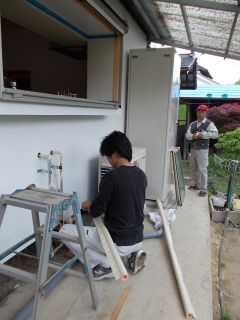

外部は塗装工事が完了し設備工事のまとめになりました。エコキュートの設置も終わり今日は配管の保温をしています。
- 17. 2014年05月29日
-
完成

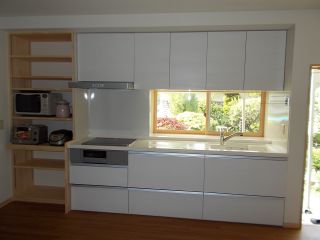

今日全ての工事が完成しました。まずはキッチンですが白を基調としてとても明るいキッチンになりました。左の棚は家電収納も付いていて作業性が以前より格段にあがりました。また断熱にも気を使い暖かいキッチンになりました。
- 18. 2014年05月29日
-
完成
続いてキッチンの収納部分です。買い物から帰って勝手口から入ると、すぐそこに収納できる所を作りました。脇には冷蔵庫を配置していますので、さらに整理が簡単に出来ます。
- 19. 2014年05月29日
-
完成

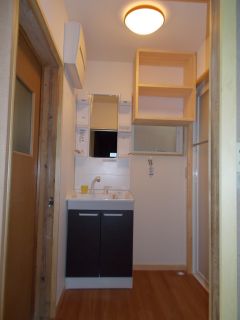

洗面所は洗面化粧台の脇に洗濯機置き場がありますが、その上に収納棚を作りました。
洗剤などを入れる収納ですが窓からの光を遮らないように棚の背中部分の板は乳白色のポリカボネートを使いました。
- 20. 2014年05月29日
-
完成
最後に玄関ドア交換部分の完成写真です。高性能断熱ドアに交換して寒かった玄関もこれからは心配がなくなります。デザインもシンプルな物を選び綺麗にした所だけ浮いてしまう事がないように気を使いました。S様からも丁寧に仕上がりましたね。とお言葉を頂きとてもうれしいです。工事中大変ご迷惑をお掛けしたと思いますが、やっと完成しました。またこの工事を機会に長いお付き合いをお願い致します。
本当にありがとうございました。
