水漏れする浴室をユニットバスに

千曲市 M様 UBリフォーム

スタイル別に見る|すべて

建築中レポート

1. 2015年09月01日
水漏れする浴室をリフォーム

水漏れする浴室をリフォーム

今回工事依頼されたM様の家浴室は1階部分が駐車場2階に浴室があります。
その浴室から水漏れがして1階駐車場に出てきていることから今回のリフォームに至りました。もう一つ問題があり、既成ユニットバスを入れるのに1坪タイプの横幅が150mm足りないので通常では施工は無理と言うことですが工夫1坪で施工します。

2. 2015年09月02日
解体始まる

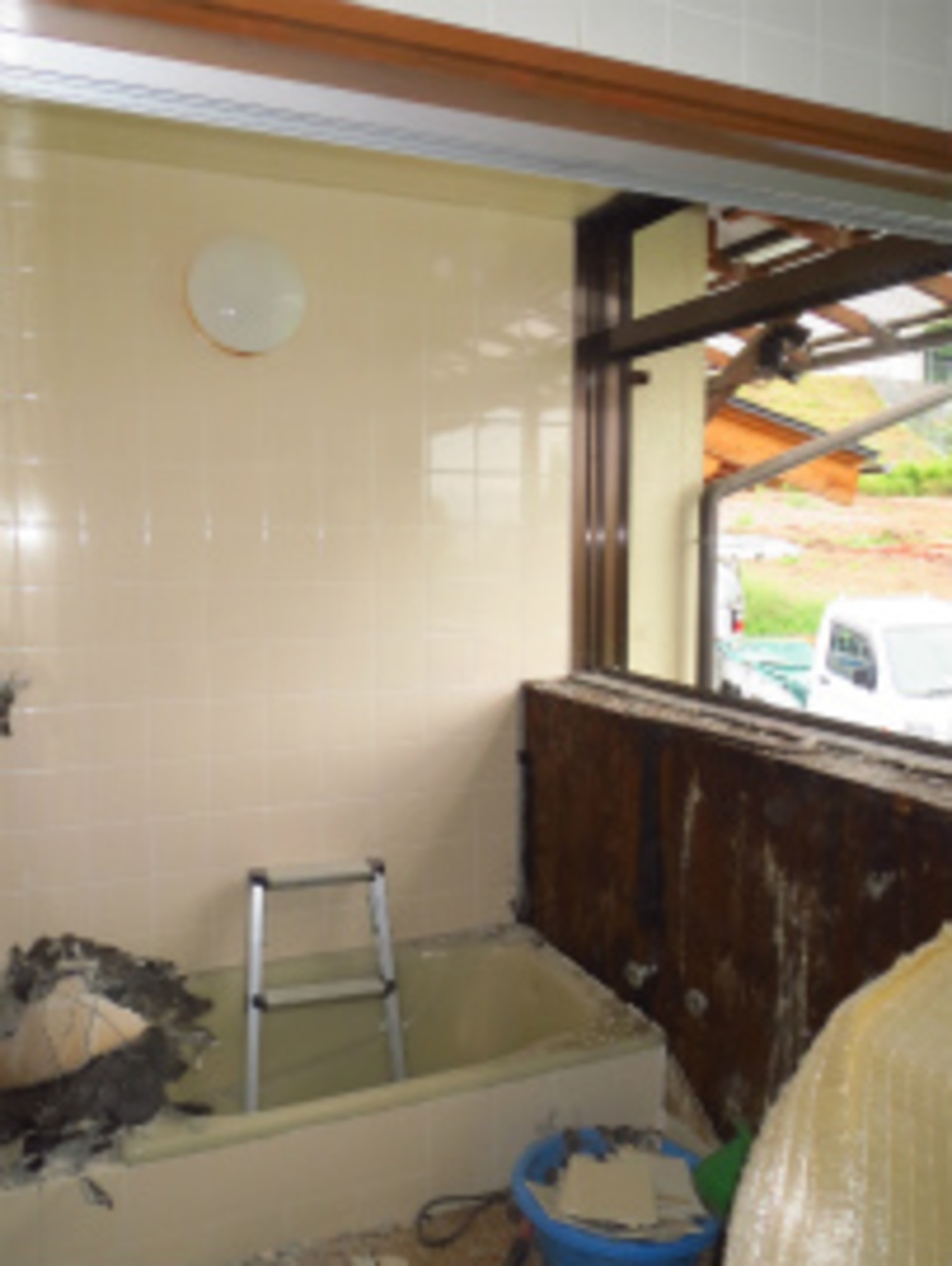

解体始まる

浴室を解体すると壁の下地は12mmの合板を使用したいました。タイル目地より水が浸入し黒く変色しているのが解ります。

3. 2015年09月03日
解体完了

解体完了

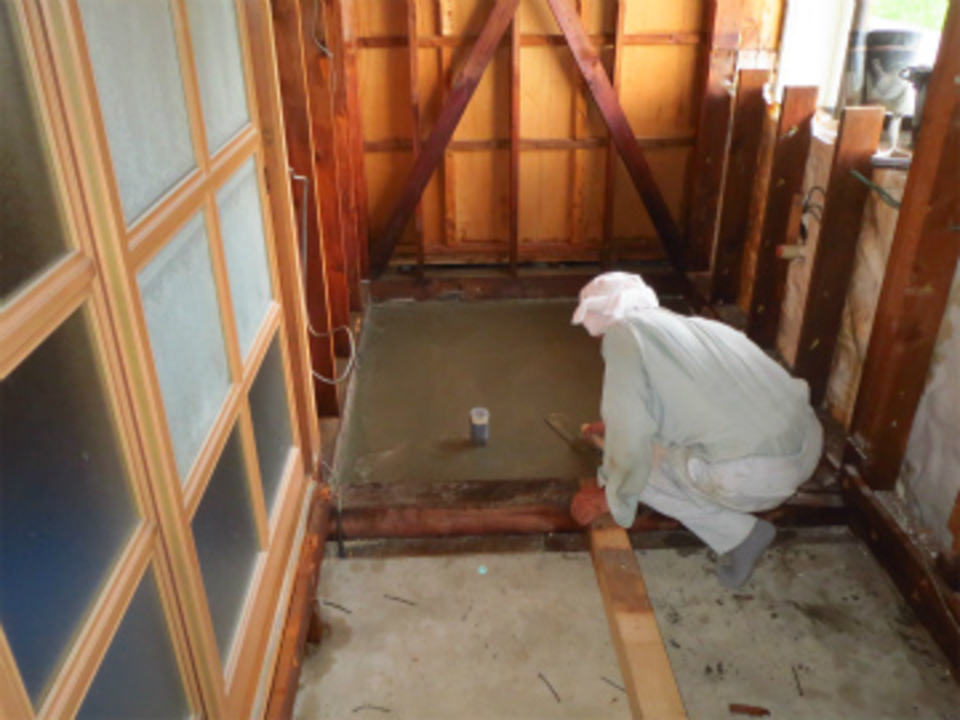

解体が完了して土間コンクリートの打ち込みをしました。手前既存のコンクリートは1階駐車場の上になり浴室との境で水漏れを起こしていました。
解体終了後、材木の状態を確認しましたが、防蟻処理が丁寧にされていて良い状態でした。

4. 2015年09月04日

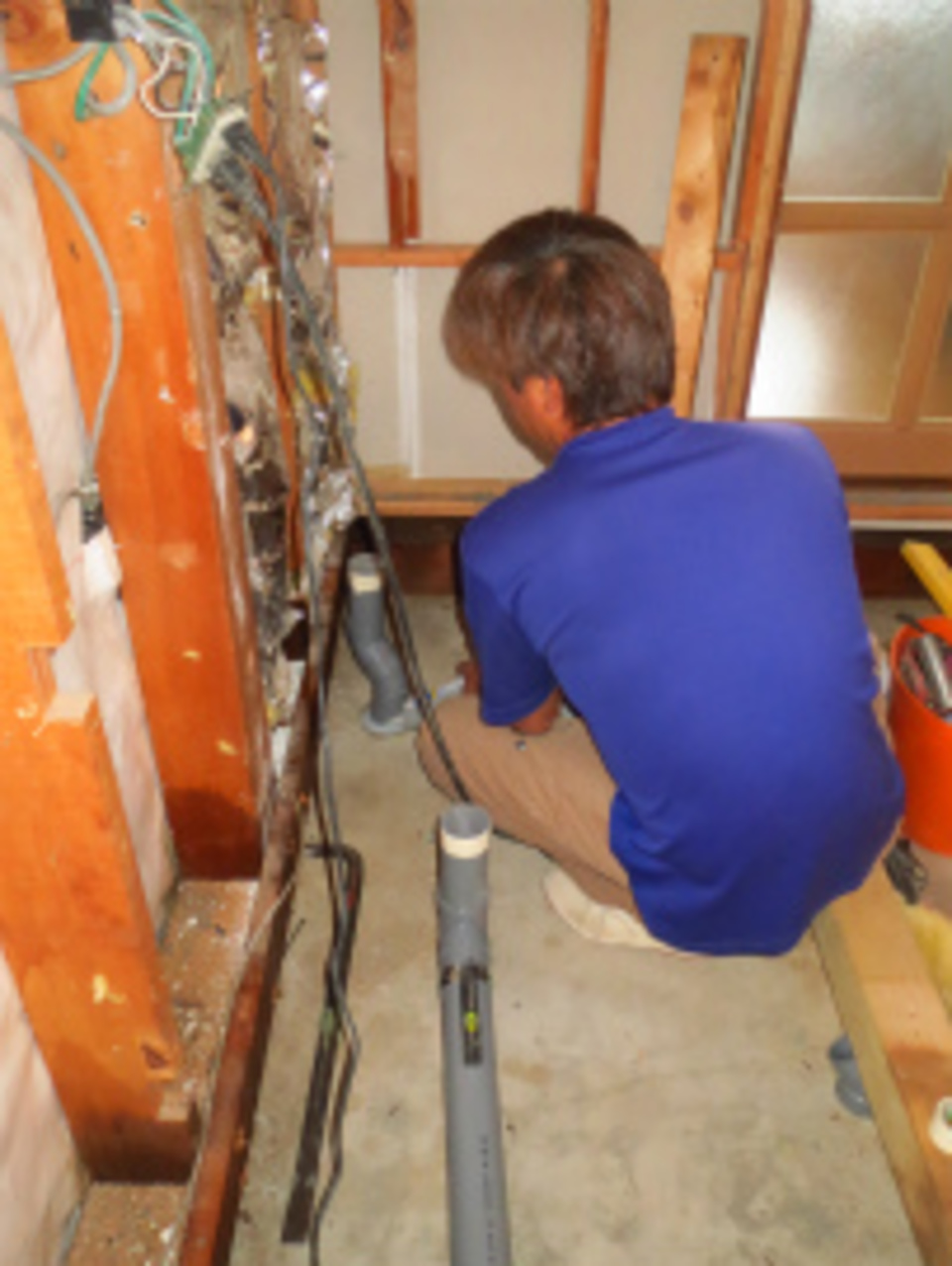

給排水配管

給排水配管

洗面所側の配管などを進めています。床下のパイプ貫通部分廻りは隙間が内容にコーキングで処理をします。

5. 2015年09月05日
壁の断熱

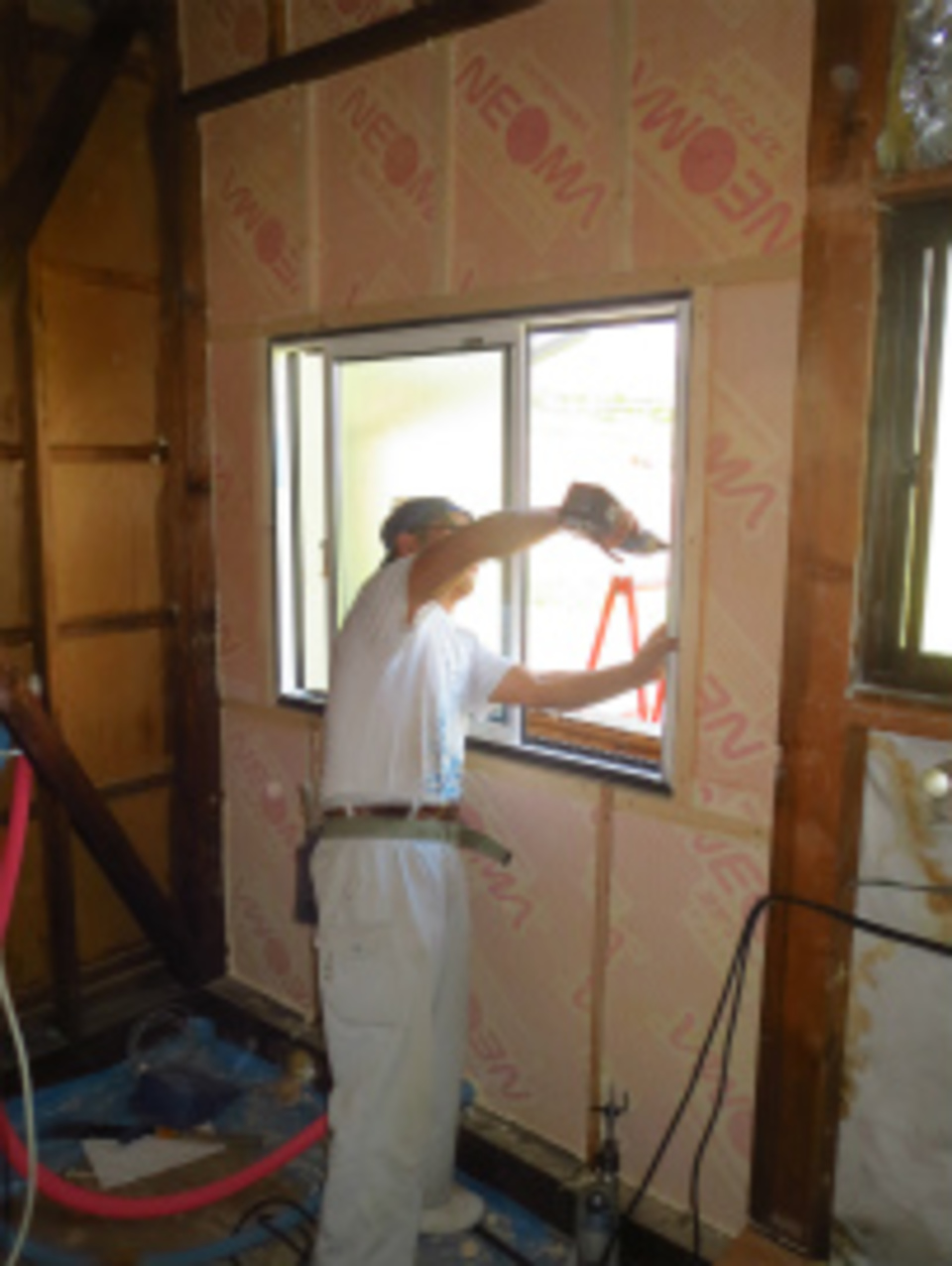

壁の断熱

ユニットバス設置の前に外壁面を断熱材充填しました。壁が薄くても高断熱仕様の断熱材を使うことで安心です。

6. 2015年09月07日
床の断熱

床の断熱

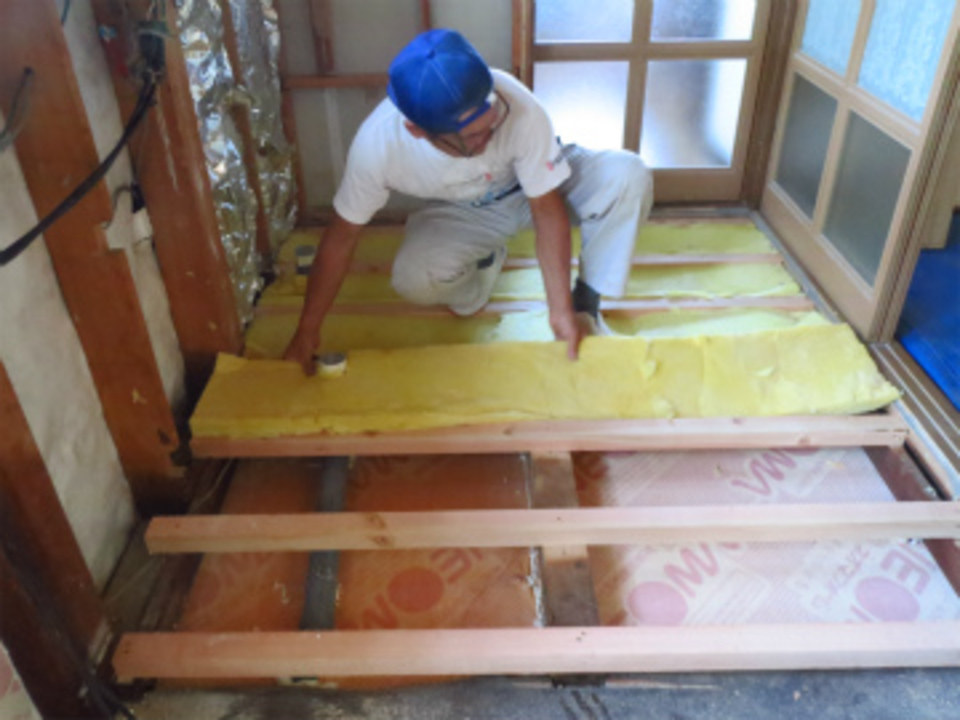

洗面所の床断熱を充填しました。土間コンクリートの上に50mmの高性能断熱を敷き更に床下にはグラスウールの断熱材を入れ冷え対策は万全です。

7. 2015年09月09日

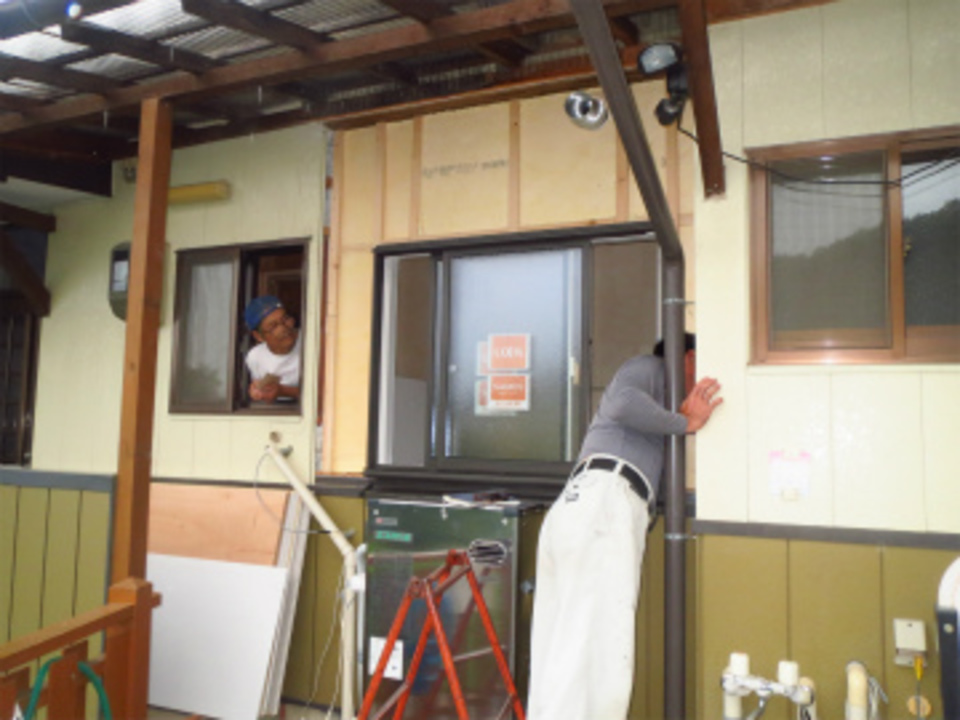

外壁張りの打ち合わせ

外壁張りの打ち合わせ

外壁補修部分の打ち合わせをしました。窓を高断熱仕様に交換したので外壁も一部補修になり、現在販売されている、製品と適合性を確認しました。

8. 2015年09月11日
ユニットバス組立完了

ユニットバス組立完了

ユニットバス組立が完了しました。今回はリクシルの製品です。

9. 2015年09月14日
枠取付

枠取付

ドア枠の取付を行いました。これで壁を張ると木工事は完成し残るは内装工事と洗面化粧台の取付のみとなります。

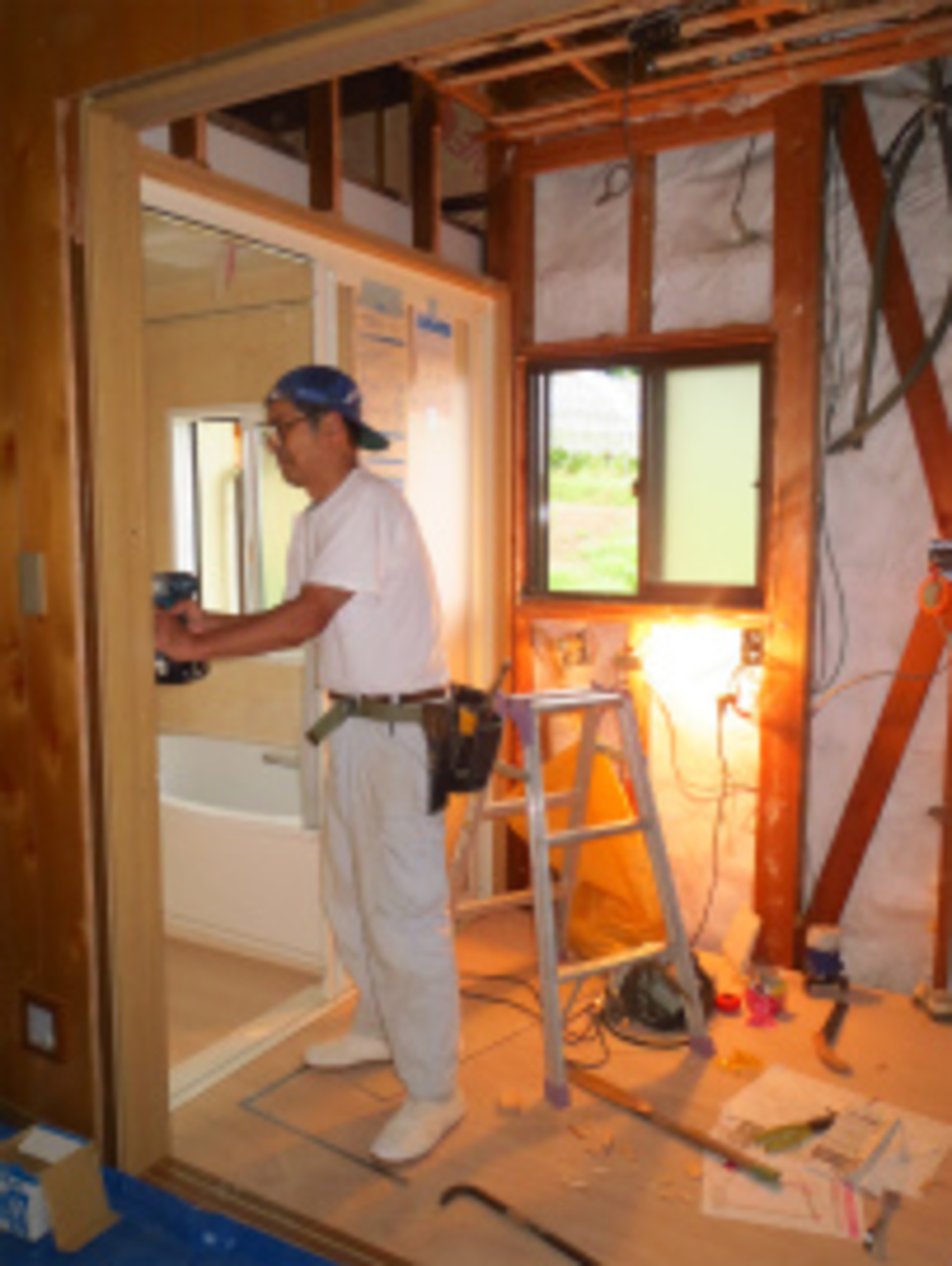

10. 2015年09月16日
開口枠の取付

開口枠の取付

台所に入るドア枠を取り付けました。この作業が終わると断熱材を充填し壁プラスターボード張りになります。

11. 2015年09月19日

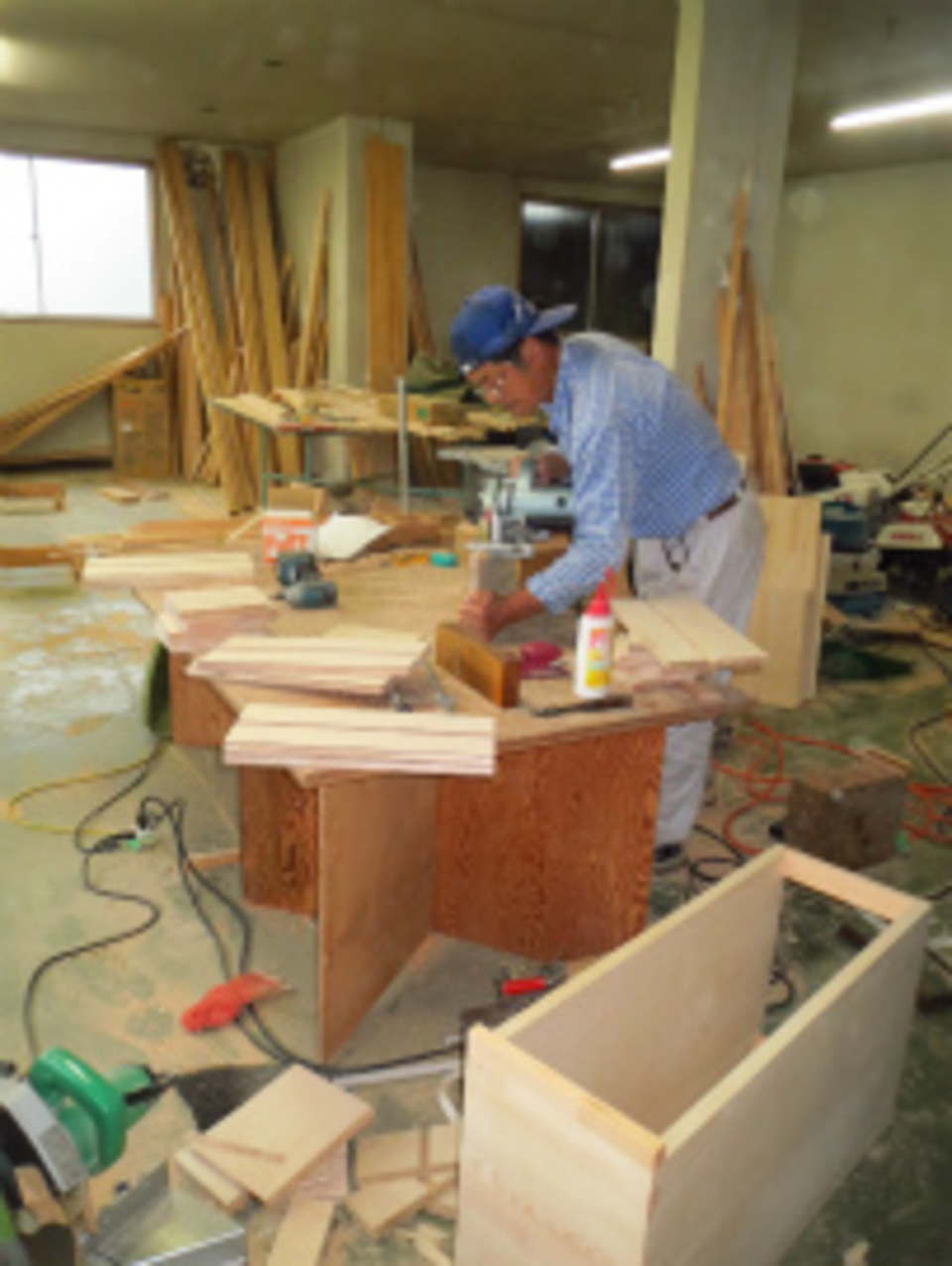

棚作成

棚作成

洗面所に棚が欲しいと言う事で城田棟梁に棚及び引き出しを作ってもらいました。
通常は家具屋さんが作成しますが、棟梁も器用なので頼んだこころ良く引き受けて頂きました。来週取り付けます。

12. 2015年09月24日
収納家具の取付

収納家具の取付

最後に収納家具が出来上がり取り付けました。余分なスペースを利用し洗面化粧台と洗濯機の間に隙間なく収納を作りました。

13. 2015年09月24日
建具取付

建具取付

内装工事も終わり建具を取付ました。以前よりガラス面が大きいので廊下もこんなに明るく成りました。

14. 2015年09月28日
改修工事完成

改修工事完成

外部の完成写真です。工事のはじめと変わらない感じですが、窓を交換したり壁一部は張替えもしています。配管も大分床下で処理をしたのでスッキリしました。

15. 2015年09月28日
改修工事完成

改修工事完成

M様の家浴室・洗面所改修が終わりました。浴室は心配された寸法は無事構造を壊すことなく設置する事が出来ました。また高断熱仕様の浴室なので快適に使用して頂けると思います。

16. 2015年09月28日
改修工事完成

改修工事完成

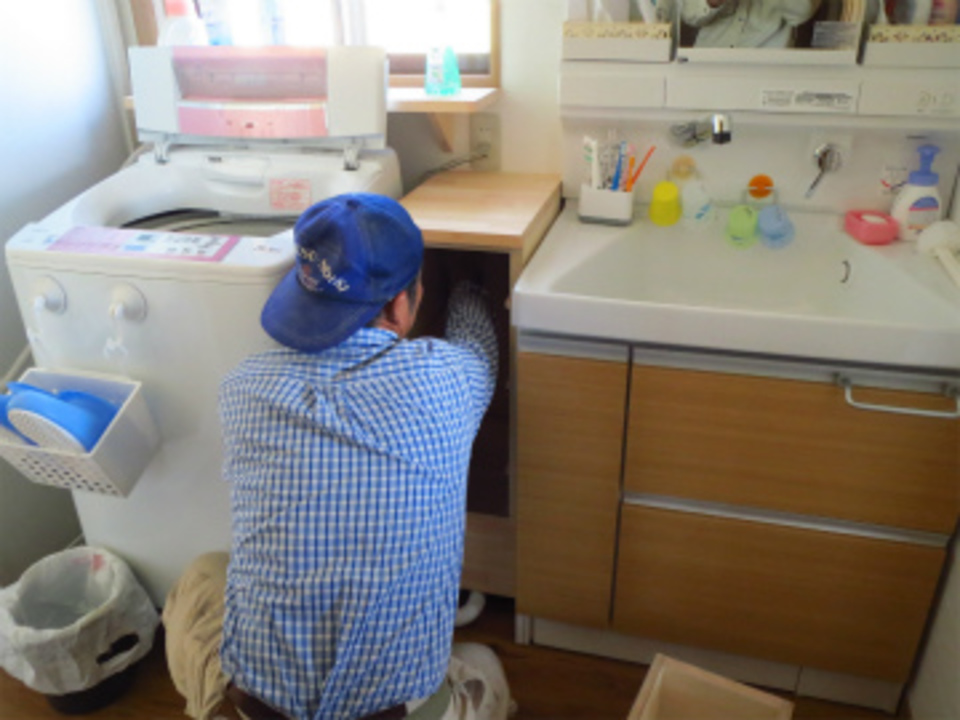

洗面脱衣部分の完成です。少しでも広くという事でユニット設置には写真左にいっぱいに付けたので、洗濯機と洗面化粧台の間が24センチ空いたので引き出し収納を制作し取り付けました。床より10センチほど空いているのは洗濯排水を確認したり掃除が出来るよう、浮かせました。窓したには棚板を作りここには洗剤などを置くそうです。

17. 2015年09月28日
改修工事完成

改修工事完成

今回のM様の家浴室洗面所改修お父様が作られた建物を大切にしたいと言う要望でスタートしました。そんなことで色々検討・確認などを頂き完成を見ると違和感なく全てが収まりました。またM様にはお礼のメールまで頂き、本当に感謝です。
これからも何かありましたら気軽にお声掛け頂きたいと思います。ありがとう御座いました。
