2世帯同居に向けてのリフォーム

100年前の家を部分改修

スタイル別に見る|すべて

建築中レポート

1. 2016年09月13日

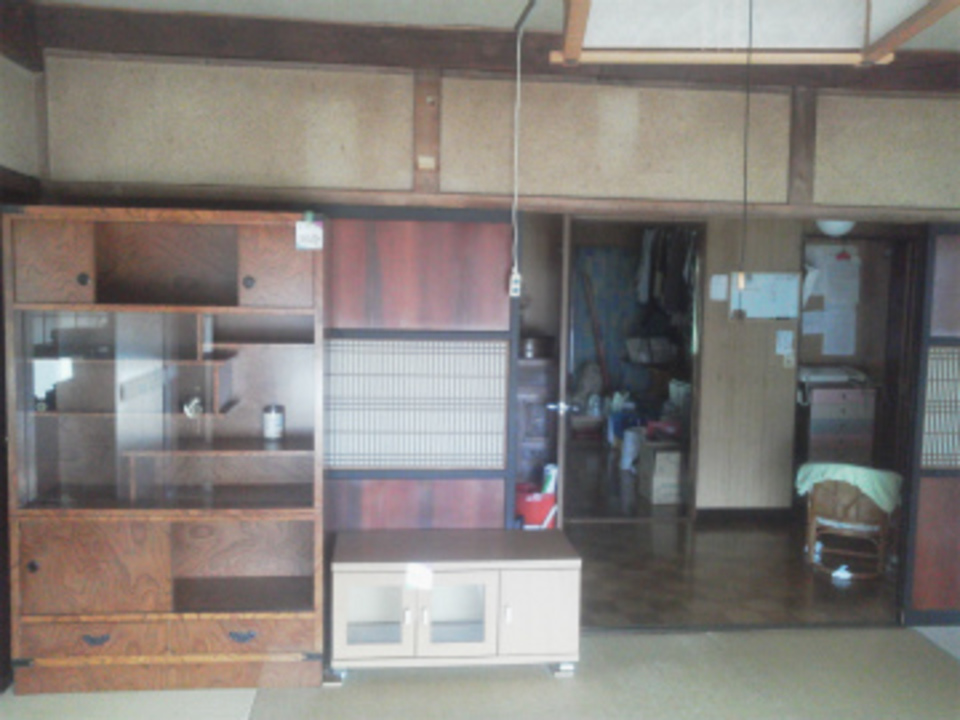

100年の家をリフォームします。

100年の家をリフォームします。

I様の家は築100年に成ります。今回お母様と同居を機会に部分改修を行います。

2. 2016年09月14日
居間の改修

居間の改修

居間は12.5帖の大きい和室です。ここも断熱工事を中心に床をフローリング張りにします。

3. 2016年09月17日

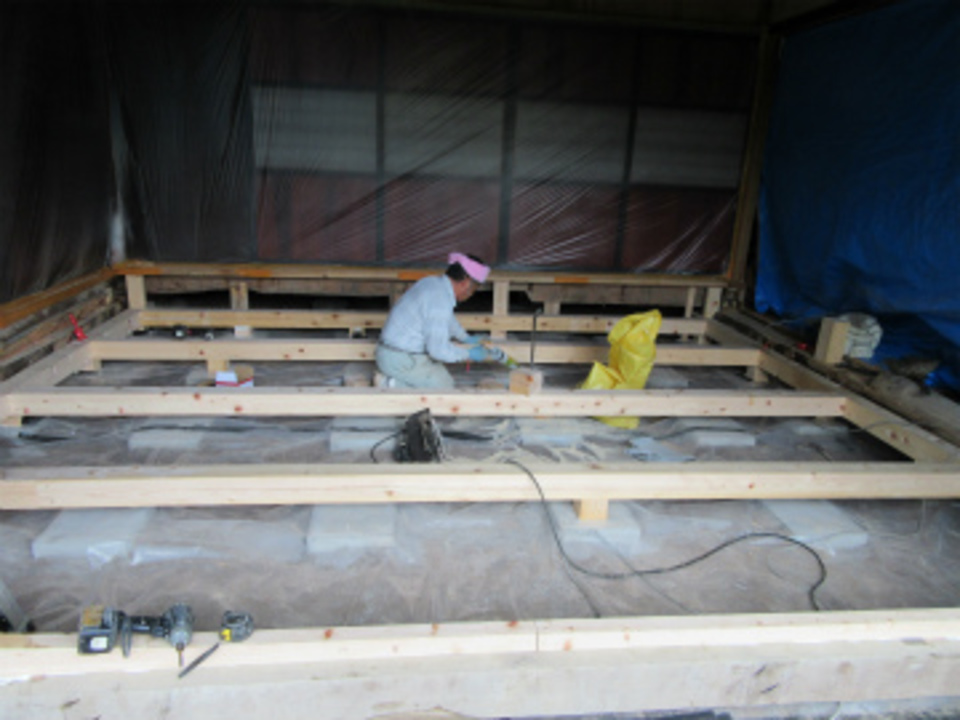

木工事床下地組

木工事床下地組

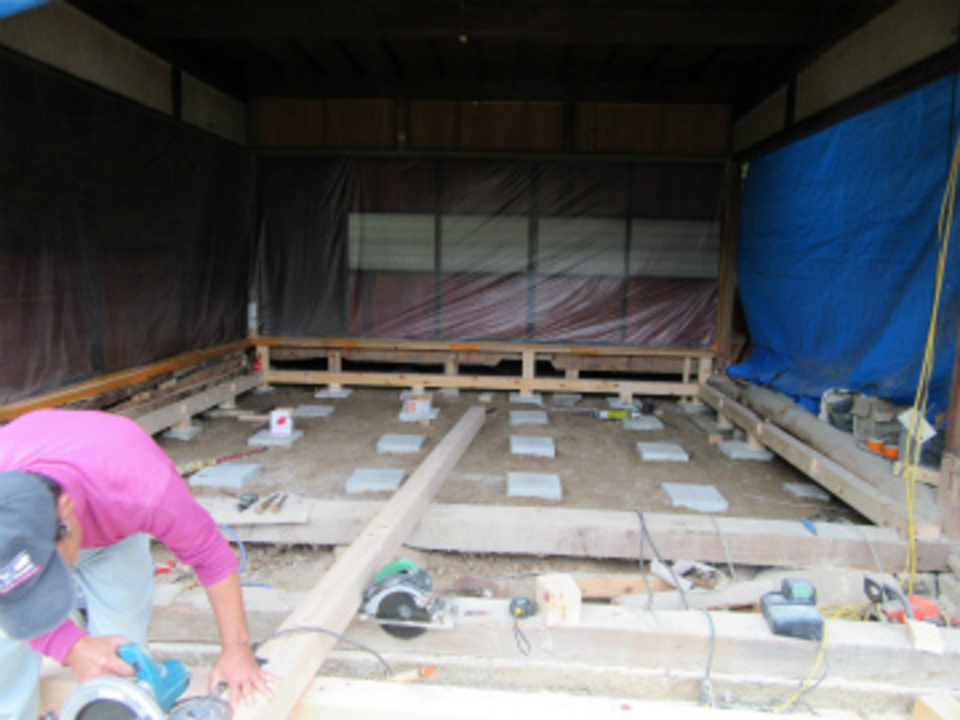

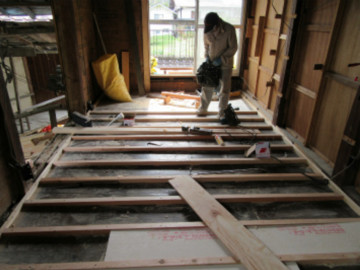

床を全部解体した後基礎工事にて束石を据付今日から床の下地を組んでいます。勿論土台大引きは木曽桧です。

4. 2016年09月20日
木工事床下地

木工事床下地

下地を組みながら床下面には防水シートを張ります。丁寧に隙間が無いように防水テープで止めて行きます。

5. 2016年09月23日
電気配線工事

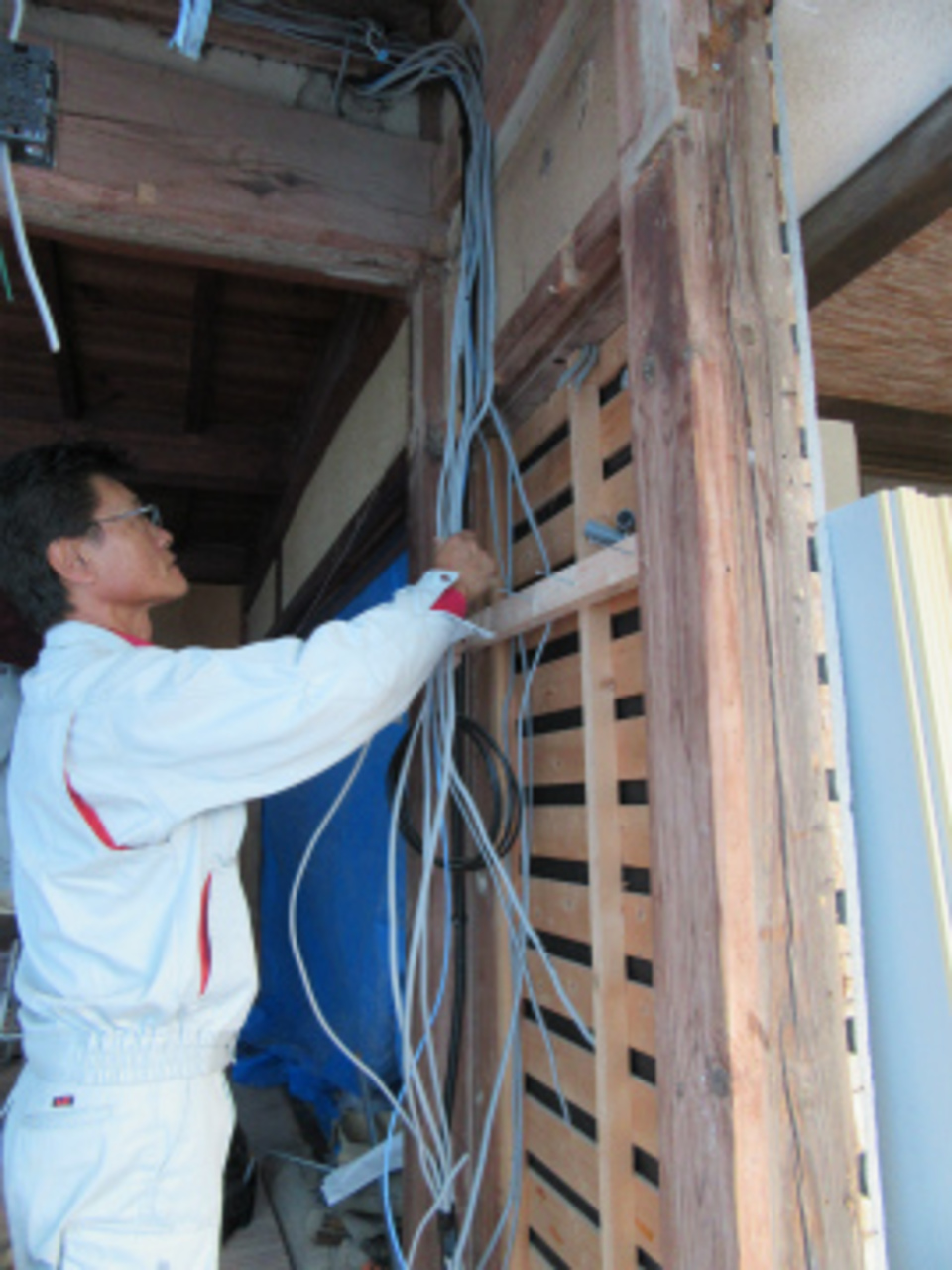

電気配線工事

床を進めてる間に電気配線をします。今まで何回か改修をした為電気ケーブルなど露出配線になっていましたが、今回の改修では電気配線も全て隠ぺいすることで美しくなると思います。

6. 2016年09月26日

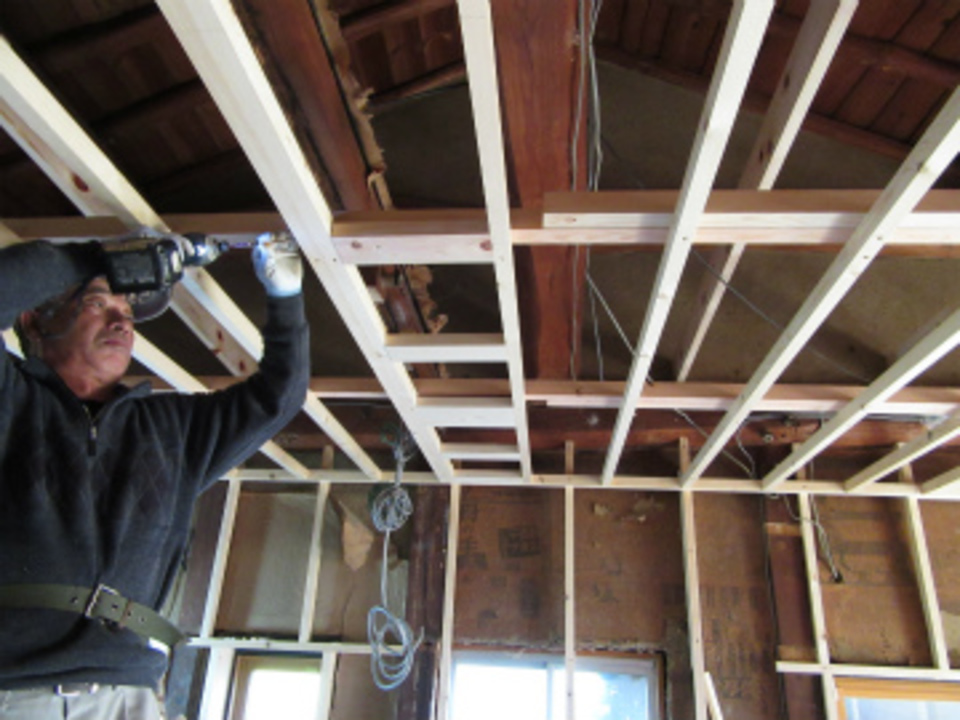

木工事天井断熱

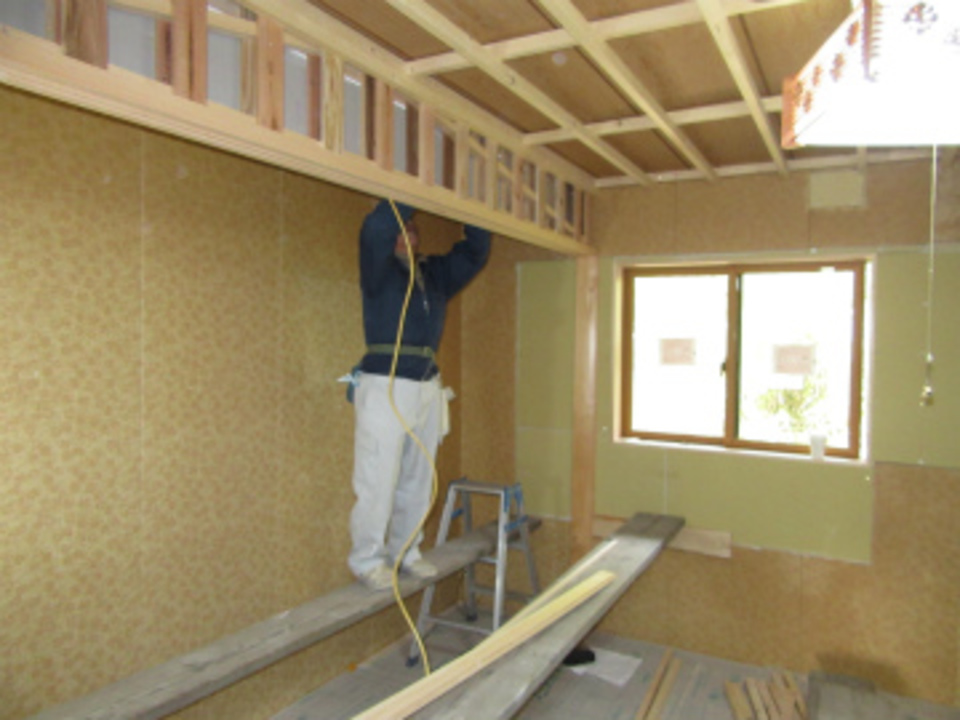

木工事天井断熱

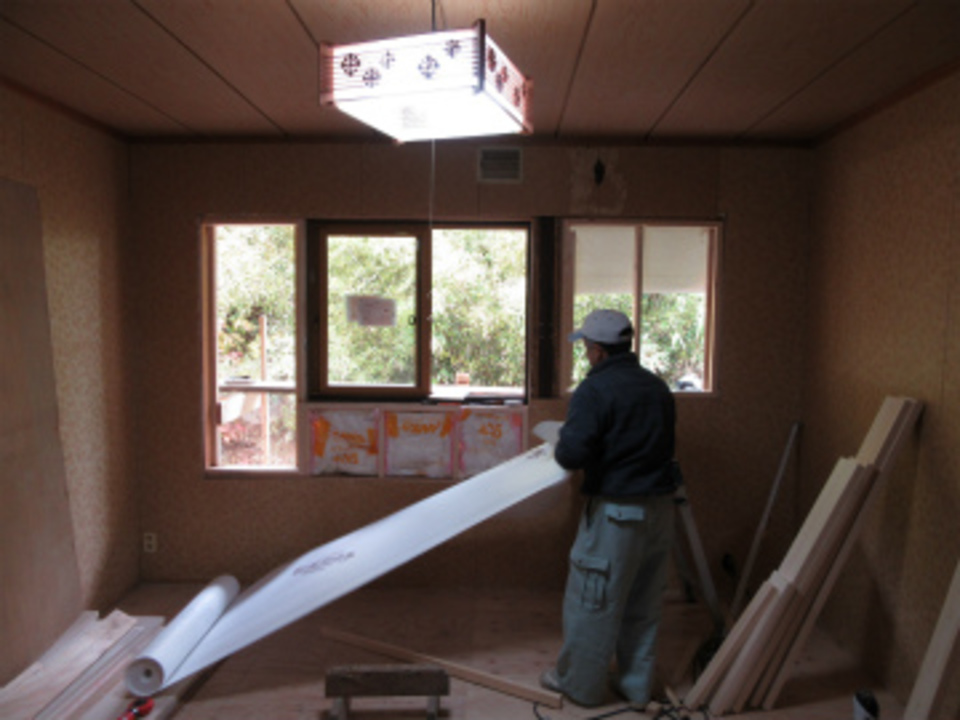

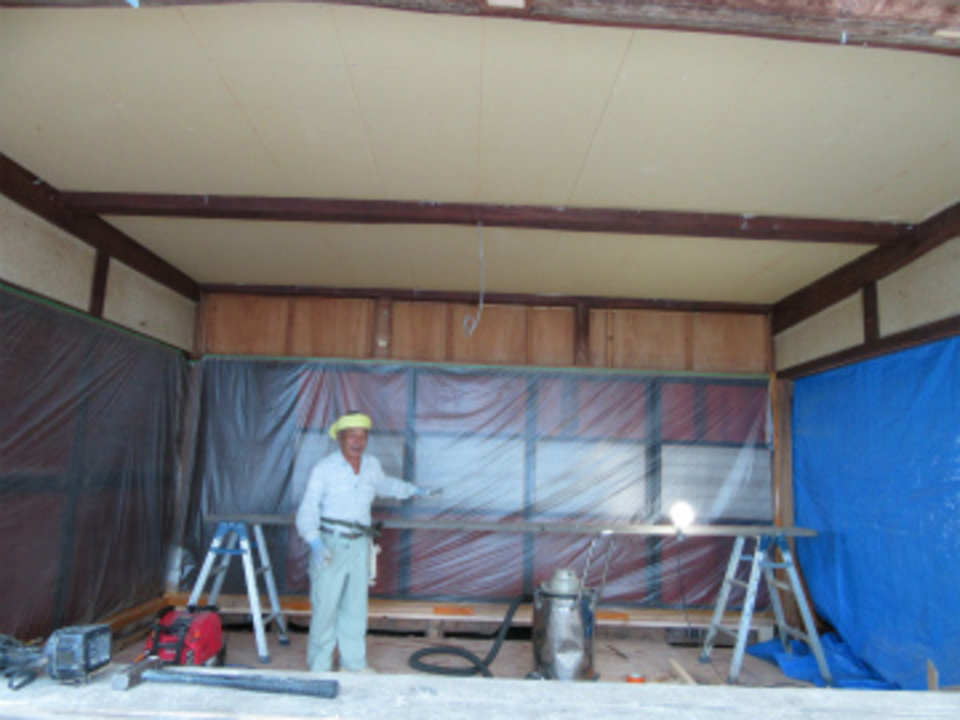

床が終わり天井面の断熱工事に入りました。ふところが無いのでネオマホーム50mmを使いました。

7. 2016年10月02日
外部断熱工事

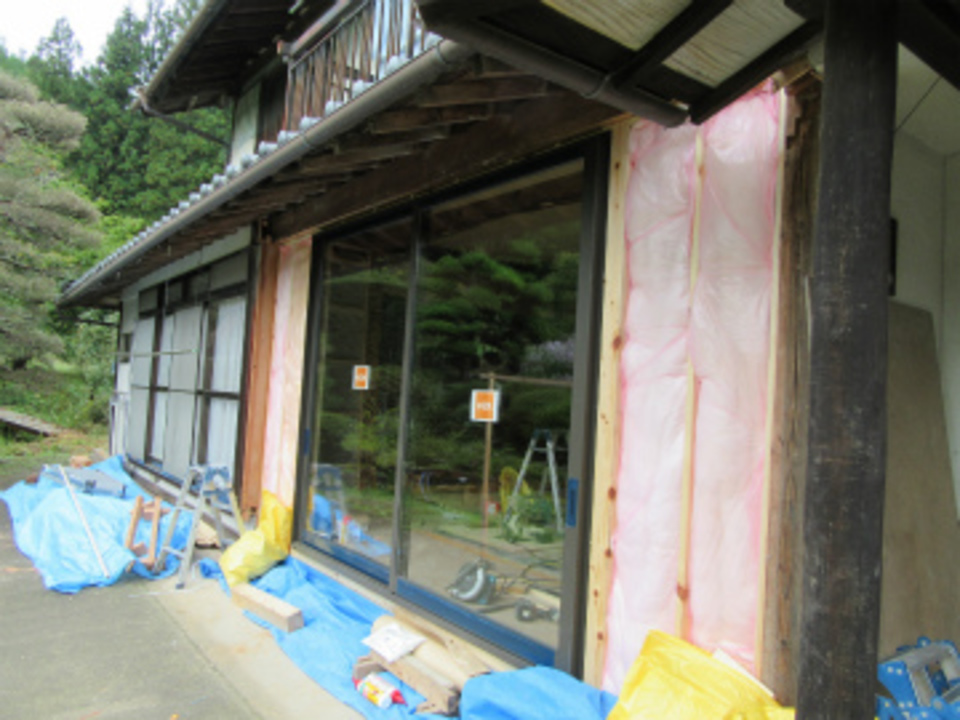

外部断熱工事

外部もサッシが付き壁断熱を進んでいます。これで今年の冬は暖かく過ごせると思います。

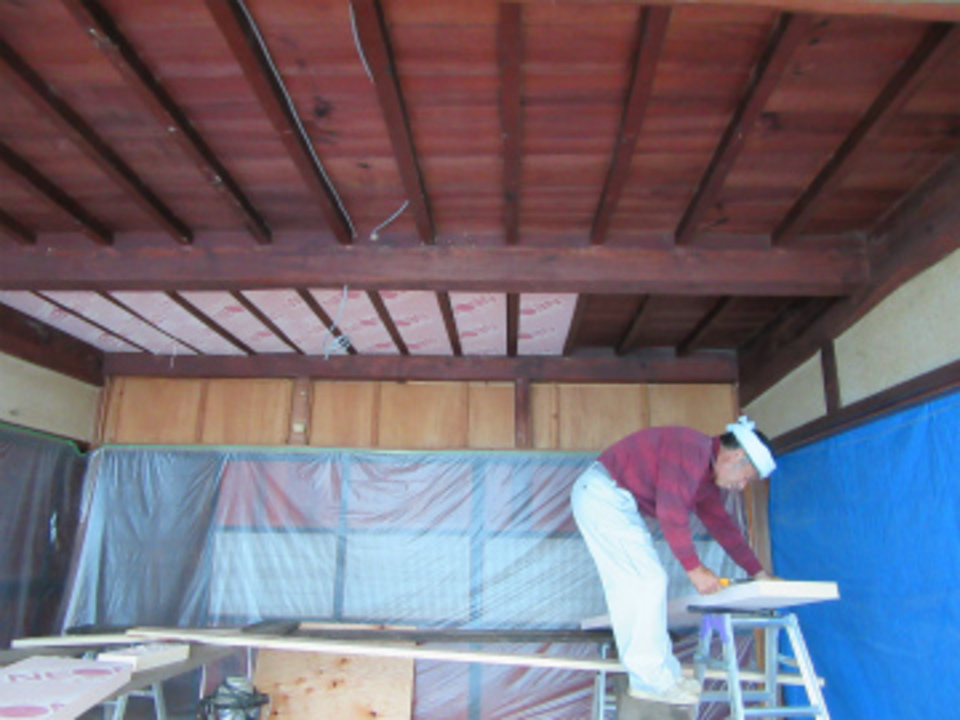

8. 2016年10月06日
木工事天井PB張り

木工事天井PB張り

断熱材を充填してPBを張りました。真ん中の梁は化粧で見えます。

9. 2016年10月11日
和室6帖の床

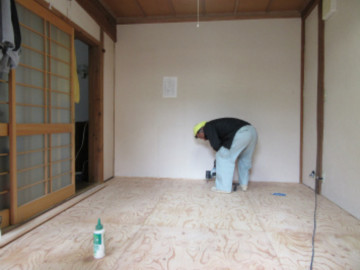

和室6帖の床

1階和室の床を断熱し畳からフローリング張りにします。

10. 2016年10月13日
フローリング張り

フローリング張り

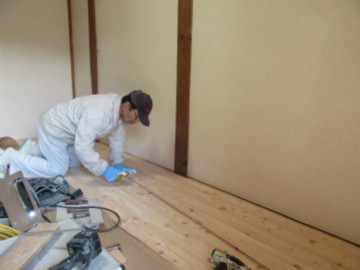

下地も終わりフローリング張りです。ベッドを使う為の変更ですが掃除などしやすくなりました。

11. 2016年10月17日
2階片付け

2階片付け

2階の改修工事に移ります。生活廃材などの整理もお手伝いしてゴミとして出しました。
この機会に整理出来るとi様にも喜んで頂きました。

12. 2016年10月20日
解体作業

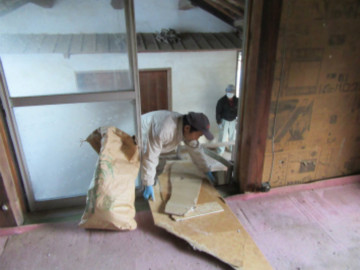

解体作業

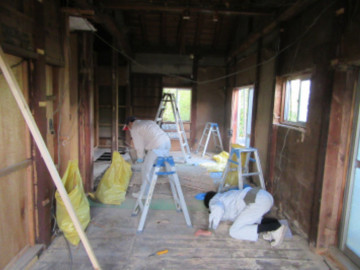

家具なども整理がつき、本体の解体工事です。構造を確認しながら一つ一つ丁寧に解体しました。

13. 2016年10月23日
解体と配管打ち合わせ

解体と配管打ち合わせ

天井・間仕切りも解体出来たので今日は原住設の島田さんと配管経路の確認と打ち合わせをしました。2階にはキッチン・トイレが新たに出来るので床張りの前に配管します。

14. 2016年10月25日

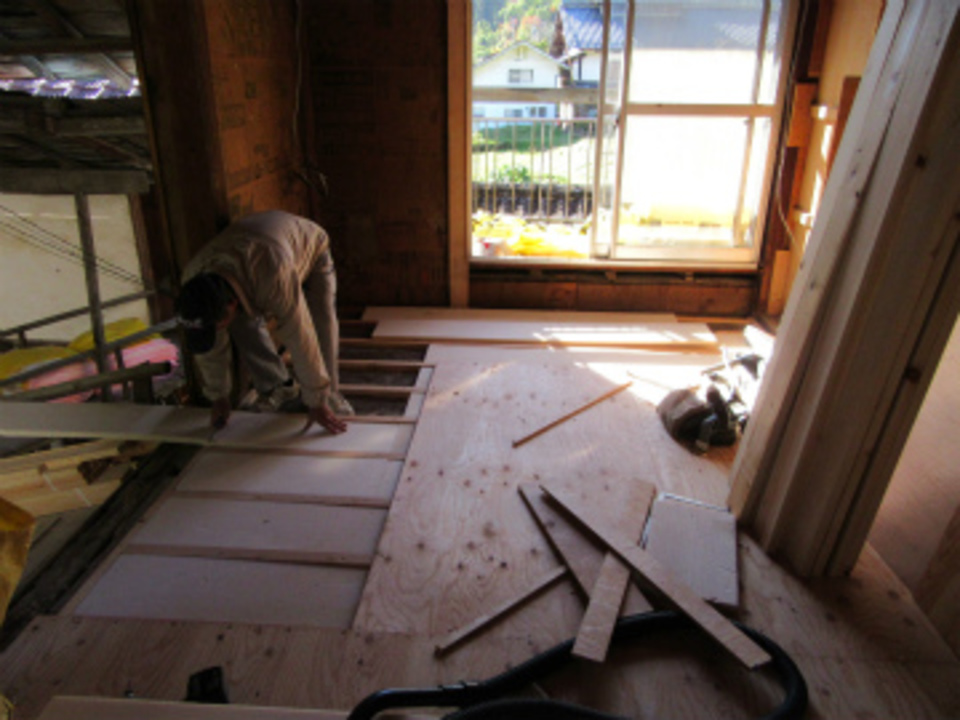

床下地

床下地

無事水道配管も終わり床の下地組です。1階の天井には断熱材を充填して床直下にもウレタン樹脂の断熱材を入れていきます。

15. 2016年10月28日
床断熱工事

床断熱工事

2階の床下にも断熱材を充填します。床を二重に組み上げ強度も増し断熱性能も改善します。

16. 2016年10月31日
壁下地

壁下地

床下張りも終わり壁の下地を組みました。垂直を確認しながら丁寧に組み上げます。

17. 2016年11月02日
窓取付

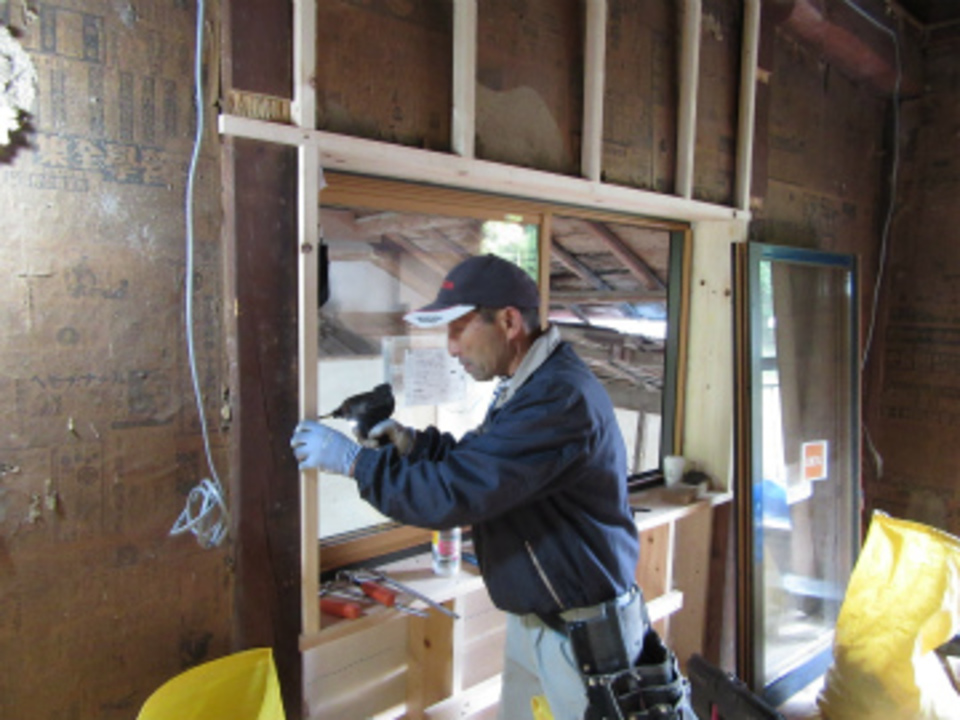

窓取付

壁下地をしながら窓を取付ます。高性能な断熱ペアサッシです。

18. 2016年11月07日
間仕切り壁

間仕切り壁

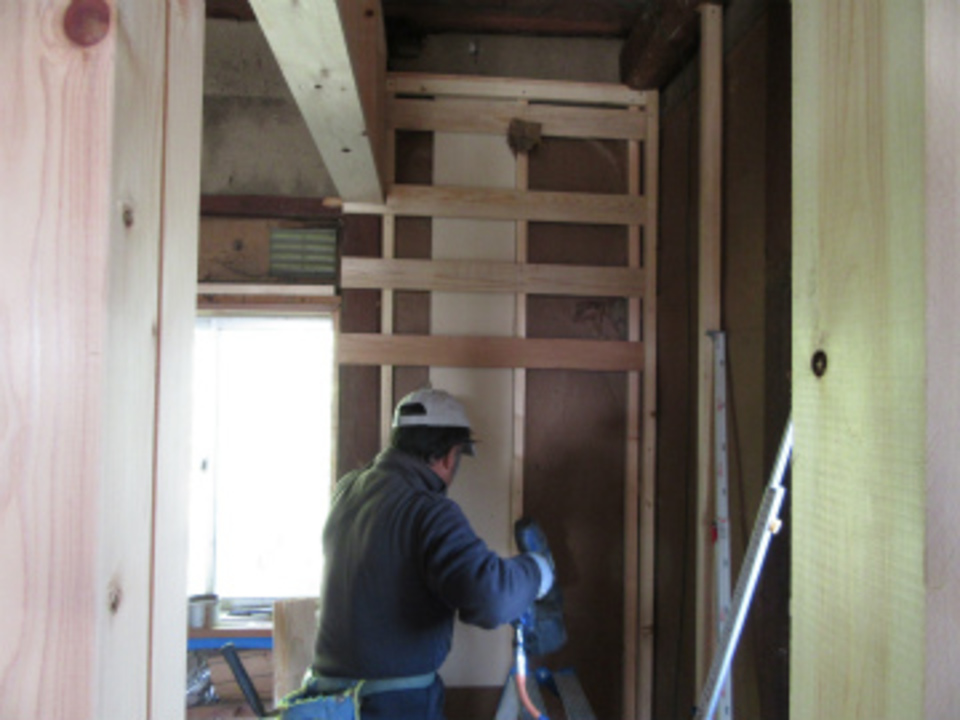

トイレ部分の間仕切り壁を作りました。間仕切り材も木曽桧を使います。目に見え無くなる部分も良い材料を使うと安心ですね!。

19. 2016年11月10日

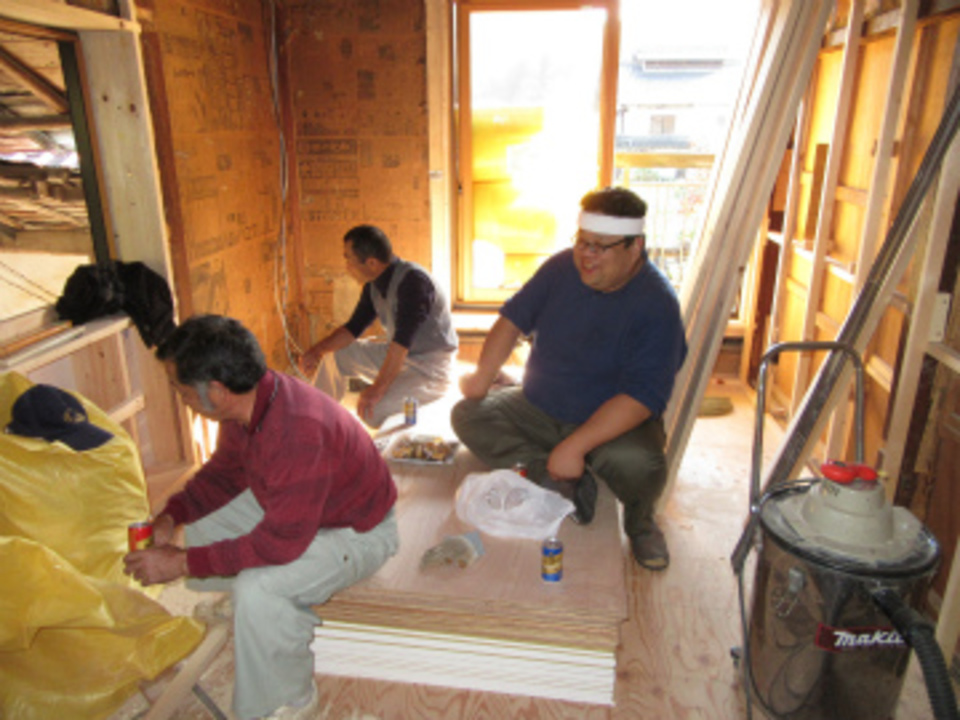

コミュニケーションも大切です。

休憩

久しぶりに建材屋の工藤さんが材料の配達を兼ねて缶コーヒーを買って来てくれました。
世間話をしながらいっぷくです。

20. 2016年11月14日
1階の家具を搬入

下駄箱を運搬

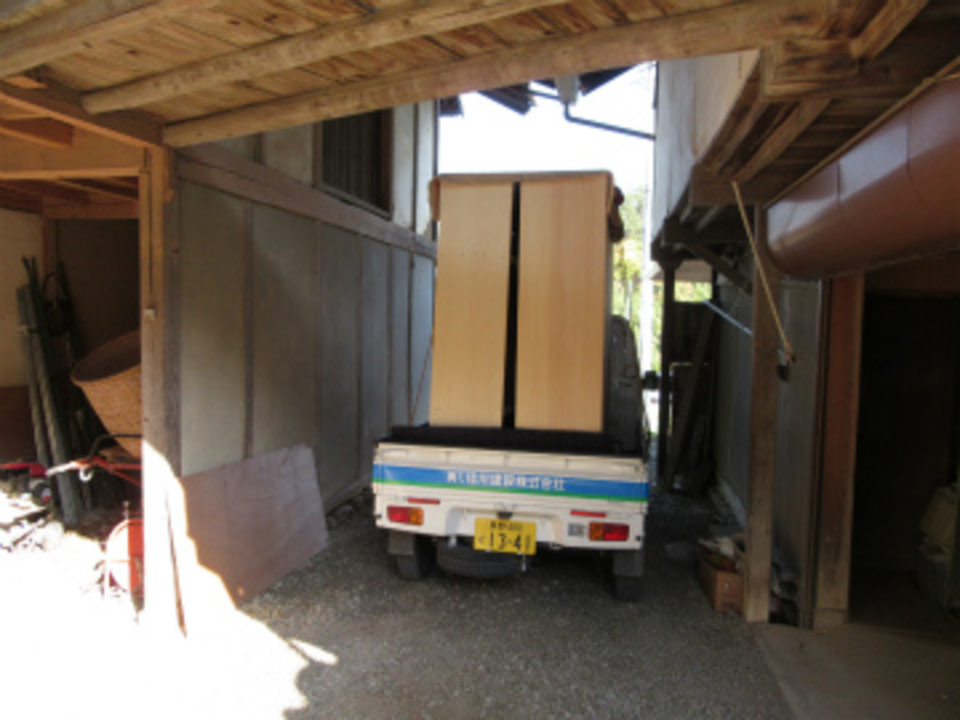

下駄箱とテレビ台が出来て現場で取付を行います。建勝木工の清水さんと打ち合わせをして丁寧に作って頂きました。

21. 2016年11月17日
作り付け家具と居間入り口建具吊り込み

下駄箱取付

昨日搬入した下駄箱を取付ました。幅が180cm高さも200cm近くあり靴もたっぷり入ります。

22. 2016年11月21日
天井下地組立

天井

2階の天井部分の工事に入りました。下地を細かく入れて断熱補強をしていきます。

23. 2016年11月24日
壁断熱

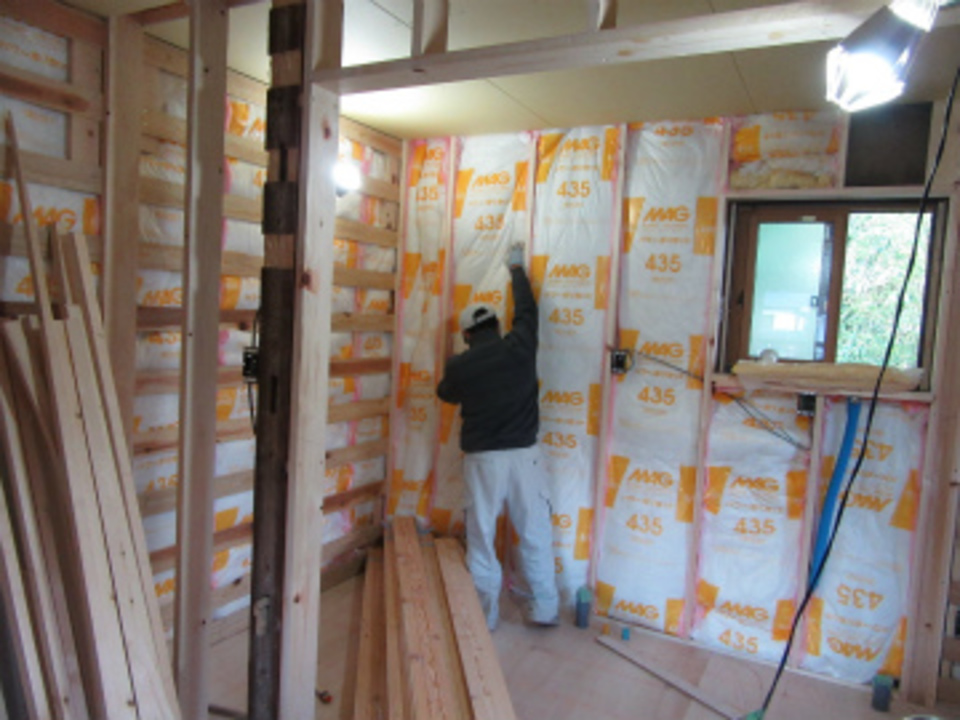

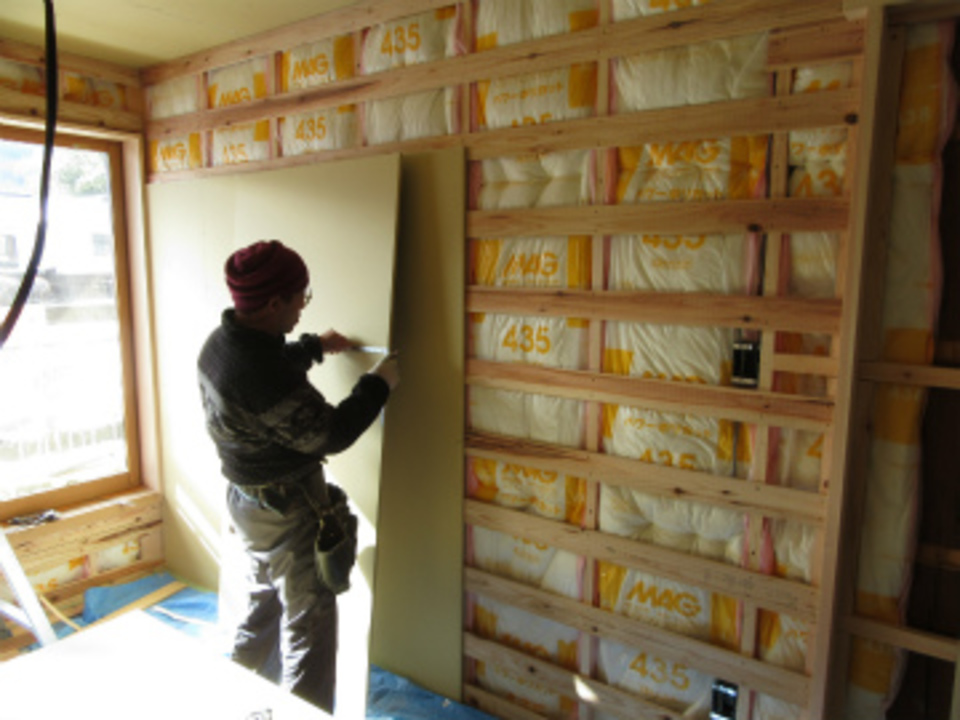

壁断熱

壁下地を造りながら断熱材を充填しました。隙間を確認しながら丁寧に施工します。

24. 2016年11月28日
外壁面の断熱

寝室壁

2階も居間と寝室に別れ造作作業を進めています。寝室は北側にあるので壁の断熱はとても重要で意味のある工事に成ります。

25. 2016年12月02日
窓枠取付

窓枠取付

寝室の窓枠を取り付けています。幅の広い木曽桧を使います。

26. 2016年12月06日
断熱材充填

断熱材充填

2階居間の断熱を充填しました。外壁面だけでなく界壁にも充填することで部屋ごとの断熱補強をしました。

27. 2016年12月09日
外部塗装

外部塗装

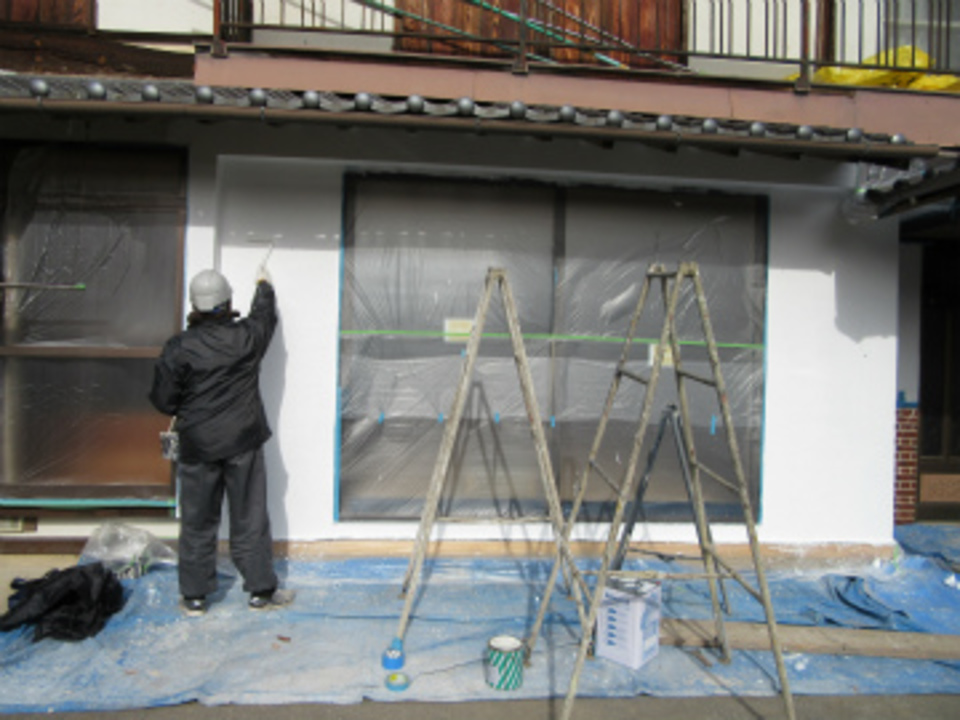

入れ替えた窓廻りの塗装を進めています。この作業で外部の仕上げが完了です。

28. 2016年12月12日
木工事まとめ

木工事まとめ

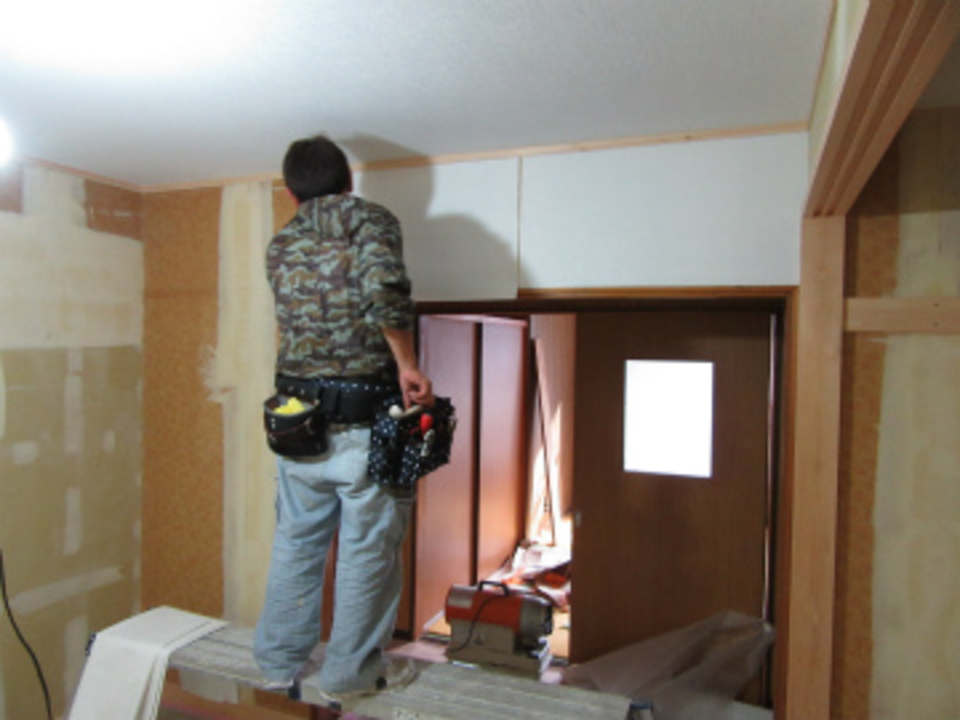

関 棟梁の仕事も終わりに近づいています。寝室のクローゼットをまとめています。

29. 2016年12月14日
1階居間カーテン取付

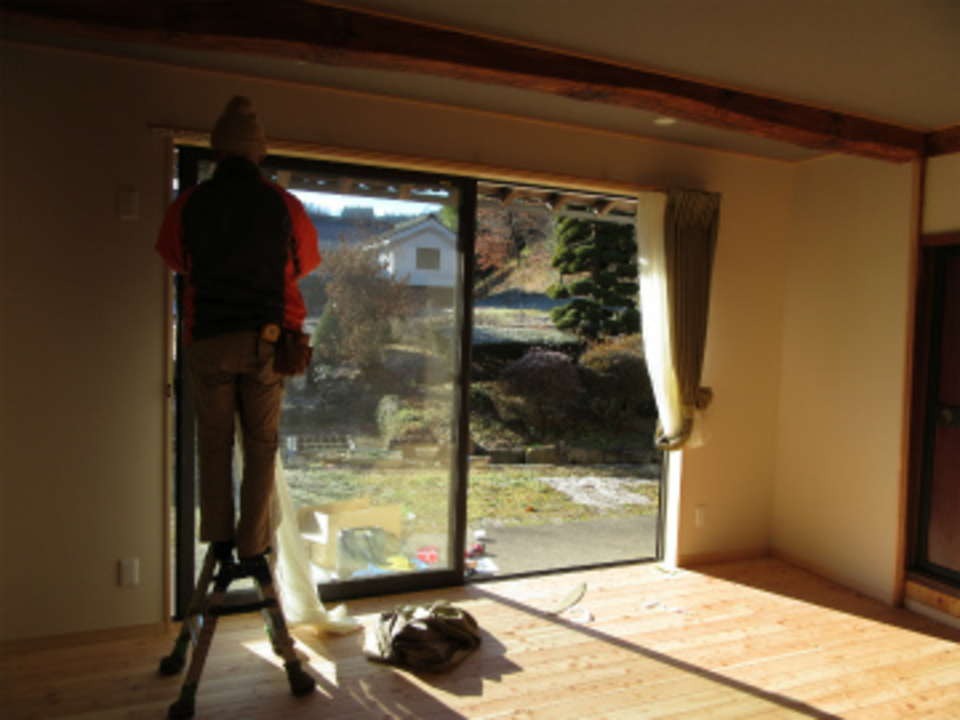

1階居間カーテン取付

2階はまだ工事が残っていますが、1階はクリーニングを終えカーテンを取付完成します。年末に来ているので完成した部屋より使用します。

30. 2016年12月16日
クロス貼り

クロス貼り

2階のクロス貼りを丁寧に進めています。

31. 2016年12月19日
クロス貼り完了

クロス貼り完了

クロス貼りが完了したので住設機器の取付を今週行いまとめて行きます。仕上がりが楽しみです。

32. 2016年12月21日
住設機器の取付

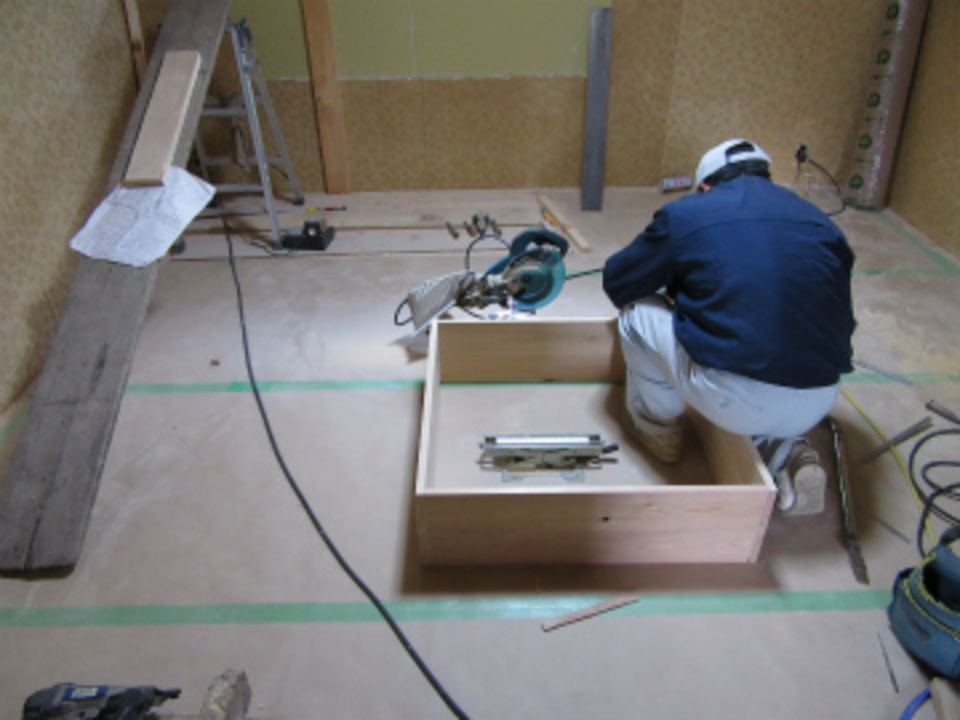

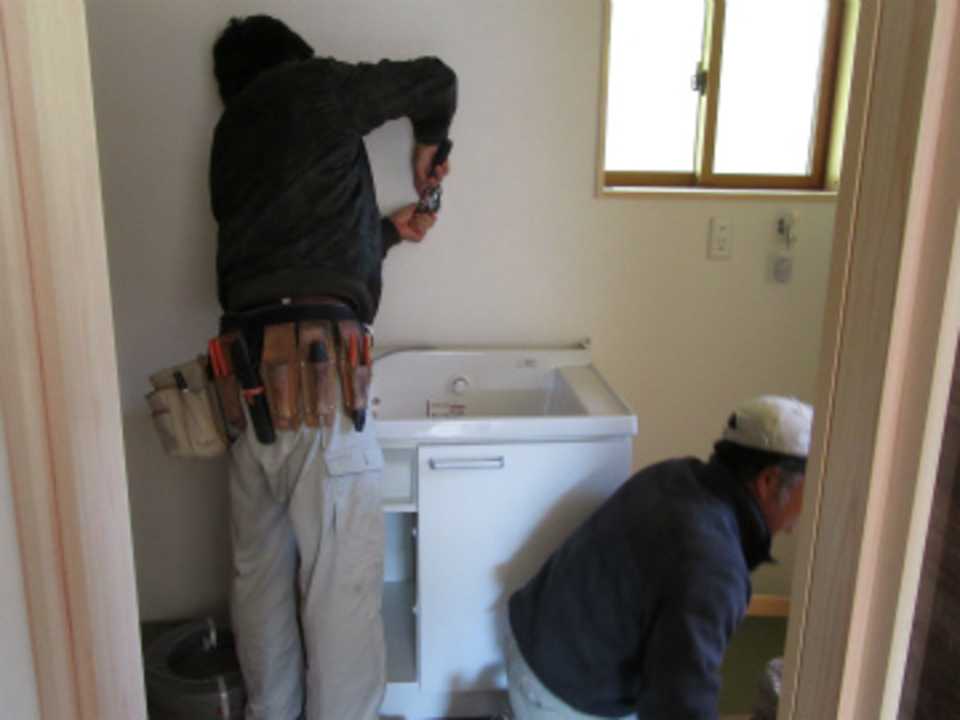

住設機器の取付

住設機器の取付が始まりました。関 棟梁が居るのは取り付けた洗面化粧台などの横に付く巾木をまとめているからです。

33. 2016年12月24日
電気配線と照明器具取付

電気配線と照明器具取付

岩月電工さんは照明器具などの取付と配線のまとめをしています。来週には全ての工事が終了します。

34. 2017年01月10日

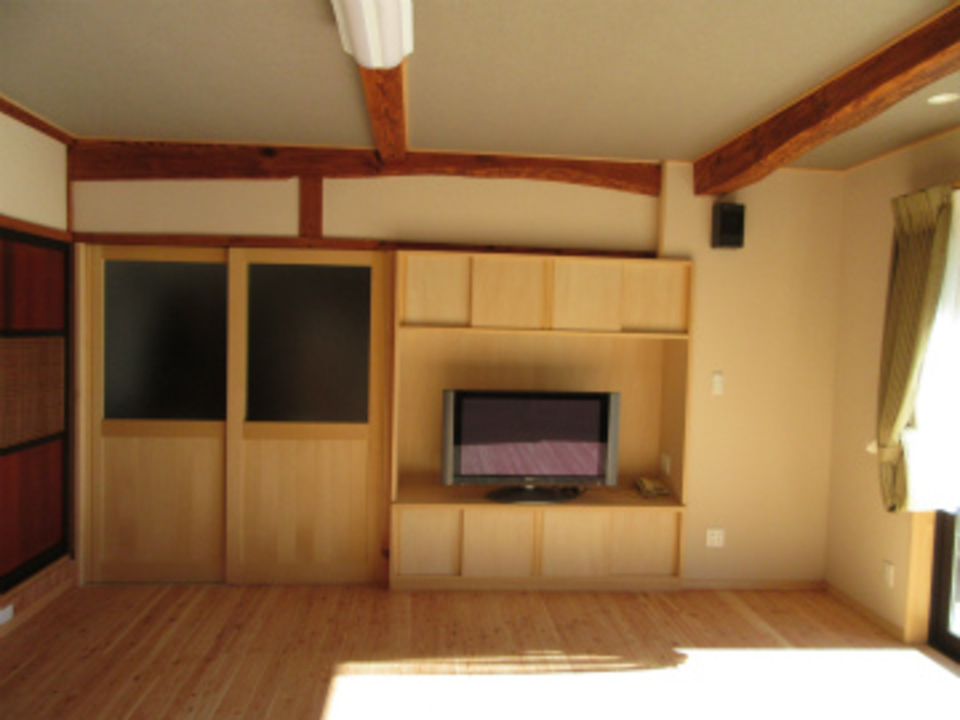

1階居間

完成

1階居間は古い建具などを残して、民家風のデザインで仕上がりました。床にはカラマツを壁には珪藻土を使いました。もちろん断熱改修をしているので、とても暖かい部屋に生まれ変わりました。

35. 2017年01月10日
玄関

完成

玄関は二世帯になる事から下駄箱を大きくしまし、居間入り口も新しい建具をヒバで作りました。

36. 2017年01月10日

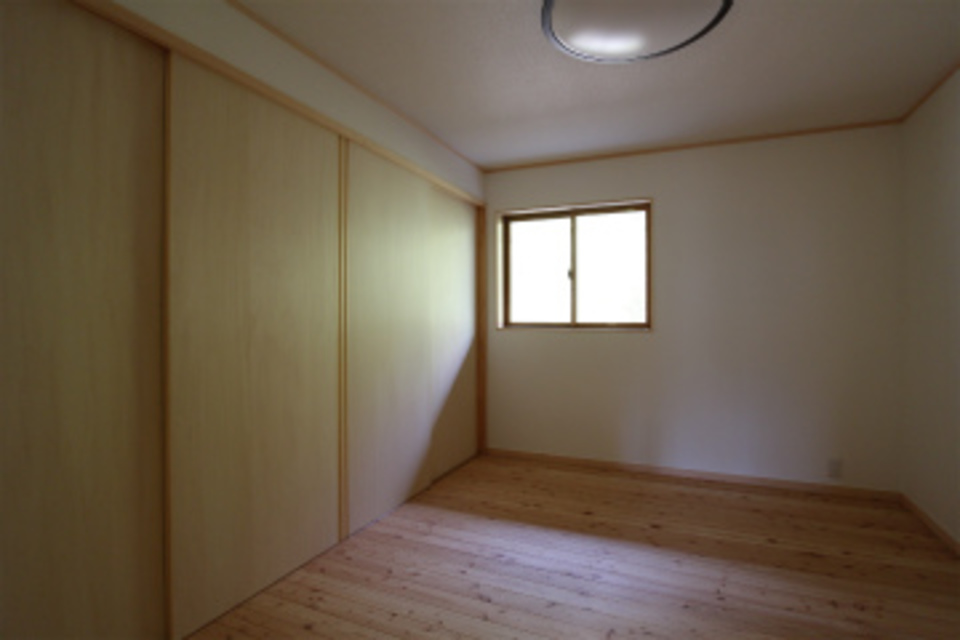

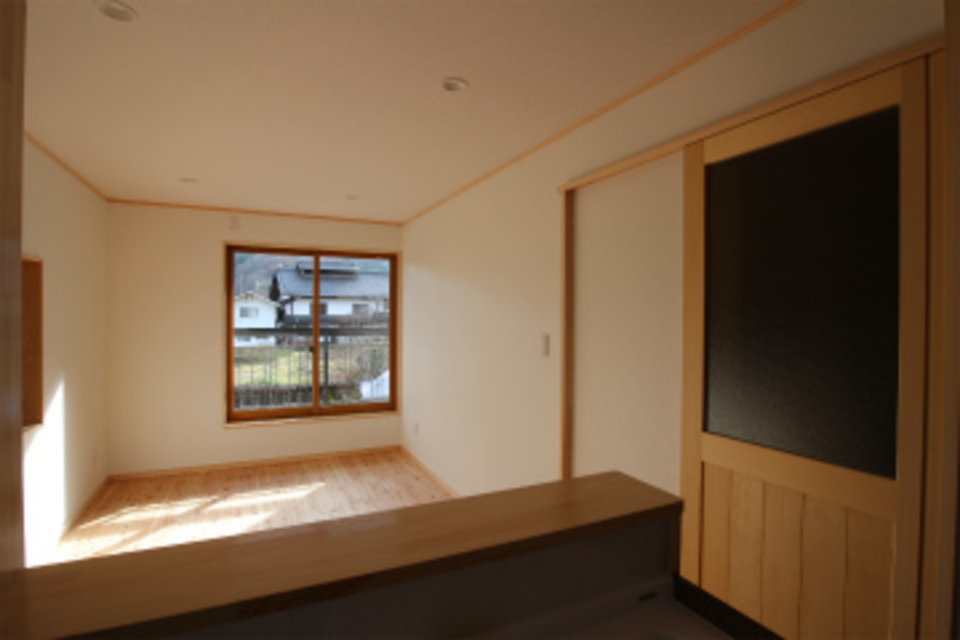

2階寝室

完成

北側の暗かった和室がとても明るい寝室に変わりました。クローゼット収納は扉を引き戸にして使いやすくしています。

37. 2017年01月10日
2階居間

完成

二世帯になり一番長く使う居間は窓も全部交換し床・壁・天井も断熱され快適な空間に成りました。

38. 2017年01月10日
キッチン

完成

居間に併設するキッチンはコンパクトですが、収納なども充実していて使いやすく成りました。

39. 2017年01月10日
洗面所

完成

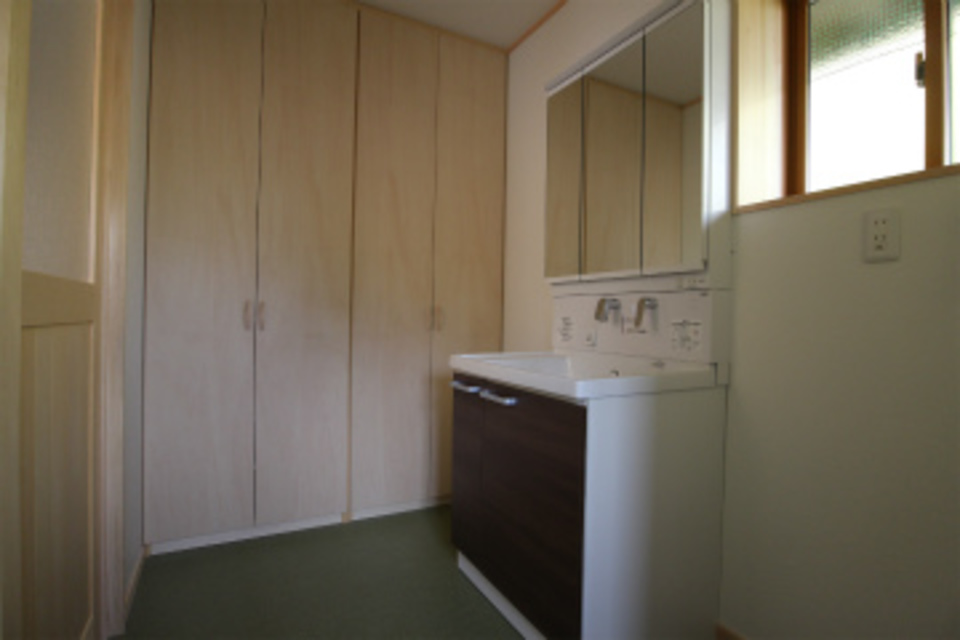

キッチンの横には洗面所があります。洗濯が出来、大きな収納棚を利用して整理・整頓がし易く成っています。洗面化粧台には除菌水が使えるTOTOのサクアを選びました。

40. 2017年01月10日
2階トイレ

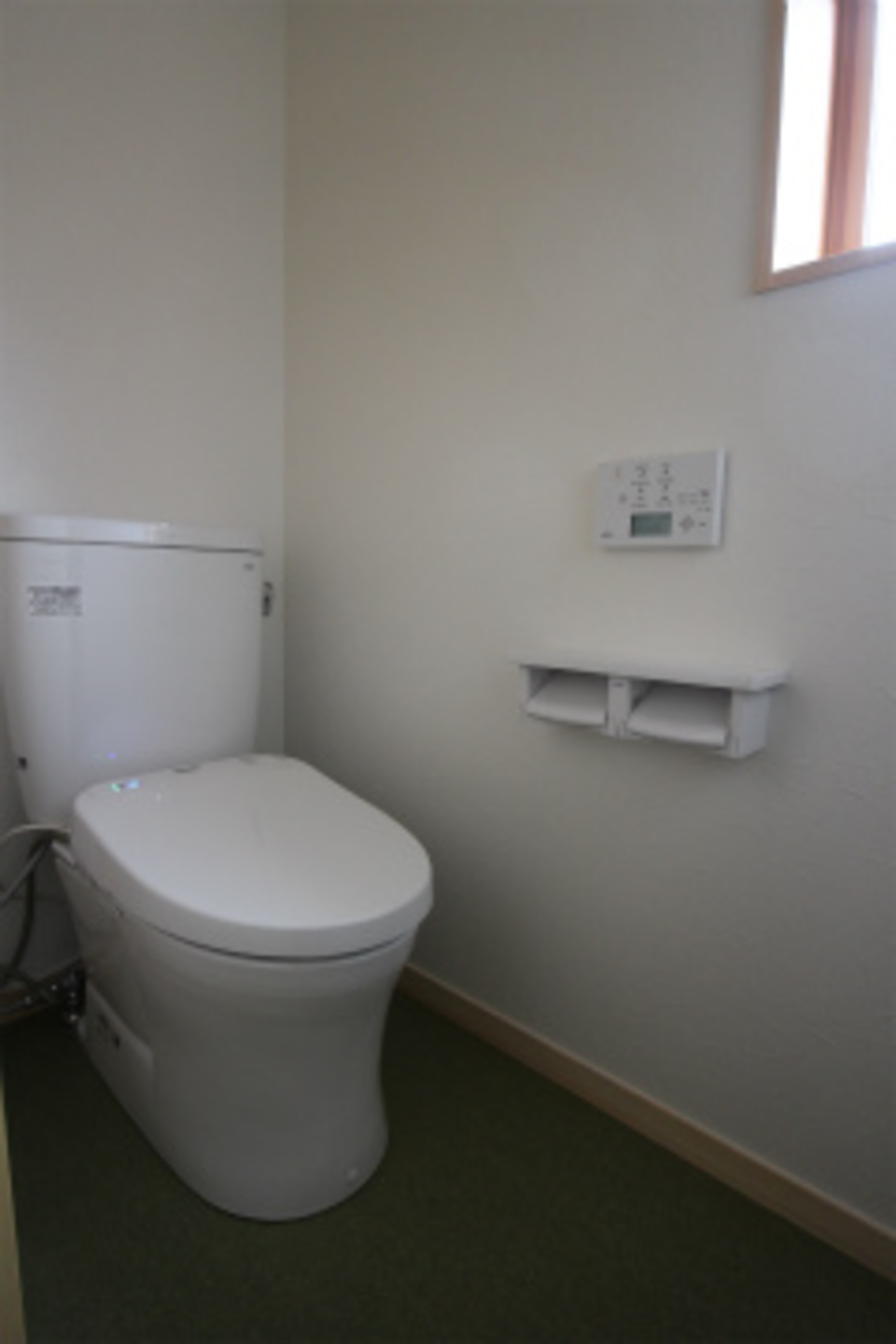

完成

2階トイレの完成です。このトイレを作るに当たり配管の経路を工夫して完成しました。こうして完成写真を見ても何も無かったかの様に終わっていますが、一番苦労した部分かのしれません。

41. 2017年01月11日
1階居間

完成

最後にI様の家改修が昨年末完成し今年1月中でお引渡しをさせて頂きました。100年を超える家の改修でしたが、古くても良い部分を起こし・活用して目には見えない温熱環境を改善できました。今厳冬の時期を迎えI様に体感して頂いています。
工事中には関 棟梁とも息が合い、お茶などはいいと言っていましたが、毎日お母様に出して頂き本当にありがとうございました。

これで完成はしましたが、長いお付き合いはこれから始まると思います。これからも宜しくお願いします。
